《地下防水工程卷材防水技术交底模板.docx》由会员分享,可在线阅读,更多相关《地下防水工程卷材防水技术交底模板.docx(5页珍藏版)》请在第壹文秘上搜索。

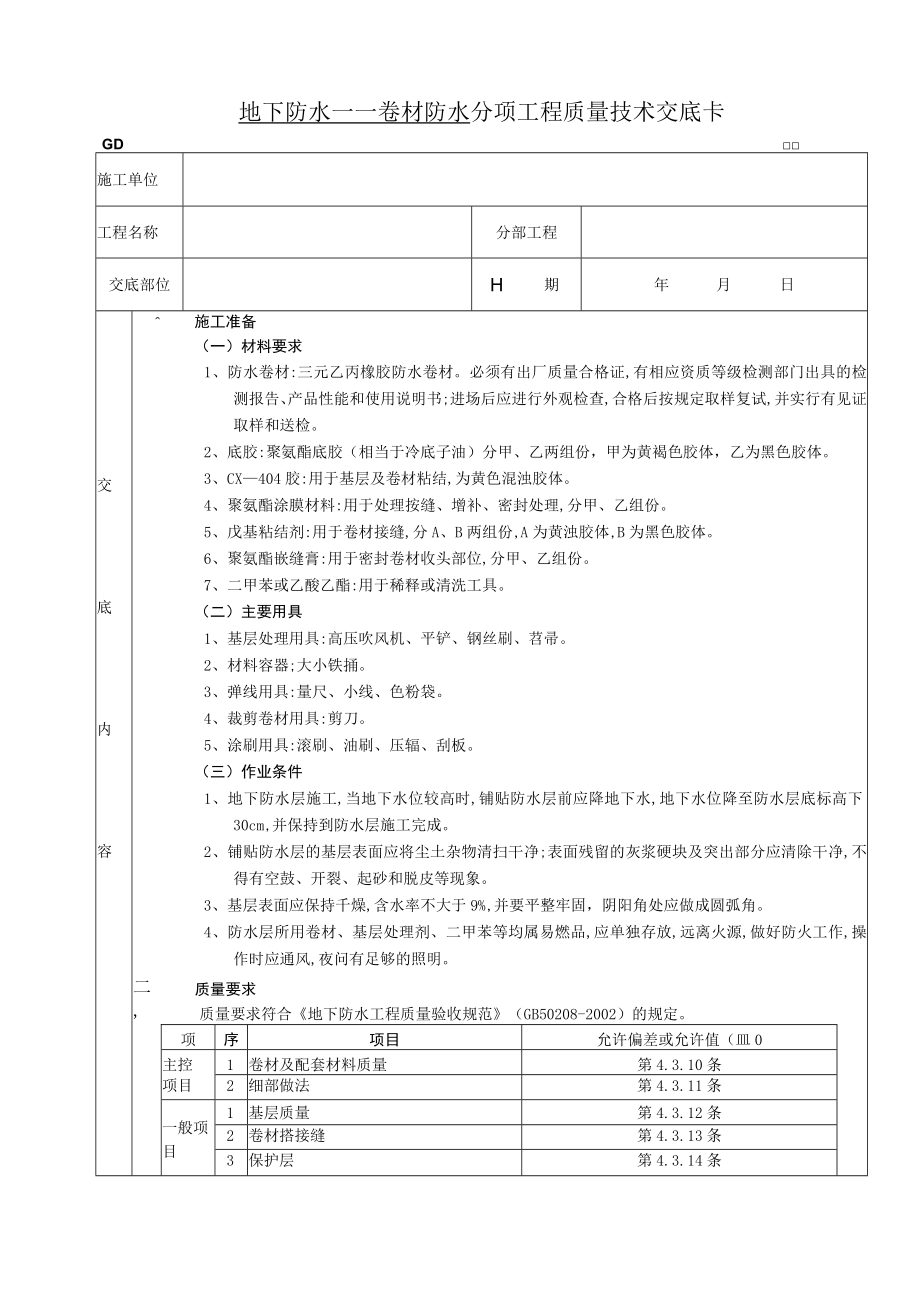

1、地下防水一一卷材防水分项工程质量技术交底卡GD施工单位工程名称分部工程交底部位H期年月日交底内容二,施工准备(一)材料要求1、防水卷材:三元乙丙橡胶防水卷材。必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。2、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体。3、CX404胶:用于基层及卷材粘结,为黄色混浊胶体。4、聚氨酯涂膜材料:用于处理按缝、增补、密封处理,分甲、乙组份。5、戊基粘结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为黑色胶体。6、聚氨酯嵌缝膏
2、:用于密封卷材收头部位,分甲、乙组份。7、二甲苯或乙酸乙酯:用于稀释或清洗工具。(二)主要用具1、基层处理用具:高压吹风机、平铲、钢丝刷、苕帚。2、材料容器;大小铁捅。3、弹线用具:量尺、小线、色粉袋。4、裁剪卷材用具:剪刀。5、涂刷用具:滚刷、油刷、压辐、刮板。(三)作业条件1、地下防水层施工,当地下水位较高时,铺贴防水层前应降地下水,地下水位降至防水层底标高下30cm,并保持到防水层施工完成。2、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂、起砂和脱皮等现象。3、基层表面应保持千燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。

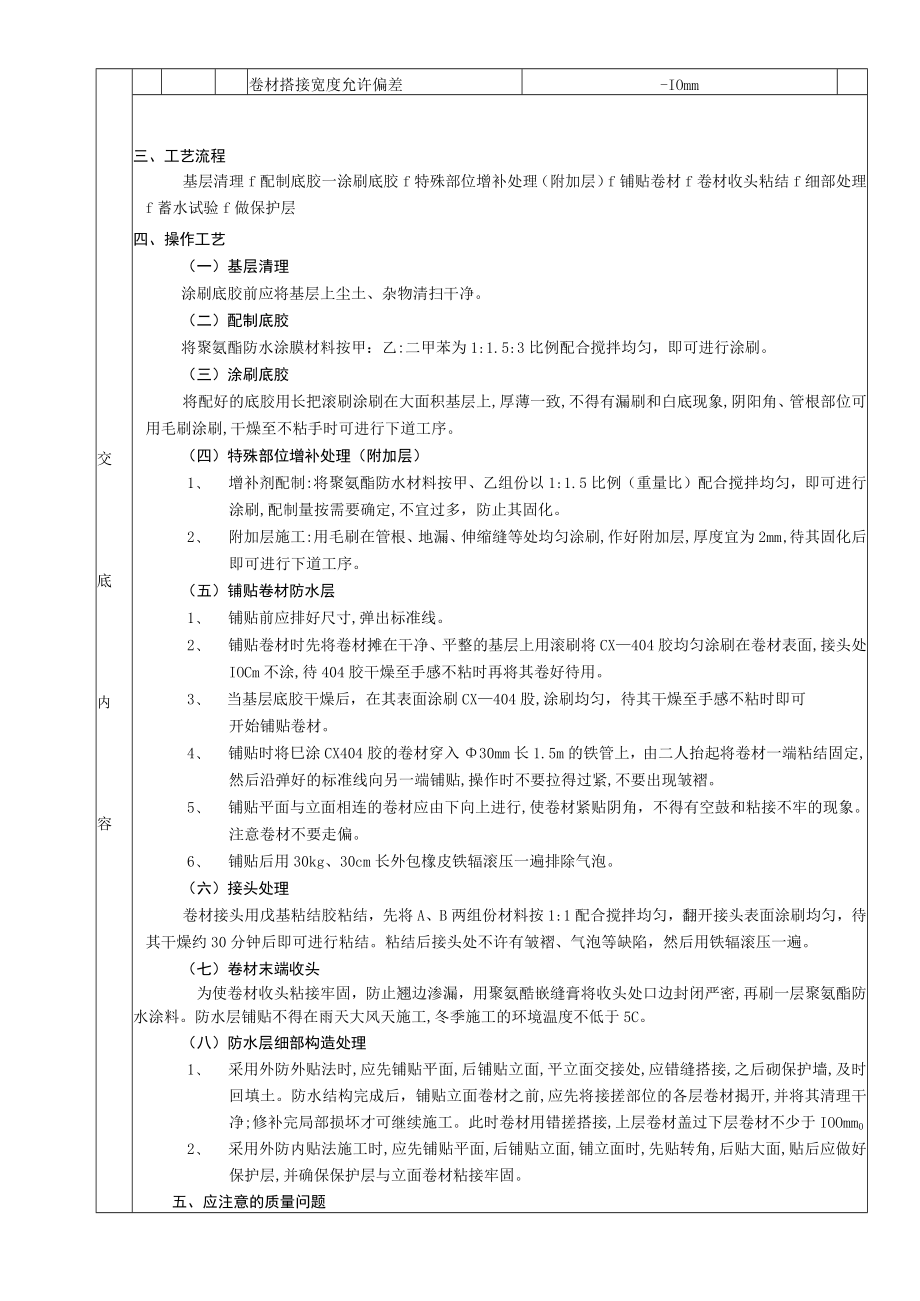

3、4、防水层所用卷材、基层处理剂、二甲苯等均属易燃品,应单独存放,远离火源,做好防火工作,操作时应通风,夜问有足够的照明。质量要求质量要求符合地下防水工程质量验收规范(GB50208-2002)的规定。项序项目允许偏差或允许值(皿0主控1卷材及配套材料质量第4.3.10条项目2细部做法第4.3.11条一般项目1基层质量第4.3.12条2卷材搭接缝第4.3.13条3保护层第4.3.14条交底内容卷材搭接宽度允许偏差-IOmm三、工艺流程基层清理f配制底胶一涂刷底胶f特殊部位增补处理(附加层)f铺贴卷材f卷材收头粘结f细部处理f蓄水试验f做保护层四、操作工艺(一)基层清理涂刷底胶前应将基层上尘土、杂
4、物清扫干净。(二)配制底胶将聚氨酯防水涂膜材料按甲:乙:二甲苯为1:1.5:3比例配合搅拌均匀,即可进行涂刷。(三)涂刷底胶将配好的底胶用长把滚刷涂刷在大面积基层上,厚薄一致,不得有漏刷和白底现象,阴阳角、管根部位可用毛刷涂刷,干燥至不粘手时可进行下道工序。(四)特殊部位增补处理(附加层)1、 增补剂配制:将聚氨酯防水材料按甲、乙组份以1:1.5比例(重量比)配合搅拌均匀,即可进行涂刷,配制量按需要确定,不宜过多,防止其固化。2、 附加层施工:用毛刷在管根、地漏、伸缩缝等处均匀涂刷,作好附加层,厚度宜为2mm,待其固化后即可进行下道工序。(五)铺贴卷材防水层1、 铺贴前应排好尺寸,弹出标准线。
5、2、 铺贴卷材时先将卷材摊在干净、平整的基层上用滚刷将CX404胶均匀涂刷在卷材表面,接头处IOCm不涂,待404胶干燥至手感不粘时再将其卷好待用。3、 当基层底胶干燥后,在其表面涂刷CX404股,涂刷均匀,待其干燥至手感不粘时即可开始铺贴卷材。4、 铺贴时将巳涂CX404胶的卷材穿入30mm长1.5m的铁管上,由二人抬起将卷材一端粘结固定,然后沿弹好的标准线向另一端铺贴,操作时不要拉得过紧,不要出现皱褶。5、 铺贴平面与立面相连的卷材应由下向上进行,使卷材紧贴阴角,不得有空鼓和粘接不牢的现象。注意卷材不要走偏。6、 铺贴后用30kg、30cm长外包橡皮铁辐滚压一遍排除气泡。(六)接头处理卷材
6、接头用戊基粘结胶粘结,先将A、B两组份材料按1:1配合搅拌均匀,翻开接头表面涂刷均匀,待其干燥约30分钟后即可进行粘结。粘结后接头处不许有皱褶、气泡等缺陷,然后用铁辐滚压一遍。(七)卷材末端收头为使卷材收头粘接牢固,防止翘边渗漏,用聚氨酷嵌缝膏将收头处口边封闭严密,再刷一层聚氨酯防水涂料。防水层铺贴不得在雨天大风天施工,冬季施工的环境温度不低于5C。(八)防水层细部构造处理1、 采用外防外贴法时,应先铺贴平面,后铺贴立面,平立面交接处,应错缝搭接,之后砌保护墙,及时回填土。防水结构完成后,铺贴立面卷材之前,应先将接搓部位的各层卷材揭开,并将其清理干净;修补完局部损坏才可继续施工。此时卷材用错搓

7、搭接,上层卷材盖过下层卷材不少于IOOmm02、 采用外防内贴法施工时,应先铺贴平面,后铺贴立面,铺立面时,先贴转角,后贴大面,贴后应做好保护层,并确保保护层与立面卷材粘接牢固。五、应注意的质量问题1、 空鼓:卷材防水层空鼓,发生在找平层与卷材之间,且多在卷材接缝处,其原因是找平层不干,含水率大;空气排除不彻底,卷材没有粘结牢固。2、 渗漏:多发生在管根、地漏、变形缝等处,伸缩缝没有断开,造成防水层撕裂,其他部位由于粘结不牢,卷材松动或衬垫不严有空隙等均有可能产生渗漏,施工中应加强检查,认真操作。六、成品保护1、 己铺贴的防水卷材,应注意保护,不得损坏。2、 穿过地面和墙面的管根不得损伤和变位
8、。3、 防水层施工完成并验收合格后要及时进行保护层施工并随之进行回填。专业技术负责人:交底人:接受人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤脚不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢
9、筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
