基坑工程应急预案0.docx

上传人:p** 文档编号:222094 上传时间:2023-04-17 格式:DOCX 页数:7 大小:44.29KB
下载 相关 举报
基坑工程应急预案0.docx_第1页
第1页 / 共7页
基坑工程应急预案0.docx_第2页
第2页 / 共7页
基坑工程应急预案0.docx_第3页
第3页 / 共7页
基坑工程应急预案0.docx_第4页
第4页 / 共7页
基坑工程应急预案0.docx_第5页
第5页 / 共7页
基坑工程应急预案0.docx_第6页
第6页 / 共7页
基坑工程应急预案0.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑工程应急预案0.docx》由会员分享,可在线阅读,更多相关《基坑工程应急预案0.docx(7页珍藏版)》请在第壹文秘上搜索。

1、基坑工程应急预案O一、基坑安全等级本工程基坑开挖深度小于7米;离基坑2倍开挖深度范围内没有需要保护的管线或建(构)筑物及设施;地质构成简单,无淤泥质土等不良地质情况;故属于三类基坑。二、应急机构与职责1、项目经理部成立应急领导小组,项目经理担任组长,其余相关人员为成员。2、小组职责:制定应急计划,组织应急预案,负责应急现场统一指挥和调度。3、领导小组成员:组长:负责现场应急救援小组总调度副组长:负责通知有关领导及小组成员并保护现场疏散人员组员:负责切断电源,消除隐患,抢救伤员组员:负责联系抢救医院及救援器材,组织人员将伤员护送医院组员:负责疏散人员,保护事故现场,配合上级单位做好事故调查4、报

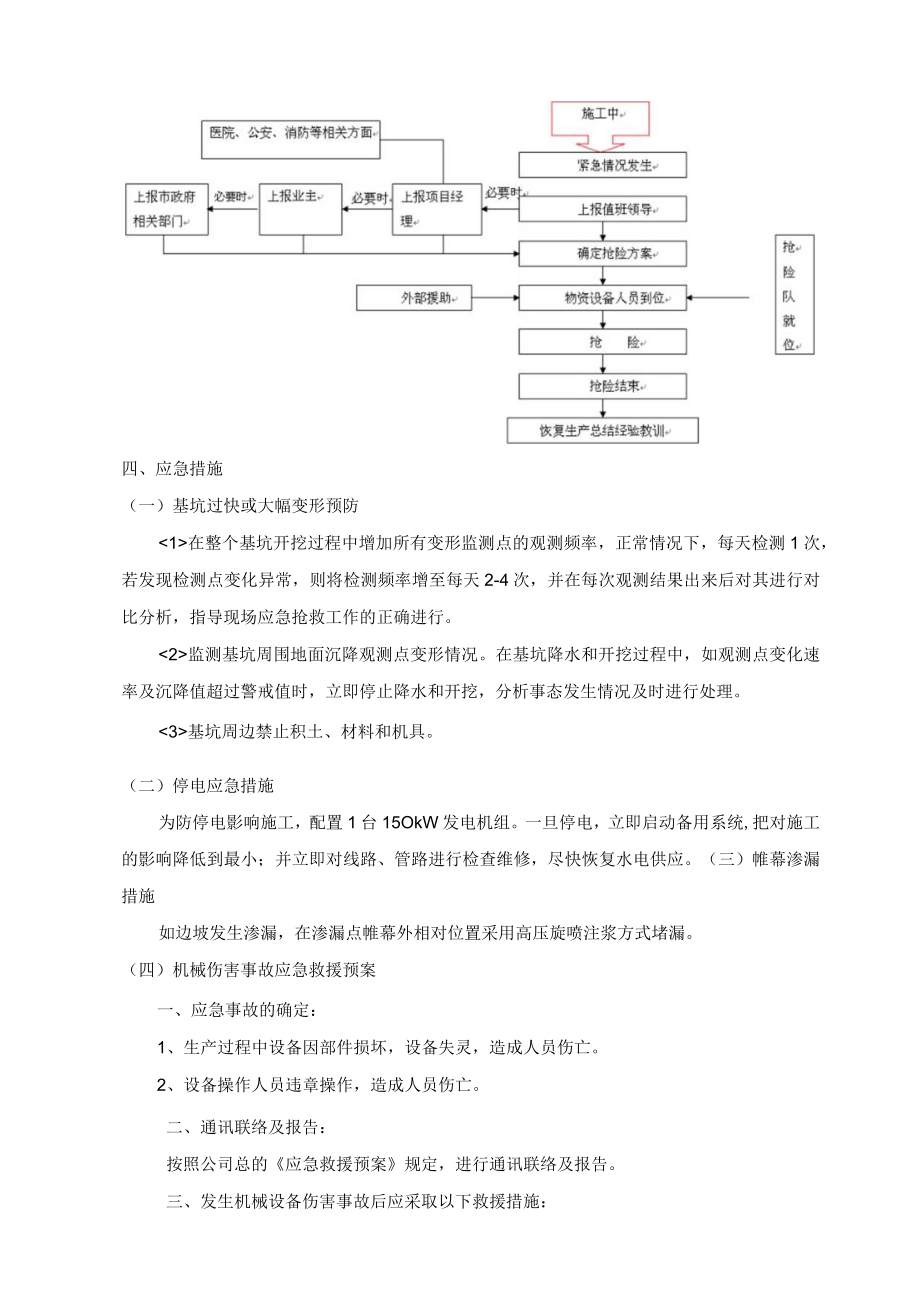

2、警步骤:事故现场责任人(项目经理或副项目经理或工长等项目管理人员)得知出现重大事故信息后,立即拨打120或IlO或附近医院电话请求救援,同时在事故发生10分钟上报市建委并且在两小时之内书面些出事故原因及救援落实情况。三、应急准备和响应工作程序图四、应急措施(一)基坑过快或大幅变形预防在整个基坑开挖过程中增加所有变形监测点的观测频率,正常情况下,每天检测1次,若发现检测点变化异常,则将检测频率增至每天2-4次,并在每次观测结果出来后对其进行对比分析,指导现场应急抢救工作的正确进行。监测基坑周围地面沉降观测点变形情况。在基坑降水和开挖过程中,如观测点变化速率及沉降值超过警戒值时,立即停止降水和开挖

3、,分析事态发生情况及时进行处理。基坑周边禁止积土、材料和机具。(二)停电应急措施为防停电影响施工,配置1台15OkW发电机组。一旦停电,立即启动备用系统,把对施工的影响降低到最小;并立即对线路、管路进行检查维修,尽快恢复水电供应。(三)帷幕渗漏措施如边坡发生渗漏,在渗漏点帷幕外相对位置采用高压旋喷注浆方式堵漏。(四)机械伤害事故应急救援预案一、应急事故的确定:1、生产过程中设备因部件损坏,设备失灵,造成人员伤亡。2、设备操作人员违章操作,造成人员伤亡。二、通讯联络及报告:按照公司总的应急救援预案规定,进行通讯联络及报告。三、发生机械设备伤害事故后应采取以下救援措施:1、项目经理应组织人员立即进

4、行抢救,将受伤人员抬离事故现场。2、现场急救人员根据受伤人员伤情,使用急救箱器材进行止血、包扎、骨折部位的固定。3、立即安排车辆或联系120救护车,送往医院抢救。4、保护现场,切断电源,将事故现场区域周围进行围挡。五、编制危险因素及控制措施根据工程勘察报告、工程设计图纸、施工工艺、现场环境等情况,本工程基坑的危险源为基坑坍塌。针对该种险情制定采取的应急措施为:当坡顶变形、裂缝宽度超过报警值时应及时采取卸荷、坑内堆沙袋等临时应急措施以控制险情发展,并及时通知相关单位。具体措施如下:六、应急措施所需的材料、机械施工现场应随时保证下列设备及材料的储备,并经常派人检查巡视,确保专项专用。(一)设备和物

5、资管理1.1抢险储备的物资、设备由保障部统一管理,妥善存放,特别是水泥和双快水泥,易失效,要经常检查,防止日晒雨淋,并注意定期更换补充。vl.2抢险储备物资为抢险专用,不得随意动用。1.3在险情发生后,抢险领导小组可以调用施工场地任何设备机具物资,各施工队应无条件服从抢险大局。vl.4在抢险过程中,急需采购物资,由抢险领导小组组长直接下达指令采购,不必按程序申报采购计划。vl.5各种避难救场所要布置指示灯或用荧光涂料等显示出来。全体作业人员和救护人员要清楚装备的场所和器具的使用方法。(二)应急设备材料储备表序物资名称型号单位数量存放位置号高压旋喷注浆设备套1现场应急仓库手电筒个10现场应急仓库

6、挖土铁锹把20现场应急仓库长绳米100现场应急仓库水不漏箱10现场应急仓库编织袋200400mm个500现场应急仓库发电机150kw台1现场水泵1.6kw台5现场应急仓库应急电缆捆3现场应急仓库10:雨鞋双30现场应急仓库11:开关箱个5现场应急仓库12:装载机台1现场13:挖掘机台2现场14:汽车吊台2现场七、应急演练(一)培训计划及方式方法vl安全生产培训教育工作室贯彻安全生产方针、目标,实现安全生产、文明生产,提高员工安全意识、技能的重要途径。安全生产法第二十条对安全生产教育作出了明确规定,“生产经营单位的主要负责人和安全生产管理人员必须具备与本单位所从事的生产经营活动相应的安全生产知识

7、和管理能力。危险物品的生产、经营、储存单位及建筑施工单位的主要负责人和安全生产管理人员,应当由有关部门对其安全生产知识和管理能力考核合格后方可任职。”第五十条要求“从业人员应当接受安全生产教育和培训,掌握本职工作所需的安全生产知识,提高安全生产技能,增强事故的预防和应急能力J2企业法定代表人、项目经理每年需接受安全生产和应急培训。3专职安全管理人员除取得岗位合格证书上岗外,每年必须接受安全和应急专业培训教育。4其他管理人员和技术人员接受一定的安全生产和应急的培训。5特殊工种(电工、焊工、架子工、机械操作工、起重工及信号工等),需取得岗位操作证后。6转岗、换岗的职工,重新上岗前必须接受一次安全生

8、产和应急培训。(二)应急预案交底在土方开挖前,由项目总工程师负责对本工程应急预案进行交底,首先将应急预案的精神和内容对每一位现场管理人员交底,确保每位职工了解自己的岗位和职责;其次将应急预案的精神和内容传达到每个工班,并在各工班选定一定数量的工人进行应急预案的学习。并根据应急方案制定应急演练大纲,进行现场演练,使所有人员都熟悉应急抢险流程,达到快速应急反应的目的。(三)应急预案宣传教育由于深基坑事故较易涉及机场各方面。由对外联系组负责对各方有关人员的宣传工作,陈述紧急情况可能导致的后果,以及需各方人员注意和配合的事宜。(四)应急演练1、应急演练目的1检验应急组织协调指挥能力,锻炼施工队伍快速响

9、应和抢险作业能力。2通过模拟演练,使项目管理人员了解预窠流程,熟悉岗位职责,一旦应急能做到快速、有序、高效。v3对每次应急演练进行评估和总结,不断改进己身应急水平。2、应急演练内容应急演练是贯彻“安全生产,以防为主”主要思想的一项重要措施。因此,项目部的应急演练采用定期培训、组织比赛等多种形式开展。应急培训内容根据公司相关文件和教材组织全体职工学习,并作为考核内容。同时必须保证内容的浅显易懂和针对性要强。其主要内容有如下几个方面:1相关安全知识教育,包括险情的识别、各种不安全因素的种类、针对预防措施和处理过程。2相关安全技能教育,包括常规人员抢救技能、事故常规处理方法,火灾等危险情况发生时的自我保证措施。3事故案例教育,主要通过一些典型事故进行原因分析、事故教训及预防事故发生所采取的措施教育职工。应急培训与演练学时表演练对象每年演练和培训时间演练和培训形式备注项目经理40学时理项目安全经40学时组织专项学习例会,全体人中参加,由专员主讲,组织学习例会和演练每月一次;专职人员40学时相关班组进行相应实战模拟演练,并进行评分,组织相应讲讲座不定期举行,至少3次,员其他管理人20学时座,请专家及安全主管部门相关人员主讲。汛期前或特殊情况增加一次。特种作业人20学时员职工15学时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
