《基础土方及半地下车库工程施工工艺.docx》由会员分享,可在线阅读,更多相关《基础土方及半地下车库工程施工工艺.docx(5页珍藏版)》请在第壹文秘上搜索。

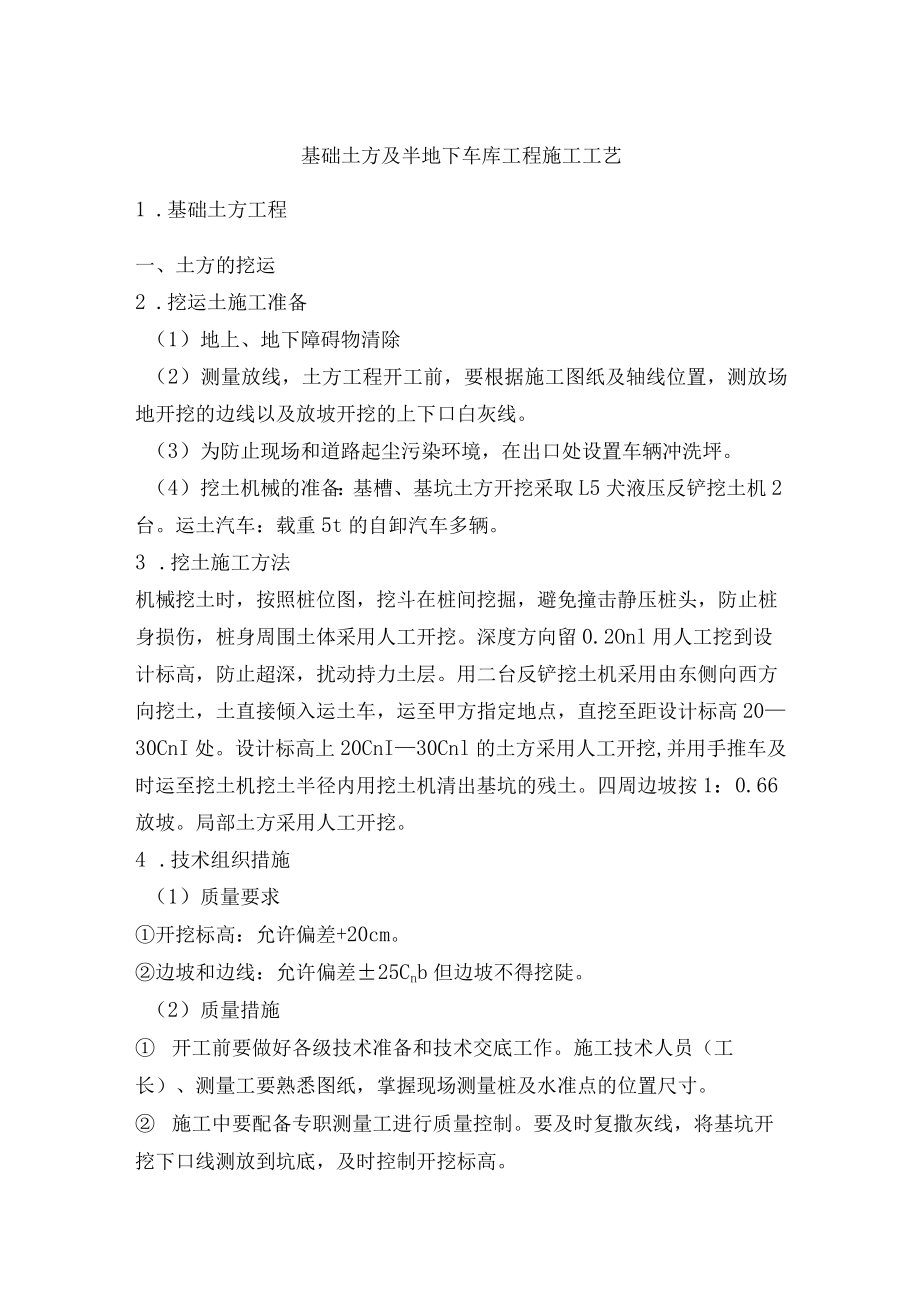

1、基础土方及半地下车库工程施工工艺1 .基础土方工程一、土方的挖运2 .挖运土施工准备(1)地上、地下障碍物清除(2)测量放线,土方工程开工前,要根据施工图纸及轴线位置,测放场地开挖的边线以及放坡开挖的上下口白灰线。(3)为防止现场和道路起尘污染环境,在出口处设置车辆冲洗坪。(4)挖土机械的准备:基槽、基坑土方开挖采取L5犬液压反铲挖土机2台。运土汽车:载重5t的自卸汽车多辆。3 .挖土施工方法机械挖土时,按照桩位图,挖斗在桩间挖掘,避免撞击静压桩头,防止桩身损伤,桩身周围土体采用人工开挖。深度方向留0.2Onl用人工挖到设计标高,防止超深,扰动持力土层。用二台反铲挖土机采用由东侧向西方向挖土,

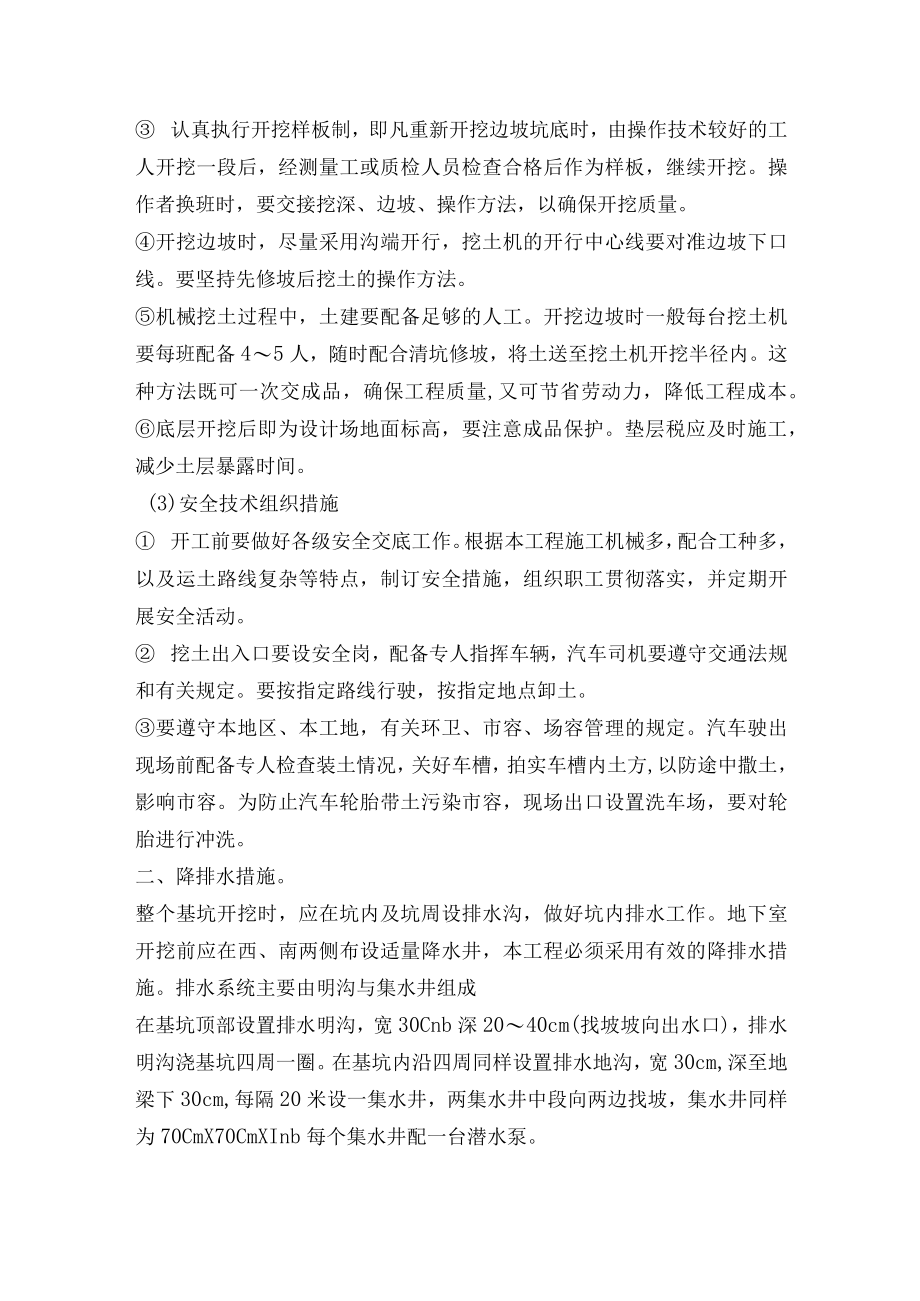

2、土直接倾入运土车,运至甲方指定地点,直挖至距设计标高2030CnI处。设计标高上20CnI30Cnl的土方采用人工开挖,并用手推车及时运至挖土机挖土半径内用挖土机清出基坑的残土。四周边坡按1:0.66放坡。局部土方采用人工开挖。4 .技术组织措施(1)质量要求开挖标高:允许偏差+20cm。边坡和边线:允许偏差25Cnb但边坡不得挖陡。(2)质量措施 开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量工要熟悉图纸,掌握现场测量桩及水准点的位置尺寸。 施工中要配备专职测量工进行质量控制。要及时复撒灰线,将基坑开挖下口线测放到坑底,及时控制开挖标高。 认真执行开挖样板制,即凡重新开挖
3、边坡坑底时,由操作技术较好的工人开挖一段后,经测量工或质检人员检查合格后作为样板,继续开挖。操作者换班时,要交接挖深、边坡、操作方法,以确保开挖质量。开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边坡下口线。要坚持先修坡后挖土的操作方法。机械挖土过程中,土建要配备足够的人工。开挖边坡时一般每台挖土机要每班配备45人,随时配合清坑修坡,将土送至挖土机开挖半径内。这种方法既可一次交成品,确保工程质量,又可节省劳动力,降低工程成本。底层开挖后即为设计场地面标高,要注意成品保护。垫层税应及时施工,减少土层暴露时间。(3)安全技术组织措施 开工前要做好各级安全交底工作。根据本工程施工机械多,配合
4、工种多,以及运土路线复杂等特点,制订安全措施,组织职工贯彻落实,并定期开展安全活动。 挖土出入口要设安全岗,配备专人指挥车辆,汽车司机要遵守交通法规和有关规定。要按指定路线行驶,按指定地点卸土。要遵守本地区、本工地,有关环卫、市容、场容管理的规定。汽车驶出现场前配备专人检查装土情况,关好车槽,拍实车槽内土方,以防途中撒土,影响市容。为防止汽车轮胎带土污染市容,现场出口设置洗车场,要对轮胎进行冲洗。二、降排水措施。整个基坑开挖时,应在坑内及坑周设排水沟,做好坑内排水工作。地下室开挖前应在西、南两侧布设适量降水井,本工程必须采用有效的降排水措施。排水系统主要由明沟与集水井组成在基坑顶部设置排水明沟

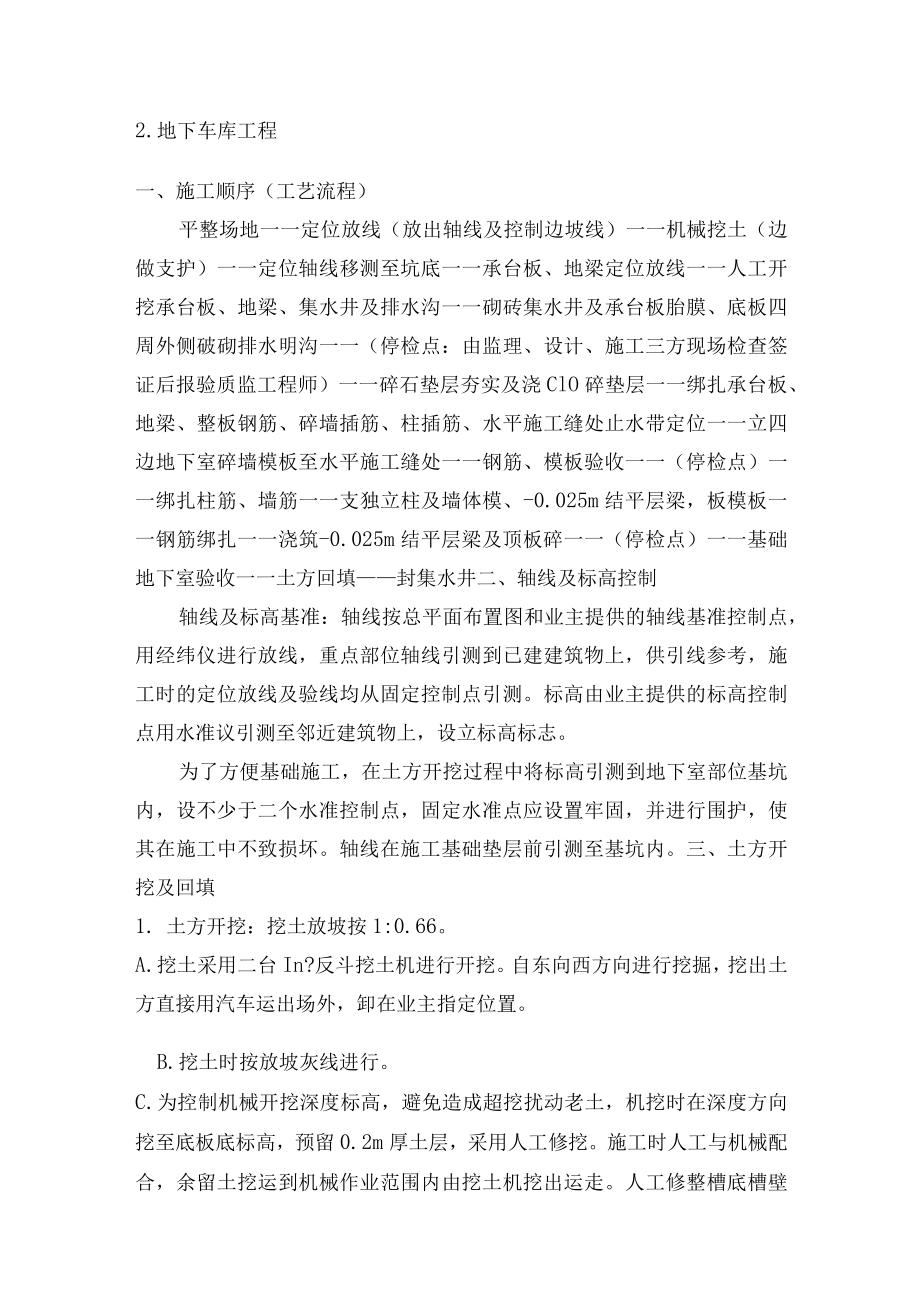

5、,宽30Cnb深2040cm(找坡坡向出水口),排水明沟浇基坑四周一圈。在基坑内沿四周同样设置排水地沟,宽30cm,深至地梁下30cm,每隔20米设一集水井,两集水井中段向两边找坡,集水井同样为70CmX70CmXInb每个集水井配一台潜水泵。2.地下车库工程一、施工顺序(工艺流程)平整场地一一定位放线(放出轴线及控制边坡线)一一机械挖土(边做支护)一一定位轴线移测至坑底一一承台板、地梁定位放线一一人工开挖承台板、地梁、集水井及排水沟一一砌砖集水井及承台板胎膜、底板四周外侧破砌排水明沟一一(停检点:由监理、设计、施工三方现场检查签证后报验质监工程师)一一碎石垫层夯实及浇ClO碎垫层一一绑扎承台
6、板、地梁、整板钢筋、碎墙插筋、柱插筋、水平施工缝处止水带定位一一立四边地下室碎墙模板至水平施工缝处一一钢筋、模板验收一一(停检点)一一绑扎柱筋、墙筋一一支独立柱及墙体模、-0.025m结平层梁,板模板一一钢筋绑扎一一浇筑-0.025m结平层梁及顶板碎一一(停检点)一一基础地下室验收一一土方回填封集水井二、轴线及标高控制轴线及标高基准:轴线按总平面布置图和业主提供的轴线基准控制点,用经纬仪进行放线,重点部位轴线引测到已建建筑物上,供引线参考,施工时的定位放线及验线均从固定控制点引测。标高由业主提供的标高控制点用水准议引测至邻近建筑物上,设立标高标志。为了方便基础施工,在土方开挖过程中将标高引测到
7、地下室部位基坑内,设不少于二个水准控制点,固定水准点应设置牢固,并进行围护,使其在施工中不致损坏。轴线在施工基础垫层前引测至基坑内。三、土方开挖及回填1. 土方开挖:挖土放坡按1:0.66。A.挖土采用二台In?反斗挖土机进行开挖。自东向西方向进行挖掘,挖出土方直接用汽车运出场外,卸在业主指定位置。B.挖土时按放坡灰线进行。C.为控制机械开挖深度标高,避免造成超挖扰动老土,机挖时在深度方向挖至底板底标高,预留0.2m厚土层,采用人工修挖。施工时人工与机械配合,余留土挖运到机械作业范围内由挖土机挖出运走。人工修整槽底槽壁时,按预先设置的水平桩为标高控制点,修整至基底设计标高,不能超挖使基底超过设
8、计深度。槽底严禁扰动基土,万一超挖,只能顺其自然,用与垫层相同标号素混凝土随垫层一同铺设,不能用回填土的办法补救,严格按照验收规范执行。D.开挖如遇到暗沟、古井或局部软弱土层时及时报请业主和设计部门处理。E.施工安全要求:工作面人员均匀分布,不集中于局部;施工中注意防止相互之间发生伤害事故;勤观察边坡异常情况,发现问题及早采取措施;坑边多余堆土及时外运,防止塌入坑内。2. 土方回填地下室经有关部门验收合格后,及时排水确保基坑回填时无积水,回填土干湿度适当,并按操作规程的要求用蛙式打夯机分层压实。为保证回填土的密实度,采取灰土分层回填夯实。回填后,及时取样做好回填土测试。回填土夯实完成后,避免雨
9、淋、水泡,不允许在已夯实的表面乱铲乱挖。打夯机操作人员,在夯实过程中穿戴好安全防护用具,随时查看机械的运行情况,保证用电安全,防止漏电及机械伤人。四、基坑支护及监控1 .采取加大边坡的措施以保证其稳定性,按1:66放坡。2 .彩塑布覆盖护坡。为防止雨水冲刷边坡造成塌方,在基坑边坡修平后用彩塑布及时覆盖防雨防晒,以保证土层的稳定。东侧自围墙盖至坑底排水明沟,用砌砖压顶,使雨水流入排水沟。3 .设监控点。在基坑周围每隔5-8m钉桩测定标高记录在案,每天1-2次测量标高观测沉降,分析边坡是非稳定,雨天要勤观测。4 .设专职安全员巡回认真检查,发现异常及时采取加固措施。五、排水1 .场地排水:为防止现
10、场地表水流向基坑,冲刷坑壁,在基坑四周设砖砌或混凝土明沟挡住地表水,将场地表水排出。2 .基坑内排水基坑工作面外四周砖砌排水明沟,外侧墙挡土,墙厚370,内侧墙兼作地下室底板胎模墙厚240。沟内宽度为300、深度在底板梁砖胎膜下200,按3%坡向集水井。同时明排水沟内侧间隔800设置砖砌横向支撑防止底板砖模变形。排水结束后明排水沟内填ClO碎至地下室底板底标高,防止地下室四周板底土向外挤出。3 .地下室内的集水坑底排水每个集水坑底位置的垫层中部设破砌筑200200X200小集水井,用,40塑料管通向就近集水井或排水沟,排除积水。4 .集水井:集水井为一砖厚码砌,内径,800。集水井顶端低于排水明沟。按平面布置图共设4个集水井。5 .抽水:雨水及地表水、地下水及时排出,用3电动潜水泵抽水,在整个地下室施工至回填土结束前由专人负责开泵抽水。基坑水抽入沉淀池经沉淀处理后,排入西侧河道。
