《基础施工安全防护.docx》由会员分享,可在线阅读,更多相关《基础施工安全防护.docx(12页珍藏版)》请在第壹文秘上搜索。

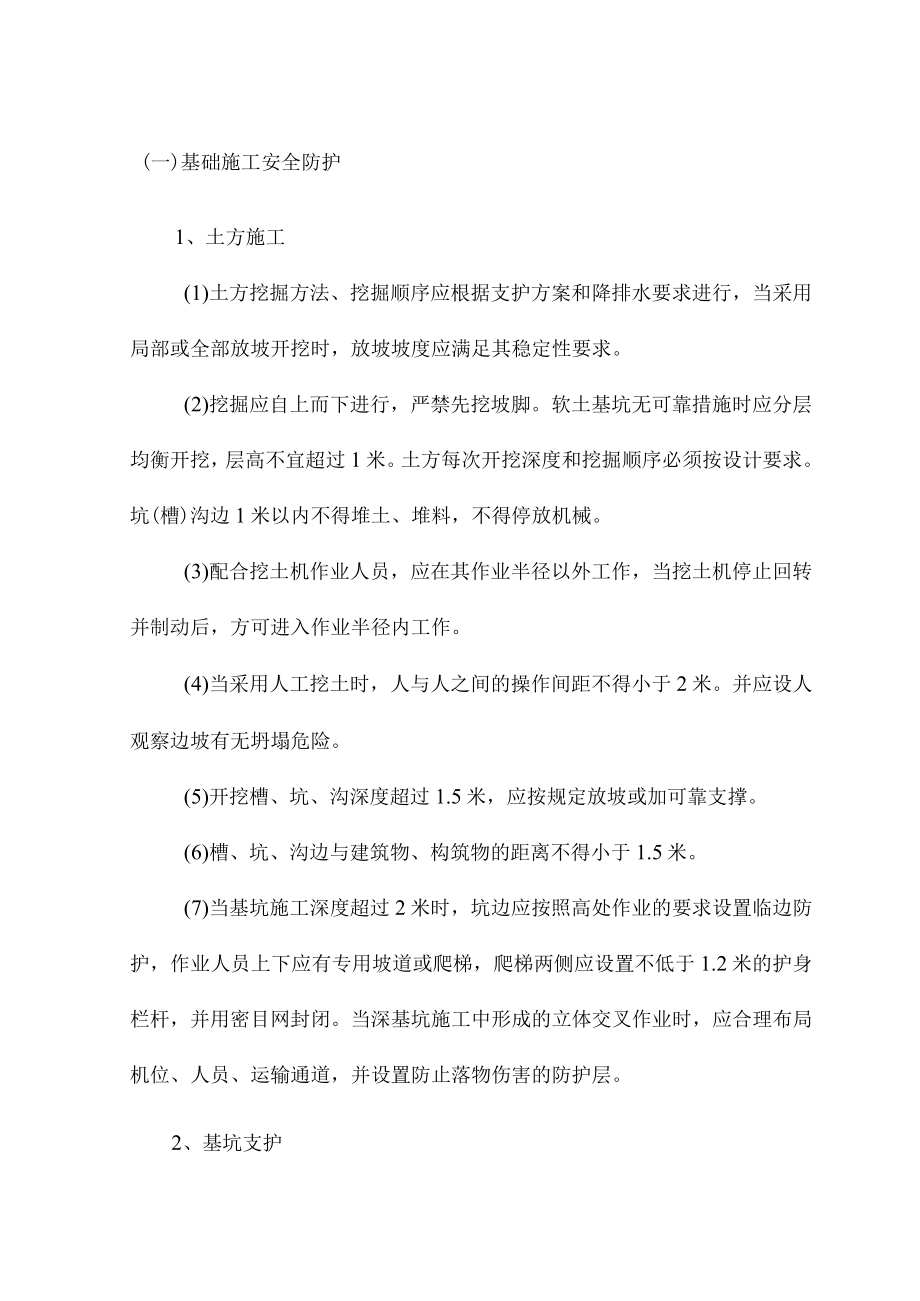

1、(一)基础施工安全防护1、土方施工(1)土方挖掘方法、挖掘顺序应根据支护方案和降排水要求进行,当采用局部或全部放坡开挖时,放坡坡度应满足其稳定性要求。(2)挖掘应自上而下进行,严禁先挖坡脚。软土基坑无可靠措施时应分层均衡开挖,层高不宜超过1米。土方每次开挖深度和挖掘顺序必须按设计要求。坑(槽)沟边1米以内不得堆土、堆料,不得停放机械。(3)配合挖土机作业人员,应在其作业半径以外工作,当挖土机停止回转并制动后,方可进入作业半径内工作。(4)当采用人工挖土时,人与人之间的操作间距不得小于2米。并应设人观察边坡有无坍塌危险。(5)开挖槽、坑、沟深度超过1.5米,应按规定放坡或加可靠支撑。(6)槽、坑

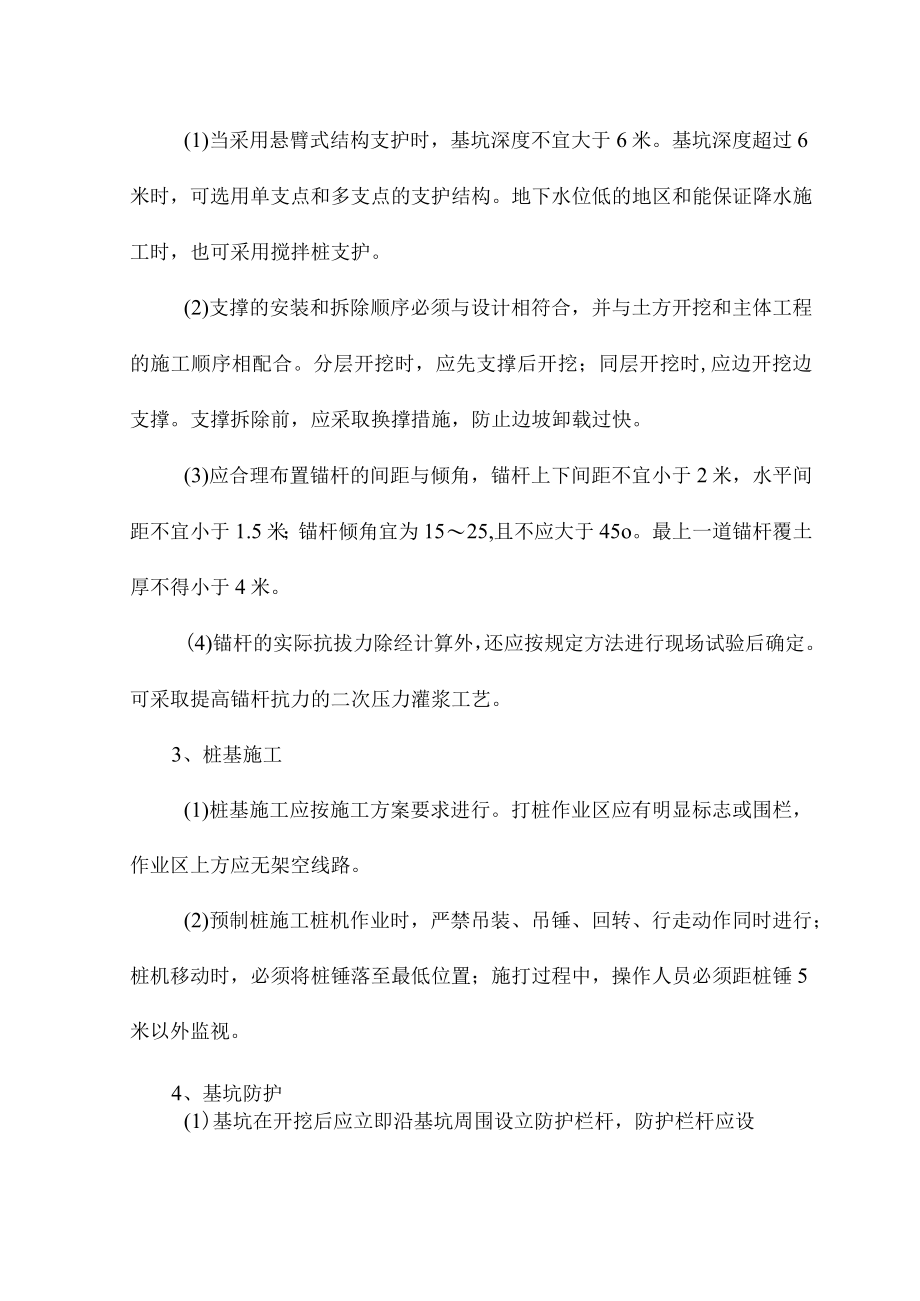

2、、沟边与建筑物、构筑物的距离不得小于1.5米。(7)当基坑施工深度超过2米时,坑边应按照高处作业的要求设置临边防护,作业人员上下应有专用坡道或爬梯,爬梯两侧应设置不低于1.2米的护身栏杆,并用密目网封闭。当深基坑施工中形成的立体交叉作业时,应合理布局机位、人员、运输通道,并设置防止落物伤害的防护层。2、基坑支护(1)当采用悬臂式结构支护时,基坑深度不宜大于6米。基坑深度超过6米时,可选用单支点和多支点的支护结构。地下水位低的地区和能保证降水施工时,也可采用搅拌桩支护。(2)支撑的安装和拆除顺序必须与设计相符合,并与土方开挖和主体工程的施工顺序相配合。分层开挖时,应先支撑后开挖;同层开挖时,应边
3、开挖边支撑。支撑拆除前,应采取换撑措施,防止边坡卸载过快。(3)应合理布置锚杆的间距与倾角,锚杆上下间距不宜小于2米,水平间距不宜小于1.5米;锚杆倾角宜为1525,且不应大于45o。最上一道锚杆覆土厚不得小于4米。(4)锚杆的实际抗拔力除经计算外,还应按规定方法进行现场试验后确定。可采取提高锚杆抗力的二次压力灌浆工艺。3、桩基施工(1)桩基施工应按施工方案要求进行。打桩作业区应有明显标志或围栏,作业区上方应无架空线路。(2)预制桩施工桩机作业时,严禁吊装、吊锤、回转、行走动作同时进行;桩机移动时,必须将桩锤落至最低位置;施打过程中,操作人员必须距桩锤5米以外监视。4、基坑防护(1)基坑在开挖

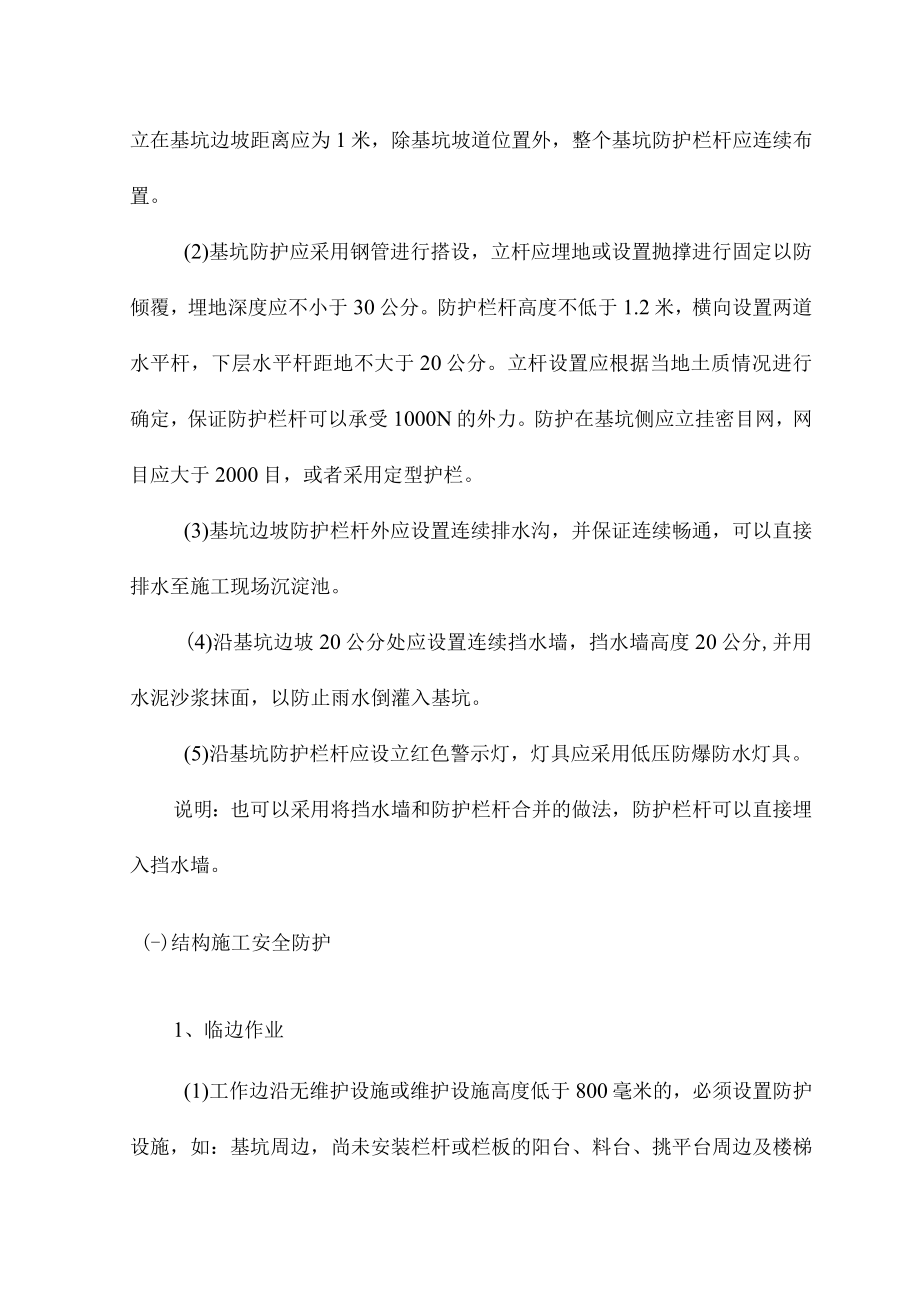

4、后应立即沿基坑周围设立防护栏杆,防护栏杆应设立在基坑边坡距离应为1米,除基坑坡道位置外,整个基坑防护栏杆应连续布置。(2)基坑防护应采用钢管进行搭设,立杆应埋地或设置抛撑进行固定以防倾覆,埋地深度应不小于30公分。防护栏杆高度不低于1.2米,横向设置两道水平杆,下层水平杆距地不大于20公分。立杆设置应根据当地土质情况进行确定,保证防护栏杆可以承受1000N的外力。防护在基坑侧应立挂密目网,网目应大于2000目,或者采用定型护栏。(3)基坑边坡防护栏杆外应设置连续排水沟,并保证连续畅通,可以直接排水至施工现场沉淀池。(4)沿基坑边坡20公分处应设置连续挡水墙,挡水墙高度20公分,并用水泥沙浆抹面
5、,以防止雨水倒灌入基坑。(5)沿基坑防护栏杆应设立红色警示灯,灯具应采用低压防爆防水灯具。说明:也可以采用将挡水墙和防护栏杆合并的做法,防护栏杆可以直接埋入挡水墙。(-)结构施工安全防护1、临边作业(1)工作边沿无维护设施或维护设施高度低于800毫米的,必须设置防护设施,如:基坑周边,尚未安装栏杆或栏板的阳台、料台、挑平台周边及楼梯段,雨棚与挑檐边,框架结构各层楼板尚未砌筑维护墙的周边,屋顶周边,施工升降机与建筑物通道的两侧边等都必须设置防护栏杆。(2)水平工作面防护栏杆高度应不小于1.2米,应能承受Io(X)N外力。防护栏杆应用密目网封闭,或在栏杆底部设置高度不低于180毫米的挡脚板。人员频
6、繁经过或存在人员作业的区域,还需加设双道防护栏杆,加设的下杆离地6070公分。(3)首层墙高度超过3.2米的二层楼面周边,以及屋外脚手架的高度超过3.2米的楼层周边,必须在外围架设水平安全网一道。采用双排脚手架的,在脚手架外排立杆与结构临边之间每隔10米设水平安全网一道。(4)井架与施工用电梯和脚手架与建筑物通道的两侧边,必须设防护栏杆。地面通道上部应装设安全防护棚。双笼井架通道中间,应予分隔封闭。各种垂直运输接料平台,除两侧设防护栏杆外,平台口还应设置安全门或活动防护栏杆。(5)接料平台两侧的栏杆,必须自上而下使用密目安全网硬质板材封闭。2、洞口作业(1)在孔与洞口边的高处作业必须设置防护设
7、施,包括因施工工艺形成的深度在2米及以上的桩孔边、沟槽边和因安装设备、管道预留的洞口边等。(2)墙面处的竖向洞口(如管道井口),除应在井口处设防护栏杆或固定栅门外,井道内应每隔10米设一道平网。(3)1.5米X1.5米以下的孔洞,应用坚实盖板盖住,有防止挪动、位移的措施。1.5米X1.5米以上的孔洞,四周必须设两道护身栏杆,中间支挂水平安全网。(4)位于车辆行驶道旁的洞口、深沟与管道坑、槽,所加盖板应能承受不小于当地额定卡车后轮有效承载力2倍的荷载。(5)墙面等处的竖向洞口,凡落地的洞口应加装开关式、工具式或固定式的防护门,门栅网格的间距不应大于15公分,也可采用防护不低于1.2米高的栏杆,下
8、设挡脚板。(6)下边沿至楼板或地面低于80公分的窗台等竖向洞口,应加设至高度不小于1.2米高的临时护栏。(7)施工现场通道附近的各类洞口与坑槽等处,除设置防护设施与安全标志外,夜间还应设警示灯。3、攀登作业(1)攀登的用具,结构构造上必须牢固可靠。工人上下的踏板其使用荷载不应小于IlOONo当梯面上有特殊作业,重量超过上述荷载时,应按实际情况加以验算改造。(2)移动式梯子不得垫高使用。梯脚底部应坚实并应有防滑措施,上端应有固定措施。立梯工作角度以755o为宜,折梯使用时,应有可靠的拉撑措施。踏板上下间距以30公分为宜,不得有缺档。(3)梯子如需接长使用,必须有可靠的连接措施,且接头不得超过1处
9、。连接后梯梁的强度,不应低于单梯梯梁的强度。(4)折梯使用时上部夹角以35o-45o为宜,钱链必须牢固,并应有可靠的拉撑措施。(5)固定式直爬梯应采用金属材料制成,梯宽不应大于50公分,支撑采用不小于L70X6的角钢,加设不小于1.2米的扶手。使用直爬梯作业以5米为宜,超过2米可以加护笼,但8米以上必须设置中间平台。4、高处作业(1)凡高度在4米以上的建筑物,首层四周必须支固定3米宽的水平安全网(支6米宽双层网),网底距下方物体表面不小于3米(高层不小于5米);每隔四层设一道3米宽的随层安全网,外高里低,与结构间隙不大于10厘米。(2)建筑物的出入口应搭设长3-6米,宽于出入通道两侧1米,棚顶
10、满铺不小于5厘米的脚手板(高层两层),两侧挂立网封严。(3)2米以上高处作业必须挂好安全带,且高挂低用。(4)高处作业严禁投掷物料。(5)高处作业使用铁凳、木凳应牢固,两凳间须搭设脚手板的,间距不大于2米。(6)建筑物楼层临边的四周,无围护结构时,必须设两道防护栏杆或一道防护栏杆并立挂安全网封闭。5、悬空作业(1)在周边临空状态下进行高处作业时应有牢靠的立足处(如搭设脚手架或作业平台),并视作业条件设置防护栏杆、张挂安全网、佩带安全带等安全措施。(2)支设高度在3米以上的柱模板,四周应设斜撑,并应设立操作平台。低于3米的可使用马凳操作。(3)钢筋绑扎、安装骨架作业应搭设脚手架。不得站在钢筋骨架
11、上作业或攀登骨架上下。(4)浇注离地2米以上混凝土时,应设置操作平台,不得站在模板或支撑杆上操作。(5)特殊情况如无可靠的安全设施,必须系好安全带并扣好保险钩,或架设安全网。(6)悬空进行门窗安装作业时,严禁站在栏板上作业,且必须挂牢安全带,并将安全带拴牢在上方可靠物上。(7)悬空预制结构作业时,四周无法采取可靠防护措施,当跨度小于8米时,可依据建筑物情况拉设作业面维护钢索,两头分别用骑马卡子卡牢,用于作业人员系挂安全带。跨度超过8米,必须另行制定安全防护措施。6、交叉作业(1)交叉施工不宜上下在同一垂直方向上的作业。下层作业的位置,宜处于上层高度可能坠落半径范围以外,当不能满足要求时,应设置
12、安全防护层。(2)各种拆除作业(如钢模板、脚手架等)上面拆除时下面不得同时进行清整。物料临时堆放处应离楼层边沿不小于1米。(3)建筑物的出入口,升降机的上料口等人员集中处的上方,应设置防护棚。当建筑外侧面临街道时,除建筑立面采取密目式安全立网封闭外,尚应在临街段搭设防护棚并设置安全通道。高度超过24米的层次上的交叉作业,应设双层防护。(4)设置悬挑物料平台应按现行的相关规范进行设计,必须将其荷载独立传递给建筑结构,不得以任何形式将物料平台与脚手架、模板支撑进行连接。7、个人防护(1)进入施工现场的各类人员必须戴好安全帽;(2)各工种人员要配戴相应的劳动防护用品,方可作业;(3)从事有毒有害作业
13、人员必须戴防护面罩,气焊作业人员操作时必须戴护目镜、电焊作业人员操作时必须戴防护面罩及绝缘手套。(4)高处作业人员必须佩戴安全带。8、脚手架(1)所选用的钢管、扣件、跳板的规格和质量必须符合有关技术规定的标准要求。(2)各类施工脚手架严格按照脚手架安全技术防护标准和支搭规范搭设,脚手架立网统一采用绿色密目网防护,密目网应绷拉平直,封闭严密。钢管脚手架不得使用严重锈蚀、弯曲、压扁或有裂纹的钢管。脚手架不得钢木混搭。(3)钢管脚手架的杆件连接必须使用合格的玛钢扣件,不得使用铅丝或其它材料绑扎。(4)脚手架必须按楼层与结构拉接牢固,拉接点垂直距离不得超过4米,水平距离不得超过6米。拉接所用的材料强度
14、不得低于双股8#铅丝的强度。(5)确保脚手架结构的稳定和具有足够的承载力。(6)特殊工程脚手架、重荷载(同时作业超过两层及以上)脚手架、施工荷载显著偏于一侧的脚手架和高度超过20米的脚手架必须进行设计和计算,并附简图。(7)要认真处理脚手架地基(如对地基平整夯实,抄平后设置垫木等)确保地基具有足够的承载能力(高层和重荷载脚手架应进行架子基础设计),避免脚手架发生不均匀沉降。(8)脚手板要铺满、铺平、不得有探头板,钢脚手架板必须与小横杆绑住,作业层的外侧面应设挡脚板。(9)脚手架作业层的下方应绑水平兜网。(10)脚手架必须有良好的避雷接地装置。(H)六级以上大风、大雾、大雨或大雪天气应暂停在脚手
15、架作业。(12)脚手架在适当部位设置上下人员用斜道,斜道上应设防滑条,斜道两侧应搭设防护拦杆并设置挡脚板与封闭的安全立网。(13)脚手架必须经有关人员验收合格后方可投入使用。(14)现浇楼层柱梁板施工,应搭设足够的脚手架以保证工人安全操作。(15)所有架子的搭设、拆除必须由经过专业培训的持证人员进行。(16)对于危险性大而且特殊的吊、挑、挂、插口、堆料等架子,也必须经过设计和审批,编制单独安全技术措施,才能搭设。(17)满堂红架子:6米以下可花铺跳板,挂安全网;6米以上必须满铺跳板,挂安全网;中间网按不大于10米设一道水平网;顶部两道护栏;加纵横向剪刀撑;底部铺通长木跳板。9、临时用电防护(1
16、)临时配电线路必须按规范架设整齐,架空线必须采用绝缘导线,不得使用塑胶软线,不得成束架空敷设,也不得沿地面明敷设;达不到安全规定最小距离时,必须采取防护措施。(2)箱内电器必须可靠完好,选型、定值符合规定,开关标明用途,电箱应有防雨防尘、统一编号,箱内无杂物。(3)施工现场必须采用三相五线制的接零保护系统;高大设置必须按规定装设避雷装置。(4)手持电动工具的电源线不得任意接长,外绝缘应完好。(5)凡采用220V照明的场所,电源侧应加漏电保护器;特殊场所必须使用不超过36V的安全电压。(6)电焊机应设单独开关,外壳应做好接零或接地保护;一次线长度应小于5米,二次线长度应小于30米;双线到位,不得借用
