基础质量保证措施 .docx

上传人:p** 文档编号:222261 上传时间:2023-04-17 格式:DOCX 页数:3 大小:16.67KB
下载 相关 举报
基础质量保证措施 .docx_第1页
第1页 / 共3页
基础质量保证措施 .docx_第2页
第2页 / 共3页
基础质量保证措施 .docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《基础质量保证措施 .docx》由会员分享,可在线阅读,更多相关《基础质量保证措施 .docx(3页珍藏版)》请在第壹文秘上搜索。

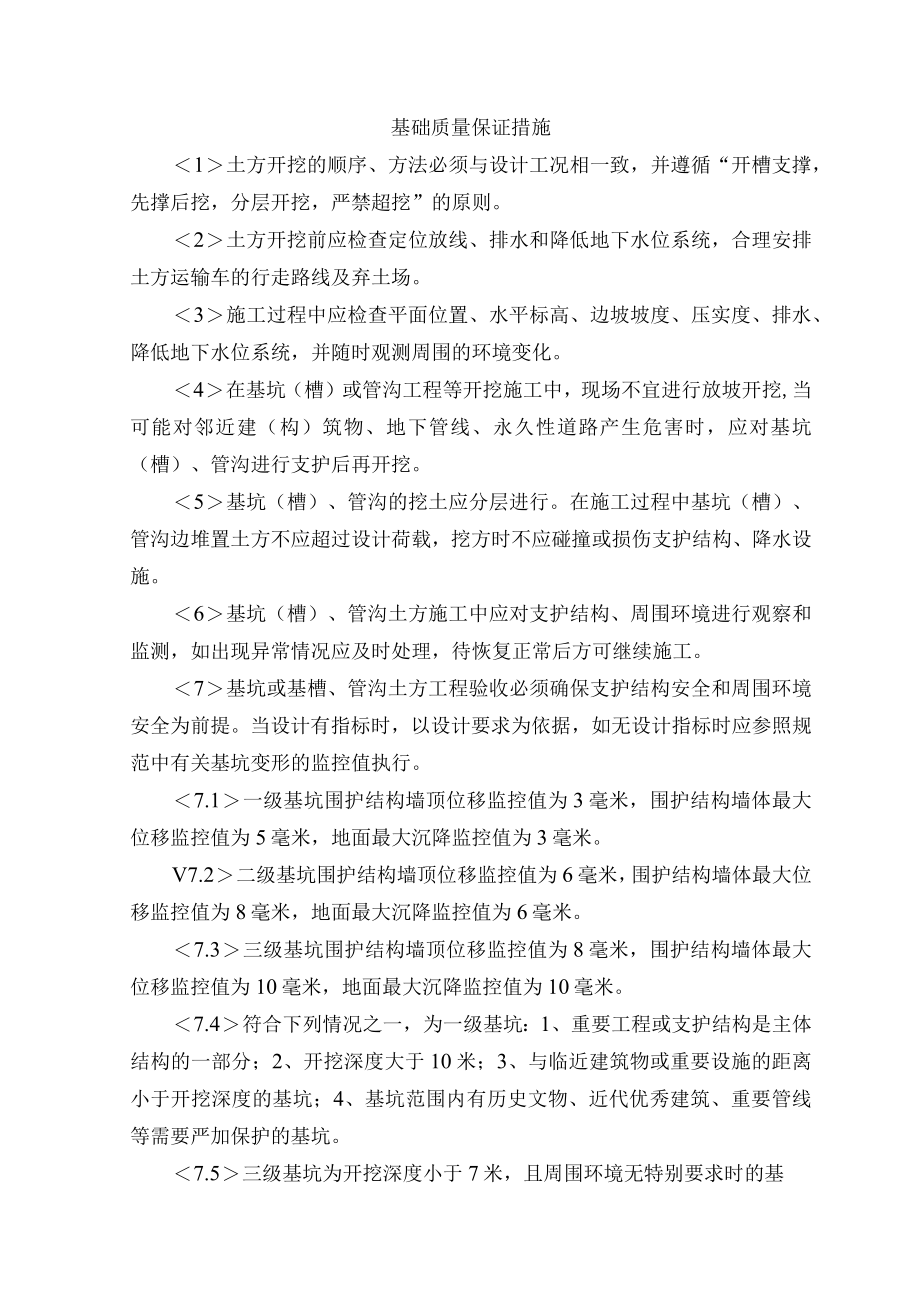

1、基础质量保证措施1土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。2土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。3施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。4在基坑(槽)或管沟工程等开挖施工中,现场不宜进行放坡开挖,当可能对邻近建(构)筑物、地下管线、永久性道路产生危害时,应对基坑(槽)、管沟进行支护后再开挖。5基坑(槽)、管沟的挖土应分层进行。在施工过程中基坑(槽)、管沟边堆置土方不应超过设计荷载,挖方时不应碰撞或损伤支护结构、降水设施。

2、6基坑(槽)、管沟土方施工中应对支护结构、周围环境进行观察和监测,如出现异常情况应及时处理,待恢复正常后方可继续施工。7基坑或基槽、管沟土方工程验收必须确保支护结构安全和周围环境安全为前提。当设计有指标时,以设计要求为依据,如无设计指标时应参照规范中有关基坑变形的监控值执行。7.1一级基坑围护结构墙顶位移监控值为3毫米,围护结构墙体最大位移监控值为5毫米,地面最大沉降监控值为3毫米。V7.2二级基坑围护结构墙顶位移监控值为6毫米,围护结构墙体最大位移监控值为8毫米,地面最大沉降监控值为6毫米。7.3三级基坑围护结构墙顶位移监控值为8毫米,围护结构墙体最大位移监控值为10毫米,地面最大沉降监控值

3、为10毫米。7.4符合下列情况之一,为一级基坑:1、重要工程或支护结构是主体结构的一部分;2、开挖深度大于10米;3、与临近建筑物或重要设施的距离小于开挖深度的基坑;4、基坑范围内有历史文物、近代优秀建筑、重要管线等需要严加保护的基坑。7.5三级基坑为开挖深度小于7米,且周围环境无特别要求时的基坑。除一级和三级以外的基坑属于二级基坑。当周围已有的设施有特殊要求时,尚应符合这些要求。浅基坑支护斜柱支撑:水平挡土板钉在柱桩内侧,柱桩外侧用斜撑支顶,斜撑底端支在木桩上,在挡土板内侧回填土。适于开挖较大型、深度不大的基坑或使用机械挖土时。型钢桩横挡板支撑:沿挡土位置预先打入工字钢桩,间距1.01.5m

4、,然后边挖方,边将36cm厚的挡土板塞进钢桩之间挡土,并在横向挡板与型钢桩之间打上楔子,使横板与土体紧密接触。适于地下水位较低、深度不很大的一般黏性土或砂土层中使用。短桩横隔板支撑:打入小短木桩或钢桩,部分打入土中,部分露出地面,钉上水平挡土板,在背面填土、夯实。适于开挖宽度大的基坑,当部分地段下部放坡不够时使用。临时挡土墙支撑:沿坡脚用砖、石叠砌或用装水泥的编织袋、草袋装土、砂堆砌。使坡脚保持稳定。适于开挖宽度大的基坑,当部分地段下部放坡不够时使用。验槽根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸相符,开挖深度是否符合设计要求;仔细观察槽壁、槽底土质类型、均匀程度和

5、有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符;检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响;检查核实分析钎探资料,对存在的异常点位进行复合检查。降水与排水降水与排水是配合基坑开挖的安全措施,施工前应有降水与排水设计。当在基坑外降水时,应有降水范围的估算,对重要建筑物或公共设施在降水过程中应监测。降水系统施工完后,应试运转,如发现井管失效,应采取措施使其恢复正常,如无可能恢复则应报废,另行设置新的井管。降水系统运转过程中应随时检查观测孔中的水位。基坑内明排水应设置排水沟及集水井,排水沟纵坡宜控制在1%0至2%OoVl1土方回填土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。如在耕植土或松土上填方,应在基底压实后再进行。填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。如无试验依据,应符合以下规定。填土施工时的分层厚度及压实遍数:压实机具采用平碾,分层厚度为250至300毫米,每层压实遍数6至8遍。压实机具采用振动压实机,分层厚度为250至350毫米,每层压实遍数3至4遍。vll.3.3压实机具采用柴油打夯机,分层厚度为200至250毫米,每层压实遍数3至4遍。压实机具采用人工打夯,分层厚度为小于200毫米,每层压实遍数3至4遍。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
