墙面贴瓷砖技术交底记录技术交底模板.docx

上传人:p** 文档编号:222415 上传时间:2023-04-17 格式:DOCX 页数:9 大小:36.24KB
下载 相关 举报
墙面贴瓷砖技术交底记录技术交底模板.docx_第1页
第1页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第2页
第2页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第3页
第3页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第4页
第4页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第5页
第5页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第6页
第6页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第7页
第7页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第8页
第8页 / 共9页
墙面贴瓷砖技术交底记录技术交底模板.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《墙面贴瓷砖技术交底记录技术交底模板.docx》由会员分享,可在线阅读,更多相关《墙面贴瓷砖技术交底记录技术交底模板.docx(9页珍藏版)》请在第壹文秘上搜索。

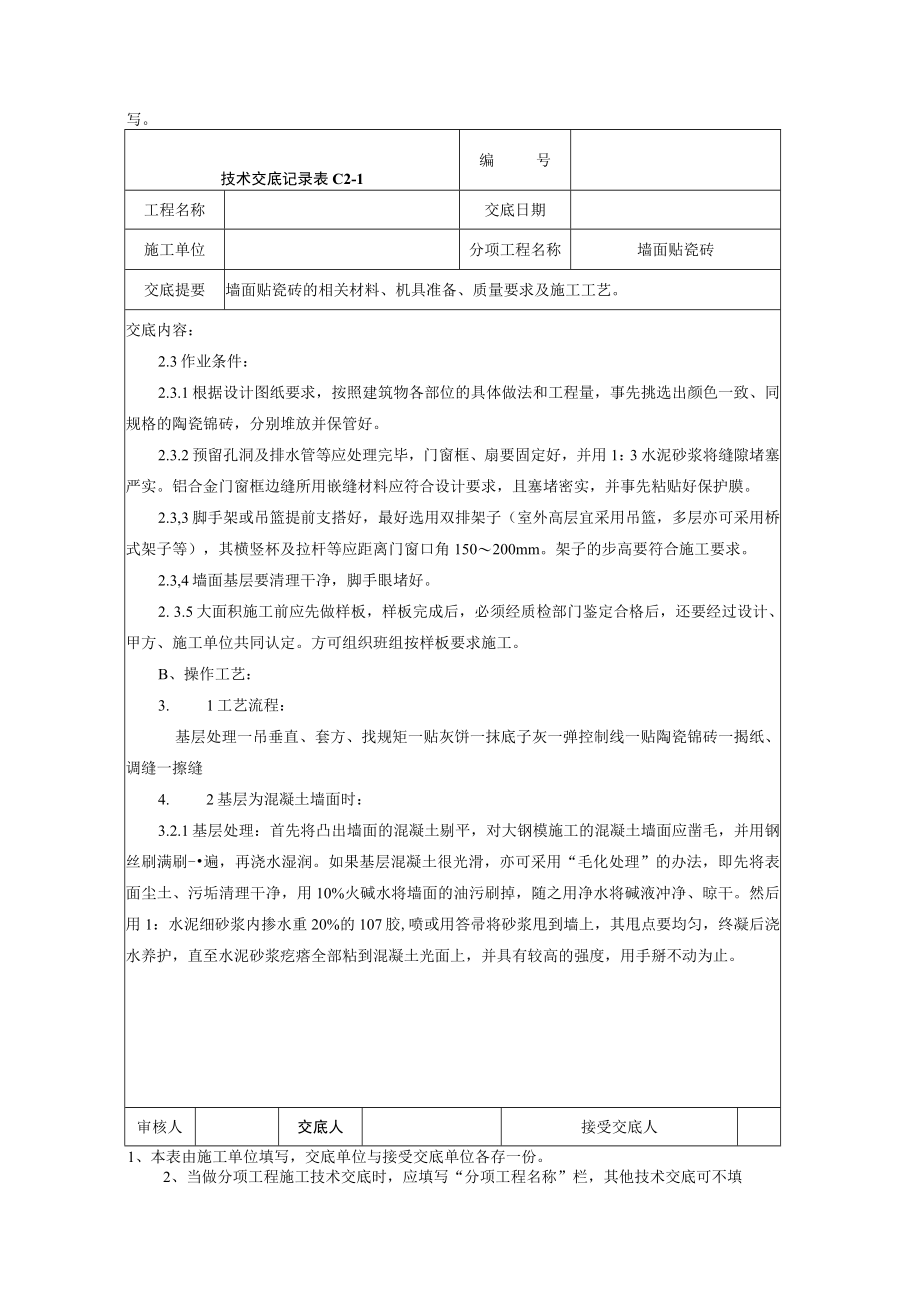

1、技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称墙面贴瓷砖交底提要墙面贴瓷砖的相关材料、机具准备、质量要求及施工工艺。交底内容:A、施工准备:2.1 材料要求:2.1.1 水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。2.1.2 1.2白水泥:325号白水泥。2.1.3 砂子:粗砂或中砂,用前过筛。2.1.4 陶瓷锦砖(马赛克):应表面平整,颜色一致,每某长宽规格一致,尺寸正确,边棱整齐,一次进场。锦砖脱纸时间不得大于40mirL2.1.2.1.5石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3un3mm的筛过滤,并贮

2、存在沉淀池中。熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。使用时,石灰膏内不得含有末熟化的颗粒和其它杂质。2.1.6 生石灰粉:抹灰用的石灰营可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。用于罩面时,熟化时间不应小于3d。2.1.7 纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。使用时宜用小钢磨磨细。2.1.8 聚乙烯醇缩甲醛(即107胶)和矿物颜料等。2.2主要机具:2.2.1磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(Imnl厚)、开刀或钢片(2OmnlX70InnIXlnIn1)、铁制水平尺、方尺、靠尺板、底尺(30

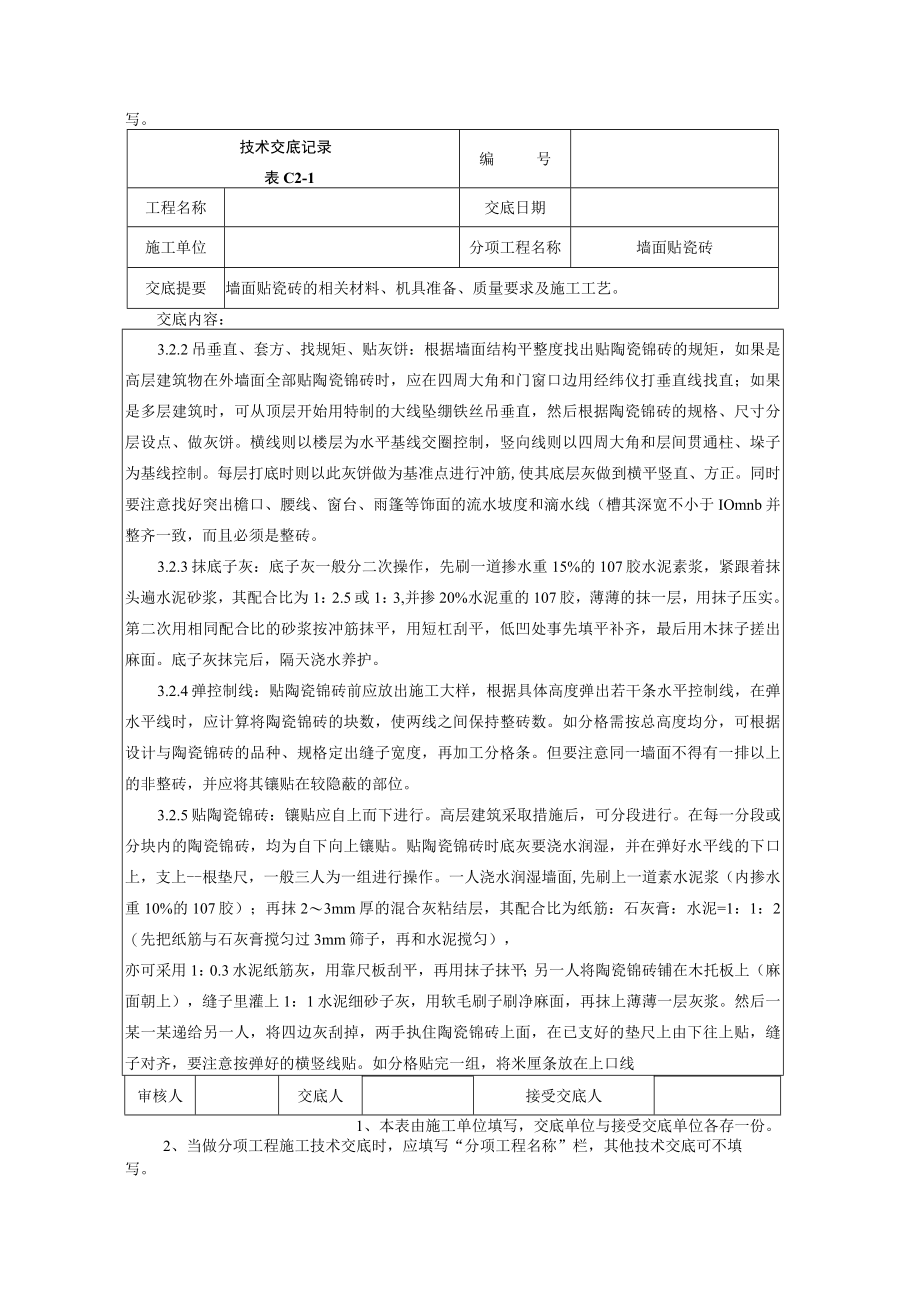

3、005000mX40XlO大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、笞帚、大小锤子、粉线包、小线、擦布或棉丝、老虎钳子、小铲、合金钢金子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称墙面贴瓷砖交底提要墙面贴瓷砖的相关材料、机具准备、质量要求及施工工艺。交底内容:2.3作业条件:2.3.1根据设计图纸要求,按照建筑物

4、各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。2.3.2预留孔洞及排水管等应处理完毕,门窗框、扇要固定好,并用1:3水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。2.3,3脚手架或吊篮提前支搭好,最好选用双排架子(室外高层宜采用吊篮,多层亦可采用桥式架子等),其横竖杯及拉杆等应距离门窗口角150200mm。架子的步高要符合施工要求。2.3,4墙面基层要清理干净,脚手眼堵好。2. 3.5大面积施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。方可组织班组按样板要求

5、施工。B、操作工艺:3. 1工艺流程:基层处理一吊垂直、套方、找规矩一贴灰饼一抹底子灰一弹控制线一贴陶瓷锦砖一揭纸、调缝一擦缝4. 2基层为混凝土墙面时:3.2.1基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷-遍,再浇水湿润。如果基层混凝土很光滑,亦可采用“毛化处理”的办法,即先将表面尘土、污垢清理干净,用10%火碱水将墙面的油污刷掉,随之用净水将碱液冲净、晾干。然后用1:水泥细砂浆内掺水重20%的107胶,喷或用答帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并具有较高的强度,用手掰不动为止。审核人交底人接受交底

6、人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称墙面贴瓷砖交底提要墙面贴瓷砖的相关材料、机具准备、质量要求及施工工艺。交底内容:3.2.2吊垂直、套方、找规矩、贴灰饼:根据墙面结构平整度找出贴陶瓷锦砖的规矩,如果是高层建筑物在外墙面全部贴陶瓷锦砖时,应在四周大角和门窗口边用经纬仪打垂直线找直;如果是多层建筑时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据陶瓷锦砖的规格、尺寸分层设点、做灰饼。横线则以楼层为水平基线交圈控制,竖向线则以四周大角

7、和层间贯通柱、垛子为基线控制。每层打底时则以此灰饼做为基准点进行冲筋,使其底层灰做到横平竖直、方正。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽其深宽不小于IOmnb并整齐一致,而且必须是整砖。3.2.3抹底子灰:底子灰一般分二次操作,先刷一道掺水重15%的107胶水泥素浆,紧跟着抹头遍水泥砂浆,其配合比为1:2.5或1:3,并掺20%水泥重的107胶,薄薄的抹一层,用抹子压实。第二次用相同配合比的砂浆按冲筋抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。底子灰抹完后,隔天浇水养护。3.2.4弹控制线:贴陶瓷锦砖前应放出施工大样,根据具体高度弹出若干条水平控

8、制线,在弹水平线时,应计算将陶瓷锦砖的块数,使两线之间保持整砖数。如分格需按总高度均分,可根据设计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。3.2.5贴陶瓷锦砖:镶贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或分块内的陶瓷锦砖,均为自下向上镶贴。贴陶瓷锦砖时底灰要浇水润湿,并在弹好水平线的下口上,支上-根垫尺,一般三人为一组进行操作。一人浇水润湿墙面,先刷上一道素水泥浆(内掺水重10%的107胶);再抹23mm厚的混合灰粘结层,其配合比为纸筋:石灰膏:水泥=1:1:2(先把纸筋与石灰膏搅匀过3mm筛子,

9、再和水泥搅匀),亦可采用1:0.3水泥纸筋灰,用靠尺板刮平,再用抹子抹平;另一人将陶瓷锦砖铺在木托板上(麻面朝上),缝子里灌上1:1水泥细砂子灰,用软毛刷子刷净麻面,再抹上薄薄一层灰浆。然后一某一某递给另一人,将四边灰刮掉,两手执住陶瓷锦砖上面,在已支好的垫尺上由下往上贴,缝子对齐,要注意按弹好的横竖线贴。如分格贴完一组,将米厘条放在上口线审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称墙面贴瓷砖交底提要墙面贴瓷砖的相关材料

10、、机具准备、质量要求及施工工艺。交底内容:继续贴第二组。镶贴的高度应根据当时气温条件而定。3.2.6揭纸、调缝:贴完陶瓷锦砖的墙面,要一手拿拍板,靠在贴好的墙面上,手拿锤子对拍板满敲一遍(敲实、敲平),然后将陶瓷锦砖上的纸用刷子刷上水,约等2030min便可开始揭纸。揭开纸后检查缝子大小是否均匀,如出现歪斜、不正的缝子,应顺序拨正贴实,先横后竖、拨正拨直为止。3.2.7擦缝:粘贴后48h,先用抹子把近似陶瓷锦砖颜色的擦缝水泥浆摊放在需擦缝的陶瓷锦豉上,然后用刮板将水泥浆往缝子里刮满、刮实、刮严,再用麻丝和擦布将表面擦净。遗留在缝子里的浮砂可用潮湿干净的软毛刷轻轻带出,如需清洗饰面时,应待勾缝材

11、料硬化后方可进行。起出米厘条的缝子要用1:1水泥砂浆勾严勾平,再用擦布擦净。3.3基层为砖墙墙面时:3.3.1基层处理:抹灰前墙面必须清扫干净,检查窗台窗套和腰线等处,对损坏和松动的部分要处理好,然后浇水润湿墙面。3.3.2吊垂直、套方、找规矩:同基层为混凝土墙面做法。3.3.3 抹底子灰:底子灰一般分二次操作,第一次抹薄薄的一层,用抹子压实,水泥砂浆的配合比为1:3,并掺水泥重20%的107胶;第二次用相同配合比的砂浆按冲筋线抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子挂出麻面。底子灰抹完后,隔天浇水养护。3.3.4 3.3.7项同基层为混凝土墙面的做法。3.4基层为加气混凝土墙面时,

12、可酌情选用下述两种方法中的一种:3. 4.1用水湿润加气混凝土表面,修补缺棱掉角处。修补前,先刷一道聚合物水泥浆,然后用1:3:9=水泥:白灰膏:砂子混合砂浆分层补平,隔天刷聚合物水泥浆,并抹1:1:6混合砂浆打底,木抹子搓平,隔天浇水养护。4. 4.2用水湿润加气混凝土表面,在缺棱掉角处刷聚合物水泥浆一道,用1:3:9混合砂浆分层补平,待干燥后,钉金属网一层并绷紧。在金属网上分层抹1:1:6混合砂浆打底(最好采取机械喷射工艺),砂浆与金属网应结合牢固,最后用木妹子轻轻搓平,隔天浇水养审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,

13、应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称墙面贴瓷砖交底提要墙面贴瓷砖的相关材料、机具准备、质量要求及施工工艺。护。其他做法同混凝土墙面。3.5夏期镶贴室外墙面陶瓷锦砖时,应有防止暴晒的可靠措施。3.6冬期施工:一般只在冬施初期施工,严寒阶段不得镶贴室外墙面陶瓷锦豉。3.6.1砂浆的使用温度不得低于59,砂浆硬化前,应采取防冻措施。3.6.2用冻结法砌筑的墙,应待其解冻后方可施工。3 .6.3镶贴砂浆硬化初期不得受冻。气温低于5时,室外镶贴砂浆内可掺入能降低冻结温度的外加剂,其渗量应由试验确定。4 .6.4为防止灰层早期受冻,

14、并保证操作质量,其砂浆内的白灰膏和107胶不能使用,可采用同体积粉煤灰代替或改用水泥砂浆抹灰。3. 6.5冬期室内镶贴陶瓷锦砖,可采用热空气或带烟囱的火炉加速干燥。采用热空气时,应设通风设备排除湿气,并设专人进行测温控制和管理。C、质量标准4.1主控项目4. 1.1饰面破的品种、规格、图案、颜色和性能应符合设计要求。4. L2饰面豉粘贴工程的找平、防水、粘贴和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定。4. 1.3饰面破粘贴必须牢固。4.1. 4满粘法施工的饰面砖工程应无空鼓、裂缝。4. 2一般项目4. 2.1饰面砖表面应平整、洁净、色泽一致、无裂痕和缺损。4. 2

15、.2阴阳角处搭接方式,非整砖使用部位应符合设计要求。4. 2.3墙面突出周围的饰面砖应整砖套割吻合,边缘应整齐。墙裙、贴脸突出墙面的厚度应一致。4. 2.4饰面胸接缝应平直、光滑、填嵌应连续、密实;宽度和深度应符合设计要求。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称墙面贴瓷砖交底提要墙面贴瓷枝的相关材料、机具准备、质量要求及施工工艺。交底内容:4. 2.5有排水要求的部位应做滴水线(槽)。滴水线(槽)应顺直,流水坡向应正确,坡度应符合设计要求。4.2.6饰面砖粘贴的允许偏差和检验方法应符合建筑装饰装修工程施工质量验收规范表8.3.11的规定。立面垂直度:2mm。表面平整度:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
