增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx

上传人:p** 文档编号:222462 上传时间:2023-04-17 格式:DOCX 页数:6 大小:43.62KB
下载 相关 举报
增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx_第1页
第1页 / 共6页
增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx_第2页
第2页 / 共6页
增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx_第3页
第3页 / 共6页
增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx_第4页
第4页 / 共6页
增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx_第5页
第5页 / 共6页
增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx》由会员分享,可在线阅读,更多相关《增强水泥空心条板隔墙分项工程质量管理技术交底模板.docx(6页珍藏版)》请在第壹文秘上搜索。

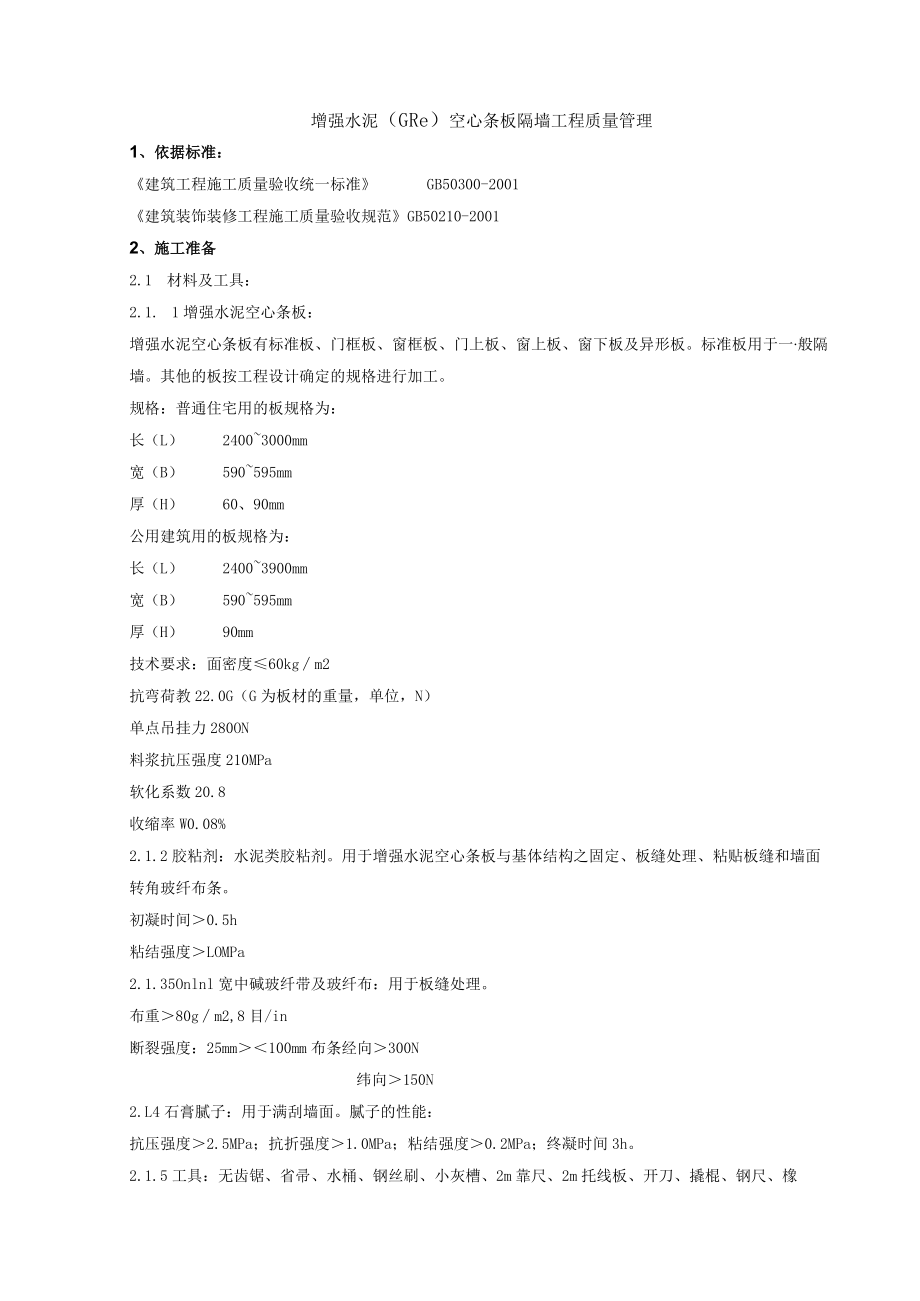

1、增强水泥(GRe)空心条板隔墙工程质量管理1、依据标准:建筑工程施工质量验收统一标准GB50300-2001建筑装饰装修工程施工质量验收规范GB50210-20012、施工准备2.1 材料及工具:2.1. 1增强水泥空心条板:增强水泥空心条板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。标准板用于一般隔墙。其他的板按工程设计确定的规格进行加工。规格:普通住宅用的板规格为:长(L)24003000mm宽(B)590595mm厚(H)60、90mm公用建筑用的板规格为:长(L)24003900mm宽(B)590595mm厚(H)90mm技术要求:面密度60kgm2抗弯荷教22.0G(G

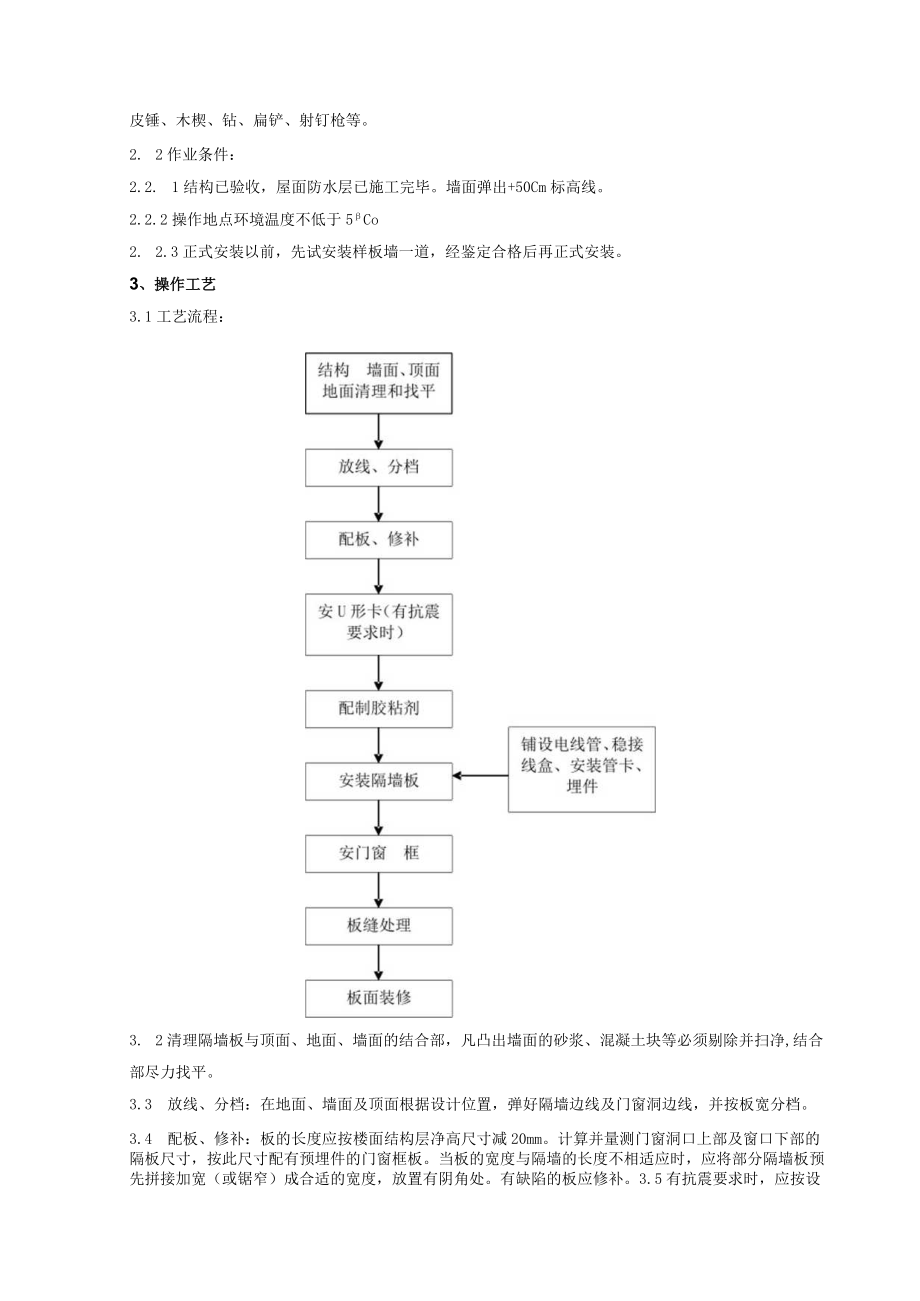

2、为板材的重量,单位,N)单点吊挂力280ON料浆抗压强度210MPa软化系数20.8收缩率W0.08%2.1.2胶粘剂:水泥类胶粘剂。用于增强水泥空心条板与基体结构之固定、板缝处理、粘贴板缝和墙面转角玻纤布条。初凝时间0.5h粘结强度LOMPa2.1.35Onlnl宽中碱玻纤带及玻纤布:用于板缝处理。布重80gm2,8目/in断裂强度:25mm100mm布条经向300N纬向150N2.L4石膏腻子:用于满刮墙面。腻子的性能:抗压强度2.5MPa;抗折强度1.0MPa;粘结强度0.2MPa;终凝时间3h。2.1.5工具:无齿锯、省帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、撬棍、钢尺、

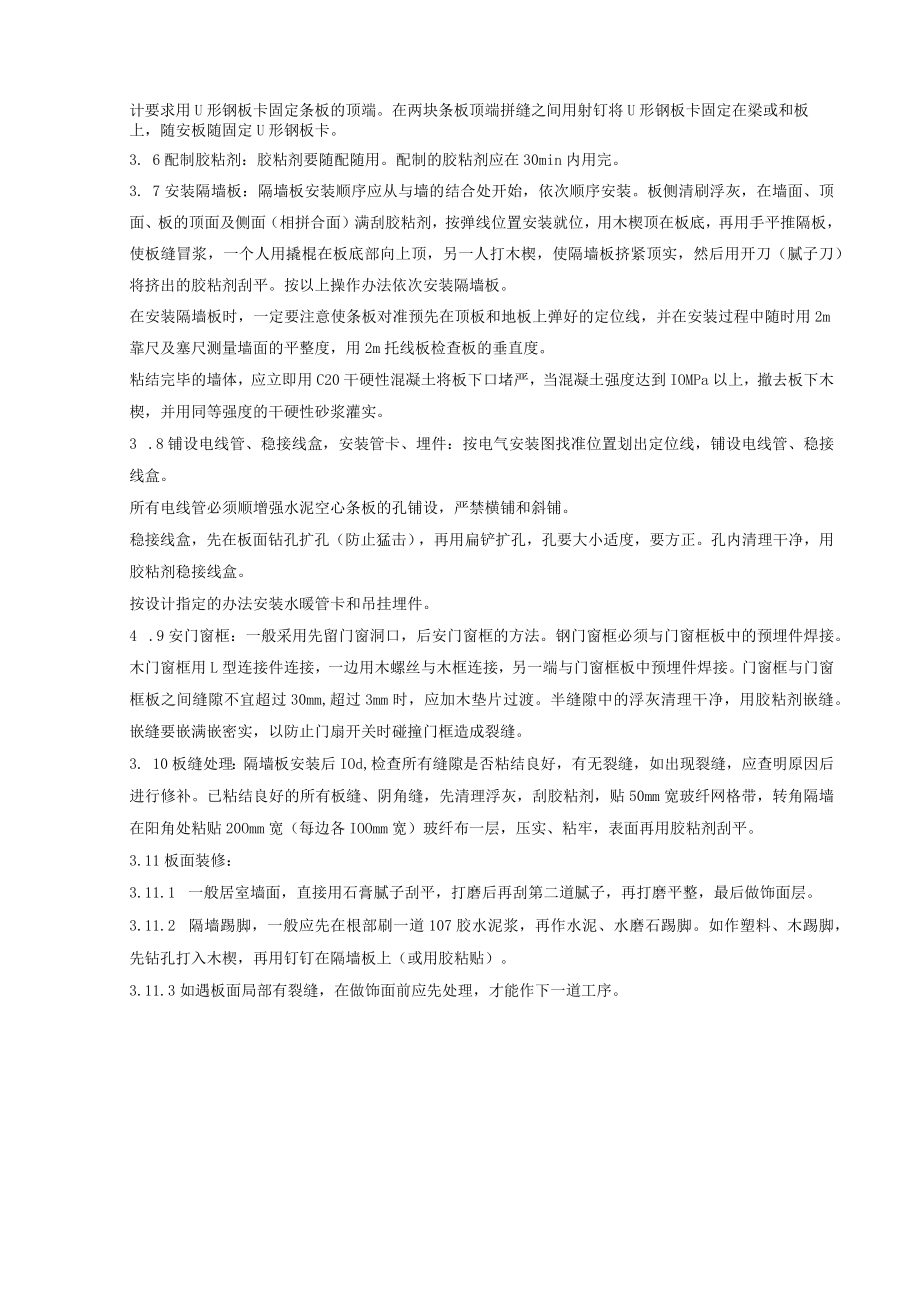

3、橡皮锤、木楔、钻、扁铲、射钉枪等。2. 2作业条件:2.2. 1结构已验收,屋面防水层已施工完毕。墙面弹出+50Cm标高线。2.2.2操作地点环境温度不低于5Co2. 2.3正式安装以前,先试安装样板墙一道,经鉴定合格后再正式安装。3、操作工艺3.1工艺流程:3. 2清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平。3.3 放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞边线,并按板宽分档。3.4 配板、修补:板的长度应按楼面结构层净高尺寸减20mm。计算并量测门窗洞口上部及窗口下部的隔板尺寸,按此尺寸配有预埋件的门窗框板。当板的

4、宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,放置有阴角处。有缺陷的板应修补。3.5有抗震要求时,应按设计要求用U形钢板卡固定条板的顶端。在两块条板顶端拼缝之间用射钉将U形钢板卡固定在梁或和板上,随安板随固定U形钢板卡。3. 6配制胶粘剂:胶粘剂要随配随用。配制的胶粘剂应在30min内用完。3. 7安装隔墙板:隔墙板安装顺序应从与墙的结合处开始,依次顺序安装。板侧清刷浮灰,在墙面、顶面、板的顶面及侧面(相拼合面)满刮胶粘剂,按弹线位置安装就位,用木楔顶在板底,再用手平推隔板,使板缝冒浆,一个人用撬棍在板底部向上顶,另一人打木楔,使隔墙板挤紧顶实,然后用开刀(腻子

5、刀)将挤出的胶粘剂刮平。按以上操作办法依次安装隔墙板。在安装隔墙板时,一定要注意使条板对准预先在顶板和地板上弹好的定位线,并在安装过程中随时用2m靠尺及塞尺测量墙面的平整度,用2m托线板检查板的垂直度。粘结完毕的墙体,应立即用C20干硬性混凝土将板下口堵严,当混凝土强度达到IOMPa以上,撤去板下木楔,并用同等强度的干硬性砂浆灌实。3 .8铺设电线管、稳接线盒,安装管卡、埋件:按电气安装图找准位置划出定位线,铺设电线管、稳接线盒。所有电线管必须顺增强水泥空心条板的孔铺设,严禁横铺和斜铺。稳接线盒,先在板面钻孔扩孔(防止猛击),再用扁铲扩孔,孔要大小适度,要方正。孔内清理干净,用胶粘剂稳接线盒。

6、按设计指定的办法安装水暖管卡和吊挂埋件。4 .9安门窗框:一般采用先留门窗洞口,后安门窗框的方法。钢门窗框必须与门窗框板中的预埋件焊接。木门窗框用L型连接件连接,一边用木螺丝与木框连接,另一端与门窗框板中预埋件焊接。门窗框与门窗框板之间缝隙不宜超过30mm,超过3mm时,应加木垫片过渡。半缝隙中的浮灰清理干净,用胶粘剂嵌缝。嵌缝要嵌满嵌密实,以防止门扇开关时碰撞门框造成裂缝。3. 10板缝处理:隔墙板安装后IOd,检查所有缝隙是否粘结良好,有无裂缝,如出现裂缝,应查明原因后进行修补。已粘结良好的所有板缝、阴角缝,先清理浮灰,刮胶粘剂,贴50mm宽玻纤网格带,转角隔墙在阳角处粘贴20Omm宽(每

7、边各IOOmm宽)玻纤布一层,压实、粘牢,表面再用胶粘剂刮平。3.11板面装修:3.11.1 一般居室墙面,直接用石膏腻子刮平,打磨后再刮第二道腻子,再打磨平整,最后做饰面层。3.11.2 隔墙踢脚,一般应先在根部刷一道107胶水泥浆,再作水泥、水磨石踢脚。如作塑料、木踢脚,先钻孔打入木楔,再用钉钉在隔墙板上(或用胶粘贴)。3.11.3如遇板面局部有裂缝,在做饰面前应先处理,才能作下一道工序。4、质量标准骨架隔墙工程质量检验标准项序检查项目允许偏差或允许值(mm)检查方法主控项目1材料质量第7.3.3条观察和检查产品合格证书、进场验收记录、性能检测报告和复验报告2龙骨连接第7.3.4条手扳和尺

8、量检查3龙骨间距及构造连接第7.3.5条观察检查4防火、防腐第7.3.6条检查隐蔽工程验收记录5墙面板安装第7.3.7条观察和手扳检查6墙面板接缝材料及方法第7.3.8条观察检查1表面质量第7.3.9条观察和手摸检查-般项目-2孔洞、槽、盒第7.3.10条观察检查3填充材料第7.3.11条轻敲检查4允许偏差第7.3.12条见下表骨架隔墙安装的允许偏差符合下表的规定项次项目允许偏差(mm)检验方法纸面石膏板人造木板、水泥纤维板1立面垂直度34用2m垂直检测尺检查2表面平整度33用2m靠尺和塞尺检查3阴阳角方正33用直角检测尺检查4接缝直线度3拉5m线,不足5m拉通线,用钢直尺检查5压条直线度3拉

9、5m线,不足5m拉通线,用钢直尺检查6接缝高低差11用钢直尺和塞尺检查5、成品保护5.1 施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。隔墙板粘结后Iod内不得碰撞敲打,不得进行下道工序施工。5.2 安装埋件时,宜用电钻钻孔扩孔,用扁铲扩方孔,不得对隔墙用力敲击。对刮完腻子的隔墙,不应进行任何剔凿。5.3严防运输小车等碰撞隔墙板及门口。6、应注意的质量问题6.1 注意增强水泥空心条板的运输和保管。运输中应轻拿轻放,侧抬侧立并互相绑牢,不得平抬平放。堆放处应平整,下垫IoOmmXIOOmnI木方,板应侧立,垫木方距板端50cm。板如有明显变形、无法修补的过大孔洞、严重的断裂、裂缝或

10、破损,不得使用。6.2 板缝开裂是目前的质量通病。防止板缝开裂的办法,一是使用的胶粘剂必须对路,二是板缝处理要严格按操作工艺认真操作。目前使用的胶粘剂,效果较好的有EC-6型水泥砂浆胶粘剂、众霸II型胶水泥砂浆胶粘剂。EC-6型胶,是以VAE树脂乳液为主剂,配以多种助剂制成。EC-6型胶:水=1:1(重量比),混合成胶液,425号水泥:细砂=1:2拌合成干砂浆,再加入胶液拌制成适当稠度的EC-6聚合物水泥砂浆胶粘剂,其粘结强度21.1MPa。从霸II型胶水泥砂浆胶粘剂,配制用的水泥应用425号硫铝酸盐水泥,配合比(重量比)是,胶:水泥:砂=1:1:2,拌合成适当的稠度即可。选择胶粘剂十分关键,

11、一定要慎重对待。7、质量记录7.1增强水泥空心条板质量合格证。7.2胶粘剂质量合格证。7.3隔墙板吊挂力测试记录。7.4隔墙分项工程质量检验评定记录。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现

12、场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
