外墙弹性拉毛技术交底.docx

上传人:p** 文档编号:222664 上传时间:2023-04-17 格式:DOCX 页数:4 大小:26.74KB
下载 相关 举报
外墙弹性拉毛技术交底.docx_第1页
第1页 / 共4页
外墙弹性拉毛技术交底.docx_第2页
第2页 / 共4页
外墙弹性拉毛技术交底.docx_第3页
第3页 / 共4页
外墙弹性拉毛技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙弹性拉毛技术交底.docx》由会员分享,可在线阅读,更多相关《外墙弹性拉毛技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

1、技术交底工程名称交底部位外墙弹性拉毛漆分项工程日期20*年月日1)施工准备:1、主要的材料:聚合物抹面抗裂砂浆、耐碱网格布、外墙防水腻子,耐碱底漆,弹性漆、胶带、砂布;2、主要机具:简便水平器、线包、毛滚、喷枪、小拉毛专用滚、涮子、刀等。3、外墙漆施工之前先做样板墙,经项目部、监理单位、建设单位验收同意后方可施工。4、确保每批次产品严格检验并出示检测报告、合格证等相关保证资料。5、做好施工过程中材料的储存、保管、工具的交叉使用清洗等防护工作。6、材料验收:当材料进场后,应由建设、监理单位见证取样,经建设、监理单位验收认可后,方可施工。2)作业条件:1、以二期外墙面漆颜色为准。2、基面处理(1)

2、门窗按设计要求安装好,并堵抹洞口四周的缝隙。(2)基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,去除浮灰、污垢清扫干净,用10%火碱将墙面油污刷掉,对局部凹凸不平处用聚合物水泥砂浆修补平整。(3)基层表面泛碱部位已用氧化铁处理干净;(4)施工前的基层验收标准如下:a.墙体表面:表面光滑、洁净、接槎平整、线角平整、顺直、清晰,含水率不大于8%,尤其是外墙的四周大角、阴阳角、门窗洞口等关键部位要严格控制质量。b.阴阳角:光滑、顺直、方正,没有缺楞掉角现象。c.窗洞、槽:方正、整齐、光滑,所包含的阴阳角顺直。3、墙面基层处理完毕,并符合设计工艺要求,按抹灰面标准验收,满足喷涂条件,完成雨水管卡、

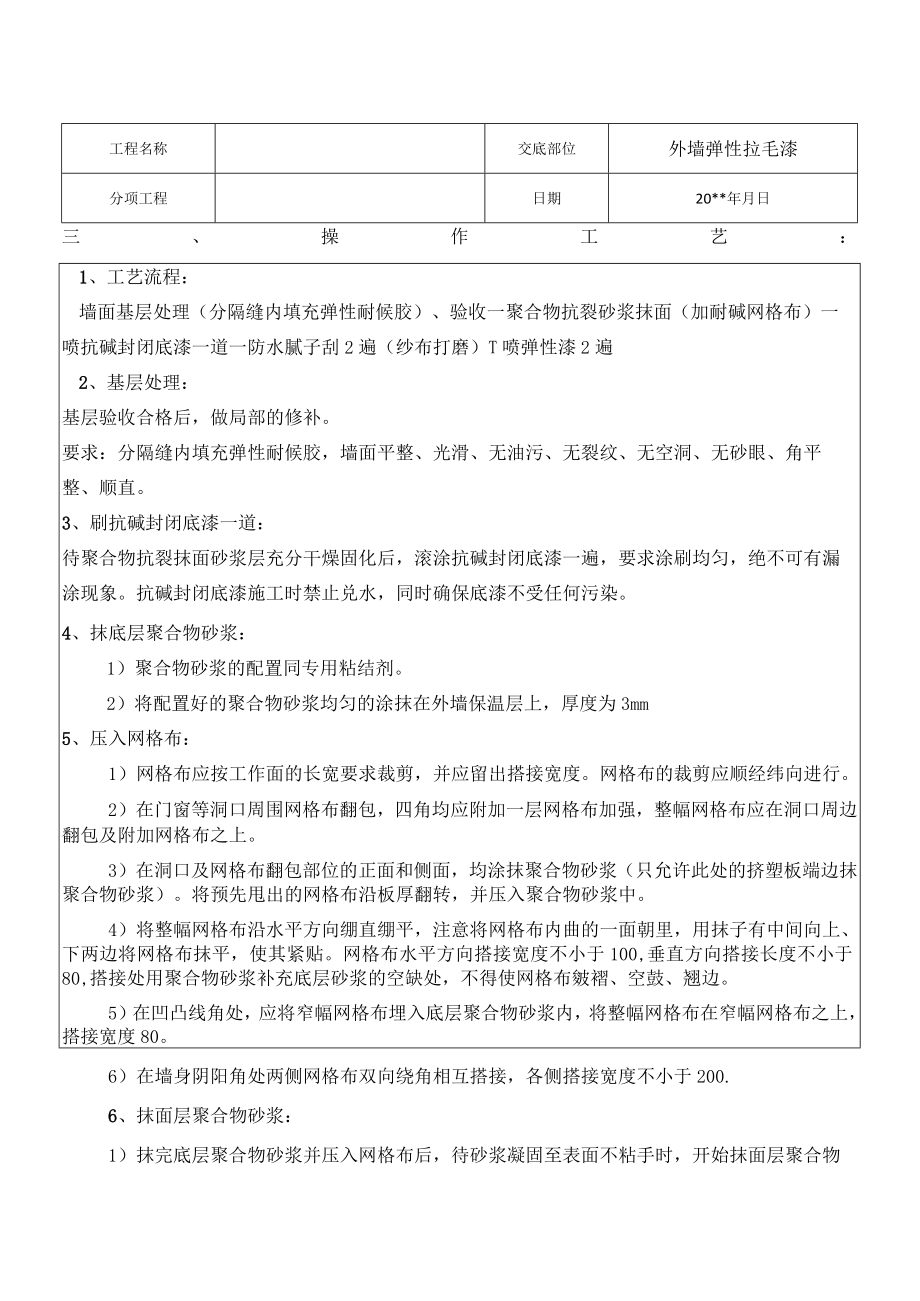

3、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。4、所有的成品门窗要提前保护。工程名称交底部位外墙弹性拉毛漆分项工程日期20*年月日三、操作工艺:1、工艺流程:墙面基层处理(分隔缝内填充弹性耐候胶)、验收一聚合物抗裂砂浆抹面(加耐碱网格布)一喷抗碱封闭底漆一道一防水腻子刮2遍(纱布打磨)T喷弹性漆2遍2、基层处理:基层验收合格后,做局部的修补。要求:分隔缝内填充弹性耐候胶,墙面平整、光滑、无油污、无裂纹、无空洞、无砂眼、角平整、顺直。3、刷抗碱封闭底漆一道:待聚合物抗裂抹面砂浆层充分干燥固化后,滚涂抗碱封闭底漆一遍,要求涂刷均匀,绝不可有漏涂现象。抗碱封闭底漆施工时禁止兑水,

4、同时确保底漆不受任何污染。4、抹底层聚合物砂浆:1)聚合物砂浆的配置同专用粘结剂。2)将配置好的聚合物砂浆均匀的涂抹在外墙保温层上,厚度为3mm5、压入网格布:1)网格布应按工作面的长宽要求裁剪,并应留出搭接宽度。网格布的裁剪应顺经纬向进行。2)在门窗等洞口周围网格布翻包,四角均应附加一层网格布加强,整幅网格布应在洞口周边翻包及附加网格布之上。3)在洞口及网格布翻包部位的正面和侧面,均涂抹聚合物砂浆(只允许此处的挤塑板端边抹聚合物砂浆)。将预先甩出的网格布沿板厚翻转,并压入聚合物砂浆中。4)将整幅网格布沿水平方向绷直绷平,注意将网格布内曲的一面朝里,用抹子有中间向上、下两边将网格布抹平,使其紧

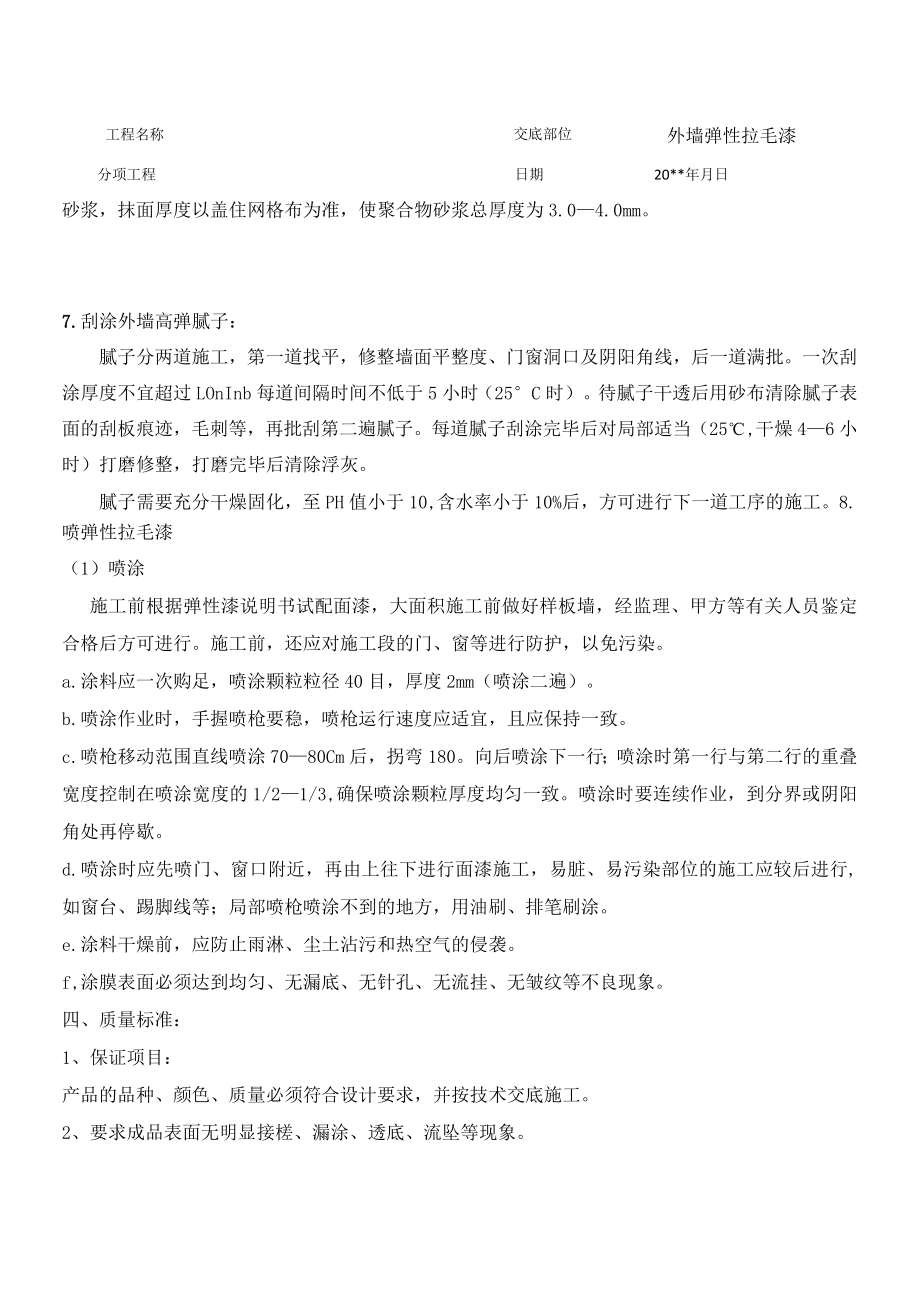

5、贴。网格布水平方向搭接宽度不小于100,垂直方向搭接长度不小于80,搭接处用聚合物砂浆补充底层砂浆的空缺处,不得使网格布皴褶、空鼓、翘边。5)在凹凸线角处,应将窄幅网格布埋入底层聚合物砂浆内,将整幅网格布在窄幅网格布之上,搭接宽度80。6)在墙身阴阳角处两侧网格布双向绕角相互搭接,各侧搭接宽度不小于200.6、抹面层聚合物砂浆:1)抹完底层聚合物砂浆并压入网格布后,待砂浆凝固至表面不粘手时,开始抹面层聚合物工程名称交底部位外墙弹性拉毛漆分项工程日期20*年月日砂浆,抹面厚度以盖住网格布为准,使聚合物砂浆总厚度为3.04.0mm。7.刮涂外墙高弹腻子:腻子分两道施工,第一道找平,修整墙面平整度、

6、门窗洞口及阴阳角线,后一道满批。一次刮涂厚度不宜超过LOnInb每道间隔时间不低于5小时(25C时)。待腻子干透后用砂布清除腻子表面的刮板痕迹,毛刺等,再批刮第二遍腻子。每道腻子刮涂完毕后对局部适当(25,干燥46小时)打磨修整,打磨完毕后清除浮灰。腻子需要充分干燥固化,至PH值小于10,含水率小于10%后,方可进行下一道工序的施工。8.喷弹性拉毛漆(1)喷涂施工前根据弹性漆说明书试配面漆,大面积施工前做好样板墙,经监理、甲方等有关人员鉴定合格后方可进行。施工前,还应对施工段的门、窗等进行防护,以免污染。a.涂料应一次购足,喷涂颗粒粒径40目,厚度2mm(喷涂二遍)。b.喷涂作业时,手握喷枪要

7、稳,喷枪运行速度应适宜,且应保持一致。c.喷枪移动范围直线喷涂7080Cm后,拐弯180。向后喷涂下一行;喷涂时第一行与第二行的重叠宽度控制在喷涂宽度的1/21/3,确保喷涂颗粒厚度均匀一致。喷涂时要连续作业,到分界或阴阳角处再停歇。d.喷涂时应先喷门、窗口附近,再由上往下进行面漆施工,易脏、易污染部位的施工应较后进行,如窗台、踢脚线等;局部喷枪喷涂不到的地方,用油刷、排笔刷涂。e.涂料干燥前,应防止雨淋、尘土沾污和热空气的侵袭。f,涂膜表面必须达到均匀、无漏底、无针孔、无流挂、无皱纹等不良现象。四、质量标准:1、保证项目:产品的品种、颜色、质量必须符合设计要求,并按技术交底施工。2、要求成品

8、表面无明显接槎、漏涂、透底、流坠等现象。工程名称交底部位外墙弹性拉毛漆分项工程日期20*年月日3.外墙漆应均匀、粘结牢固,平整、光泽洁净,不得漏涂、透底、反锈、起皮和掉粉。五、成品保护:1、在施工中,将门窗及不施工部位遮挡保护。2、严禁从下往上的施工顺序,以免造成颜色污染。3、拆架子或落吊蓝时,严禁碰损墙面涂层。4、己施工完的成品,严禁蹬踩,以防污染。六、应当注意的质量问题:1、接槎现象:主要原因是由于涂层重叠,面漆深浅不一所。造成因此在施工中要避免接槎现象,可采取以下措施。(1)应把接槎甩在分格线上。(2)施工最好一次成活,不要修补,这就需要层层验收,严把质量关,以免造成接槎现象。2、空鼓和裂缝现象:主要的原因是由于底层抹灰没有按工艺要求施工所造成的,因此在施工前,应按水泥砂浆抹灰面交验的标准来检查验收墙面,否则,面层平涂不能施工。3、面层出现楞子现象:主要原因:在现浇碎施工中,由于模板接缝所造成楞子,因此在面层施工以前,抹灰工序要对这些接缝进行修正,达到抹灰面的标准。以避免面层施工后出现此现象。交底人:被交底人:日期:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
