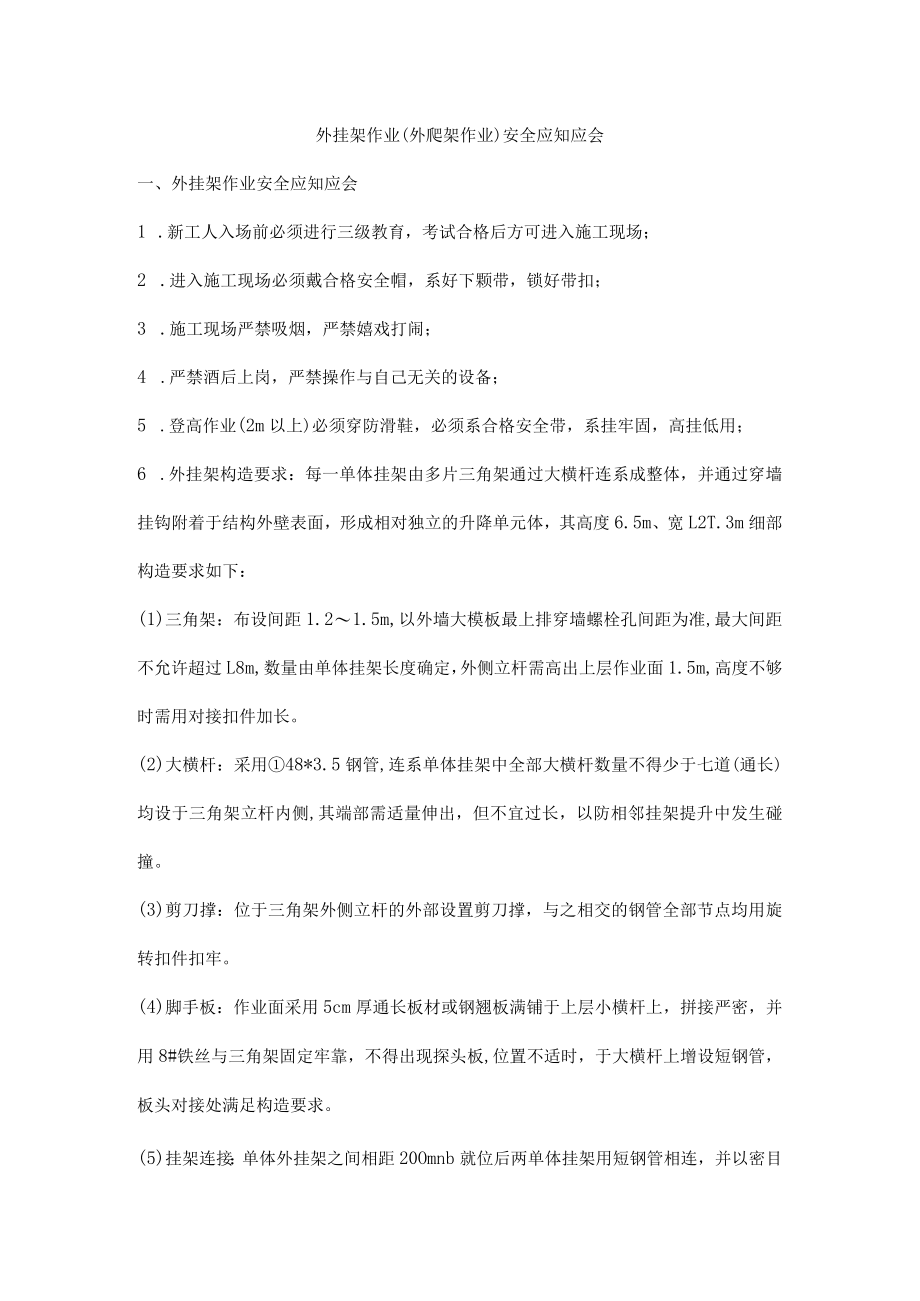

1、外挂架作业(外爬架作业)安全应知应会一、外挂架作业安全应知应会1 .新工人入场前必须进行三级教育,考试合格后方可进入施工现场;2 .进入施工现场必须戴合格安全帽,系好下颗带,锁好带扣;3 .施工现场严禁吸烟,严禁嬉戏打闹;4 .严禁酒后上岗,严禁操作与自己无关的设备;5 .登高作业(2m以上)必须穿防滑鞋,必须系合格安全带,系挂牢固,高挂低用;6 .外挂架构造要求:每一单体挂架由多片三角架通过大横杆连系成整体,并通过穿墙挂钩附着于结构外壁表面,形成相对独立的升降单元体,其高度6.5m、宽L2T.3m细部构造要求如下:(1)三角架:布设间距1.21.5m,以外墙大模板最上排穿墙螺栓孔间距为准,最

2、大间距不允许超过L8m,数量由单体挂架长度确定,外侧立杆需高出上层作业面1.5m,高度不够时需用对接扣件加长。(2)大横杆:采用48*3.5钢管,连系单体挂架中全部大横杆数量不得少于七道(通长)均设于三角架立杆内侧,其端部需适量伸出,但不宜过长,以防相邻挂架提升中发生碰撞。(3)剪刀撑:位于三角架外侧立杆的外部设置剪刀撑,与之相交的钢管全部节点均用旋转扣件扣牢。(4)脚手板:作业面采用5cm厚通长板材或钢翘板满铺于上层小横杆上,拼接严密,并用8#铁丝与三角架固定牢靠,不得出现探头板,位置不适时,于大横杆上增设短钢管,板头对接处满足构造要求。(5)挂架连接:单体外挂架之间相距20Omnb就位后两

3、单体挂架用短钢管相连,并以密目网封闭,拆除时先拆除连接钢管后起吊单体挂架。(6)挡脚板:沿作业面外侧设通长挡脚板,高度20cm,与脚手板及三角架固定牢靠。7 .单体联系构造要求:相邻单体外架间需留设20Omm左右间隙,以防提升过程中相互碰撞。当在同一作业面高度停留时,相邻单体间需加设临时性连接杆件,以使外架形成整体,保证作业安全。连接杆件布设位置及间距随单元体本身的大横杆(紧贴大横杆上下)而定,每侧搭接长度不小于05m,搭接范围内不少于两个旋转扣件连接,并用直角扣件与单元体端部立杆扣牢,单体挂架与单体网片处于不同空间立面位置,其间立杆沿水平方向向外侧斜打,与网片立杆固定牢靠,并不得少于三道连接

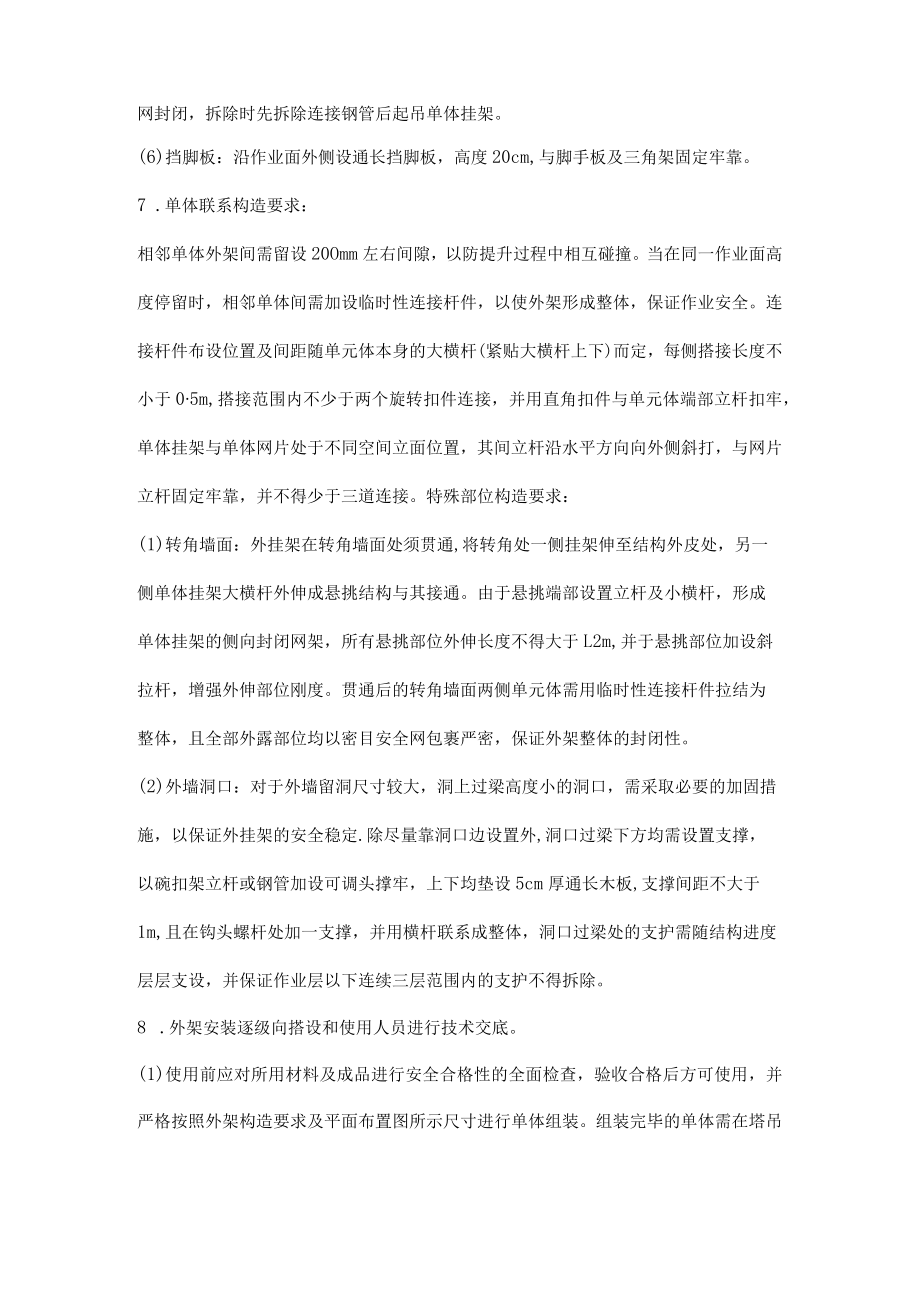

4、。特殊部位构造要求:(1)转角墙面:外挂架在转角墙面处须贯通,将转角处一侧挂架伸至结构外皮处,另一侧单体挂架大横杆外伸成悬挑结构与其接通。由于悬挑端部设置立杆及小横杆,形成单体挂架的侧向封闭网架,所有悬挑部位外伸长度不得大于L2m,并于悬挑部位加设斜拉杆,增强外伸部位刚度。贯通后的转角墙面两侧单元体需用临时性连接杆件拉结为整体,且全部外露部位均以密目安全网包裹严密,保证外架整体的封闭性。(2)外墙洞口:对于外墙留洞尺寸较大,洞上过梁高度小的洞口,需采取必要的加固措施,以保证外挂架的安全稳定.除尽量靠洞口边设置外,洞口过梁下方均需设置支撑,以碗扣架立杆或钢管加设可调头撑牢,上下均垫设5cm厚通长

5、木板,支撑间距不大于1m,且在钩头螺杆处加一支撑,并用横杆联系成整体,洞口过梁处的支护需随结构进度层层支设,并保证作业层以下连续三层范围内的支护不得拆除。8 .外架安装逐级向搭设和使用人员进行技术交底。(1)使用前应对所用材料及成品进行安全合格性的全面检查,验收合格后方可使用,并严格按照外架构造要求及平面布置图所示尺寸进行单体组装。组装完毕的单体需在塔吊配合下按外架平面布置图整体吊装到位。(2)穿墙挂钩于墙外穿入,待挂架校正后在墙内紧固,双螺母拧紧,阳台处则需在网片校正后,用钢管与结构拉结。(3)单元体的锁定完成后,塔吊方可摘钩,最后需按单体间的连系构造要求设置临时性连接杆件,使之成为整体,至

6、此安装工作完成。9 .外挂架提升应视工程进度及流水段的划分合理安排提升时机。外架提升需待本作业层的顶板(包括外构件)浇注完毕后并在墙体混凝土强度达到7.5Mpa后进行,并一次性提升到位,提升前应对外架系统的约束做全面检查,先将塔吊吊钩与单体挂牢,后方可摘除单体周围的各种牵连,包括:与相临单体拉接的临时性连接杆件、与结构内部碗扣架的抱结、与结构本身的约束等,并于最后摘除单元体自身锁定。单体网片提升前,需先将网片向外侧摆出,再行提升,以免竖直提升与上层外挑构件及其支撑体系发生碰撞。提升过程中单元体两端高差不得大于15cm,否则及时调整。提升后的单体需先行定位校正,再行自身锁定后塔吊方可脱钩。至此单

7、体提升工作完成。10 .外架拆除当结构进行至顶层后,外架方可拆除,拆除工作于地面进行,设置警戒区并专人指挥。拆下的构件需及时清理修整和保养,运输和堆放过程中需防止损坏和变形。11、外挂架子荷载每平米不得超过120公斤,挂架提升必须用吊钩,拆装必须做到“先挂后拆,先别后摘”;12 .水平网及安全防护(1)本工程采用自上而下满挂密眼安全网(一层普通立网加一层滤网)。(2)水平安全网使用阻燃材质,网眼不得大于8cmX8cm,安全网不得有损坏及腐朽的,新网必须有产品质量检验合格证,旧网必须有允许使用的质量证明或合格的检验记录方可使用。(3)首层、双层水平网搭出建筑外墙6m,最低点距室外地面保持5m净空

8、,外口要高于里口60cm,里口与建筑物绑扎,里外口在每个系结点上,边绳应与支撑架、建筑物紧靠,并用一根独立的系绳连接,系结点沿网边均匀分布,其距离不得大于750mm。系结点应符合打结方便,连接牢固又容易解开,受力后又不会散脱的原则,双层之间的间距不小于50cm;(4)网下方不应堆放物料,网内杂物及时清理。(5)除首层外以上每隔四层(10米)各支一道3m宽的随层网,采用组合钢管角架挑支,用钢丝绳绑挂,转向滑轮用一吨的。钢丝绳适当绑紧,里口与建筑物绑牢,随层网外口比里口高60cmo(6)水平网交付使用后严禁私自拆解,如因施工需要拆解时,必需经现场生产、技术负责人和安全员批准,并应及时复原绑牢。二、

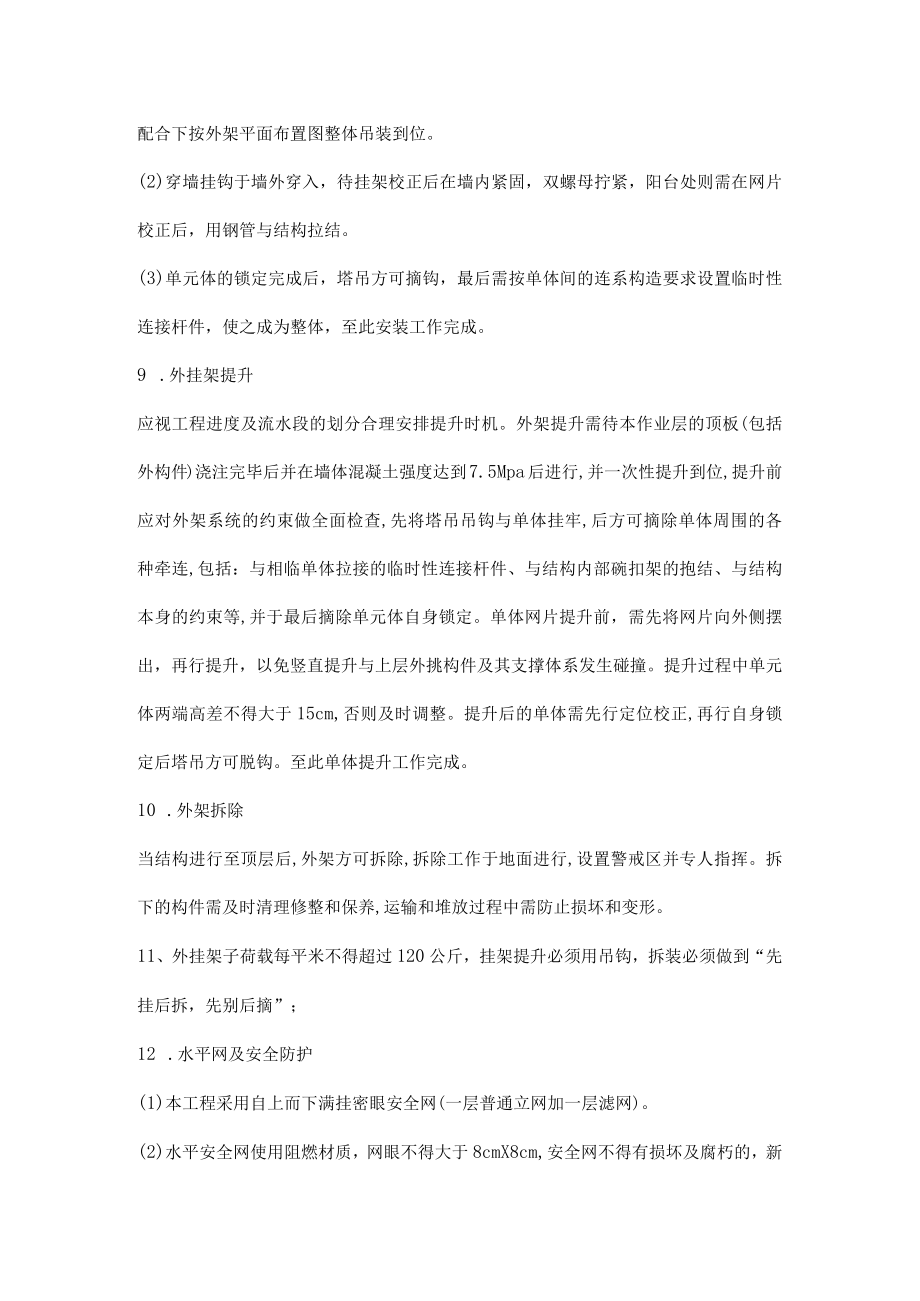

9、外爬架作业安全应知应会L作业人员必须戴合格的安全帽,系好下额带,锁好带扣;2 .登高(2m以上)作业时必须系合格的安全带、系挂牢固、高挂低用;3 .特种工种必须持证上岗,严禁酒后作业,作业时禁止追逐打闹;4 .遇六级(含六级)以上大风天气、大雨、大雪、浓雾和雷雨等恶劣天气时,禁止进行升降和拆除作业,并应预先对架体采取加固措施,期间禁止升降作业;5 .电动葫芦必须在有效标定期内,否则不得使用;6 .所有电缆线必须绑扎挂起且绝缘良好;7 .电闸箱必须固定放置,防雨防砸。保护功能齐全有效;8 .在爬架提升(或下降)过程中爬架操作人员要对爬架进行巡视,发现异常,应立即停止提升或下降;9 .在电动葫芦放链条时防止发生误操作(应按下降按钮);10 .爬架升降作业时禁止非爬架操作人员上架施工,爬架升降完毕后,必须检查验收后方可允人员上架施工;IL爬架使用过程中禁止上下交叉作业,禁止利用爬架吊运物料。禁止在爬架上推车,禁止在爬架上拉结吊装缆绳。禁止任意拆改结构件或松动连接件,禁止拆除或移动爬架上的安全防护措施,禁止利用爬架支撑模板;12 .爬架所有拆除构件拆除前后应系好防坠绳,严禁上下同时拆除;13 .拆除构件应轻拿轻放,严禁抛扔;14 .爬架升降过程中必须保证架体的平稳,要求操作一致。15 .外爬架使用前制定方案,租赁前项目负责人、技术主管必须审核租赁资质。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
