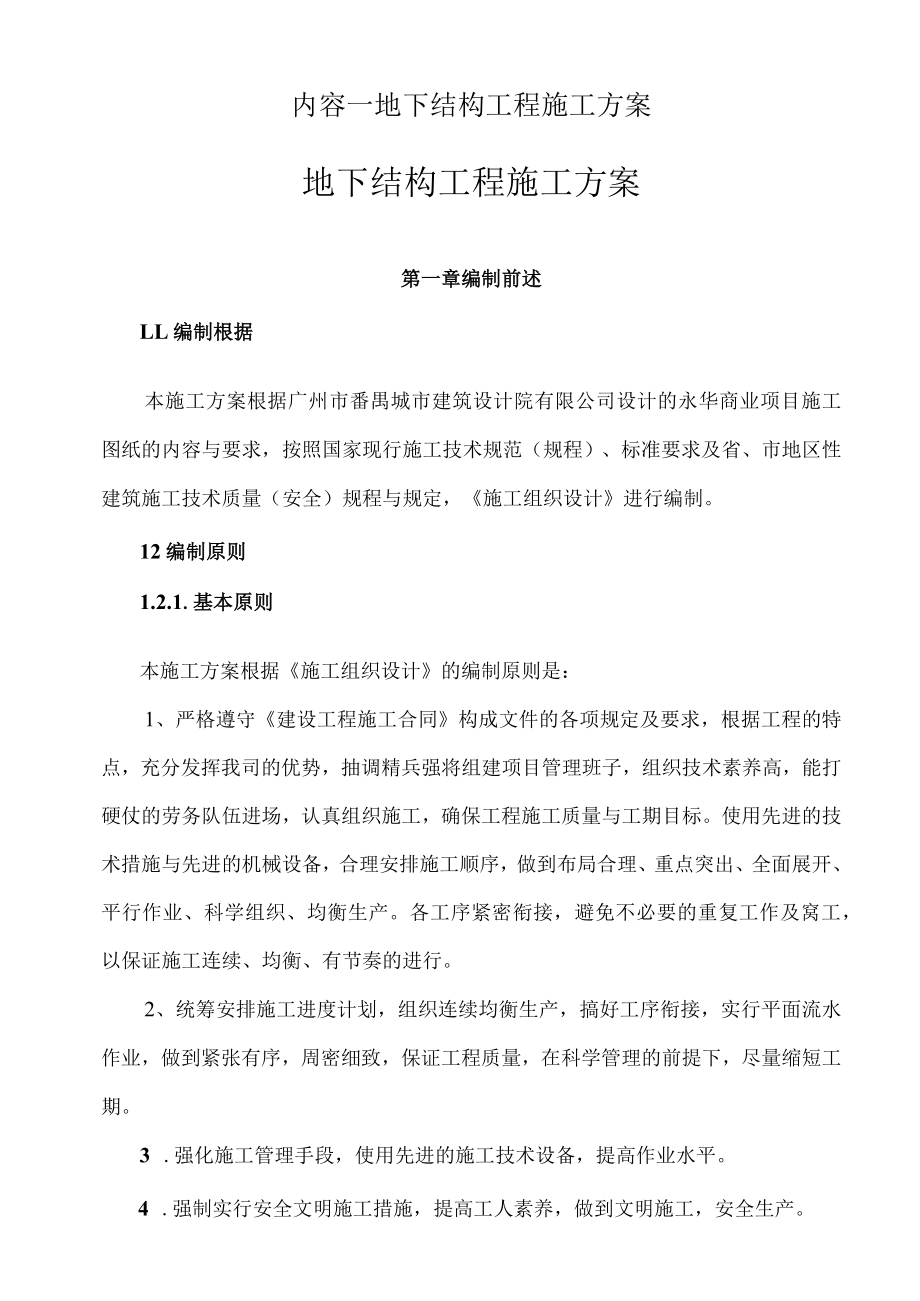

1、内容一地下结构工程施工方案地下结构工程施工方案第一章编制前述LL编制根据本施工方案根据广州市番禺城市建筑设计院有限公司设计的永华商业项目施工图纸的内容与要求,按照国家现行施工技术规范(规程)、标准要求及省、市地区性建筑施工技术质量(安全)规程与规定,施工组织设计进行编制。12编制原则1.2.1.基本原则本施工方案根据施工组织设计的编制原则是:1、严格遵守建设工程施工合同构成文件的各项规定及要求,根据工程的特点,充分发挥我司的优势,抽调精兵强将组建项目管理班子,组织技术素养高,能打硬仗的劳务队伍进场,认真组织施工,确保工程施工质量与工期目标。使用先进的技术措施与先进的机械设备,合理安排施工顺序,

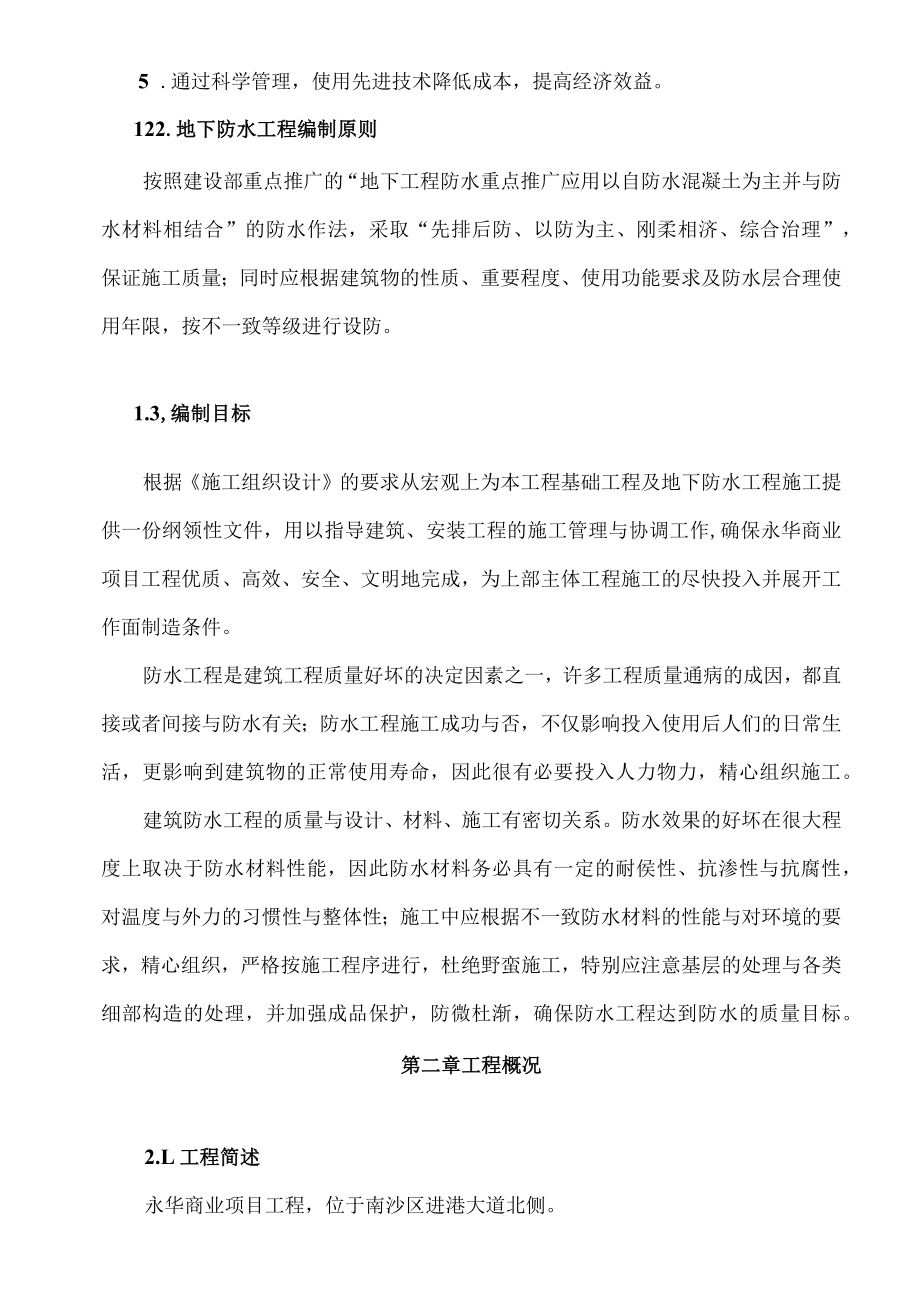

2、做到布局合理、重点突出、全面展开、平行作业、科学组织、均衡生产。各工序紧密衔接,避免不必要的重复工作及窝工,以保证施工连续、均衡、有节奏的进行。2、统筹安排施工进度计划,组织连续均衡生产,搞好工序衔接,实行平面流水作业,做到紧张有序,周密细致,保证工程质量,在科学管理的前提下,尽量缩短工期。3 .强化施工管理手段,使用先进的施工技术设备,提高作业水平。4 .强制实行安全文明施工措施,提高工人素养,做到文明施工,安全生产。5 .通过科学管理,使用先进技术降低成本,提高经济效益。122.地下防水工程编制原则按照建设部重点推广的“地下工程防水重点推广应用以自防水混凝土为主并与防水材料相结合”的防水作
3、法,采取“先排后防、以防为主、刚柔相济、综合治理”,保证施工质量;同时应根据建筑物的性质、重要程度、使用功能要求及防水层合理使用年限,按不一致等级进行设防。1.3,编制目标根据施工组织设计的要求从宏观上为本工程基础工程及地下防水工程施工提供一份纲领性文件,用以指导建筑、安装工程的施工管理与协调工作,确保永华商业项目工程优质、高效、安全、文明地完成,为上部主体工程施工的尽快投入并展开工作面制造条件。防水工程是建筑工程质量好坏的决定因素之一,许多工程质量通病的成因,都直接或者间接与防水有关;防水工程施工成功与否,不仅影响投入使用后人们的日常生活,更影响到建筑物的正常使用寿命,因此很有必要投入人力物
4、力,精心组织施工。建筑防水工程的质量与设计、材料、施工有密切关系。防水效果的好坏在很大程度上取决于防水材料性能,因此防水材料务必具有一定的耐侯性、抗渗性与抗腐性,对温度与外力的习惯性与整体性;施工中应根据不一致防水材料的性能与对环境的要求,精心组织,严格按施工程序进行,杜绝野蛮施工,特别应注意基层的处理与各类细部构造的处理,并加强成品保护,防微杜渐,确保防水工程达到防水的质量目标。第二章工程概况2.L工程简述永华商业项目工程,位于南沙区进港大道北侧。本工程建筑工程等级为一级,设计使用年限50年,建筑结构形式使用剪力墙结构,整栋建筑:地下2层,面积11351.6r2、地上19层,面积28464.

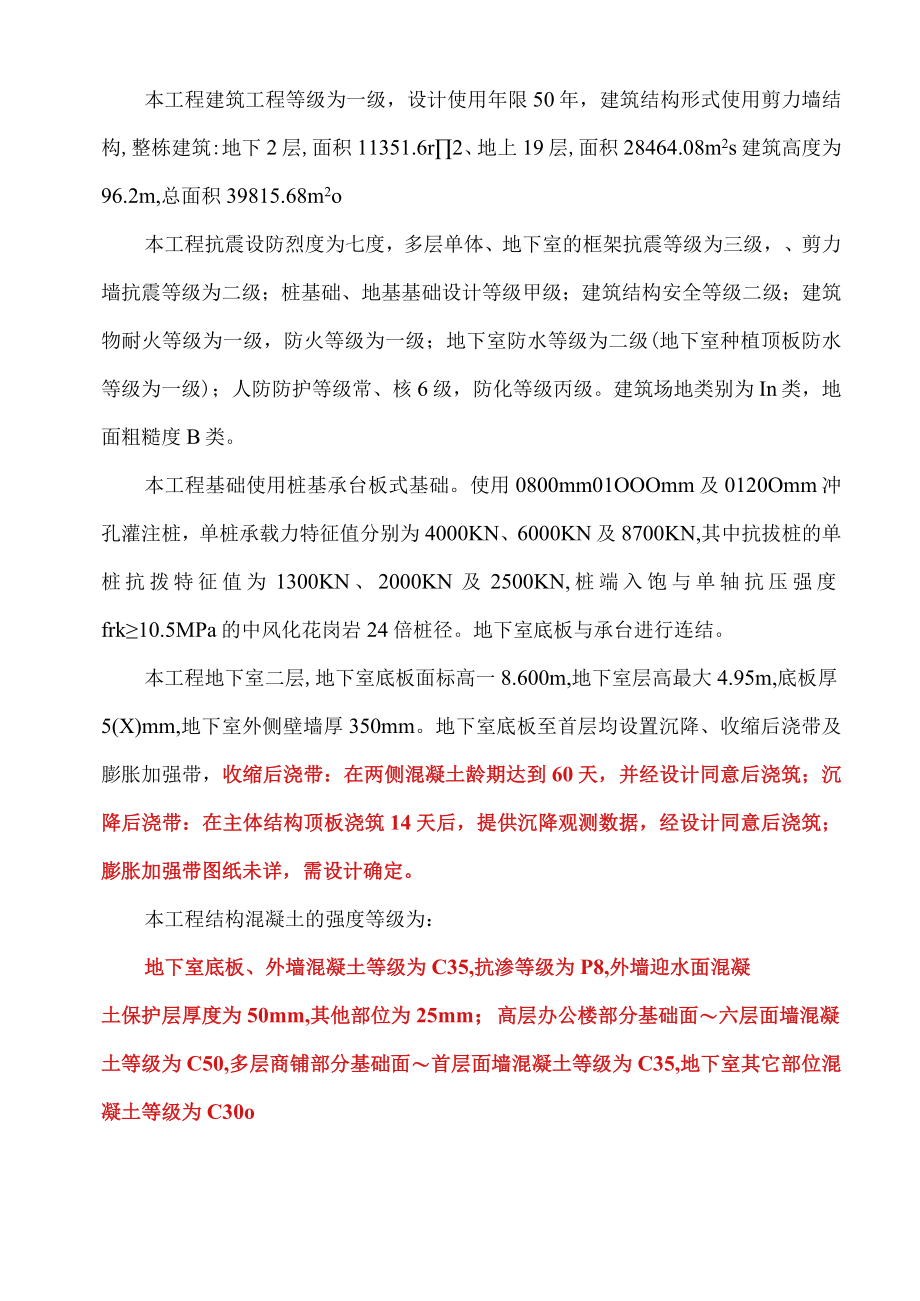

5、08m2s建筑高度为96.2m,总面积39815.68m2o本工程抗震设防烈度为七度,多层单体、地下室的框架抗震等级为三级,、剪力墙抗震等级为二级;桩基础、地基基础设计等级甲级;建筑结构安全等级二级;建筑物耐火等级为一级,防火等级为一级;地下室防水等级为二级(地下室种植顶板防水等级为一级);人防防护等级常、核6级,防化等级丙级。建筑场地类别为In类,地面粗糙度B类。本工程基础使用桩基承台板式基础。使用0800mm01OOOmm及0120Omm冲孔灌注桩,单桩承载力特征值分别为4000KN、6000KN及8700KN,其中抗拔桩的单桩抗拨特征值为1300KN、2000KN及2500KN,桩端入饱
6、与单轴抗压强度frk10.5MPa的中风化花岗岩24倍桩径。地下室底板与承台进行连结。本工程地下室二层,地下室底板面标高一8.600m,地下室层高最大4.95m,底板厚5(X)mm,地下室外侧壁墙厚350mm。地下室底板至首层均设置沉降、收缩后浇带及膨胀加强带,收缩后浇带:在两侧混凝土龄期达到60天,并经设计同意后浇筑;沉降后浇带:在主体结构顶板浇筑14天后,提供沉降观测数据,经设计同意后浇筑;膨胀加强带图纸未详,需设计确定。本工程结构混凝土的强度等级为:地下室底板、外墙混凝土等级为C35,抗渗等级为P8,外墙迎水面混凝土保护层厚度为50mm,其他部位为25mm;高层办公楼部分基础面六层面墙混
7、凝土等级为C50,多层商铺部分基础面首层面墙混凝土等级为C35,地下室其它部位混凝土等级为C30o2.2.地下室防水部位做法地下室底板(II级防水)1、面层:车库地面:IOO厚C30细石碎,面层建筑排水找坡,最薄处240mm,内配06250双向钢筋网片,按柱网切割留缝,缝宽2040mm,沥青膏填缝。设备房地面:20厚水泥砂浆找平层压光,做地坪漆(或者按构造表要求)。2、结构层:现浇自防水钢筋混凝土底板(原浆收光)3、防水层:1.2厚(单面自粘,粘接面朝上)高分子自粘胶膜防水卷材4、垫层:100厚C15混凝土垫层压光,随捣随抹平5、基层:素土或者回填土分层夯实地下室侧壁(级防水)1、结构层:现浇
8、自防水钢筋混凝土结构侧壁2、防水层:1.5厚(无胎体)自粘聚合物改性沥青防水卷材,使用素水泥浆满涂粘贴3、保护层:40厚聚苯乙烯泡沫塑料板,使用透明胶带粘贴4、基层:回填土分层夯实地下室顶板防水做法(I级防水,用于有覆土地下室部分)1、面层:回填种植土2、滤水层:中砂反滤层,上铺无纺布(铺150gm2土工布)3、排水层:IOO厚2040(粒径)碎石4、保护层:70厚C20细石混凝土保护层,内配04150双向筋(6米X6米设纵横分仓缝)5、隔离层:干铺油毡隔离层6、防水层:4厚耐根穿刺自粘聚合物改性沥青防水卷材7、防水层:2厚非固化橡胶沥青防水涂料8、结构层:现浇自防水钢筋混凝土顶板找坡(原浆收
9、光)地下室顶板防水做法(II级防水,用于架空层内等)1、保护层:40厚C20细石混凝土保护层,内配04150双向筋(6米X6米设纵横分仓缝)2、隔离层:干铺油毡隔离层3、防水层:1.5厚(无胎体)单面自粘聚合物改性沥青防水卷材,使用水泥浆湿铺,水泥浆厚度35mm4、结构层:现浇钢筋混凝土顶板(原浆收光)地下室顶板防水做法(H级防水,用于走管及覆土处理)1、保护层:40厚C20细石混凝土保护层,内配04150双向筋(6米X6米设纵横分仓缝)2、IOO厚灰土垫层3、回填土(高度按设计)4、隔离层:干铺油毡隔离层5、防水层:1.5厚(无胎体)单面自粘聚合物改性沥青防水卷材,使用水泥浆湿铺,水泥浆厚度
10、35mm6、结构层:现浇钢筋混凝土顶板(原浆收光)第三章施工部署3.1 .管理组织机构本工程拟实行项目法施工管理,委派我公司实践经验丰富与管理水平高的同志担任项目部要紧负责人,选聘技术、管理水平高的技术人员、管理人员、专业工长组建项目部。项目管理层由项目经理、技术负责人、质量安全主管、材料主管、机电设备安装主管、合同预算主管与后勤主管等成员构成,在建设单位、监理单位与公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划、组织、协调、操纵与决策,对各生产施工要素实施全过程的动态管理。作业层人员的配备:施工人员均选择有丰富施工经验与劳动技能的在册职工,分工种构成作业班组,选择技术过硬、思想
11、素养好的职工带班。各施工班组3.2 .技术准备3.2.1 图纸阅识:组织有关人员熟悉地下室结构有关的图纸,尽可能多的发现图纸中潜在的影响施工的问题,在施工前解决。3.2.2 施工方案:编写地下室结构专项施工方案,并报建设监理方审批。严格按批复后方案进行交底施工,确保每道工序受控。3.2.3 技术交底:组织有关人员进行技术交底,懂得图纸的设计意图,掌握施工组织关键布控,对本施工方案技术要点集中组织进行学习。3.3 ,材料准备对地下室结构施工中所需的各类材料提早材料申报及报验,具体步骤是:选材f样品报验f审批f采购f进场f复验,根据预算部门提供数据、技术部门审核,对上报的要紧材料进场计划,分别进行
12、报验进场,材料进场后应复试检验合格后方可使用。3.4 .施工组织3.4.1 劳动力部署在地下室结构施工过程中,根据施工进度计划,合理安排各作业工种劳动力。保持劳动力的相对平衡。劳动力根据施工进度情况随时调动,保证生产进度。劳动力计划表工种人数工种人数机械工5架子工20木工30焊工10的工20电工5铁工30安装工10瓦工10杂工30防水工10合计1803.4.2 设备及器具准备下表:要紧施工机械设备与器具表编号设备名称型号单位数量设备容量(KW)1塔吊QTZ40台1135.42砂浆搅拌机H-200台12.53插入式振动棒50台66X1.14平板振动器ZB5套33X0.55交流电焊机BX1-500
13、台33X116钢筋弯曲机GW-40台11X3.07钢筋切断机QJ-40台11X3.08钢筋直螺纹机GHG40价149木工圆盘锯MJ106台11X3.010木工平刨MQ432/1型台121.111潜水泵HW-60台33X1.512空压机3WCO台613蛙式打夯机HW-60台22.5214冲击电锤JIAC20台22X0.615角磨机ZIMJ80台55X0.316经纬仪FDT5-1台117水准仪OP3000台118钢卷尺50m把219钢卷尺5m把4020钢卷尺7.5m把1021混凝土抗压试模15O15OI5O组1022混凝土抗渗试模175I85I5O组523坍落筒23.5 .施工进度计划根据建设单位
14、对本工程施工进度总体要求,结合本工程地下室的工程量与结构形式,地下室结构施工按沉降、伸缩后浇带,膨胀加强带自然共分六个施工流水区,流水区的全面先后顺序东北区域f西北区域f西边中部区域f东边中部区域东南区域f西南区域,地下室主体结构计划2018年03月13日完工。第四章施工程序4.1 地下室总体施工程序地下室施工程序为:定位放线土方开挖一承台胎模一封底垫层一验收一平面找平层一平面防水层施工一平面防水层保护层一承台钢筋安装T柱及剪力墙钢筋安装一底板钢筋安装一外壁板钢筋安装一底板外侧及外壁反墙墩等模板安装T隐蔽验收一浇筑底板、墙混凝土一墙柱平面定位放线T墙柱钢筋安装一验收一墙柱模板安装一隐蔽验收一浇筑墙柱混凝土立面定位放线T安装梁板(负一、首层)模板一隐蔽验收一梁板(负一、首层)钢筋安装一隐蔽验收一浇筑梁板(负一、首层)混凝土一地下室外侧墙外立面找平层一地下室外侧墙防水层施工T立面防水层水泥砂浆保护层一立面砌砖保护层T回填土方。4.1.1. 下室底板防水层施工程序封底垫层TlOO厚C15混凝土垫层压光,随捣随抹平-L2厚(单面自粘,粘接面朝上)高分子自粘胶膜防水卷材一现浇自防水钢筋混凝土底板(原浆收光)。4.1.2. 地下室
