冲击钻钻孔灌注桩首件施工方案.docx

上传人:p** 文档编号:224236 上传时间:2023-04-17 格式:DOCX 页数:11 大小:68.89KB
下载 相关 举报
冲击钻钻孔灌注桩首件施工方案.docx_第1页
第1页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第2页
第2页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第3页
第3页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第4页
第4页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第5页
第5页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第6页
第6页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第7页
第7页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第8页
第8页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第9页
第9页 / 共11页
冲击钻钻孔灌注桩首件施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冲击钻钻孔灌注桩首件施工方案.docx》由会员分享,可在线阅读,更多相关《冲击钻钻孔灌注桩首件施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

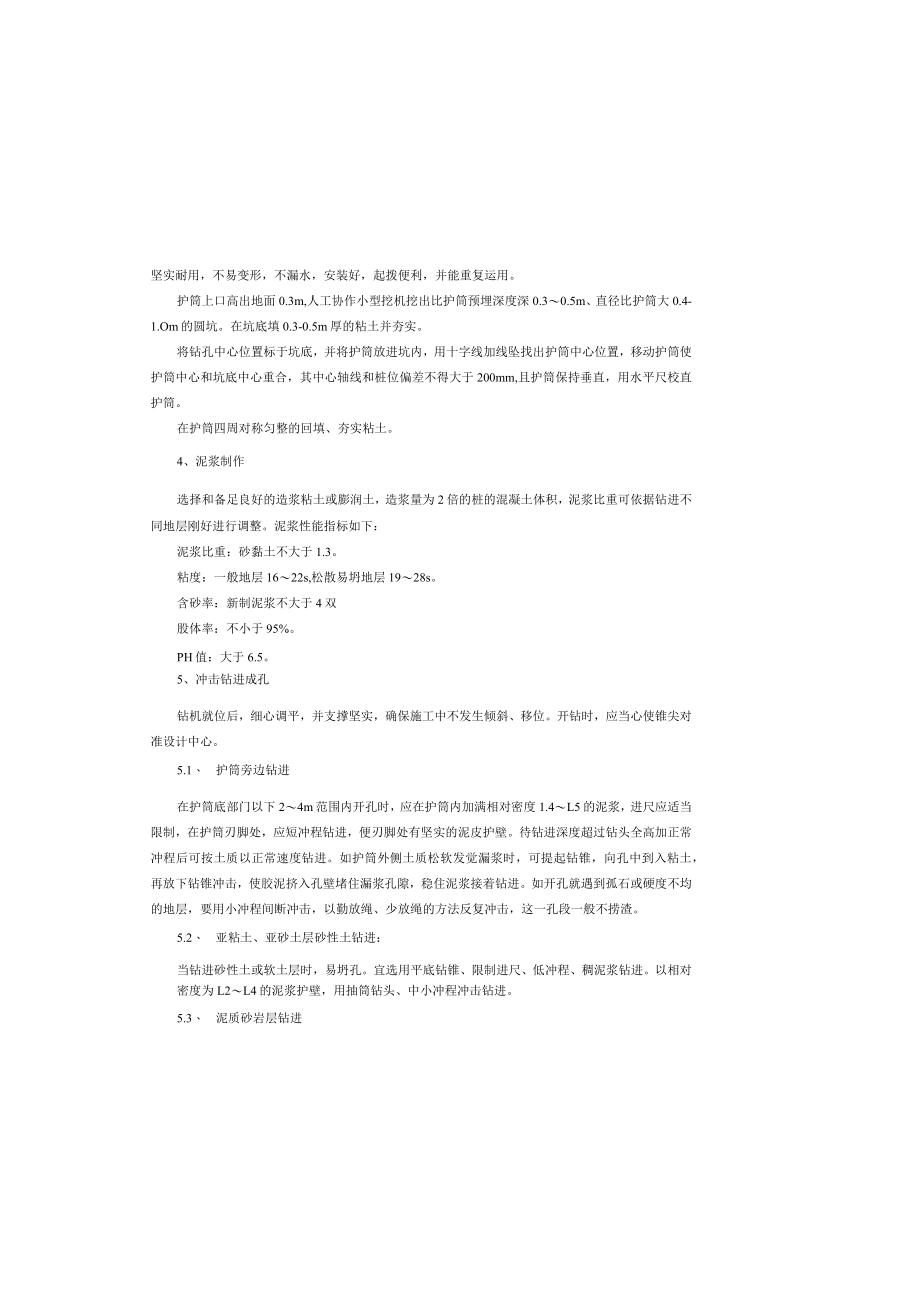

1、坚实耐用,不易变形,不漏水,安装好,起拨便利,并能重复运用。护筒上口高出地面0.3m,人工协作小型挖机挖出比护筒预埋深度深0.30.5m、直径比护筒大0.4-1.Om的圆坑。在坑底填0.3-0.5m厚的粘土并夯实。将钻孔中心位置标于坑底,并将护筒放进坑内,用十字线加线坠找出护筒中心位置,移动护筒使护筒中心和坑底中心重合,其中心轴线和桩位偏差不得大于200mm,且护筒保持垂直,用水平尺校直护筒。在护筒四周对称匀整的回填、夯实粘土。4、泥浆制作选择和备足良好的造浆粘土或膨润土,造浆量为2倍的桩的混凝土体积,泥浆比重可依据钻进不同地层刚好进行调整。泥浆性能指标如下:泥浆比重:砂黏土不大于1.3。粘度

2、:一般地层1622s,松散易坍地层1928s。含砂率:新制泥浆不大于4双股体率:不小于95%。PH值:大于6.5。5、冲击钻进成孔钻机就位后,细心调平,并支撑坚实,确保施工中不发生倾斜、移位。开钻时,应当心使锥尖对准设计中心。5.1、 护筒旁边钻进在护筒底部门以下24m范围内开孔时,应在护筒内加满相对密度1.4L5的泥浆,进尺应适当限制,在护筒刃脚处,应短冲程钻进,便刃脚处有坚实的泥皮护壁。待钻进深度超过钻头全高加正常冲程后可按土质以正常速度钻进。如护筒外侧土质松软发觉漏浆时,可提起钻锥,向孔中到入粘土,再放下钻锥冲击,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆接着钻进。如开孔就遇到孤石或硬度不均的

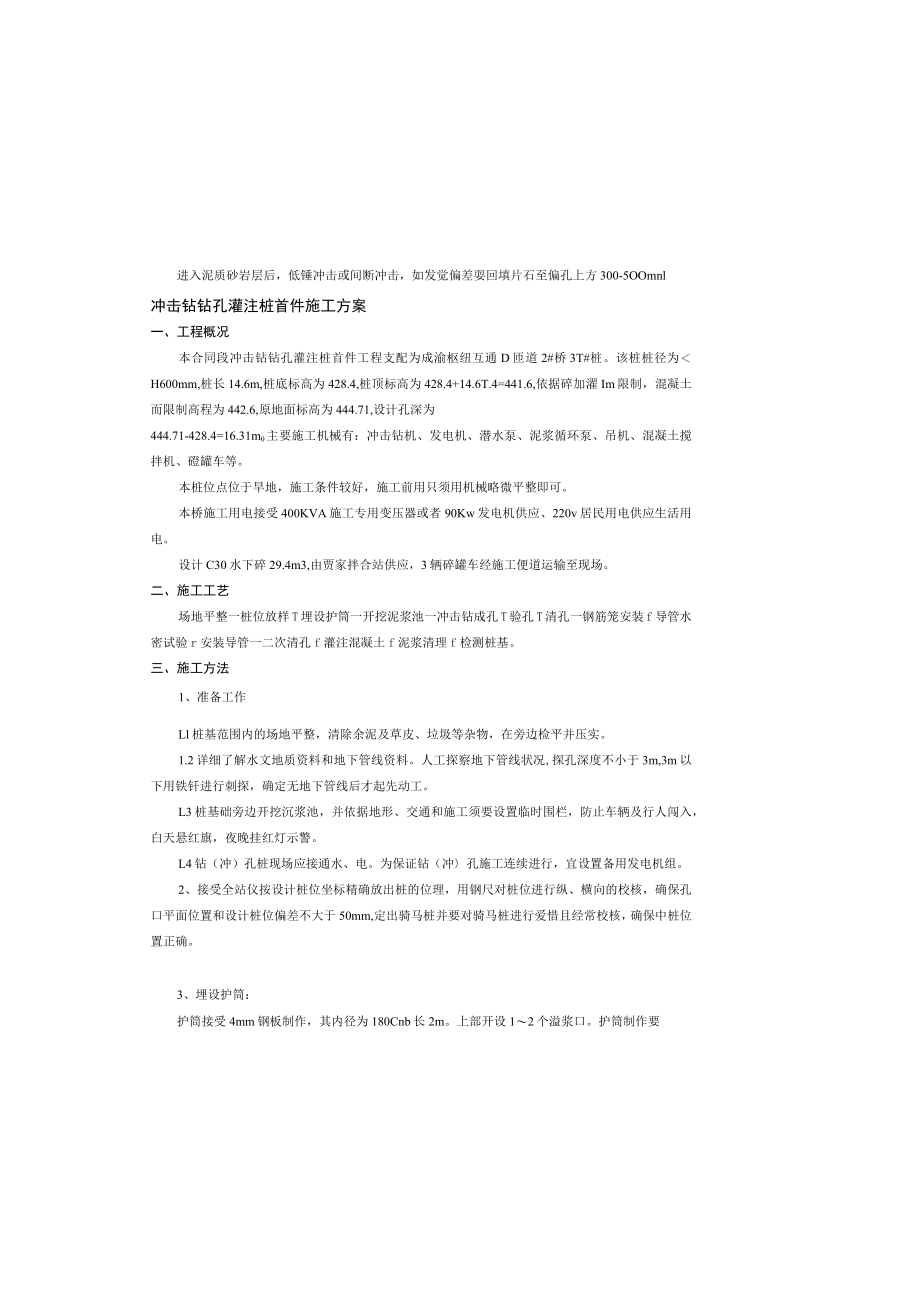

3、地层,要用小冲程间断冲击,以勤放绳、少放绳的方法反复冲击,这一孔段一般不捞渣。5.2、 亚粘土、亚砂土层砂性土钻进:当钻进砂性土或软土层时,易坍孔。宜选用平底钻锥、限制进尺、低冲程、稠泥浆钻进。以相对密度为L2L4的泥浆护壁,用抽筒钻头、中小冲程冲击钻进。5.3、 泥质砂岩层钻进进入泥质砂岩层后,低锤冲击或间断冲击,如发觉偏差耍回填片石至偏孔上方300-5OOmnl冲击钻钻孔灌注桩首件施工方案一、工程概况本合同段冲击钻钻孔灌注桩首件工程支配为成渝枢纽互通D匝道2#桥3T#桩。该桩桩径为H600mm,桩长14.6m,桩底标高为428.4,桩顶标高为428.4+14.6T.4=441.6,依据碎加

4、濯Im限制,混凝土而限制高程为442.6,原地面标高为444.71,设计孔深为444.71-428.4=16.31m0主要施工机械有:冲击钻机、发电机、潜水泵、泥浆循环泵、吊机、混凝土搅拌机、磴罐车等。本桩位点位于旱地,施工条件较好,施工前用只须用机械略微平整即可。本桥施工用电接受400KVA施工专用变压器或者90Kw发电机供应、220v居民用电供应生活用电。设计C30水下碎29.4m3,由贾家拌合站供应,3辆碎罐车经施工便道运输至现场。二、施工工艺场地平整一桩位放样T埋设护筒一开挖泥浆池一冲击钻成孔T验孔T清孔一钢筋笼安装f导管水密试验r安装导管一二次清孔f灌注混凝土f泥浆清理f检测桩基。三

5、、施工方法1、准备工作Ll桩基范围内的场地平整,清除余泥及草皮、垃圾等杂物,在旁边检平并压实。1.2详细了解水文地质资料和地下管线资料。人工探察地下管线状况,探孔深度不小于3m,3m以下用铁钎进行刺探,确定无地下管线后才起先动工。L3桩基础旁边开挖沉浆池,并依据地形、交通和施工须要设置临时围栏,防止车辆及行人闯入,白天悬红旗,夜晚挂红灯示警。L4钻(冲)孔桩现场应接通水、电。为保证钻(冲孔施工连续进行,宜设置备用发电机组。2、接受全站仪按设计桩位坐标精确放出桩的位理,用钢尺对桩位进行纵、横向的校核,确保孔口平面位置和设计桩位偏差不大于50mm,定出骑马桩并要对骑马桩进行爱惜且经常校核,确保中桩

6、位置正确。3、埋设护筒:护筒接受4mm钢板制作,其内径为180Cnb长2m。上部开设12个溢浆口。护筒制作要钢筋机械接头性能应符合钢筋机械连接通用技术规程(JGJ107)的规定。受力钢筋机械接头位置宜相互错开。当多根钢筋的机械接头位于不大于35倍钢筋直径范围内时,应视为接头处于同一连接范围,该范围内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率不宜超过50%。钢筋连接件的混凝土爱惜层厚度应满足设计及规范规定的最小厚度的要求。连接件之间的横向净距不应小于钢筋直径(28r)且不应小于25mu接头用套简、连接套及锁母在运输、储存过程中应按不同规格分别堆放整齐,避开雨淋、沾污、遭受机械损伤或散失

7、。8.1、 钢筋笼制作成整体,一次吊装就位。8.2、 制作时,按设计尺寸做好加强箍筋,标出主筋的位置。把主筋摆放在平整的工作平台上,并标出加强筋的位置。焊接时,使加强筋上任一主筋的标记对准主筋中部的加强筋标记,扶正加强筋,并用木制直角板校正加强筋和主筋的垂直度,然后点焊。在根主筋上焊好全部加强筋后,用机具或人转动骨架,将其余主筋逐根照上法焊好,然后吊起骨架阁于支架上,套入盘筋,按设计位置布置好螺旋筋并绑扎于主筋上,点焊坚实。8.3、 钢筋骨架爱惜层的设置方法:钢筋笼主筋接头接受双面搭接焊,每一截面上接头数量不超过50%,加强箍筋和主筋连接全部焊接。钢筋笼的材/I料、加工、接头和安装,符合要求。

8、钢筋骨架的爱惜层厚度可一M用焊接钢筋“耳朵”,见下图或转动混凝土垫块,见右图。设置密度按竖向每隔2m设一道,每一道沿圆周布置4个。筋16168ZTs68.4、 骨架的运输搂受炮架车接受翻斗车牵引,在运输过程中应将钢筋骨架坚实的固定在炮车上,确保运输过程中的平平稳定。8.5、 声测管的制作和安装:声测管接受中50X3mm钢管,桩中设四根声测管,相互错位90度,声测管紧贴在加劲箍内侧,声测管下端伸至桩底,用钢板封头,上端伸出桩顶30cm。按图纸要求匀整固定在钢筋笼内侧并和钢筋笼起分节,节间用螺较连接,和钢筋笼起吊装(留意在钢筋笼吊前将声测管内灌满清水)。吊装时留意保持钢管竖直,不得堵塞管道,吊装完

9、成后,用钢板封住上口,以防杂物入内堵塞声测管。8.6、 骨架的起吊和就位钢筋笼制作完成后,骨架安装接受汽车吊。接受两点吊装时,第一吊点设在骨架的下部,其次点设在骨架长度的中点到上三分点之间。起吊时,先提第一点,使骨架稍提起,再和其次处,然后重新成孔。在此层中钻进时,优先选用有较大冲击力的带侧力的一字形钻头,在设备实力允许下尽量增大钻头重量和冲击高度,始终保持孔内充溢相对密度1.11.2的泥浆。每钻进2m或地层变更处,应在泥浆槽中捞取钻渣样品,查明土类并记录,刚好解除钻渣并置换泥浆,使钻锥经常钻进簇新地层。同时留意土层的变更,在岩、土层变更处均应捞取渣样,判明土层并记入记录表中以便和地质剖面图核

10、对。5.4、 入岩深度限制当钻机进入泥质砂岩面时,操作人员依据钻机进尺状况通知现场技术人员,现场技术人员立刻测量岩顶面标高,然后依据设计要求及甲方供应的桩底标高确定入岩深度,入岩部分钻进时,应留意进尺状况,假如进尺速度突然加快或其它不正常现象时应刚好通知现场技术管理人员作处理,当入岩深度达到要求后,方可停止冲击钻进。6、验孔验孔接受自制钢筋检孔器对孔径、孔形和倾斜率等项进行检验。检孔器外径D等于钻孔桩钢筋笼直径(146.4Cm)+10Omm(不得大于钻头直径)即156.4cm,长度为46倍外径,即625.6938.4cm.验孔时,先把测绳栓在检孔器的顶端,再用钢丝绳将检孔器慢慢下放,当检孔器下

11、到井底以后用米尺测量机基中心到钢丝绳的距离,再除以测绳的读数就是孔的斜率。桩基的平面位置用全站仪或钢尺检测。质量要求:孔中心平面位置W50mm,倾斜度V踹且不大于50cm,孔径不小于设计桩径(160cm),孔深比设计深度超深不小于50mm,即孔深不小于16.31+0.05=16.36m。沉淀厚度不大于设计规定,即不大于5cm。7、清孔钻孔达到设计标高,经终孔检查合格后,立刻接受换浆法清孔。以中速压入I.O3LIO比重较小的泥浆,把钻孔内比重较大的泥浆换出,使泥浆比重削减到1.031.10,并满足泥浆粘度1720s,胶体率98%,换浆时间一般须要35小时左右,用沉渣盒采集泥浆样品,测定泥浆比重(

12、1.03l.10).含砂率(2%)和孔底沉渣厚度(50X以推断清孔状况。清孔后应立刻用吊机下放钢筋笼。8、钢筋笼制作及下放钢筋进场后必需检查出厂质量证明书,出厂证明书不全或没有证明书不予运用。试验人员对钢筋做全面试验检查,并分批取样。施工前将钢筋表面油演、漆皮、鳞锈等清除干净,保持表面干净。并不大于10cm。导管长度按孔深和工作平台高度确定。漏斗底距钻孔上口,大于一节中间导管长度。导管接头法兰盘加锥形活套,底节导管下端不得有法兰盘。接受螺旋丝扣型接头,设防松装置。导管安装后,其底部距孔底有250400的空间。IK二次清孔浇筑水下混凝土前应检查沉渣厚度,沉渣厚度应满足设计要求,当设计无要求时:端

13、承桩不大于5cm及设计要求。如沉渣厚度超出规范要求,则利用导管进行二次清孔。12、灌注混凝土12.k混凝土要求混凝上由拌和站统一拌和,水泥、外加剂由电子计量系统限制;碎石、砂利用电子计量配料机配料。电子计量配料机运用前由试验室人员进行标定。对骨料的含水率经常进行检测,据以调整骨料和水的用量。严格按试验室确定的协作比拌制粒,拌和时间不少于90S。用碎罐车运输险,每车险量7.Om%混凝土拌和物运至灌注地点时,应检查其匀整性和坍落度。混凝土坍落度要求18Omm220mm.12.2、首批封底混凝土计算和限制首批封底混凝土数量,下落时有确定的冲击能量,能把泥浆从导管中排出,并能把导管下口埋入混凝上不小于

14、Im深。足够的冲击能量能够把桩底沉渣尽可能地冲开,是限制桩底沉渣,削减工后沉降的重要环节。首批灌注混凝土的数量应能满足首次埋置深度(2Lom)和填充导管底部的须要,所需混凝士用量计算如下(桩径L6m、孔深16.36m):V2炉(H,+Hj)/4+d2h14外(或泥=3.141.62(0.4+1)/4+3.140.32X16.36/4=3.17m3平安系数取用1.2,则v23.17X1.2=3.8m式中:V一一灌注首批校所需数量(m);D桩孔直径(m);II.桩孔底至导管底端间距,一般为0.4m:H2导管初次埋置深度(m);d导管内径:h1桩孔内税达到埋置深度H?时,导管内碎柱平衡导管浆)压力所

15、需的高度(m),UPh1=H,r,;IL一一井孔内水或泥浆的深度(m):r,一一井孔内水或泥浆的重度(KNms);n碎拌和物的重度(25KNm3)e吊同时起吊。待骨架离开地面后,第一吊点停吊,接着提升其次吊点。随着其次吊点不断上升,慢慢放松第一吊点,直到骨架同地面垂直,停止起吊。解除第一吊点,检查骨架是否顺直,如有弯曲应整直。当骨架进入孔口后,应将其扶正缓缓下降,严禁摇摆碰撞孔壁。然后,由下而上地逐个解去绑扎杉木杆的绑扎点及钢筋十字支撑。当骨架下降到其次吊点旁边的加强箍接近孔口,可用木棍或型钢(视骨架轻重而定)等穿过加强箍筋的下方,将骨架临时支承于孔口,孔口临时支撑应满足强度要求。将吊钩移到骨架上端,取出临时支承,将骨架缓缓下降,骨架降至设计标高为止。将骨架临时支撑于护简口,再起吊其次节骨架,使上下两节骨架位于同直线上进行焊接,全部接头焊好后就可以下沉入孔,直至全部骨架安装完毕。并在孔口坚实定位,以免在灌注混凝土过程中发生浮笼现象。骨架最上端定位,必需由测定的孔口标高来计算定位筋的长度,并反复核对无误后再焊接定位。在钢筋笼上拉上十字线,找出钢筋笼中心,依据护桩找出桩位中心,钢筋笼定位时使钢筋笼中心和桩位中心重合。然后在定位钢筋骨架顶端的顶吊环内插入两根平行的工字钢或槽钢,在护筒两侧放两根平行的枕木(高出护筒5cm左右),并

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
