《半岛四季商住楼外墙节能保温施工方案.docx》由会员分享,可在线阅读,更多相关《半岛四季商住楼外墙节能保温施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

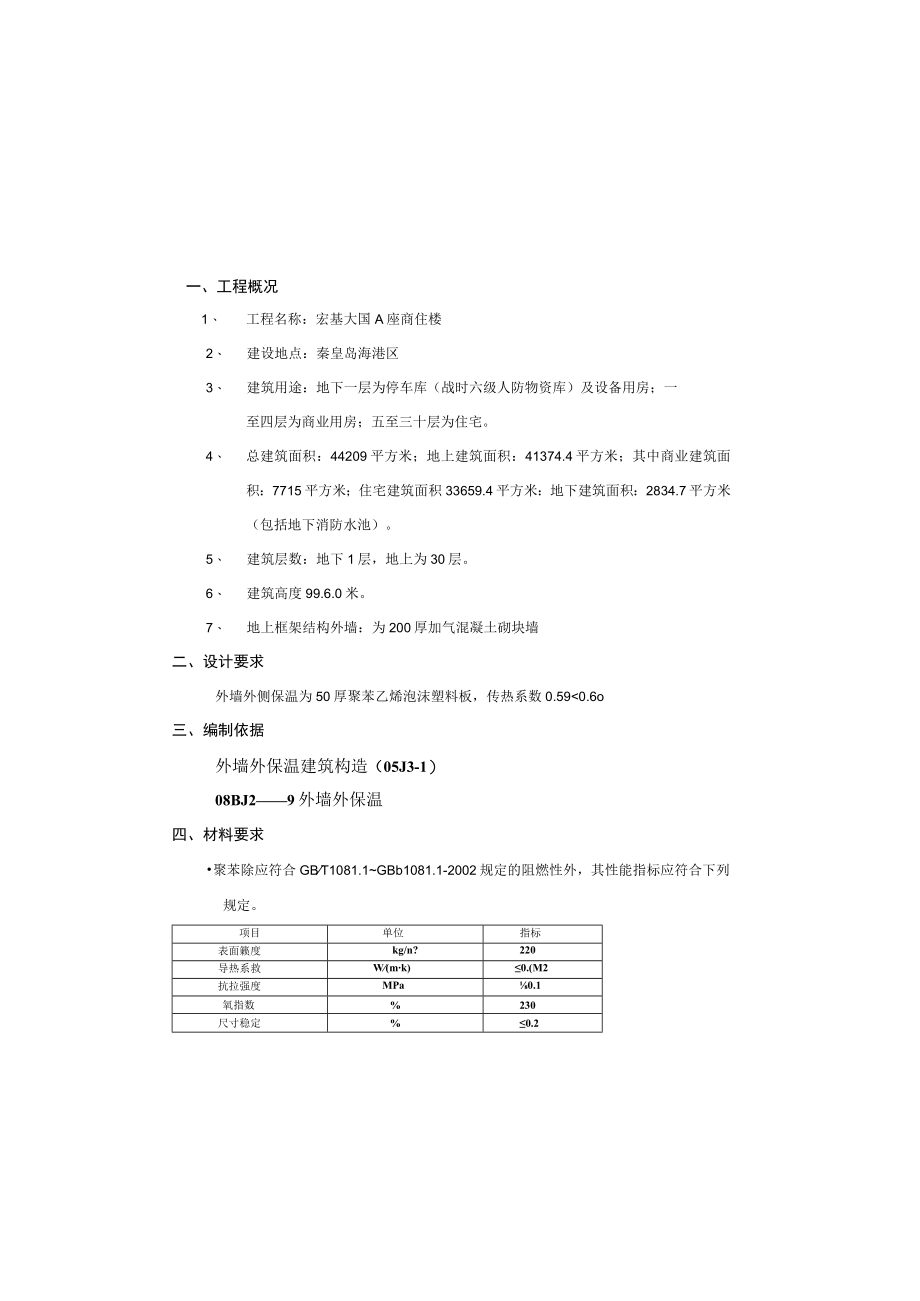

1、一、工程概况1、 工程名称:宏基大国A座商住楼2、 建设地点:秦皇岛海港区3、 建筑用途:地下一层为停车库(战时六级人防物资库)及设备用房;一至四层为商业用房;五至三十层为住宅。4、 总建筑面积:44209平方米;地上建筑面积:41374.4平方米;其中商业建筑面积:7715平方米;住宅建筑面积33659.4平方米:地下建筑面积:2834.7平方米(包括地下消防水池)。5、 建筑层数:地下1层,地上为30层。6、 建筑高度99.6.0米。7、 地上框架结构外墙:为200厚加气混凝土砌块墙二、设计要求外墙外侧保温为50厚聚苯乙烯泡沫塑料板,传热系数0.590.8常温28天浸水粘接强度MPa0.6

2、(常温28天,浸水7天)抗弯曲性5%弯曲变形无裂纹濠透压力比%200可操作时间h22压折比S3聚苯胶粘剂由聚合物乳液和水泥等配制而成,专用于将聚苯粘接到基层上。其性能应符合下列规定。项目单位指标拉伸粘接强和水泥砂浆试块常温常态MPaJ0.7耐水(浸水48h放置24h)20.5耐冻融(冻融循环25次)3:0.5和聚苯(18kgms)常温常态2=0.1且聚苯破坏耐水(浸水48h放置24h)2=0.1且聚苯破坏耐冻融(冻融循环25次)0.l且聚茉破坏可操作时间小时22抗压强度/抗折强度3热镀锌钢丝网(俗称四角网)应符合下列要求项目单位指标工艺热镀锌电焊网丝径mm0.90.04网孔大小mm焊点抗拉N6
3、5长度300400mm0用外墙砖粘贴砂浆粘贴面砖,用专用的勾缝砂浆勾缝,面砖接缝宽度不应大于5,面砖厚度应不大于8,并接受背面带燕尾槽的产品,施工前浸水2小时以上。每层设置一道水平伸缩缝,纵向竖缝中距不宜大于20米,逢用柔性材料嵌缝。II、施工要点1、外墙水泥砂浆打底1)依据建筑物测量、挂基准线;以确保抹灰厚度。2)涂刷专用界面剂一道。3)具体施工方案详见外墙抹灰工程。2、基层清理1)清理砌体墙面水泥砂浆找平层上残留的浮灰等杂物,对找平层空鼓、缺陷部位进行修补。2)对墙面水泥砂浆找平层进行全面检查,以确保整个墙面的平整度偏差在4mm以内,阴阳角方正,上下通顺。3)测量、放线:依据建筑立面及外墙
4、保温及外墙面砖排砖尺寸的要求,在墙面弹出门窗水平、垂直限制线及伸缩缝线。4)挂基准线:在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准线,在每个楼层适当位置挂水平线。以限制聚苯板垂直度、平整度。3、配制胶粘剂运用在工厂里预混合好的干粉状胶粘剂,在施工现场只需按运用说明加入确定七、施工方法及施工要点I、施工基本做法 一般粘贴保温板以粘为主,粘贴面积250%,并应用外墙保温板粘贴砂浆粘贴,基层墙体表面接受外墙抹灰砂浆找平。 在保温板外抹抗裂砂浆,分两次抹,抹完第一层后,压入一层镀锌钢丝网,同时用带大锚盘的锚固件固定在墙体上,再抹其次层抗裂砂浆,全部墙面每平方米锚栓不少于6个,窗口四角附加一层钢丝
5、网,宽度150200mm,n的单块板必需加固定件。聚苯板和镀锌钢丝网通过锚栓连接形成有网保温体系。标定位置后用电锤打眼,放置盘片,插入带张塞套管的锚固钉,铺设钢丝网,塞入垫片,拧紧,使钢丝网紧绷,悬浮在保温板表面,距离板面5mm左右。钢丝网铺设时应尽量做到平整,钢丝网裁剪应沿丝径方向剪断,保证最外一边网格的完整;钢丝网搭接不少于100mm;水平搭接接茬尽量左右错开,防止局部接头网片数量过多,影响抹灰质量;钢丝网铺设时应沿一边进行,尽量使钢丝网拉紧绷平,便于施工。阴阳角的卷边应预先按位置折成直角,保证角处的垂直平整。近阴阳角搭接处必需加固定,防止钢丝网翘起。6、涂刷专用界面剂聚苯板粘贴及锚栓施工
6、完毕并经监理和有关部门验收合格后,在聚苯板及镀锌钢丝网表面用毛刷匀整地涂刷一遍专用界面剂。专用界面剂协作比为:界面处理剂胶料:粉料=1:2(重量比)混合,搅拌匀整,拌和后的浆料应在两小时内用完。7、抹复合抗裂砂浆找平1) 抹灰协作比要求本工程运用成品抗裂砂浆,要严格按运用说明调制运用。2) 抹灰方法要求抹灰应分底灰和面层,底层抹灰初凝后方可进行面层抹灰,抹灰厚度8T2mm,应分两层抹灰。由于有钢丝网片,给抹灰带来确定困难,第一层的抹灰很重要,要用力压实,使砂浆和聚苯板紧密结合,并覆盖钢丝网片,抹灰层之间及抹灰层和聚苯板之间必需粘结牢靠,无脱层、空鼓现象。并全面包袱住横向钢丝。面层砂浆表面必需平
7、整,钢丝网不得外露。如有局部钢丝网外凸,则用铅丝弯成U形卡子进行固定,订正位置后方可抹面灰。抹灰层表面应干净、表面平整、接槎平整,线条比例的拌和用水,搅拌匀整即可运用,搅拌后的粘结剂应在两小时内用完。4、粘贴聚苯板1)按聚苯板常用尺寸及现场墙面的实际状况,统筹划分聚苯板。聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2板长,局部最小错缝不得小于20OnInl。每五层进行一次卸载,卸载元件为l_50X5的镀锌角钢15Omm长,水平间距400500mm,用国标M12膨胀螺栓和主体结构固定。2)聚苯板铺贴时大面积接受条粘法刮粘结剂后滑动就位,用专用工具温顺、匀整地挤压聚苯板,随时用2m
8、靠尺和托线板检查平整度和垂直度。粘板时留意清除板边溢出的胶粘剂。局部基层不满足条粘法要求时,可用点框法粘贴,涂抹粘结剂要求在板边缘抹宽80mm厚15mm的粘结剂,板中间呈梅花点布置,每个点直径150mm左右,板上口留50mm排气口,确保板和墙体粘结面积250%3)粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时限制板间缝隙不得大于2mm,两板之间高差大得大于L5m当板间缝隙大于2mm时用相应厚度的聚苯片填塞,板条不得粘结。两板之间高差大于1.5mm时用专用打磨机具打磨平整。4)窗口周边及空调板底抹30mm-5Omnl厚胶粉聚苯颗粒保温砂浆,并基层、表层钉挂镀锌钢丝网。窗框和墙体间用高效保温材料如
9、聚氨酯发泡材料等。5、挂镀锌钢丝网片及锚栓固定在聚苯板外挂0.9mmX12.7mmX12.7mm的热镀锌钢丝网,用专用锚栓把镀锌钢丝网和聚苯板一起固定在砌体墙或结构混凝土中,在砌体墙要求锚栓穿入基层墙体2100mm:在结构混凝土中,锚钉伸入结构层有效长度不小于4cm。锚栓数量不少于平均6个间距W500m梅花形布置,洞口四周适当增加。任何面积大于0.1贴砖准备在每一分段或分块内最下一层砖下皮的位置线上固定好靠尺,以便托住第一批面砖,然后自下而上镶贴面砖(尽管整个工程施工依次是从上至下)。在面破外皮上口拉水平通线作为镶贴的标准,横竖向匀整甩缝5mm,竖向缝隙挂双线,水平向挂单线,但在楂上要跟线,在
10、铺贴过程中刚好挂垂直吊线,检查垂直度,防止出现垂直偏差。水平距离超过3m时,层高距离超过3m时及中间腰线均应用3m靠尺检查。粘贴面砖聚合物改性的瓷石专胶一般要求薄层施工,举荐用齿形镶刀来施工。在每一分块内,先用抹刀平滑的一边将一层专用瓷砖粘结砂浆(最少3mm厚)抹在干净的分块内,然后用抹刀有齿的一边将瓷砖粘结砂浆沿着4560度的角度满抹在分块内,接着用抹刀平滑的一边将专用瓷砖粘结砂浆薄抹在砖背面,砂浆厚度12mm,将砖对准位置贴于墙上,上墙后轻轻转动瓷砖调整位置,以保证瓷砖100%粘贴于基础上。用小铲木把轻轻敲实、压平,使之附线,再用钢片调整竖缝,并用杠尺通过标准点调整徜面垂直度。在粘贴几块砖
11、后,从墙上取下一或两块砖检查是否IOO%的粘贴面积,重新在砖背面涂满粘结剂粘贴于墙上。外墙饰面前不得接受密缝,留缝宽度一般5mm,勾缝为凹平缝形式,凹缝勾缝深度一般为23mm。外墙饰面砖粘结层终凝后(瓷砖粘贴一天后)可依据样板墙确定的勾缝材料、缝深、勾缝形式及颜色进行勾缝,勾缝材料的施工协作比及掺矿物辅料的比例要指定专人负责限制。用平整的橡胶抹子将专用瓷砖勾缝剂完全涂抹和砖缝中,并保持抹子和墙面成45度,将多余的勾缝剂擦走,同时和砖缝也成45度角,以防将勾缝剂拉出来,留意要将勾缝剂密实的抹进砖缝中。勾完缝后,砖面用微湿的布或海棉擦拭,擦拭方向和砖缝保持45度角。让勾缝剂硬化至少24小须垂直、清
12、晰。砂浆充分干燥和收缩,再粘贴外层的面石专,以避开砂浆层产生的收缩应力影响到面层面砖。8、面砖粘贴.弹线分格排砖:在建筑物大角、门窗口边处用经纬仪打垂直线找直,并将其作为竖向限制线,把楼层水平线引到外墙作为横向限制线。待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以限制面层出墙尺寸及垂直、平整。依据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙匀整,假如按整块分格,可实行调整砖缝大小来解决。留意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖,非整砖行应排在次要部位,如窗间墙或阴角处等,亦要留意一样和对称,口角砖交接处
13、呈459。墙面突出的卡件、水管或线盒处直接受整砖套割后套贴,套割缝口要小,圆孔宜接受专用开孔器来处理,不得接受非整砖拼凑镶贴。面砖饰面每层宜设置水平分割缝,垂直分割缝的位置按缝间面积30m2左右确定。伸缩缝位置可结合分割缝位置合用。窗上平及外墙突出物下平做成滴水线宽度10mm,深度一砖厚,墙面砖应低于窗上平砖5mm。窗台及女儿墙顶、外墙突出物上平做出返水坡度。配制专用面砖粘结砂浆:因瓷砖粘结砂浆施工要求干粘性及施工较慢的特点,大的砂浆搅拌机不太适合这类砂浆的搅拌,宜依据施工速度,实行手提电动搅拌器随搅随用,避开过时灰。如接受手工或铁锹混合,因材料较粘较硬,必需加过量的水才能较好地混合,材料中有效的有机份不能充分的混合匀整,可能有结块等,影响材料原本的运用效果。其配制应按下列程序进行:先将水称量好,然后将瓷徜粘结胶粉加
