《安装与拆除技术交底.docx》由会员分享,可在线阅读,更多相关《安装与拆除技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。

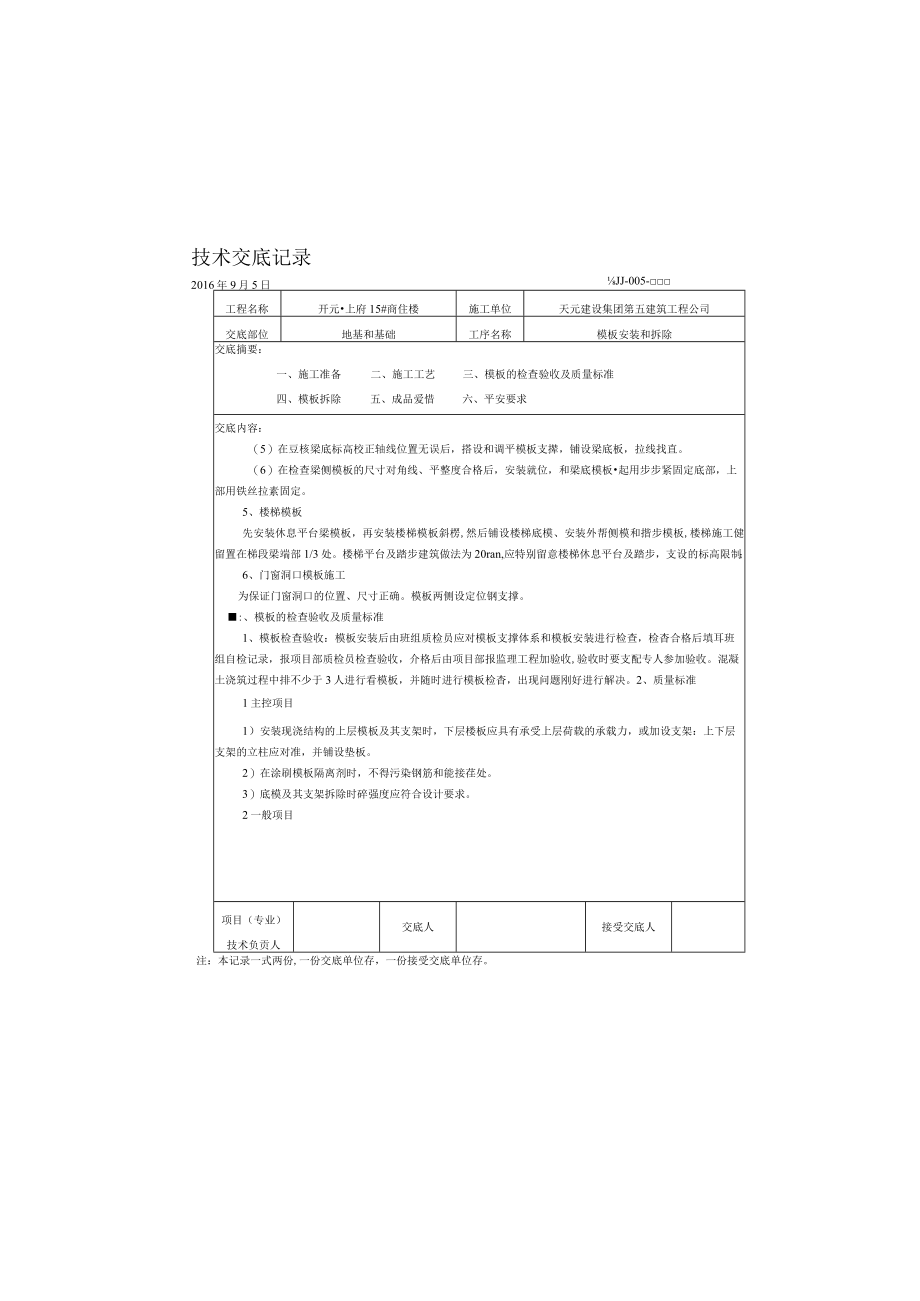

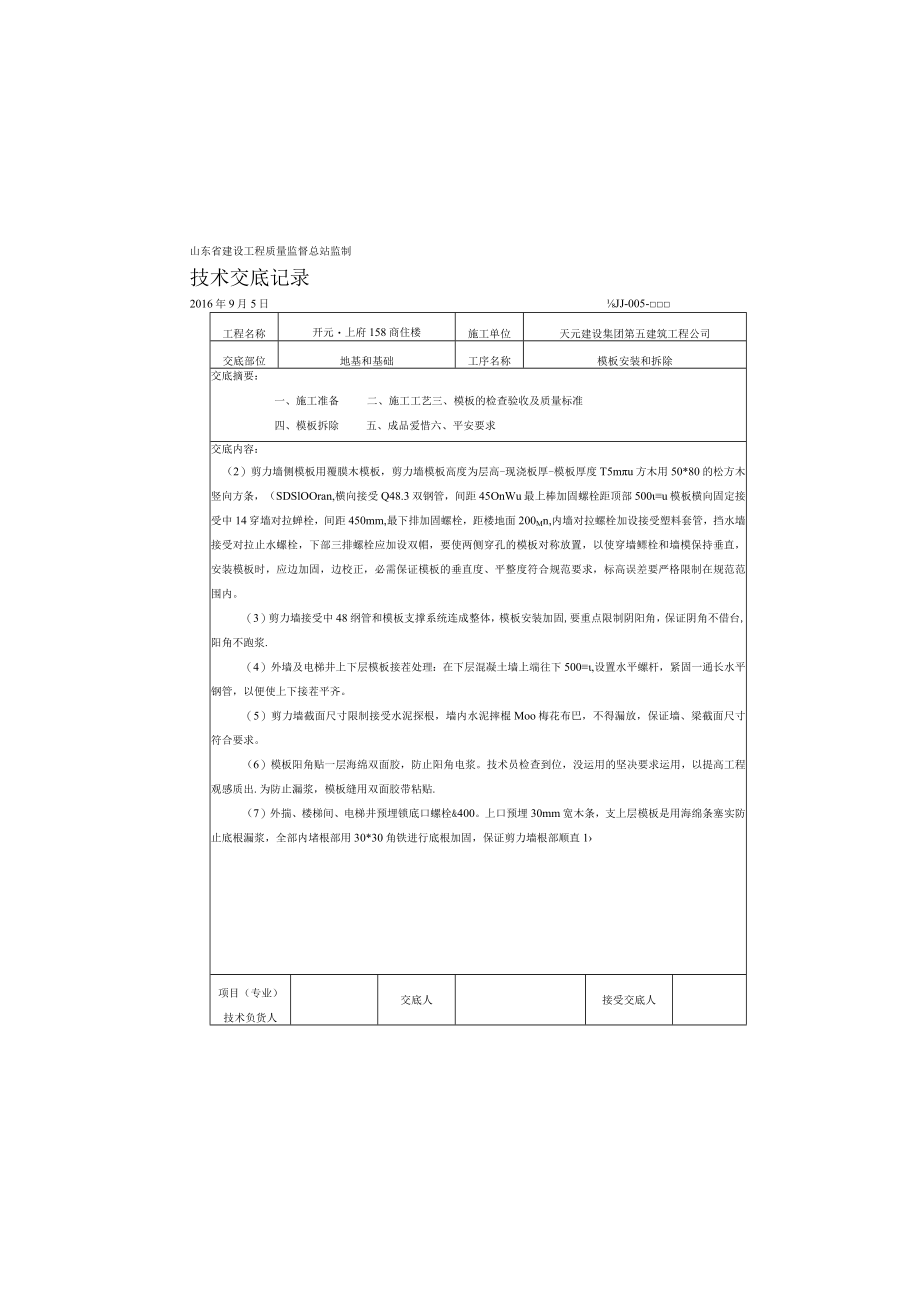

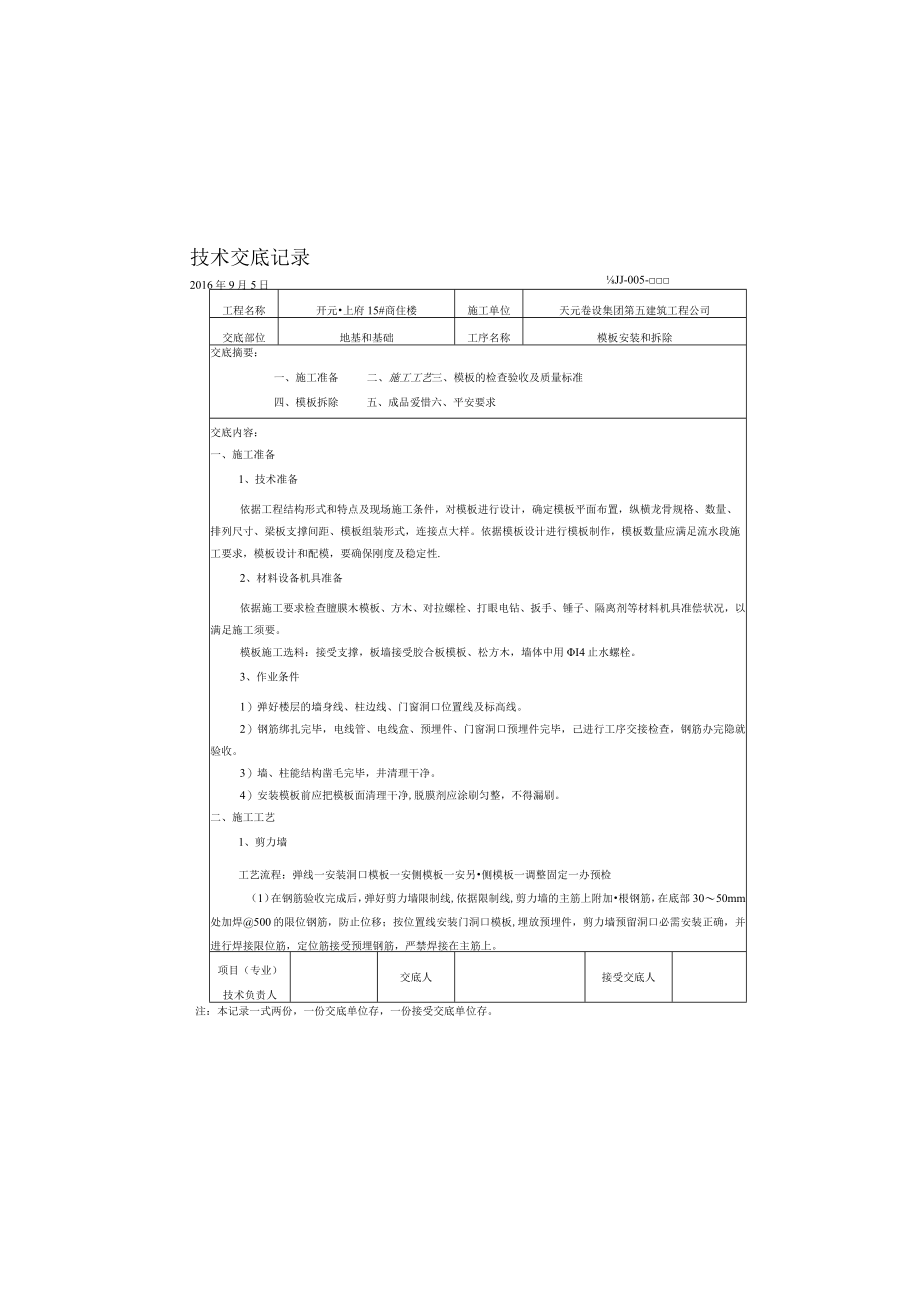

1、山东省建设工程质量监督总站监制技术交底记录工程名称开元上府158商住楼施工单位天元建设集团第五建筑工程公司交底部位地基和基础工序名称模板安装和拆除交底摘要:一、施工准备二、施工工艺三、模板的检查验收及质量标准四、模板拆除五、成品爱惜六、平安要求交底内容:(2)剪力墙侧模板用覆膜木模板,剪力墙模板高度为层高-现浇板厚-模板厚度T5mu方木用50*80的松方木竖向方条,(SDSlOOran,横向接受Q48.3双钢管,间距45OnWu最上棒加固螺栓距顶部500u模板横向固定接受中14穿墙对拉蝉栓,间距450mm,最下排加固螺栓,距楼地面200Mn,内墙对拉螺栓加设接受塑料套管,挡水墙接受对拉止水螺栓
2、,下部三排螺栓应加设双帽,要使两侧穿孔的模板对称放置,以使穿墙鳏栓和墙模保持垂直,安装模板时,应边加固,边校正,必需保证模板的垂直度、平整度符合规范要求,标高误差要严格限制在规范范围内。(3)剪力墙接受中48纲管和模板支撑系统连成整体,模板安装加固,要重点限制阴阳角,保证阴角不借台,阳角不跑浆.(4)外墙及电梯井上下层模板接茬处理:在下层混凝土墙上端往下500,设置水平螺杆,紧固一通长水平钢管,以便使上下接茬平齐。(5)剪力墙截面尺寸限制接受水泥探根,墙内水泥摔棍Moo梅花布巴,不得漏放,保证墙、梁截面尺寸符合要求。(6)模板阳角贴一层海绵双面胶,防止阳角电浆。技术员检查到位,没运用的坚决要求
3、运用,以提高工程观感质出.为防止漏浆,模板缝用双面胶带粘贴.(7)外揣、楼梯间、电梯井预埋锁底口螺栓&400。上口预埋30mm宽木条,支上层模板是用海绵条塞实防止底根漏浆,全部内堵根部用30*30角铁进行底根加固,保证剪力墙根部顺直1项目(专业)技术负货人交底人接受交底人2016年9月5日JJ-005-工程名称开元上府15#商住楼施工单位天元卷设集团第五建筑工程公司交底部位地基和基础工序名称模板安装和拆除交底摘要:一、施工准备二、施工工艺三、模板的检查验收及质量标准四、模板拆除五、成品爱惜六、平安要求交底内容:一、施工准备1、技术准备依据工程结构形式和特点及现场施工条件,对模板进行设计,确定模
4、板平面布置,纵横龙骨规格、数量、排列尺寸、梁板支撑间距、模板组装形式,连接点大样。依据模板设计进行模板制作,模板数量应满足流水段施工要求,模板设计和配模,要确保刚度及稳定性.2、材料设备机具准备依据施工要求检查膻膜木模板、方木、对拉螺栓、打眼电钻、扳手、锤子、隔离剂等材料机具准偿状况,以满足施工须要。模板施工选料:接受支撑,板墙接受胶合板模板、松方木,墙体中用I4止水螺栓。3、作业条件1)弹好楼层的墙身线、柱边线、门窗洞口位置线及标高线。2)钢筋绑扎完毕,电线管、电线盒、预埋件、门窗洞口预埋件完毕,己进行工序交接检查,钢筋办完隐就验收。3)墙、柱能结构凿毛完毕,井清理干净。4)安装模板前应把模
5、板面清理干净,脱膜剂应涂刷匀整,不得漏刷。二、施工工艺1、剪力墙工艺流程:弹线一安装洞口模板一安侧模板一安另侧模板一调整固定一办预检(1)在钢筋验收完成后,弹好剪力墙限制线,依据限制线,剪力墙的主筋上附加根钢筋,在底部3050mm处加焊500的限位钢筋,防止位移;按位置线安装门洞口模板,埋放预埋件,剪力墙预留洞口必需安装正确,并进行焊接限位筋,定位筋接受预埋钢筋,严禁焊接在主筋上。项目(专业)技术负责人交底人接受交底人JJ-005-技术交底记录2016年9月5日注:本记录一式两份,一份交底单位存,一份接受交底单位存。工程名称开元上府15#商住楼施工单位天元建设集团第五建筑工程公司交底部位地基和
6、基础工序名称模板安装和拆除交底摘要:一、施工准备二、施工工艺三、模板的检查验收及质量标准四、模板拆除五、成品爱惜六、平安要求交底内容:(5)在豆核梁底标高校正轴线位置无误后,搭设和调平模板支撵,铺设梁底板,拉线找直。(6)在检查梁侧模板的尺寸对角线、平整度合格后,安装就位,和梁底模板起用步步紧固定底部,上部用铁丝拉素固定。5、楼梯模板先安装休息平台梁模板,再安装楼梯模板斜楞,然后铺设楼梯底模、安装外帮侧模和揩步模板,楼梯施工健留置在梯段梁端部1/3处。楼梯平台及踏步建筑做法为20ran,应特别留意楼梯休息平台及踏步,支设的标高限制;6、门窗洞口模板施工为保证门窗洞口的位置、尺寸正确。模板两侧设
7、定位钢支撑。:、模板的检查验收及质量标准1、模板检查验收:模板安装后由班组质检员应对模板支撑体系和模板安装进行检查,检杳合格后填耳班组自检记录,报项目部质检员检查验收,介格后由项目部报监理工程加验收,验收时要支配专人参加验收。混凝土浇筑过程中排不少于3人进行看模板,并随时进行模板检杳,出现问题刚好进行解决。2、质量标准1主控项目1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载力,或加设支架:上下层支架的立柱应对准,并铺设垫板。2)在涂刷模板隔离剂时,不得污染钢筋和能接荏处。3)底模及其支架拆除时碎强度应符合设计要求。2一般项目项目(专业)技术负贡人交底人接受交底人JJ-0
8、05-技术交底记录2016年9月5日注:本记录一式两份,一份交底单位存,一份接受交底单位存。注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制工程名称开元上府15#商住楼施工单位天元建设集团第五建筑工程公司交底部位地基和基僦工序名称模板安装和拆除交底摘要:一、施,准备二、施工工艺三、模板的检查验收及质量标准四、模板拆除五、成品爱惜六、平安要求交底内容:3、梁板模板1梁板模板支揖体系1、满堂红支撑脚手架:接受148.3钢管支撑系统,现浇板的立杆按900*90Omm进行匀整分布,梁底支撑用单排钢管架设,立杆间距为60Omnh梁底下水平管和竖管交界处加防是扣件,扣
9、件应拧紧,脚手架第步横杆距地L5m,横杆步距LOm支掾立杆底部距地面20Omm加设道扫地杆,板下楞水平管和立管连接坚实,水平管将梁板纵横连接成满堂红脚手架,并加设剪刀掾。立杆顶部设顶托.支托板距支架顶层横杆不大于300m,墙体的钢管应和满堂红脚手架连接。2、满堂模板支架四周和中间每隔四排支架立杆设置道剪刀撑,由底到顶连续设置,纵横方向的垂直剪力撑的间距不大于6M,3、模板立杆安装应放线,保证上下层立杆对准。立杆底部设置100X100X50的木垫板。懂杆的步距要按设计要求设SL在搭设过程中,应设防愉覆临时固定设施,上层支架搭设时,下层楼板应具有承受上层荷我的承我力或加设支架支撑。支撵架搭设要求:
10、安装支架时,应保证立管垂直度和横管水平度.4、搭设时应考虑通道和门窗洞口,通道高度L8mm水平杆伸至通道两恻立杆处断开。5、楼面板底及梁底主要水平受力构件接受双扣件爱惜.扣件要拧紧,确保每个扣件和钢管满足质量要求.每个扣件的拧紧力矩为4560NM,钢管不得弯曲、变形。2)梁板模板安装(1)模板拼缝要严密,本工程我们不允许运用胶带封堵拼缝,施JL中要加强限制拼缝“(2)梁模板安装依据设计图纸尺寸的要求,一次配模到位不留设补条。上口必需保证截面尺寸,可加设大理石捧棍.(3)梁、板立杆支掾每间隔2m加设一道剪刀撑。(4)梁板模板均在反面用红漆注明结构部位,按要求分类堆放。项目(专业)技术负责人交底人
11、接受交底人售JJ-Oo5一口技术交底记录2016年9月5日注:本记录一式两份,一份交底单位存,一份接受交底单位存。项目专业)技术负资人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制技术交底记录工程名称开元上府15#商住楼施工单位天元建设集团第五建筑工程公司交底部位地基和基础工序名称模板安装和拆除交底摘要:一、施工准备二、施工工艺四、模板拆除五、成品爱惜三、模板的检查验收及用量标准六、平安要求交底内容:点堆放,并支配车运到公司仓库存放。5)水平拉撑,应道先拆除上拉撑,最终拆除后一道水平拉掾.4、剪力墙模板拆除(1)拆除要从上到下,模板及支撑
12、不得向地面抛掷.(2)应轻轻撬动模板,严禁隹击,并应随拆随按指定地点堆放。5、多层楼板模板支柱的拆除,当上层楼正海筑磴时,下层楼板的支柱得拆除,待舱浇筑完毕7天后进行拆除下层楼板支柱(但磅强度必需达到设讨要求)。五、成品爱惜1、吊装墙、柱模板时应轻起轻放,不斛碰撞以完成楼板等处,防止模板变形;2、拆模时严禁运用大锤或展较硬捻,以免混凝土表面和棱角损伤:3、拆下的模板如有变形的要刚好修理。4、进入后浇带中的混凝土要在混凝土终凝前清理干净,并用水冲净,用自吸泵将水吸出。5、后浇带钢筋在混凝土浇筑前要用鳖料薄膜紧密缠绕,防止混凝土浇筑时污染,防止踏踩变形、受水浸泡、生锈、腐蚀等,然后铺设木胶合板防护
13、。6、现浇结构板后浇带支设完成后,在后浇带的两侧沿后浇带砌筑两匹灰砂放,并在后浇带上救盖木胶板,防止雨水等杂物进入后浇带.六、平安要求1、工完料净,施工现场没有乱扔的卡子等物品.2、木工棚内刨花、锯末要随时清理干净。3、模板及顶柱要堆放整齐。4、原材、半成品、成品材堆放有序,剩料要刚好堆放到指定地点。2016年9月5日ftJJ-005-山东省建设工程质量监督总站监制技术交底记录2016年9月5日鲁JJ-005一工程名称开元上府15#商住楼施工单位天元建设集团第五建筑工程公司交底部位地基和基础工序名称模板安装和拆除交底摘要:一、施工准备二、施,工艺三、模板的检查验收及质量标准四、模板拆除五、成品
14、爱惜六、平安要求交底内容:D模板的接缝不应漏浆:浇筑混凝土之前,木模板应浇水潮湿,模板内不应有枳水。2)现浇结构模板安装的偏差应符合下表:项目允许偏差mn)轴线位置5底模表面标而5截面尺寸(基础)10层高垂直度不大于5m4大于5m4相邻两板表面凹凸差2表面平整度3四、模板拆除模板拆除时,必需有拆模申请,经监理工程师审批同意后方可拆除。模板拆除时,碎的强度必需达到满足规范要求。1、拆模的依次和方法,应依据模板支掾设计书的规定进行。2、基础模板拆除(1)拆模板时应将拆下的木楞,模板等,随拆随派人运到离基础较远的地方(指定地点)进行堆放,以免基坑旁边地面受压造成坑壁塌方。(2)拆除的模料上铁钉应刚好拨干净,以防扎伤人员。3、现浇楼板模板拆除(1)现浇楼板模板拆除依次:平板模一梁侧模一梁底支撑系统一梁底模.(2)拆除模板时,要站在平安的地方。(3)拆除模板时,严禁用战棍或铁锤乱砸,对拆下的大块胶合板要有人接应拿稳,应妥当传递放至地面,严禁抛掷.(4)拆下的支架,模板应刚好拔钉,按规格堆放整齐,程完成(模板工程)应用塔吊着陆,到指定地项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制
