《室内电缆桥架安装工程技术交底记录.docx》由会员分享,可在线阅读,更多相关《室内电缆桥架安装工程技术交底记录.docx(3页珍藏版)》请在第壹文秘上搜索。

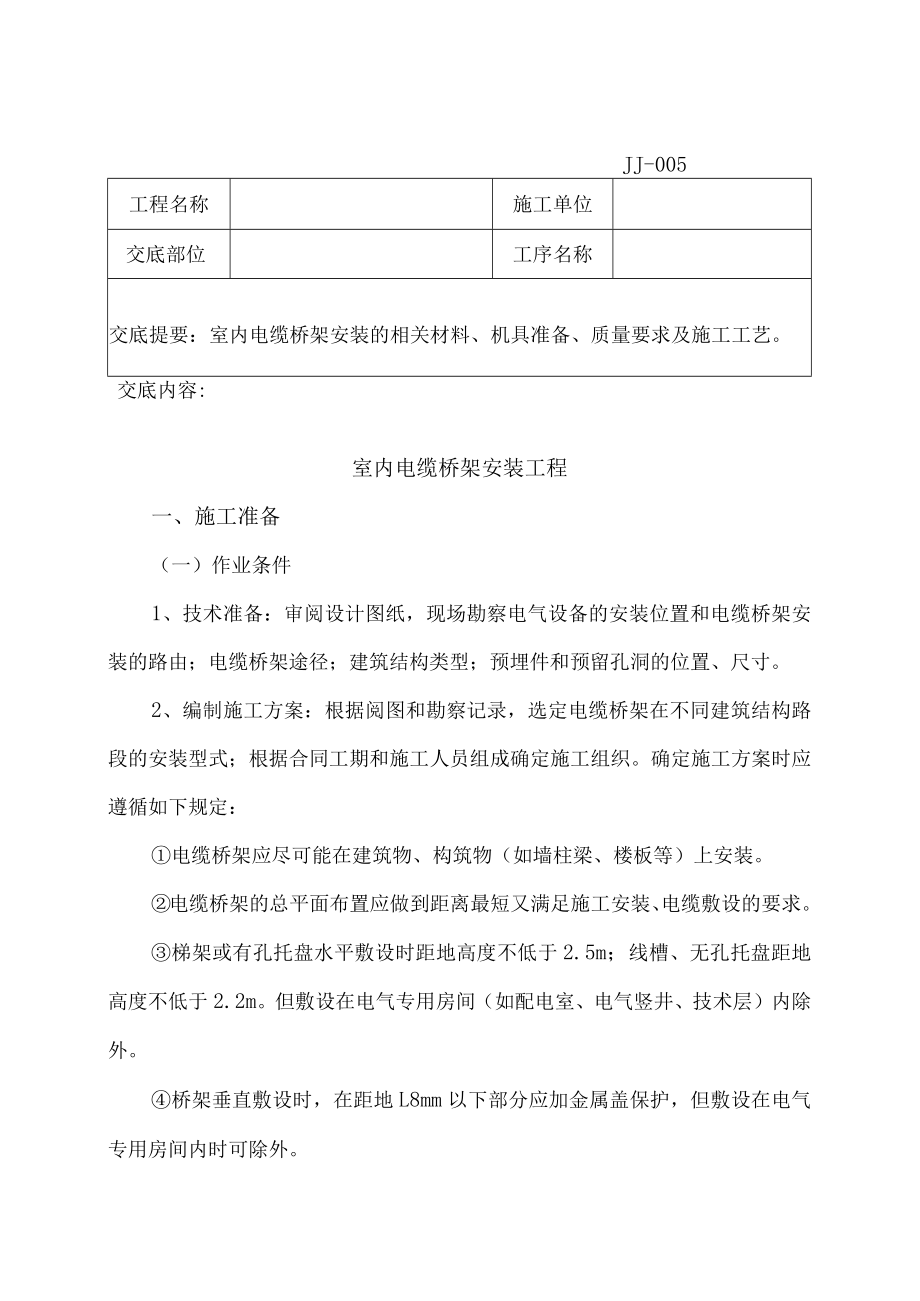

JJ-005工程名称施工单位交底部位工序名称交底提要:室内电缆桥架安装的相关材料、机具准备、质量要求及施工工艺。JJ-005工程名称施工单位交底部位工序名称交底提要:室内电缆桥架安装的相关材料、机具准备、质量要求及施工工艺。交底内容:室内电缆桥架安装工程一、施工准备(一)作业条件1、技术准备:审阅设计图纸,现场勘察电气设备的安装位置和电缆桥架安装的路由;电缆桥架途径;建筑结构类型;预埋件和预留孔洞的位置、尺寸。2、编制施工方案:根据阅图和勘察记录,选定电缆桥架在不同建筑结构路段的安装型式;根据合同工期和施工人员组成确定施工组织。确定施工方案时应遵循如下规定:电缆桥架应尽可能在建筑物、构筑物(如墙柱梁、楼板等)上安装。电缆桥架的总平面布置应做到距离最短又满足施工安装、电缆敷设的要求。梯架或有孔托盘水平敷设时距地高度不低于2.5m;线槽、无孔托盘距地高度不低于2.2m。但敷设在电气专用房间(如配电室、电气竖井、技术层)内除外。桥架垂直敷设时,在距地L8mm以下部分应加金属盖保护,但敷设在电气专用房间内时可除外。JJ-005工程名称施工单位交底部位工序名称交底提要:室内电缆桥架安装的相关材料、机具准备、质量要求及施工工艺。项目(专业)技术负责人交底人接受交底人
