《工序交底模板.docx》由会员分享,可在线阅读,更多相关《工序交底模板.docx(3页珍藏版)》请在第壹文秘上搜索。

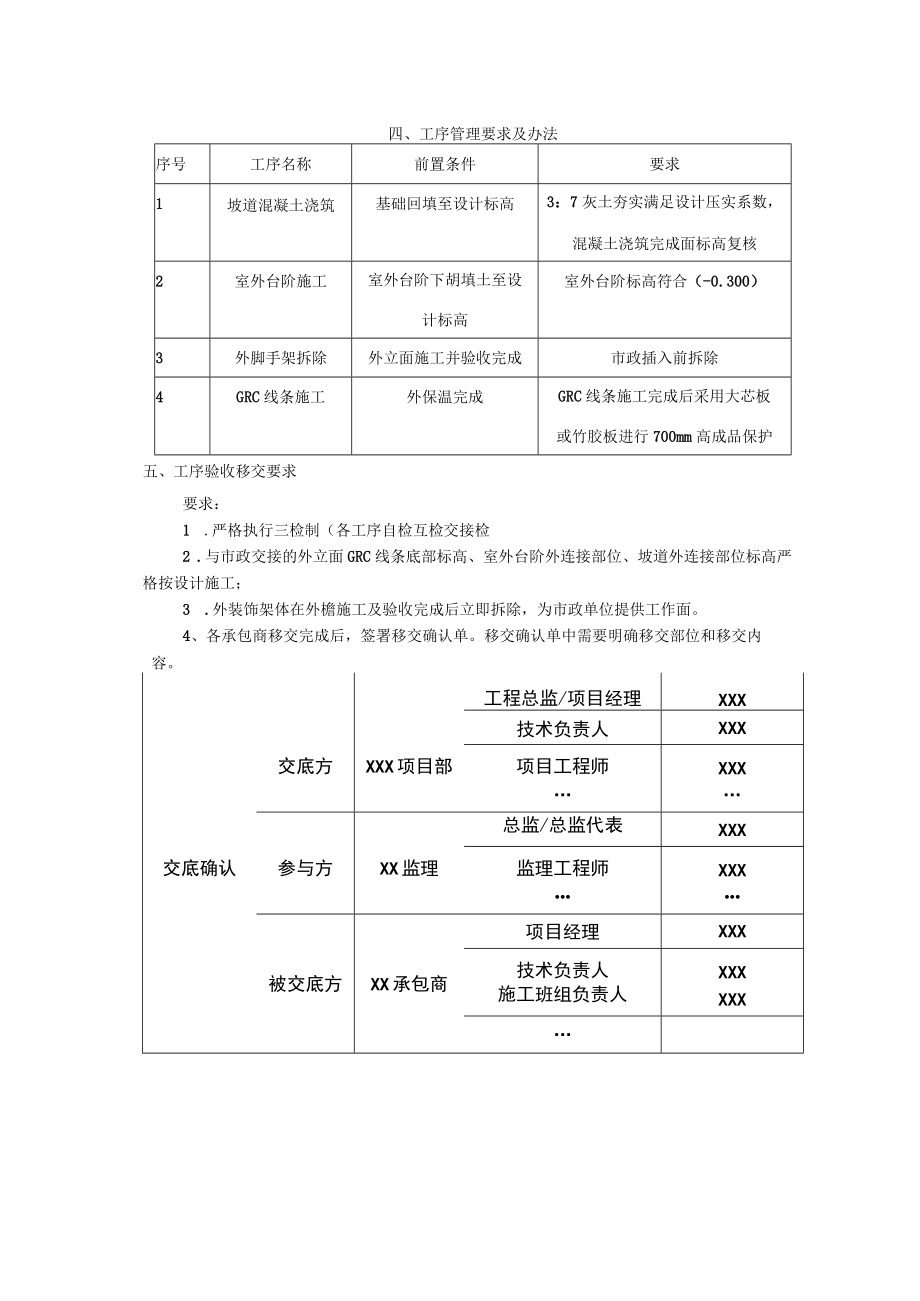

1、工序交底记录工程名称66-06#自住型商品房住宅楼等28项交底时间2016.5.1交底编号GXJD-01建设单位华润置地XXXX公司工程总监/项目经理XXX工序名称门头内外装修与市政施工一、交底目的确保各项工序紧密搭接,明确同一或相邻工作面上各方的责任和界面划分及施工顺序,明确各方质量标准和移交标准,对涉及工作面搭接、交叉施工的相关承包商进行工序交底。二、工程进度总体部署GRC线条施工项目总体施工及进度部署和参会各承包商的工期要求工序事项日期填充墙砌筑施工及验收门廊台阶施工及验收无障碍坡道混凝土施工及验收门头外保温施工及验收门头米黄色涂料施工及验收GRC装饰线施工完成四、工序管理要求及办法序号
2、工序名称前置条件要求1坡道混凝土浇筑基础回填至设计标高3:7灰土夯实满足设计压实系数,混凝土浇筑完成面标高复核2室外台阶施工室外台阶下胡填土至设计标高室外台阶标高符合(-0.300)3外脚手架拆除外立面施工并验收完成市政插入前拆除4GRC线条施工外保温完成GRC线条施工完成后采用大芯板或竹胶板进行700mm高成品保护五、工序验收移交要求要求:1 .严格执行三检制(各工序自检互检交接检2 .与市政交接的外立面GRC线条底部标高、室外台阶外连接部位、坡道外连接部位标高严格按设计施工;3 .外装饰架体在外檐施工及验收完成后立即拆除,为市政单位提供工作面。4、各承包商移交完成后,签署移交确认单。移交确认单中需要明确移交部位和移交内容。交底方XXX项目部工程总监/项目经理XXX技术负责人XXX项目工程师XXX交底确认参与方XX监理总监/总监代表XXX监理工程师XXX被交底方XX承包商项目经理XXX技术负责人XXX施工班组负责人XXX
