《工程PPP项目A部分与B部分工作面交接管理办法.docx》由会员分享,可在线阅读,更多相关《工程PPP项目A部分与B部分工作面交接管理办法.docx(23页珍藏版)》请在第壹文秘上搜索。

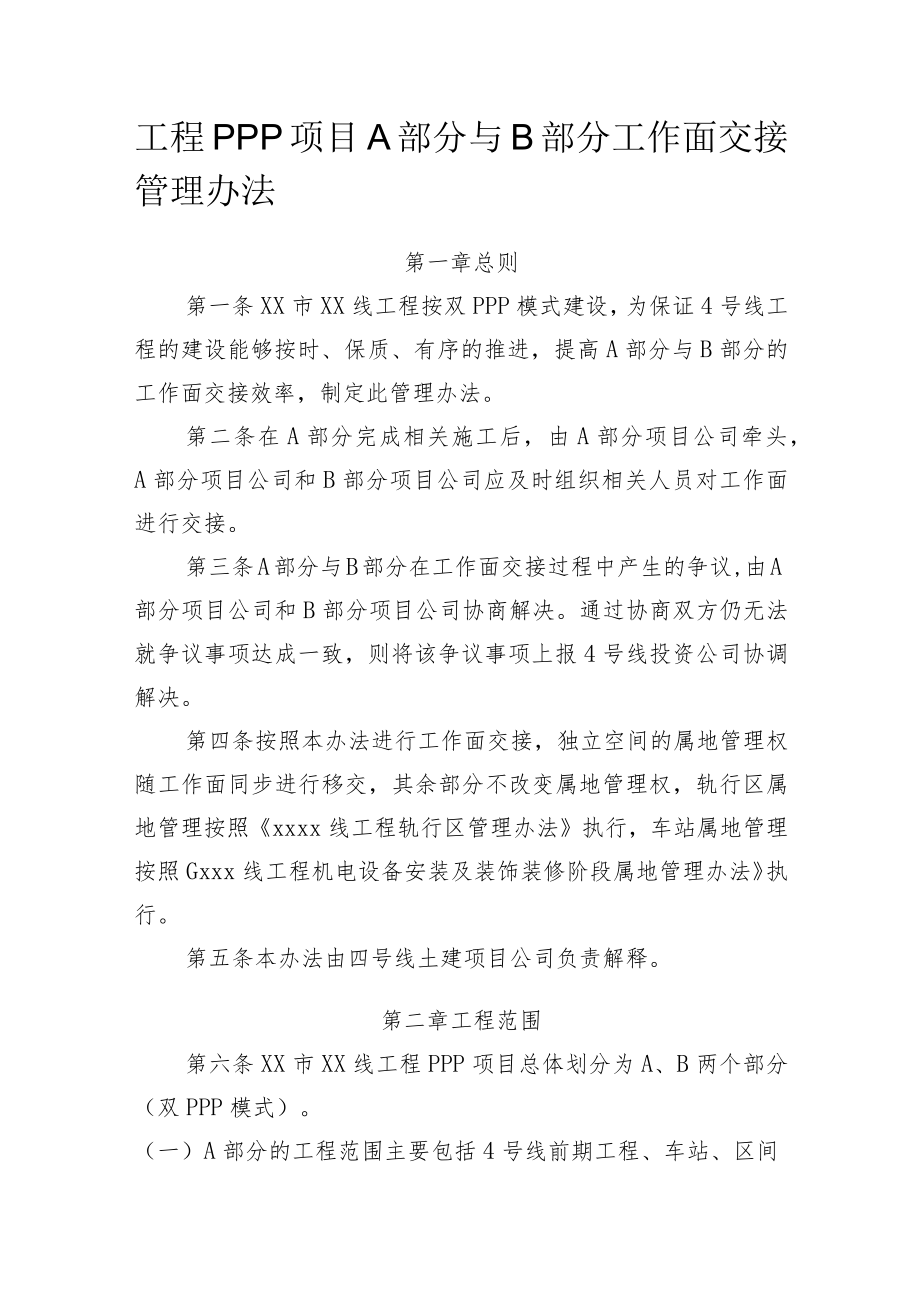

1、工程PPP项目A部分与B部分工作面交接管理办法第一章总则第一条XX市XX线工程按双PPP模式建设,为保证4号线工程的建设能够按时、保质、有序的推进,提高A部分与B部分的工作面交接效率,制定此管理办法。第二条在A部分完成相关施工后,由A部分项目公司牵头,A部分项目公司和B部分项目公司应及时组织相关人员对工作面进行交接。第三条A部分与B部分在工作面交接过程中产生的争议,由A部分项目公司和B部分项目公司协商解决。通过协商双方仍无法就争议事项达成一致,则将该争议事项上报4号线投资公司协调解决。第四条按照本办法进行工作面交接,独立空间的属地管理权随工作面同步进行移交,其余部分不改变属地管理权,轨行区属地

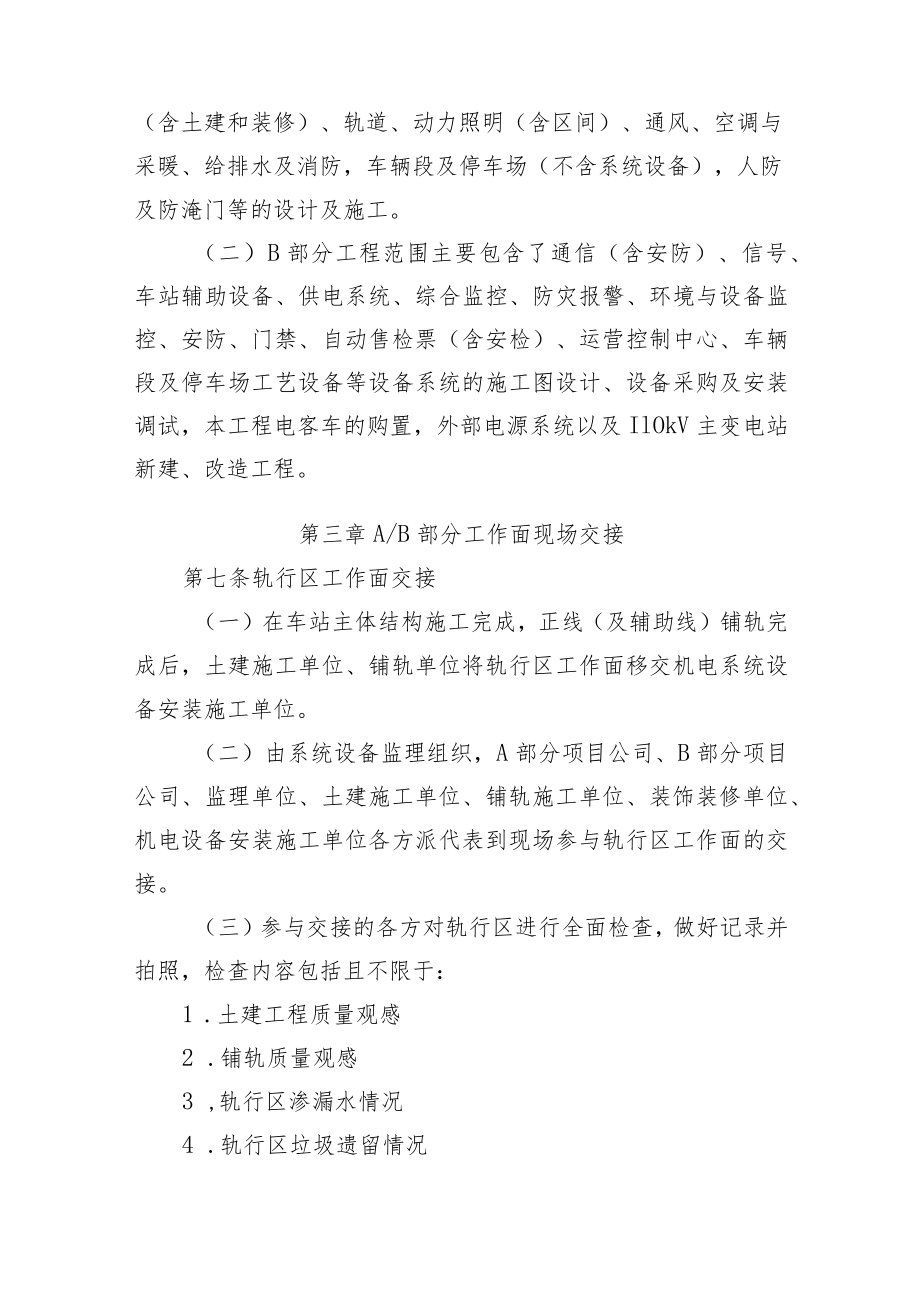

2、管理按照xxxx线工程轨行区管理办法执行,车站属地管理按照Gxxx线工程机电设备安装及装饰装修阶段属地管理办法执行。第五条本办法由四号线土建项目公司负责解释。第二章工程范围第六条XX市XX线工程PPP项目总体划分为A、B两个部分(双PPP模式)。(一)A部分的工程范围主要包括4号线前期工程、车站、区间(含土建和装修)、轨道、动力照明(含区间)、通风、空调与采暖、给排水及消防,车辆段及停车场(不含系统设备),人防及防淹门等的设计及施工。(二)B部分工程范围主要包含了通信(含安防)、信号、车站辅助设备、供电系统、综合监控、防灾报警、环境与设备监控、安防、门禁、自动售检票(含安检)、运营控制中心、车
3、辆段及停车场工艺设备等设备系统的施工图设计、设备采购及安装调试,本工程电客车的购置,外部电源系统以及IlOkV主变电站新建、改造工程。第三章A/B部分工作面现场交接第七条轨行区工作面交接(一)在车站主体结构施工完成,正线(及辅助线)铺轨完成后,土建施工单位、铺轨单位将轨行区工作面移交机电系统设备安装施工单位。(二)由系统设备监理组织,A部分项目公司、B部分项目公司、监理单位、土建施工单位、铺轨施工单位、装饰装修单位、机电设备安装施工单位各方派代表到现场参与轨行区工作面的交接。(三)参与交接的各方对轨行区进行全面检查,做好记录并拍照,检查内容包括且不限于:1 .土建工程质量观感2 .铺轨质量观感

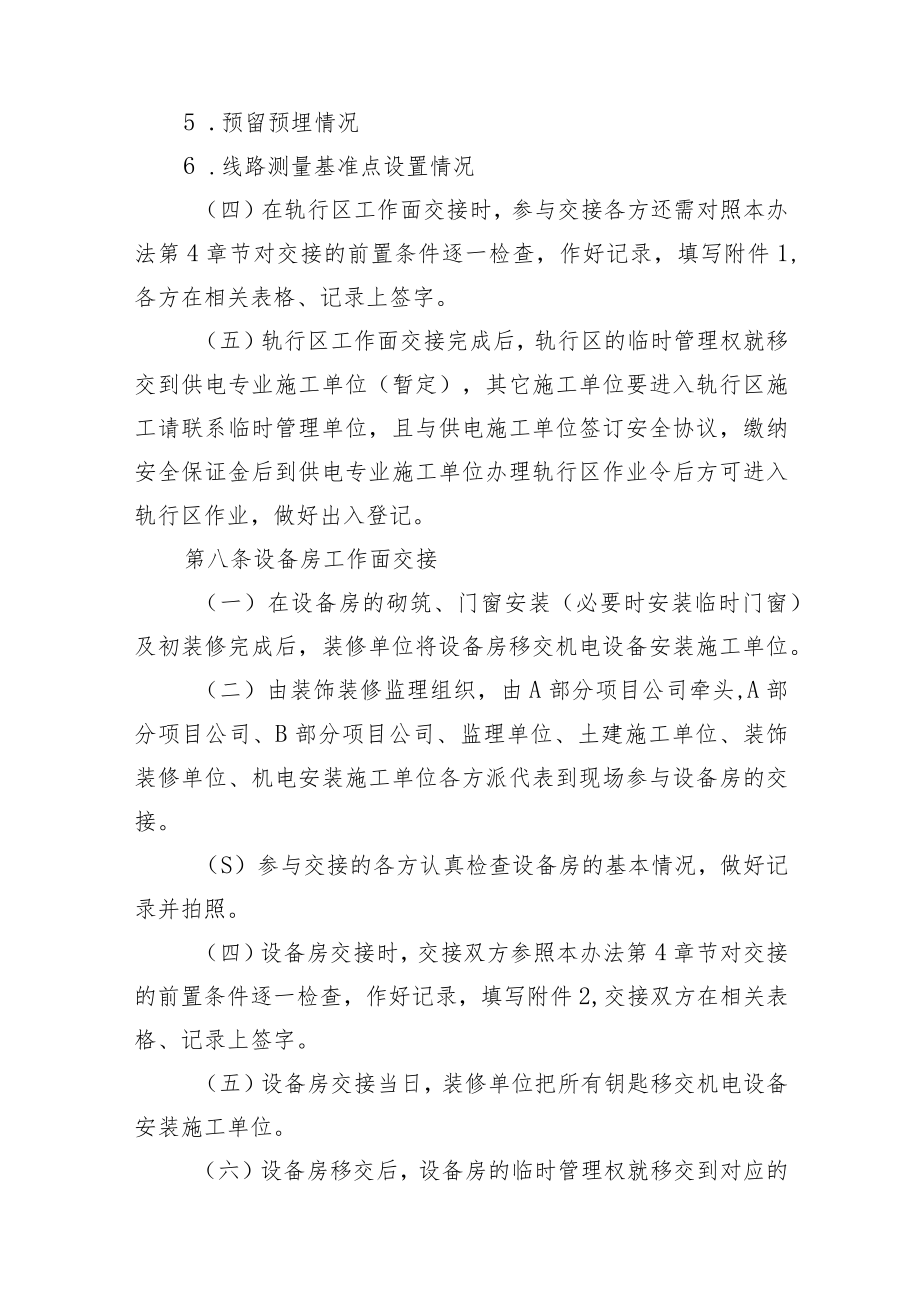

4、3 ,轨行区渗漏水情况4 .轨行区垃圾遗留情况5 .预留预埋情况6 .线路测量基准点设置情况(四)在轨行区工作面交接时,参与交接各方还需对照本办法第4章节对交接的前置条件逐一检查,作好记录,填写附件1,各方在相关表格、记录上签字。(五)轨行区工作面交接完成后,轨行区的临时管理权就移交到供电专业施工单位(暂定),其它施工单位要进入轨行区施工请联系临时管理单位,且与供电施工单位签订安全协议,缴纳安全保证金后到供电专业施工单位办理轨行区作业令后方可进入轨行区作业,做好出入登记。第八条设备房工作面交接(一)在设备房的砌筑、门窗安装(必要时安装临时门窗)及初装修完成后,装修单位将设备房移交机电设备安装施
5、工单位。(二)由装饰装修监理组织,由A部分项目公司牵头,A部分项目公司、B部分项目公司、监理单位、土建施工单位、装饰装修单位、机电安装施工单位各方派代表到现场参与设备房的交接。(S)参与交接的各方认真检查设备房的基本情况,做好记录并拍照。(四)设备房交接时,交接双方参照本办法第4章节对交接的前置条件逐一检查,作好记录,填写附件2,交接双方在相关表格、记录上签字。(五)设备房交接当日,装修单位把所有钥匙移交机电设备安装施工单位。(六)设备房移交后,设备房的临时管理权就移交到对应的机电设备施工单位,其它施工单位需要进入设备房,需联系临时管理单位开门,出入要登记。(七)各方要做好成品保护,如果对另一
6、方的设备、材料、装修面等造成损坏,则有责任的一方要进行修复或赔偿。第九条车站公共区和非设备用房的交接(一)在车站主体结构施工完成,车站公共区装修基本完成,非设备用房完成砌筑、门窗安装、装修后,进行车站公共区和非设备用房的工作面交接。(二)由装饰装修监理组织,A部分项目公司、B部分项目公司、监理单位、土建施工单位、装饰装修单位、机电设备安装施工单位各方派代表到现场参与车站公共区和非设备用房的工作面交接。(三)参与交接的各方对车站公共区和非设备用房进行全面检查,做好记录并拍照。(四)在车站公共区和非设备用房工作面交接时,参与交接各方还需对照本办法第4章节对交接的前置条件逐一检查,作好记录,填写附件
7、3,各方在相关表格、记录上签字。(五)在车站公共区及非设备房施工的各方要做好成品保护,避免对另一方的设备、材料、装修面等造成损坏。第十条车辆段/停车场工作面交接车辆段/停车场工作面的交接参照上述第七条、第八条、第九条章节执行。第四章A/B部分工作面交接前置条件第十一条各个专业共同前置条件(一)车站主体结构、区间盾构施工及车辆段/停车场土建施工完成且通过验收,为机电设备安装、线缆敷设而预留预埋的孔洞、沟槽、防护管、跨楼层电缆通道等符合设计要求,满足机电设备施工需要。(二)全线正线、辅助线、车辆段/停车场铺轨完成且通过验收,为机电设备安装、线缆敷设而预留预埋的孔洞、沟槽、防护管等符合设计要求,满足
8、机电设备施工需要。(三)全线各车站、区间及车辆段/停车场建筑物无渗漏水。(四)全线各车站、区间及车辆段/停车场无建筑垃圾遗留。(五)全线各车站、区间及车辆段/停车场限界满足设计要求。(六)全线车站至少有一个出入口,方便设备吊装口及运输。(七)全线所有机电设备用房完成砌筑、门窗安装、锁具齐备、天地墙装修收口,地面装修完成面与供电设备预埋底座高差,不得超限。(A)机电设备施工安装期间,全线各站及车辆段/停车场具有临水、临电。从市政供电、供水单位接入的临电、临水提供给系统单位,系统单位与属地管理单位签协议,自行安装经国家相关部门校验合格的水表和电表,并缴纳水电押金。(九)机电设备系统调试、综合联调期
9、间,全线具有正式的水、电,所有设备用房的照明、通风空调能正常使用。(十)设备房内风、水、电等常规设备安装工程施工完毕,相关孔洞封堵完成,车站具备防汛排水条件。(十一)所有通往站外的管线洞必须保持封堵状态,随用随堵,以防水患;通往地面的风亭、站口、吊装孔洞防汛、排水可靠、安全防护措施齐全。(十二)弱电系统专业站内线缆敷设之前,车站综合支吊架施工完成。(十三)站内土建楼板、站台板标高正确;测量控制点清晰、明确;标高控制线清晰、明确。(十四)提供接地电阻测试报告。(十五)外墙预留孔洞临时封堵完毕,地面预留孔洞采取临时防护措施。(十六)系统单位完成管、槽内的封堵,管、槽外的封堵仍然由土建、装修单位完成
10、(系统单位开的孔、洞由系统单位自行封堵)。(十七)装修单位于系统单位进场前在设备房内提供标高线,并负责静电地板的铺装及收口。第十二条供电专业工作面交接前置条件(一)车站主体结构/盾构区间施工完成,通过验收,且L为供电专业所预留的孔洞、管槽符合设计要求,满足供电专业施工需要;2 .为供电专业预留的跨楼层电缆通道符合设计要求,满足供电专业施工需要;3 .车站供电设备房净空高度符合设计要求,满足供电设备安装需要;重点检查变压器室净空高度满足规范要求;4 ,线路测量基准点已正确设置;5 .车站设备房的承重设计符合安装要求,装修专业为供电设备房设备安装预留运输通道。运输通道二次砌筑墙,可在设备运输全部完
11、成后,再进行墙面砌筑、装修收口施工。(二)为供电线缆穿过人防门/防淹门而预埋的防护管的数量、材质、规格型号、预埋位置符合设计要求、满足供电施工需要。(三)正线及辅助线(含出入段线、存车线、折返线、联络线等)铺轨完成,通过验收,且L为供电线缆过轨而预埋的防护管的数量、材质、规格型号、预埋位置符合设计要求、满足供电专业施工需要;6 .为供电专业的轨旁设备(如:隔离刀)预留了安装空间;7 .在接触轨精调之前,长轨锁定,轨道精调完成。车辆段/停车场土建工程施工完毕,验收合格,且8 .车辆段/停车场的出入口已经具备系统单位进场施工的条件;9 .为供电线缆敷设而预设的管道、沟槽、防护管、电缆井等符合设计要
12、求,满足供电专业施工需要;10 供电线缆下穿道路时所需的防护管已经完成,防护管的材质、规格型号、数量、埋设位置符合设计要求,满足供电专业施工需要;11 为供电专业预留的跨楼层电缆通道符合设计要求,满足供电专业施工需要;12 为供电专业预留了轨旁设备的安装空间;13 库内接触轨预埋件已实施,符合设计要求,满足接触轨安装需要。其它前置条件14 .所有供电设备用房砌筑完成、门窗安装完成,房间面积符合设计要求,满足供电专业设备安装需要;IL变电所夹层内的电缆路径已预留,满足供电专业线缆敷设需要;15 .动力照明系统已经在低压开关柜中为SCADA系统提供SCADA通讯转接模块的安装空间及电源,并向SCA
13、DA系统提供了通信接口;16 .变电所接地总母排已经预留,符合设计要求,满足供电专业接地需求;17 .为杂散电流专业所预留的接口已经完成,符合设计要求。第十三条通信专业工作面交接前置条件(一)车站主体结构/盾构区间施工完成,通过验收,且L为通信专业(含安防)所预留的孔洞、管槽符合设计要求,满足通信专业(含安防)施工需要;2 .为通信专业(含安防)预留的跨楼层电缆通道符合设计要求,满足通信专业(含安防)施工需要;3 .车站出入口、风亭的施工完成,符合设计要求,满足通信专业(含安防)施工需要;4 .车站设备房净空高度符合设计要求,满足通信专业(含安防)设备安装需要。(二)为通信专业(含安防)线缆穿
14、过人防门/防淹门而预埋的防护管的数量、材质、规格型号、预埋位置符合设计要求、满足通信专业(含安防)施工需要。(三)正线及辅助线(含出入段线、存车线、折返线、联络线等)铺轨完成,通过验收,且L为通信专业(含安防)线缆过轨而预埋的防护管的数量、材质、规格型号、预埋位置符合设计要求、满足通信专业(含安防)施工需要;5 .为通信专业(含安防)的轨旁设备预留了安装空间。(四)车辆段/停车场土建工程施工完毕,验收合格,且L车辆段/停车场的围墙、出入口已经按照设计实施完毕,满足安防设备安装需要;6 ,为通信专业(含安防)预留的跨楼层电缆通道符合设计要求,满足通信专业(含安防)施工需要;7 .为通信专业(含安
15、防)预留了天线、摄像头等设备的安装空间。(五)初装修施工基本完成,通信专业具备施工条件,L所有通信专业(含安防)设备用房砌筑完成、门窗安装完成、天地墙装修收口、地面经过防水处理,房间面积符合设计要求,满足通信专业(含安防)设备安装需要;2 .所有通信专业(含安防)设备用房在设备安装期间有临时照明,在系统调试期间有正式用电,在系统调试期间有正式照明;3 .为通信专业(含安防)设备用房提供并安装两路独立双电源;4 .为通信专业(含安防)提供并预埋所有车站范围内过走廊的防护管、穿房间的预留洞,防护管的数量、材质、规格型号、预埋位置等符合设计要求,满足通信专业(含安防)施工需要;5 .按照设计要求为通信专业(含安防)提供并安装所有设备用房内的接地端子排;6 .按照设计要求为通信专业(含安防)预留摄像头、PIS屏、时钟、天线的安装位置并负责装修收边收口;7 .为通信专业(含安防)所有设备用房架空地板下配置接地端子排,接地端子数量满足设计及规范要求;8 .所有通信专业(含安防)设备用房内通风空调能正常使用,通风口、气体灭火喷口、空调冷凝管不能在通信专业(含安防)设备正上方。第十四条信号专业工作面交接前置条件(一)车站主体结构/盾构区间施工完成,通过验收,且L为信号专业所预留的孔洞、管槽符合设计要求,满足信号专业施工需要;2 .为信号专业预留的跨
