《工程概述(五标段).docx》由会员分享,可在线阅读,更多相关《工程概述(五标段).docx(21页珍藏版)》请在第壹文秘上搜索。

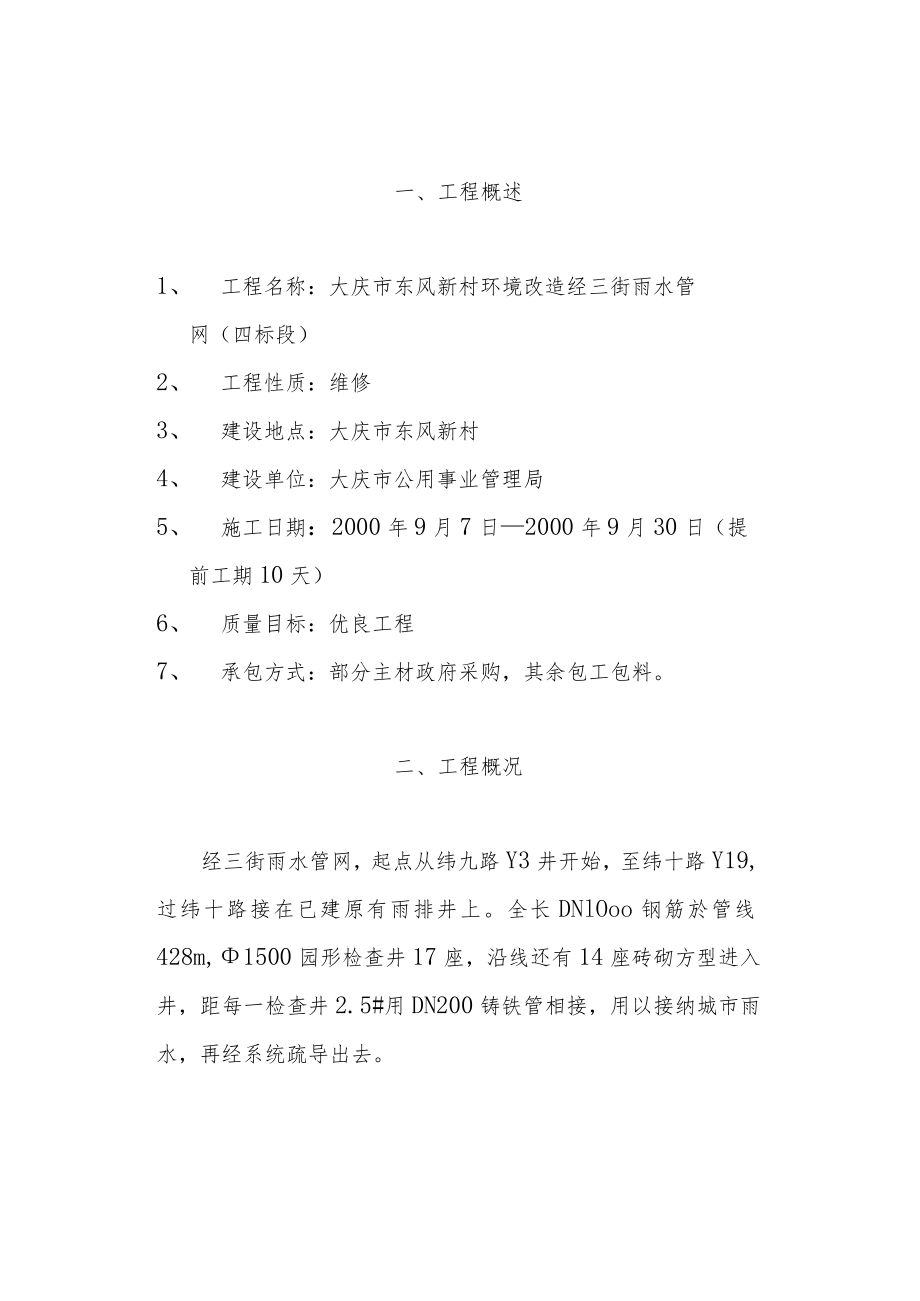

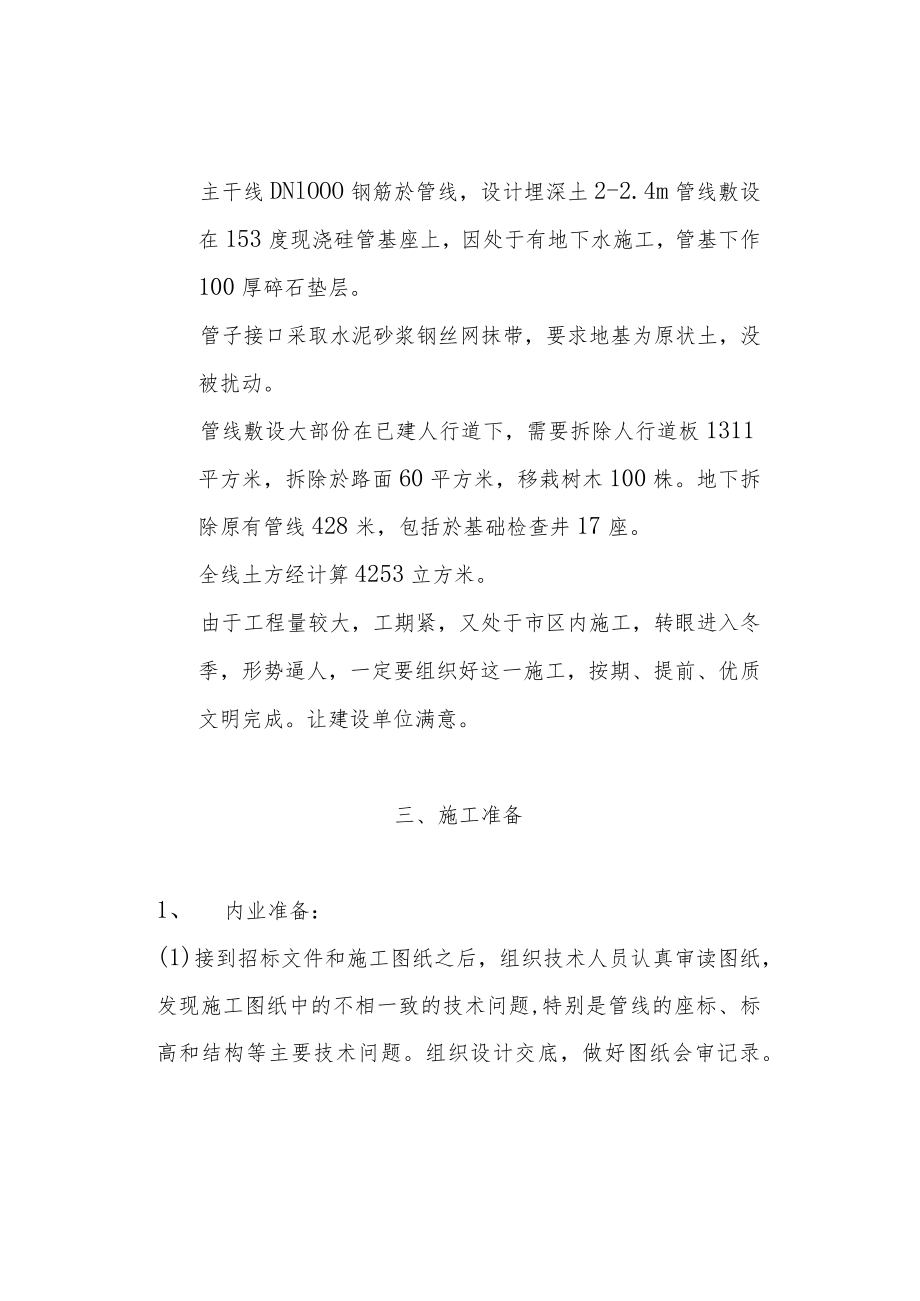

1、一、工程概述1、 工程名称:大庆市东风新村环境改造经三街雨水管网(四标段)2、 工程性质:维修3、 建设地点:大庆市东风新村4、 建设单位:大庆市公用事业管理局5、 施工日期:2000年9月7日2000年9月30日(提前工期10天)6、 质量目标:优良工程7、 承包方式:部分主材政府采购,其余包工包料。二、工程概况经三街雨水管网,起点从纬九路Y3井开始,至纬十路Y19,过纬十路接在已建原有雨排井上。全长DNlOoo钢筋於管线428m,1500园形检查井17座,沿线还有14座砖砌方型进入井,距每一检查井2.5#用DN200铸铁管相接,用以接纳城市雨水,再经系统疏导出去。主干线DNlOOO钢筋於管
2、线,设计埋深土2-2.4m管线敷设在153度现浇硅管基座上,因处于有地下水施工,管基下作100厚碎石垫层。管子接口采取水泥砂浆钢丝网抹带,要求地基为原状土,没被扰动。管线敷设大部份在已建人行道下,需要拆除人行道板1311平方米,拆除於路面60平方米,移栽树木100株。地下拆除原有管线428米,包括於基础检查井17座。全线土方经计算4253立方米。由于工程量较大,工期紧,又处于市区内施工,转眼进入冬季,形势逼人,一定要组织好这一施工,按期、提前、优质文明完成。让建设单位满意。三、施工准备1、 内业准备:(1)接到招标文件和施工图纸之后,组织技术人员认真审读图纸,发现施工图纸中的不相一致的技术问题
3、,特别是管线的座标、标高和结构等主要技术问题。组织设计交底,做好图纸会审记录。根据工程的实际情况制定先进可行、经济合理的施工方案及施工技术措施。(2)组织技术人员认真编制施工预算及材料计划。(3)本工程设专人负责工程档案的管理,从原材料进厂起抓住原材料产品合格证第一关。继续做好原材料的二次化验及於、砂浆的配合比等一系列技术工作。(4)在施工人员熟悉图纸的同时,进行计划、技术、质量、安全交底工作,明确本工程质量要求并做到层层交底,层层落实。从内业管理上明确各级管理人员的岗位责任。2、 现场准备:(1)调动足够的人力和设备,进行现场的平面布置,搭设临时设施,规划施工道路,接通施工所用的水电、外网和
4、排水管线。组织定位放线,掌握引测座标和水准控制点。(2)根据工程规模及现场实际需要,确定所需机械设备种类和数量,规划摆放位置,检修待命,开往前线。(3)施工机具配置,见附表。(4)根据施工组织设计,配备足够的劳动力,分工种,按需要量调动齐全,劳动力的准备,见劳动力需用量表。四、施工组织、施工管理1、 施工组织:(项目经理部)为了保证工期,保质保量地完成施工任务,由技术水平精湛的设备管道队组成强有力的施工队伍,组织项目经理部,配备技术能力强的工程技术人员,上岗就任。(1)项目经理:由公司最有经验的工程师业务经理担任项目经理,组织项目部负责该工程的全面工作。(2)施工队长:具体带领施工生产、指挥现
5、场、文明施工。(3)技术负责人:具体负责施工技术措施,掌握施工工艺,严格按施工图纸施工,并解决处理技术问题,整理施工技术档案,做好交工验收资料整理工作。(4)材料负责人:负责各种材料及供应,把好质量关。(5)质量负责人:负责施工质量管理和检查工程质量,评定隐蔽工程验收,竣工验收以及现场质检工作,保证工程优质达标。(6)安全负责人:负责施工现场安全生产,检查安全隐患及时整改,把安全隐患消灭在萌芽状态,并做好安全记录。2、 施工管理:为提高施工管理水平,结合本工程实际,我们特制定如下管理办法:(1)作业计划管理:编制一周施工作业计划,严格组织实施为完成一周作业计划,实行每周开碰头会制度,针对一周的
6、施工进度、质量、安全情况和存在的问题,制定出改进的具体办法和措施,每周日晚6点,由班组长以上人员参加生产碰头会。(2)做好施工现场的平面管理:合理利用空间创造良好的现场施工条件。材料堆放整齐合理,一次到位减少二次倒运,材料管理要严格,实物用料要与材料领取单吻合,各工种班长与技术负责人密切配合,制定一周的材料领取计划使材料运输及时,不影响施工。(3)做好施工过程中的分部、分项质量检查工作,组织好工序交叉,每道工序施工完,必须经技术负责人检查无误后方可进行下道工序的施工。对质量、安全、进度要天天检查、总结、做好记录,并认真填写施工日志。(4)档案管理:要做到真实、准确、及时、整齐。及时填写隐蔽工程
7、记录,图纸会审记录,技术核定单,经济签证等技术资料,原材料进厂要首先验收合格证,然后按规定进行试化验,试化验报告单经技术负责人审批合格后方可使用。技术资料格式选用大庆市质量监督站规定的表格形式。五、施工布置根据本工程工期紧,建设单位要求工期34天,为保障这个工期按时完成,我们在工期安排上再提前7天,变为27天。用27天保34天。1、在施工顺序上,划分四个流水段:(1)土方挖填段(2)管道基础段(3)管道安装抹口段(4)检查井雨水井砌筑段四个流水段分别安排四个施工小分队担任。(1)土方施工分队,安排挖沟机1台、推土机1台、力工55人;(2)管道基础施工分队,安排瓦工16人、舲工12人、力工25人
8、;(3)管道安装施工分段,安排管工12人、起重工6人、抹灰工8人、电焊工2人、汽焊工2人;(4)检查井施工分队,安排瓦工16人、力工18人、电工2人。当第一流水段挖土完成首段管沟交付管道基础施工段施工时,可以抽调一部分力工转入第二施工段和配合其它工种施工。2、工艺流程:测量定位机械挖土人工清坡第一次管基础碎一一下管、就位、抹带一一第二次管基础一一砌井一一管段试渗漏一一管道胸腔回填土一一全线回填土3、施工控制工期和施工进度表:(1)缩短工期的几项措施:A、基础土方采用挖沟机挖土,人工修坡。B、挖土、打舲基础采取昼夜两班制流水作业。C、砌井采取机械土方挖过,即穿插作业。D、确保吊管、抹带、试漏关键
9、线路的工期。(2)主要项目的控制工期:A、基础挖土9月7日9月20日,13天;B、基础於浇筑9月10日9月22日,12天;C、下管抹带9月20日9月25日,5天;1)、检查井砌筑9月15日9月25日,不占工期,穿插施工。六、施工方法设计一、土方工程的施工方法:管沟开挖的施工方法,采取挖沟机挖土,人工配合清理沟底和边坡。挖出的土方向沟槽的一侧弃土,距离沟边外LOrn。另一侧留作管子安装和构筑物施工的工作面。由于地处地下水位较高地区,土方施工时采取井点降水。回填土,在有人行道的部位,沟槽回填土,在管顶上部500CM以内,人工分层夯填,用木夯夯实。50CM以上可使用推土机分层回填压实。在非人行道的部
10、位,沟槽采取松填,人工,机械回填均可,但管顶50CM以内必须人工分层夯填,压实度93%。二、管道基础的施工方法:管道基础设计要求:按有地下水情况设计的,采取135度带型基础,下垫100厚碎石垫层,适用于开槽埋设的管道。施工方法采取沟下现浇於,钢模板沟下支模。於使用搅拌机现场搅拌,机运翻斗车沿线运往基础使用地点,硅入模使用木制溜槽。舲中掺早强剂,达到提前下管的目的。三、钢於管的下沟安装就位方法:本段管线设计为DNlooomm钢腔管,下沟时采取汽车吊下管,人工就位对口,人工在就位对口时,使用吊管架和斤不落配合完成。钢腔管下沟前,要检查管道基础的中心线,标高和坡度,误差在规范允许范围之内方可进行管吊
11、装,同时,还必须要在基础硅的强度已经达到设计强度的70%以上,才允许吊装。四、管子对口、抹口:按设计要求管子抹口作水泥钢丝网抹带接口,人工操作,抹完的管口要随时覆盖、养生。五、检查井的施工方法:检查井的土方随管线挖沟一次挖出,井筒扩大部份的土方由人工扩展到井体的挖土工作面。井底及井筒左砌砖:人工砌筑。所施工的井圈、井盖在施工前进现场,当砌筑到设计标高后一次安装好井圈、井盖,不留尾项。七、施工技术措施本管线土方平均深度2.2米,到於基础下部2.5m左右。开槽底宽达到3M,上口宽达到5M,土方量4253立方米。(一)土方工程施工技术措施:1、土方开挖前,首先测量放线。按施工图设计,打出中心线,订出
12、管沟挖土的龙门板。在龙门板上打出中心线和高程控制点。用线坠垂吊,用钢尺配合,在挖土过程中,要不断控制中心线和高程,排水管线施工,特别注意坡度测量,必须保证设计坡度,不得倒坡。槽底验收时要挂坡度线,并每IOM设置一处坡度板,坡度板距槽底lT.5m处为妥。2、开沟前再一次检查管沟的轴线定位控制桩,高程桩和灰线尺寸,开挖断面是否按规定的尺寸,经检查并验收无误后,办理签字手续后,方可开挖土方。3、管沟挖土使用挖沟机挖土,人工配合清理沟底和边坡。4、挖沟前,先做好场地平整,最好达到“三通一平二特别要对地下障碍物调查了解清楚,对地下管线、电缆、旧基础等均了解清楚,以免发生各类安全事故,影响施Xo5、机械挖
13、土由管沟的一端向另一端顺序挖土,按照规定的放坡系数1:0.75开挖,机械挖过的沟槽,由人工随后及时清理沟槽底部的余土,特别要清理好边坡,僻免坍方。6、弃土:挖出土方,往管线一侧弃土,离开沟槽1米以外,堆土高度不超过L5M,以减轻沟壁上部的侧压力,从而保持边坡和土壁的稳定性。7、沟槽挖土接近设计标高时,在基底留200MM的余士不挖,待管基础施工前一次挖成功,以免施工管基时扰动天然地基。8、设计要求地基为原状土,且在施工时不受扰动。在施工时,加强测量,随时指导不得超挖。测量人员跟班测量,一旦超挖时,超挖深度小于15CM,用原状土夯实,超过15CM以上可用石灰土、大卵石、碎石或毛石夯填,并用小砾石填
14、充上部空隙,表面打平。9、处于雨季施工,挖土时要时刻检查边坡,不致坍方,如发现有坍方迹象,立即采取措施,消除坍方隐患。10、雨季施工僻免大雨灌槽,挖沟时注意在沟下一侧挖出一条宽300400;深300的顺水沟,当遇雨时,在沟槽一端设潜水泵抽水。在地上沿沟槽,根据地形用土筑小坝阻挡地面雨水流入沟槽。IE当遇地下水上升时,上项排水沟可以排水,保持正常施工,假如遇地下水汹涌时,排水沟不能解决地下水的排除,则另行采取轻型井点降水法,降低下水位。沟槽挖完后,要及时报监理和有关单位验收,合格后,交付下一工序施工。12、轻型井点降水施工技术措施:(1)井点降水的布署A、在沟槽弃土的单侧,管沟长度428m,按4
15、30计,分四段流水作业,每段长IlOn1,沿沟槽走向,在沟壁台阶上打井点管。台阶的标高从地面向下返1米。井点管采取0.8米管距,沿沟槽单层布置。13、本工程准备2套井点设备,其主要机械具有:射流洋2台、汽水分离水箱(容积8立方米左右)2个、汇管159X3.5井点管57X3.5长度6ml38根、其它蛇形软管等配套。C、井管沉入采取泵压注水冲孔的方法,利用井管本身,边冲孔,边沉入,一根一根通根沉入。管外壁填砂滤料。地面下0.5-1米深度范围内用粘土封塞。D、蛇形管接要严密,用铁丝绑扎,不得漏气。整个系统不得透气。检查每一根井点管渗水性能,发现死井立即处理。E、抽出的水排入雨排中。13、回填土:管沟回填前,清除沟内的积水和杂物,管道接口的强度水泥砂浆达到5N/MM?且闭水试验合格后,才可以回填土。14、有人行道的部位要分层夯填,非人行道部位,松填。管顶50CM必须由人工分层夯填,用木夯夯实,其余上部回填土,有人行道的部位,用推土机分层回填,分层辗压,分层厚度小于200MM,压实度93%;胸腔填土95%;管顶以上500CM范围内85%;50CM以上至于面90%(不修路地段)。15、沟槽回填土的顺序应为:按基底排水方向由高至低分层进行。16、回填管沟时,为防止管中心线位移,首先由人工在管子两侧周围回填土。17、沟槽土方的验收
