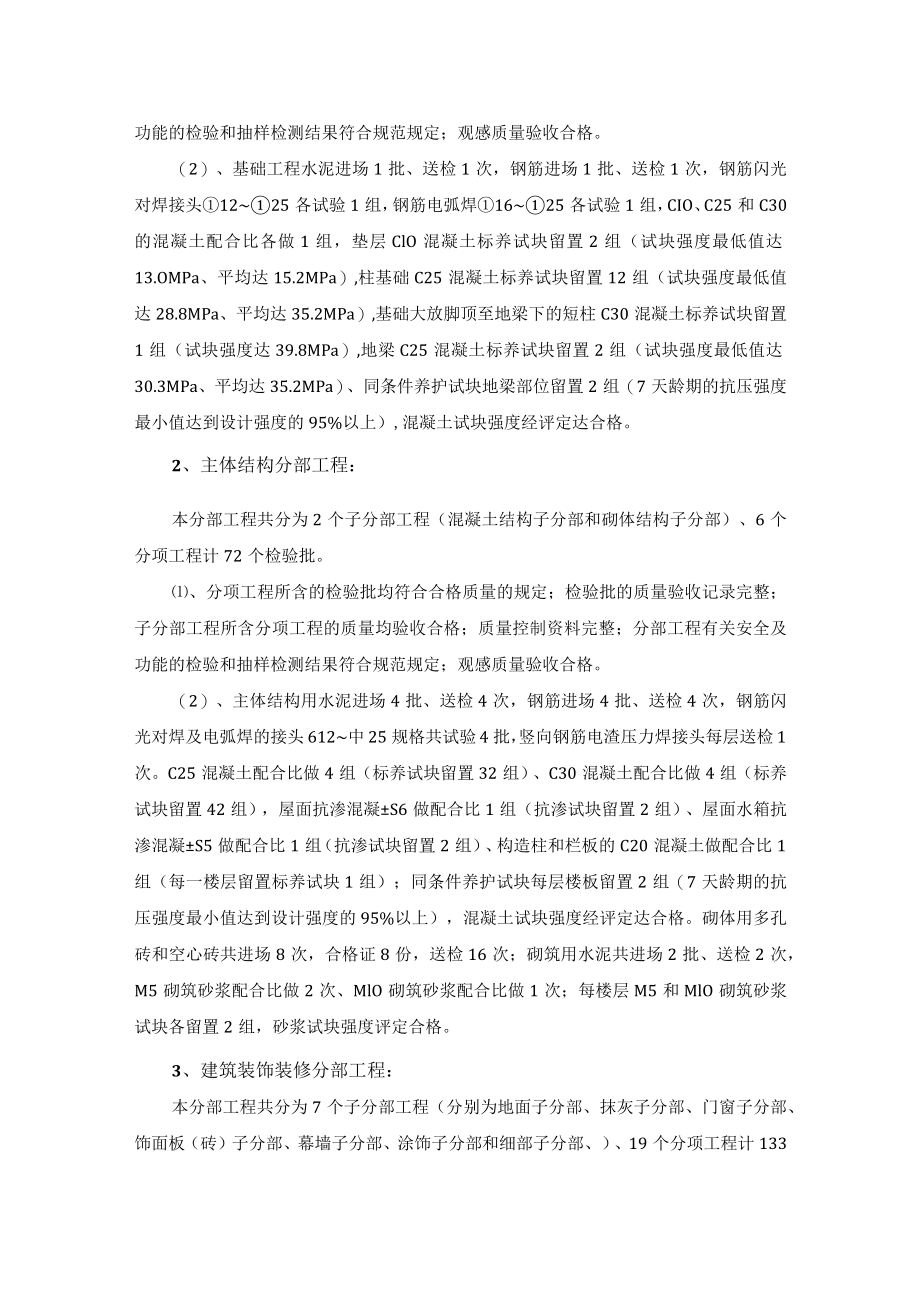

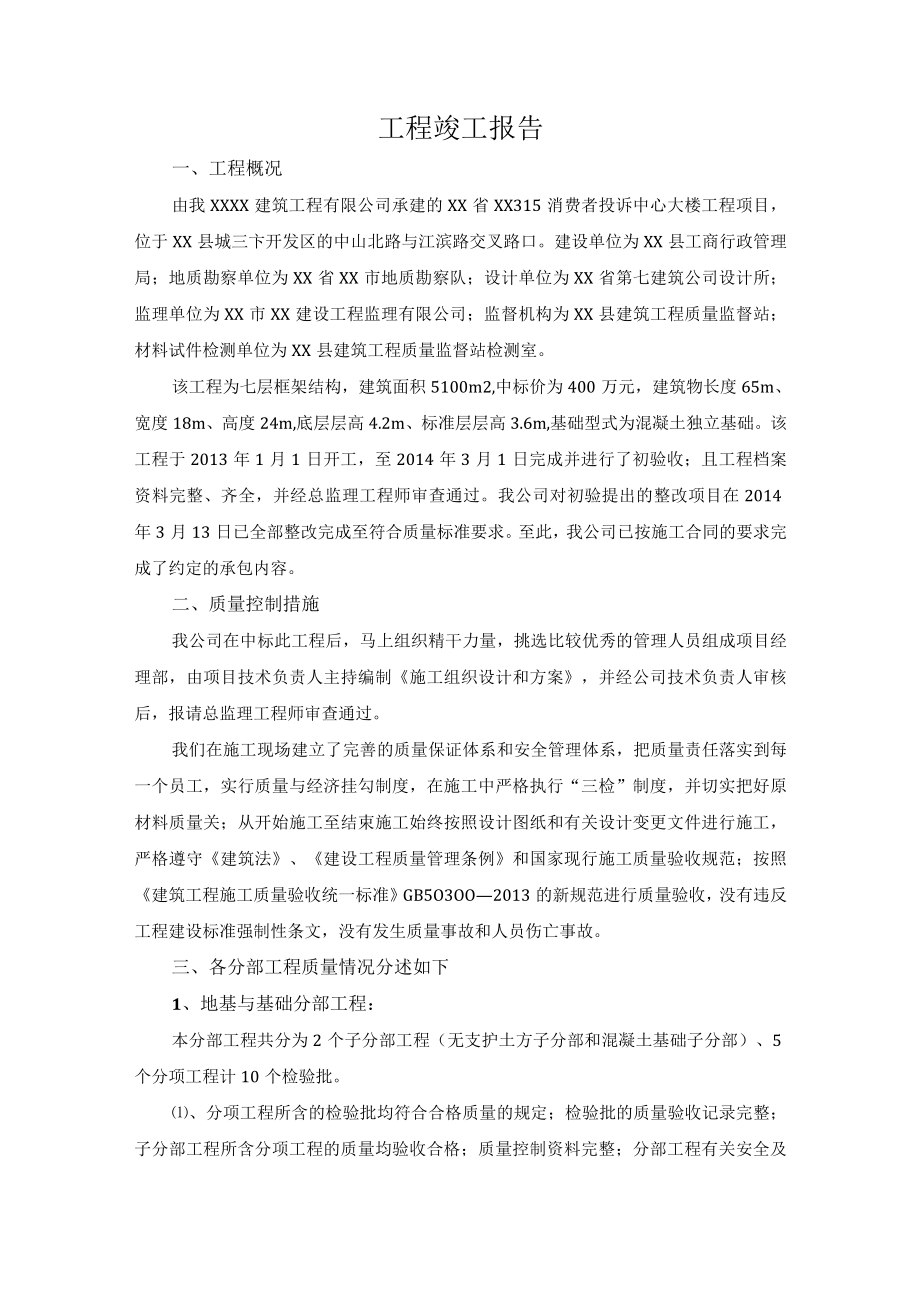

1、工程竣工报告一、工程概况由我XXXX建筑工程有限公司承建的XX省XX315消费者投诉中心大楼工程项目,位于XX县城三卞开发区的中山北路与江滨路交叉路口。建设单位为XX县工商行政管理局;地质勘察单位为XX省XX市地质勘察队;设计单位为XX省第七建筑公司设计所;监理单位为XX市XX建设工程监理有限公司;监督机构为XX县建筑工程质量监督站;材料试件检测单位为XX县建筑工程质量监督站检测室。该工程为七层框架结构,建筑面积5100m2,中标价为400万元,建筑物长度65m、宽度18m、高度24m,底层层高4.2m、标准层层高3.6m,基础型式为混凝土独立基础。该工程于2013年1月1日开工,至2014年

2、3月1日完成并进行了初验收;且工程档案资料完整、齐全,并经总监理工程师审查通过。我公司对初验提出的整改项目在2014年3月13日已全部整改完成至符合质量标准要求。至此,我公司已按施工合同的要求完成了约定的承包内容。二、质量控制措施我公司在中标此工程后,马上组织精干力量,挑选比较优秀的管理人员组成项目经理部,由项目技术负责人主持编制施工组织设计和方案,并经公司技术负责人审核后,报请总监理工程师审查通过。我们在施工现场建立了完善的质量保证体系和安全管理体系,把质量责任落实到每一个员工,实行质量与经济挂勾制度,在施工中严格执行“三检”制度,并切实把好原材料质量关;从开始施工至结束施工始终按照设计图纸

3、和有关设计变更文件进行施工,严格遵守建筑法、建设工程质量管理条例和国家现行施工质量验收规范;按照建筑工程施工质量验收统一标准GB5O3OO2013的新规范进行质量验收,没有违反工程建设标准强制性条文,没有发生质量事故和人员伤亡事故。三、各分部工程质量情况分述如下1、地基与基础分部工程:本分部工程共分为2个子分部工程(无支护土方子分部和混凝土基础子分部)、5个分项工程计10个检验批。、分项工程所含的检验批均符合合格质量的规定;检验批的质量验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定;观感质量验收合格。(2)、基础工

4、程水泥进场1批、送检1次,钢筋进场1批、送检1次,钢筋闪光对焊接头1225各试验1组,钢筋电弧焊1625各试验1组,CIO、C25和C30的混凝土配合比各做1组,垫层ClO混凝土标养试块留置2组(试块强度最低值达13.OMPa、平均达15.2MPa),柱基础C25混凝土标养试块留置12组(试块强度最低值达28.8MPa、平均达35.2MPa),基础大放脚顶至地梁下的短柱C30混凝土标养试块留置1组(试块强度达39.8MPa),地梁C25混凝土标养试块留置2组(试块强度最低值达30.3MPa、平均达35.2MPa)、同条件养护试块地梁部位留置2组(7天龄期的抗压强度最小值达到设计强度的95%以上

5、),混凝土试块强度经评定达合格。2、主体结构分部工程:本分部工程共分为2个子分部工程(混凝土结构子分部和砌体结构子分部)、6个分项工程计72个检验批。、分项工程所含的检验批均符合合格质量的规定;检验批的质量验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定;观感质量验收合格。(2)、主体结构用水泥进场4批、送检4次,钢筋进场4批、送检4次,钢筋闪光对焊及电弧焊的接头612中25规格共试验4批,竖向钢筋电渣压力焊接头每层送检1次。C25混凝土配合比做4组(标养试块留置32组)、C30混凝土配合比做4组(标养试块留置42组

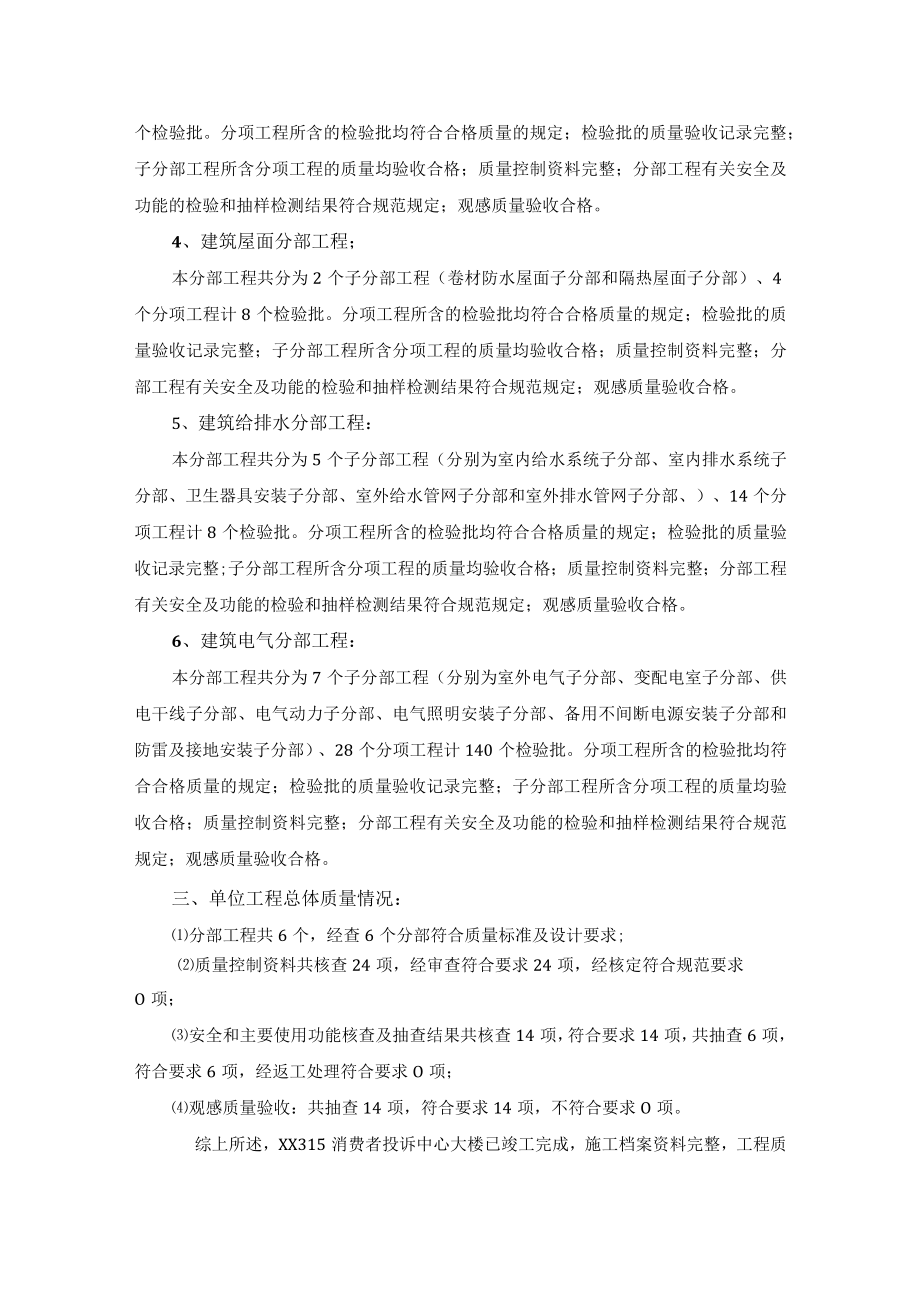

6、),屋面抗渗混凝S6做配合比1组(抗渗试块留置2组)、屋面水箱抗渗混凝S5做配合比1组(抗渗试块留置2组)、构造柱和栏板的C20混凝土做配合比1组(每一楼层留置标养试块1组);同条件养护试块每层楼板留置2组(7天龄期的抗压强度最小值达到设计强度的95%以上),混凝土试块强度经评定达合格。砌体用多孔砖和空心砖共进场8次,合格证8份,送检16次;砌筑用水泥共进场2批、送检2次,M5砌筑砂浆配合比做2次、MlO砌筑砂浆配合比做1次;每楼层M5和MlO砌筑砂浆试块各留置2组,砂浆试块强度评定合格。3、建筑装饰装修分部工程:本分部工程共分为7个子分部工程(分别为地面子分部、抹灰子分部、门窗子分部、饰面板

7、(砖)子分部、幕墙子分部、涂饰子分部和细部子分部、)、19个分项工程计133个检验批。分项工程所含的检验批均符合合格质量的规定;检验批的质量验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定;观感质量验收合格。4、建筑屋面分部工程;本分部工程共分为2个子分部工程(卷材防水屋面子分部和隔热屋面子分部)、4个分项工程计8个检验批。分项工程所含的检验批均符合合格质量的规定;检验批的质量验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定;观感质量验收合

8、格。5、建筑给排水分部工程:本分部工程共分为5个子分部工程(分别为室内给水系统子分部、室内排水系统子分部、卫生器具安装子分部、室外给水管网子分部和室外排水管网子分部、)、14个分项工程计8个检验批。分项工程所含的检验批均符合合格质量的规定;检验批的质量验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定;观感质量验收合格。6、建筑电气分部工程:本分部工程共分为7个子分部工程(分别为室外电气子分部、变配电室子分部、供电干线子分部、电气动力子分部、电气照明安装子分部、备用不间断电源安装子分部和防雷及接地安装子分部)、28个分

9、项工程计140个检验批。分项工程所含的检验批均符合合格质量的规定;检验批的质量验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定;观感质量验收合格。三、单位工程总体质量情况:分部工程共6个,经查6个分部符合质量标准及设计要求;质量控制资料共核查24项,经审查符合要求24项,经核定符合规范要求O项;安全和主要使用功能核查及抽查结果共核查14项,符合要求14项,共抽查6项,符合要求6项,经返工处理符合要求O项;观感质量验收:共抽查14项,符合要求14项,不符合要求O项。综上所述,XX315消费者投诉中心大楼已竣工完成,施工档案资料完整,工程质量经企业自评合格,今具备工程竣工验收条件,提交建设单位组织工程竣工验收。XX省XXXX建筑工程有限公司(章)法人代表:陈XX企业技术负责人:林XX项目经理:李X2013年3月25日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
