《工程避雷的施工控制措施.docx》由会员分享,可在线阅读,更多相关《工程避雷的施工控制措施.docx(3页珍藏版)》请在第壹文秘上搜索。

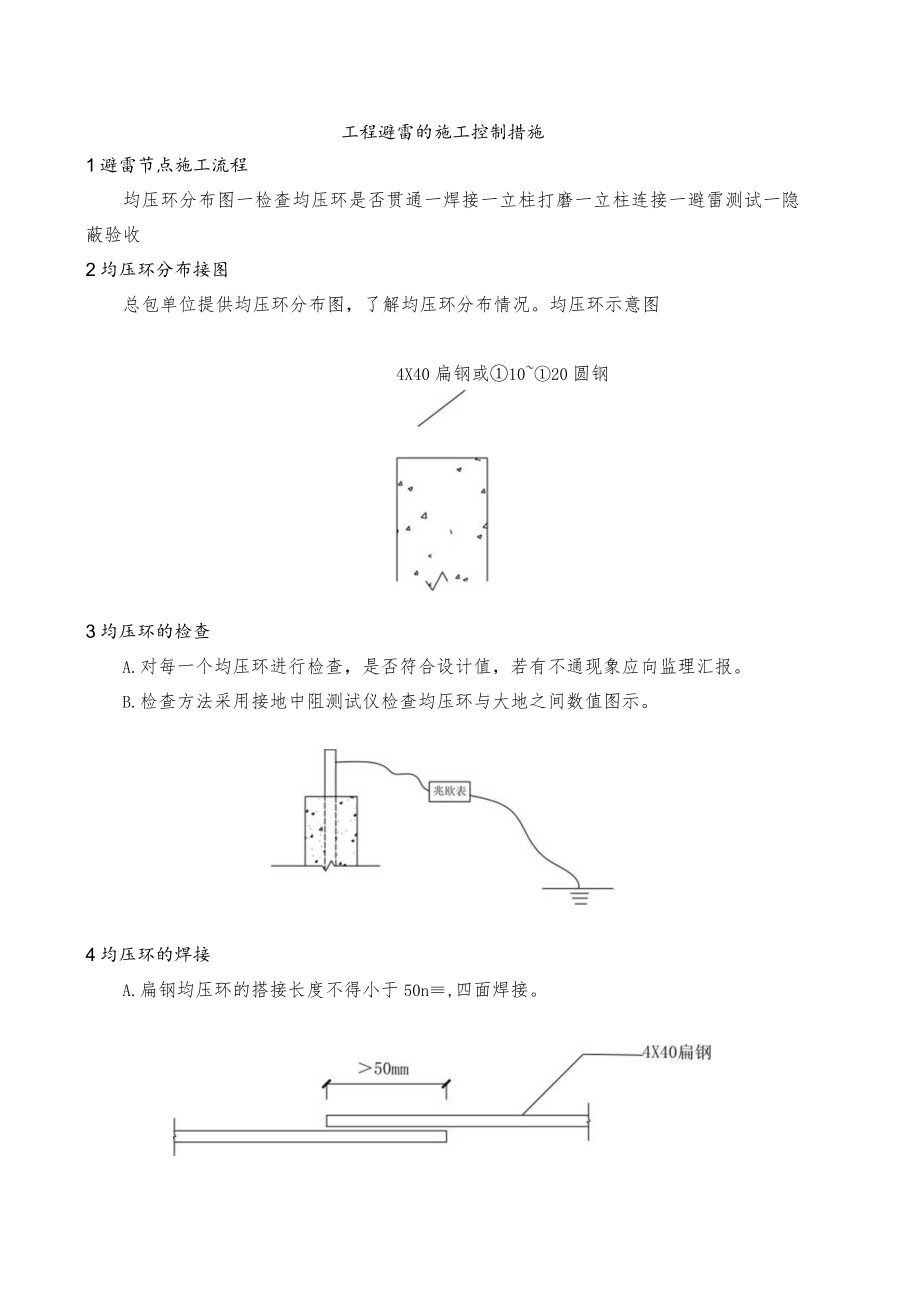

工程避雷的施工控制措施1避雷节点施工流程均压环分布图一检查均压环是否贯通一焊接一立柱打磨一立柱连接一避雷测试一隐蔽验收2均压环分布接图总包单位提供均压环分布图,了解均压环分布情况。均压环示意图4X40扁钢或1020圆钢3均压环的检查A.对每一个均压环进行检查,是否符合设计值,若有不通现象应向监理汇报。B.检查方法采用接地中阻测试仪检查均压环与大地之间数值图示。4均压环的焊接A.扁钢均压环的搭接长度不得小于50n,四面焊接。B.钢筋均压环搭接长度不得小于IoOnmb四面焊接。5均压环与立柱焊接A.不锈钢角码连接不锈钢角码均压坏yVB.均压环与预埋件的连接铝条或铜片预埋板C.立柱阳极氧化膜或氟碳喷涂面的打磨由于阳极氧化膜或氟碳喷涂面并非金属材料,是非导体,因而二根龙骨立柱在上下连接时,应对局部表面进行打磨,磨掉非金属面后,再上下进行连接。Ql/丁磨区域Oi6避雷测试待幕墙均压环连接完毕后,应进行电阻测试,测试方法为被测节点与接地电阻测试仪连接,与大地相接大于1米的铁棒打地面深度大于1米,然后连接进行测试,并通知监理跟踪,各点均应检查,完毕填写隐蔽验收单报监理,接地电阻应VlOQ。兆欧表
