1、市政园林工程水景工程施工方案一、施工工艺流程:测量放线土方开挖基土平整夯实石粉层铺设水池壁砌筑施工(水电安装预埋配合施工)防水层施工池壁内砖墙砌筑、批荡石粉层铺设捣制混凝土层池底池壁压顶、园林摆设基座及构筑物施工池底、池壁饰面施工水电安装施工园林景观摆设及调试竣工验收二、测量放线:按照场内每个池群的外型、宽度、平面位置,测量放出基准点,按照网格图放置10001000mm网格控制线,根据图纸尺寸描放池体外型,在弧度较大处可适当加密测点。三、土方开挖:1.坑底平面布置:主要考虑雨季施工时基坑内排水。为保持场地整洁,干燥的施工需要,必须做到有组织地排除井内积水和场地积水,拟在基坑底设置集水井,每座水

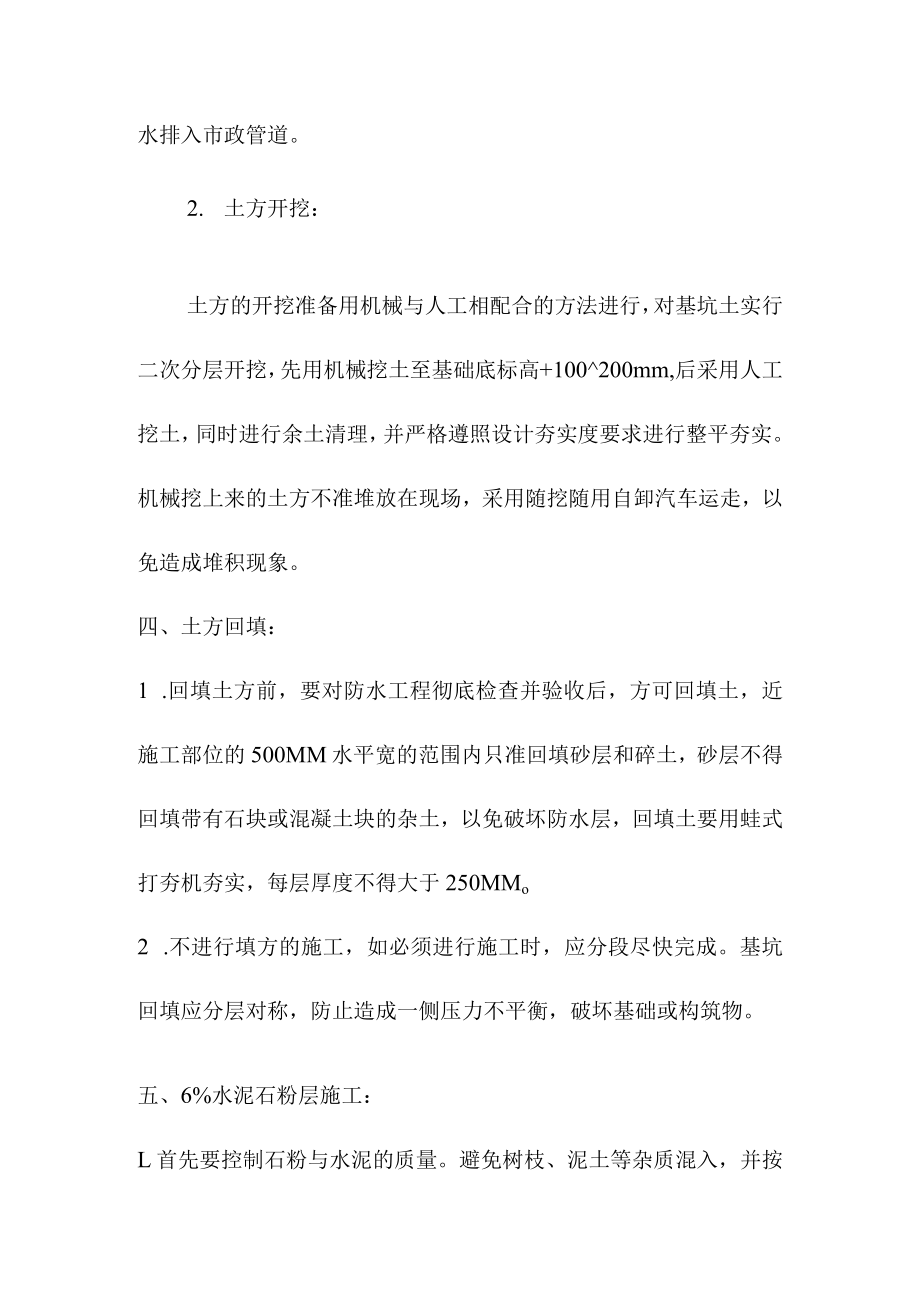

2、井设置1台D/50潜水泵将雨水排入市政管道。2. 土方开挖:土方的开挖准备用机械与人工相配合的方法进行,对基坑土实行二次分层开挖,先用机械挖土至基础底标高+100200mm,后采用人工挖土,同时进行余土清理,并严格遵照设计夯实度要求进行整平夯实。机械挖上来的土方不准堆放在现场,采用随挖随用自卸汽车运走,以免造成堆积现象。四、土方回填:1 .回填土方前,要对防水工程彻底检查并验收后,方可回填土,近施工部位的500MM水平宽的范围内只准回填砂层和碎土,砂层不得回填带有石块或混凝土块的杂土,以免破坏防水层,回填土要用蛙式打夯机夯实,每层厚度不得大于250MMo2 .不进行填方的施工,如必须进行施工时

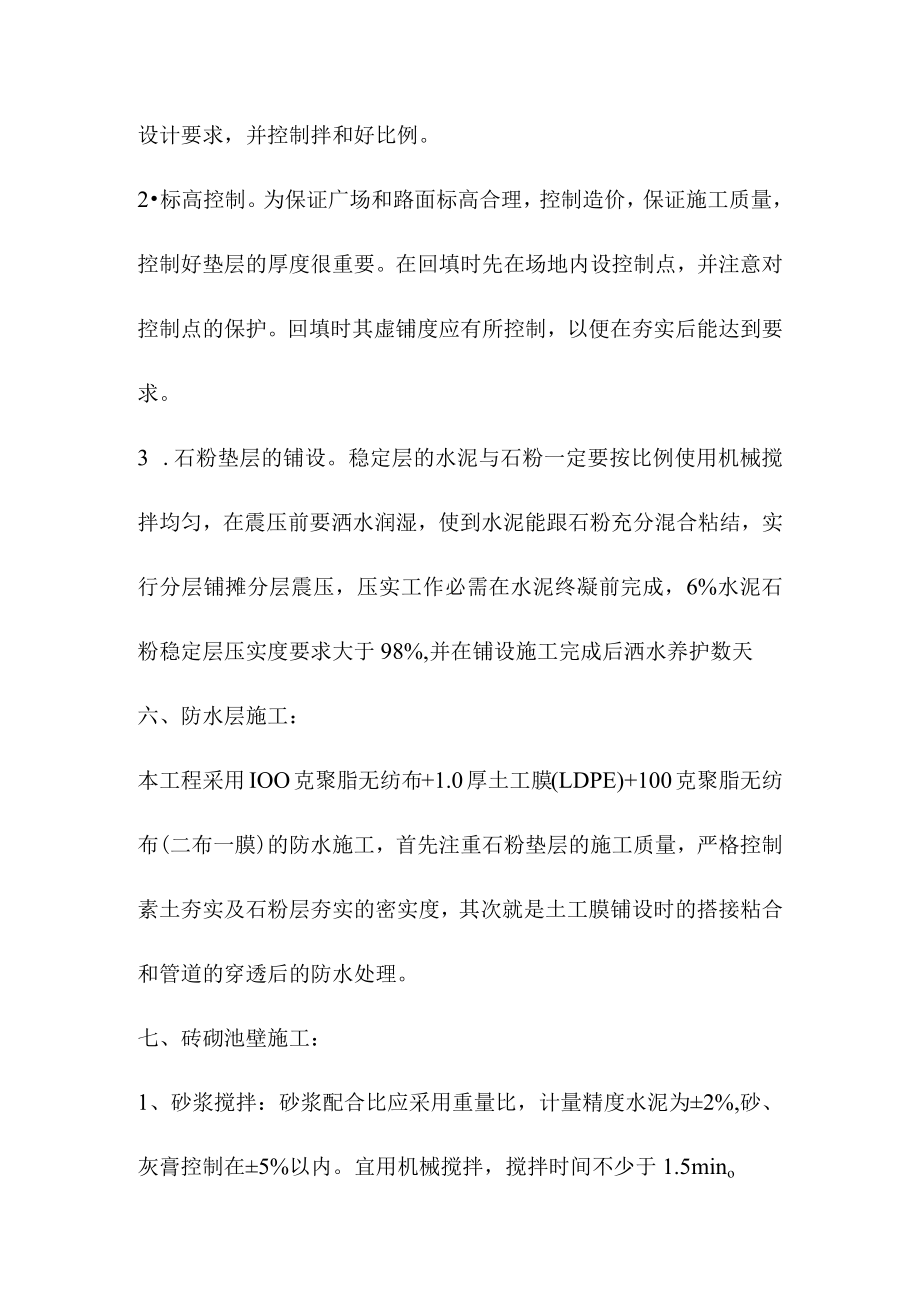

3、,应分段尽快完成。基坑回填应分层对称,防止造成一侧压力不平衡,破坏基础或构筑物。五、6%水泥石粉层施工:L首先要控制石粉与水泥的质量。避免树枝、泥土等杂质混入,并按设计要求,并控制拌和好比例。2标高控制。为保证广场和路面标高合理,控制造价,保证施工质量,控制好垫层的厚度很重要。在回填时先在场地内设控制点,并注意对控制点的保护。回填时其虚铺度应有所控制,以便在夯实后能达到要求。3 .石粉垫层的铺设。稳定层的水泥与石粉一定要按比例使用机械搅拌均匀,在震压前要洒水润湿,使到水泥能跟石粉充分混合粘结,实行分层铺摊分层震压,压实工作必需在水泥终凝前完成,6%水泥石粉稳定层压实度要求大于98%,并在铺设施
4、工完成后洒水养护数天六、防水层施工:本工程采用IOO克聚脂无纺布+1.0厚土工膜(LDPE)+100克聚脂无纺布(二布一膜)的防水施工,首先注重石粉垫层的施工质量,严格控制素土夯实及石粉层夯实的密实度,其次就是土工膜铺设时的搭接粘合和管道的穿透后的防水处理。七、砖砌池壁施工:1、砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于1.5mino2砌砖墙:(1) 组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。(2) 选砖:砌墙应选择棱角整齐,无弯曲、裂纹,规格基本一致的砖。(3)盘角:砌成前应先盘角,每次盘角不要超过五层
5、,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。(4) 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一豉厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。(5) 砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要
6、对平二水平灰缝厚度和竖向灰缝宽度一般为IOnlnl,但不应小于8mm,也不应大于12mmo为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正。严禁事后砸墙。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。应随砌、随划缝,划缝深度为810,深浅一致,墙面清扫干净。八、饰面玻璃马赛克施工:处理基层一弹线、标筋一摊铺水泥砂浆一铺贴一拍实一洒水、揭纸一拨缝、灌缝一清洁一养护。1、混凝土基面应在基层捣制混凝土时原浆拉毛,拉
7、毛深度510毫米,拉毛痕的间距为30毫米左右。之后,清净浮灰,砂浆、油渍等。2、铺贴前应弹好线,在地面弹出基准线,以保证能见处为整豉,非整砖置于阴角或管口附近,弹线应弹出纵横定位控制线。3、铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。4、铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖背面,铺贴后用橡皮棒敲实。同时,用水平尺检查校正,擦净表面水泥砂浆。5、铺贴完23小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。再用棉丝将表面擦净。6、注意事项。(1)基层必须处理合格,不得有浮土、浮灰。(2)陶瓷地面豉必须浸泡后阴干。经免影响其凝结硬化,发生空鼓、起壳等问题。(3
8、)铺贴完成后,23小时内不得上人。同时养护45天严禁踩踏。九、洗石米线施工:1、材料及主要机具(1)水泥:325号及其以上矿渣水泥或普通硅酸盐水泥,颜色一致,应采用同批产品。(2)砂:中砂。使用前应过5mm孔径的筛子。(3)石渣:颗粒坚实,不得含有粘土及其他有机物等有害物质。石渣规格应符合规范要求,级配应符合设计要求,中八厘为6mm,小八厘为4mmo使用前应用水洗净,按规格、颜色不同分堆晾干、堆放,苫布盖好待用。要求同品种石渣颜色一致,宜一次到货。(4)小豆石:粒径为58n为宜,含泥量不大于1%,用前过二遍筛,用水冲净备用。(5)石灰膏:使用前一个月将生石灰过3mm筛子淋成石灰膏,用时灰膏内不
9、应含有未熟化的颗粒及其他杂质。(6)其他材料:108胶、YJ302界面处理剂、粉煤灰等。(7)颜料:应用耐碱性和耐光性好的矿物质颜料。(8)主要机具:应备有手压泵23台(根据刷石量多少及施工人员数量决定)、木抹子、大杠、小杠、靠尺、方尺、钢板抹子、小压子、浆壶、大(小)水桶、软(硬)毛刷子、筷子笔、分格条等。抹灰工一般常用工具如小车、灰勺、小灰桶、铁板等。2、作业条件:(1)结构工程已经验收合格。(2)墙面、压顶清理干净,墙面上凸起的混凝土应剔平。凹处用1:3水泥砂浆分层补平。(3)大面积施工前应先做样板,确定配合比和施工艺,责成专人统一配料,并把好配合比关。3、操作工艺(1)基层处理:抹灰前
10、将基层上的尘土、污垢清扫干净,堵脚手眼,浇水湿润。(2)吊垂直、套方找规矩:从顶层开始用特制线坠,绷铁丝吊直,然后分层抹灰饼,在阴阳角、雕塑、垛等处均应吊线找直,绷铁丝,抹好灰饼,并充筋。(3)抹底层砂浆:常温时采用1:2.5水泥砂浆打底,抹灰时以充筋为准控制抹灰的厚度,应分层分遍装档,直至与筋抹平。要求抹头遍灰时用力抹,将砂浆挤入灰缝中使其粘结牢固,表面找平搓毛,终凝后浇水养护。(4)弹线、分格、粘分格条:按图纸尺寸弹线分格,粘分格条,分格条要横平竖直交圈。(5)抹水泥石渣浆:先刮一道掺用水量10%的108胶水泥素浆,随即抹1:0.5:3水泥石渣浆,抹时应由下至上一次抹到分格条的厚度,并用靠
11、尺随抹随找平,凸凹处及时处理,找平后压实、压平、拍平至石渣大面朝上为止。(6)修整、喷刷:将已抹好的石渣面层拍平压实,将其内水泥浆挤出,用水刷蘸水将水泥浆刷去,重新压实溜光,反复进行34遍,待面层开始初凝,指捺无痕,用刷子刷不掉石渣为度,一人用刷子蘸水刷去水泥浆,一人紧跟着用水压泵喷头由上往下顺序喷水刷洗,喷头一般距墙1020Cni,把表面水泥浆冲洗干净露出石渣,最后用小水壶浇水将石渣冲净,待墙面水分控干后,起出分格条,并及时用水泥膏勾缝。4、冬雨期施工:(1)冬期施工为防止灰层受冻,砂浆内不宜掺石灰膏,为保证砂浆的和易性,可采用同体积的粉煤灰代替。比如打底灰配合比可采用1:0.5:4(水泥:粉煤灰:砂);水泥石渣浆配合比可采用1:0.5:3(水泥:粉煤灰:石渣)或改为1:2水泥石渣浆使用。(2)抹灰砂浆应使用热水拌合,并采取保温措施,涂抹时砂浆温度不宜低于+5。(3)抹灰层硬化初期不得受冻。
