市政工程地下管线地上设施周围建筑物保护措施.docx

上传人:p** 文档编号:234540 上传时间:2023-04-18 格式:DOCX 页数:6 大小:18.19KB
下载 相关 举报
市政工程地下管线地上设施周围建筑物保护措施.docx_第1页
第1页 / 共6页
市政工程地下管线地上设施周围建筑物保护措施.docx_第2页
第2页 / 共6页
市政工程地下管线地上设施周围建筑物保护措施.docx_第3页
第3页 / 共6页
市政工程地下管线地上设施周围建筑物保护措施.docx_第4页
第4页 / 共6页
市政工程地下管线地上设施周围建筑物保护措施.docx_第5页
第5页 / 共6页
市政工程地下管线地上设施周围建筑物保护措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《市政工程地下管线地上设施周围建筑物保护措施.docx》由会员分享,可在线阅读,更多相关《市政工程地下管线地上设施周围建筑物保护措施.docx(6页珍藏版)》请在第壹文秘上搜索。

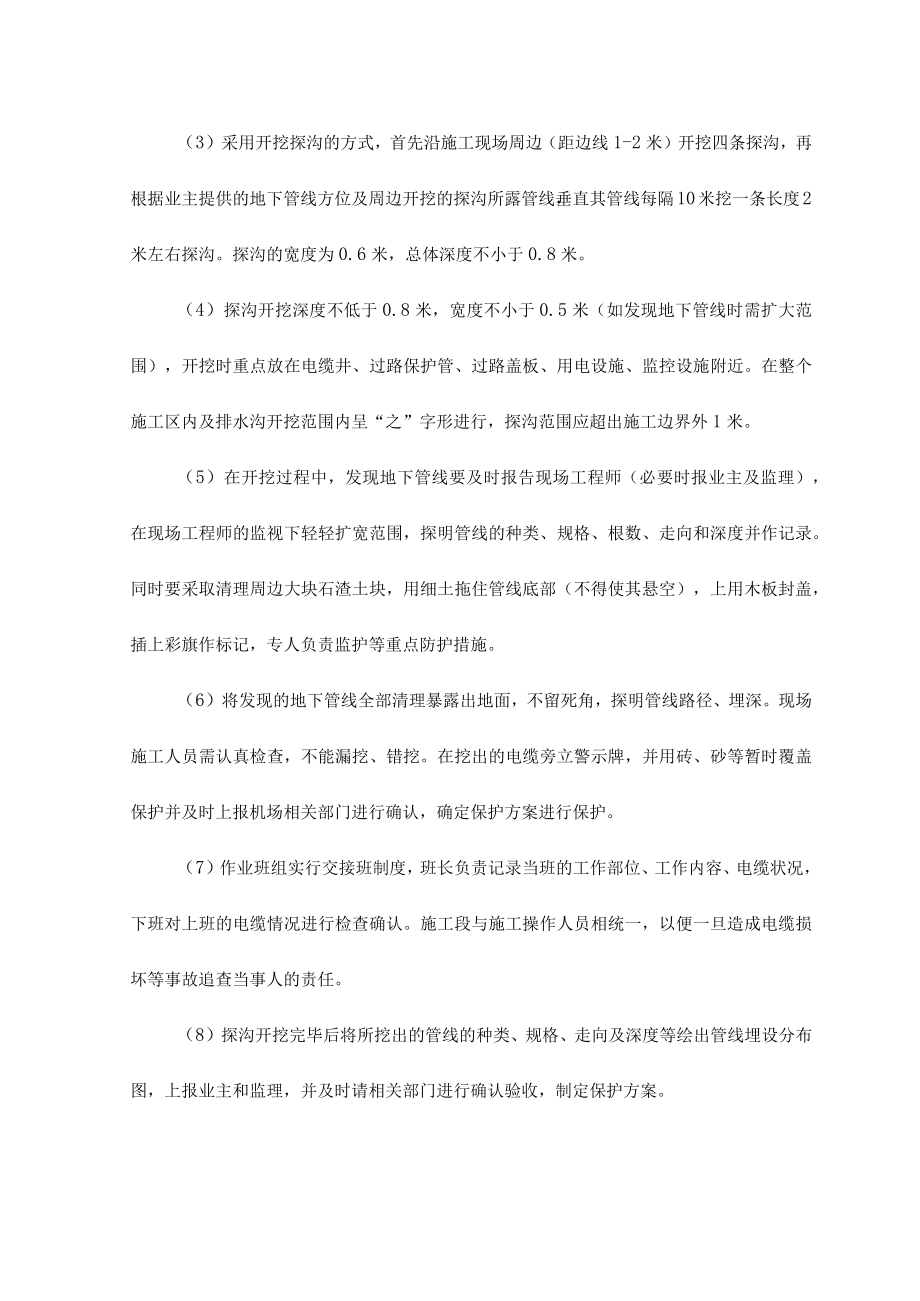

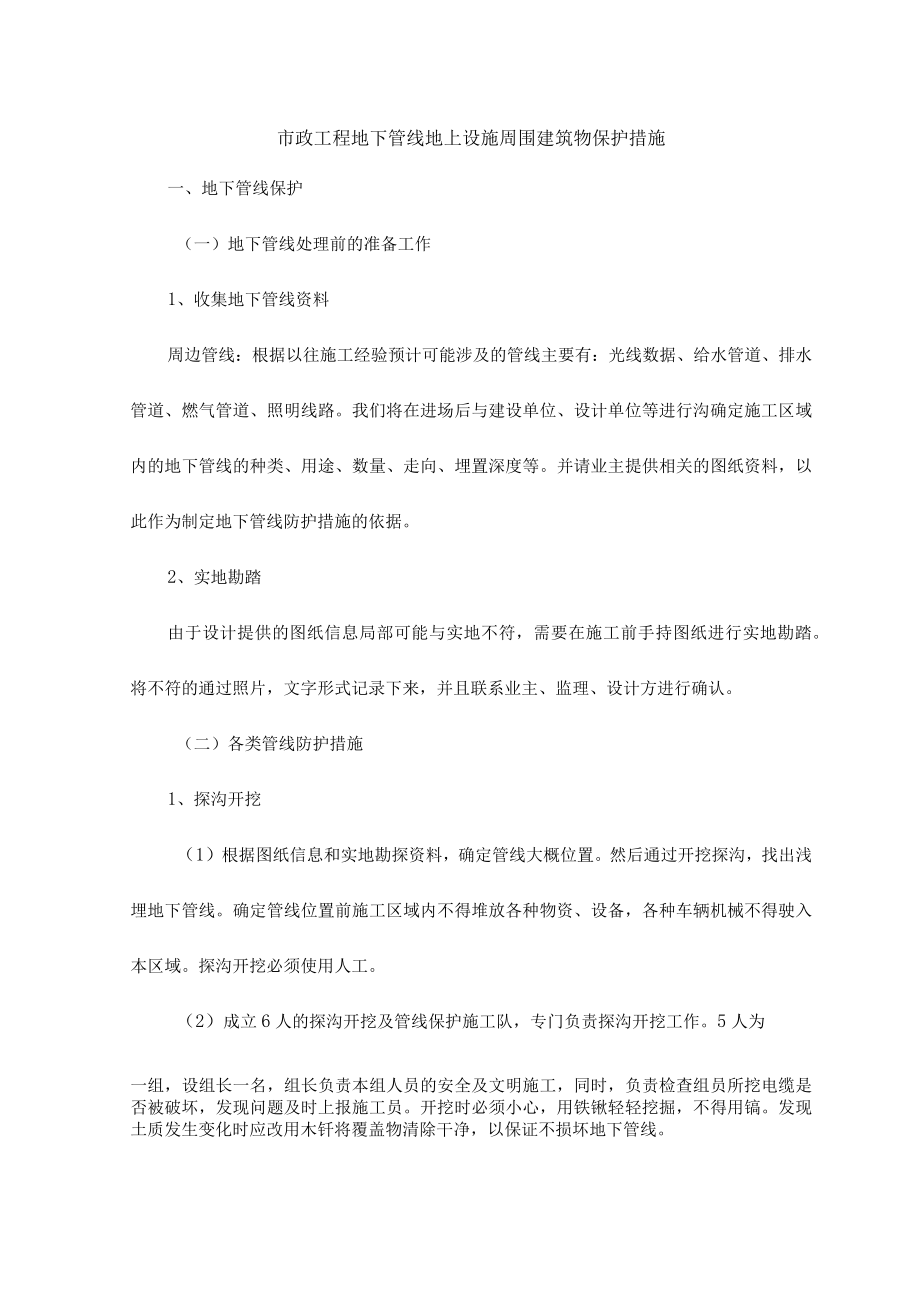

1、市政工程地下管线地上设施周围建筑物保护措施一、地下管线保护(一)地下管线处理前的准备工作1、收集地下管线资料周边管线:根据以往施工经验预计可能涉及的管线主要有:光线数据、给水管道、排水管道、燃气管道、照明线路。我们将在进场后与建设单位、设计单位等进行沟确定施工区域内的地下管线的种类、用途、数量、走向、埋置深度等。并请业主提供相关的图纸资料,以此作为制定地下管线防护措施的依据。2、实地勘踏由于设计提供的图纸信息局部可能与实地不符,需要在施工前手持图纸进行实地勘踏。将不符的通过照片,文字形式记录下来,并且联系业主、监理、设计方进行确认。(二)各类管线防护措施1、探沟开挖(1)根据图纸信息和实地勘探

2、资料,确定管线大概位置。然后通过开挖探沟,找出浅埋地下管线。确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。探沟开挖必须使用人工。(2)成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时,负责检查组员所挖电缆是否被破坏,发现问题及时上报施工员。开挖时必须小心,用铁锹轻轻挖掘,不得用镐。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。(3)采用开挖探沟的方式,首先沿施工现场周边(距边线1-2米)开挖四条探沟,再根据业主提供的地下管线方位及周边开挖的探沟所露管线,垂直其管线每隔10

3、米挖一条长度2米左右探沟。探沟的宽度为0.6米,总体深度不小于0.8米。(4)探沟开挖深度不低于0.8米,宽度不小于0.5米(如发现地下管线时需扩大范围),开挖时重点放在电缆井、过路保护管、过路盖板、用电设施、监控设施附近。在整个施工区内及排水沟开挖范围内呈“之”字形进行,探沟范围应超出施工边界外1米。(5)在开挖过程中,发现地下管线要及时报告现场工程师(必要时报业主及监理),在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。(6)将发现

4、的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报机场相关部门进行确认,确定保护方案进行保护。(7)作业班组实行交接班制度,班长负责记录当班的工作部位、工作内容、电缆状况,下班对上班的电缆情况进行检查确认。施工段与施工操作人员相统一,以便一旦造成电缆损坏等事故追查当事人的责任。(8)探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时请相关部门进行确认验收,制定保护方案。(9)根据业主要求进行分类处理(处理方式分为三类:原地保护处理、迁移、废除

5、),对于原地保护处理、迁移两类的管线,均须根据设计单位提供的施工图进行施工。2、管线开挖(1)管线开挖必须采用人工开挖,作业前进行技术交底,避免野蛮施工。(2)需要保护、加固处理的管线必须全部挖出曝露,不得遗漏;需要改线、废除的管线视情况全部或部分挖出。(3)沟槽宽度及深度要满足线缆保护的需要。(4)挖出暴露的电缆线不得悬空,沟槽内清洁,无杂物、块石等。(5)要做好沟槽排水措施,可挖设临时排水沟、集水坑等,降雨后立即组织排水。(6)加强现场值班管理力度,做到防偷盗、防破坏。3、管线保护方法本工程根据实际情况地下管线处理分为两种情况:保护、改线。对供水管、雨水管等不影响施工的硬质管线需进行保护。

6、首先区分其性质,向管线单位审定允许沉降值,同时开挖样洞,查明管线与结构的相对位置,直观了解管线走向和标高,对离结构距离较小的硬管,开挖管顶土方使之暴露,插入钢筋标出位置。在开挖施工时,进行跟踪监测,使管线的位移在规定的范围之内。如有特殊要求,则按实际情况采取相关措施。(1)悬吊法一些暴露于基坑内的管线或因土体可能产生较大位移的管线采用悬吊法固定,注意吊索的变形伸长以及吊索固定点位置应不受土体变形的影响。悬吊法中,管线受力、位移明确,并可以通过吊索不断诵整管线的位移和受力点。(2)支撑法对于土体可能产生较大沉降而造成管线悬空的,沿线设置若干支撑点支撑管线。支撑体可考虑是临时的,如打设支撑桩、砖支

7、墩等;也可以是永久性的对于前者,设置时要考虑拆除时的方便和安全;对于后者结合永久性建筑物进行。(3)土体加固法由于土体开挖或坍塌而导致地面沉降和土体位移的,采取注浆加固土体的方法,一是施工前对地下管线与施工区之间的土体进行注浆加固;二是施工结束后对管壁或井壁松散土和空隙进行注浆克填加固。(4)对管线进行搬迁、加固处理对便于改道搬迁,且费用不大的管线,可在基础工程施工之前先行临时搬迁改遭,或者通过改善、加固原管线材料、接头方式。设置伸缩节等措施,增大管线的抗变形能力,确保土体位移时也不失去使用功能。(5)卸载保护施工期间,卸去管线周围、尤其是上部的荷载、或通过设置卸荷板等方式,使作用在管线上及周

8、围土体上的荷载减弱,以减少土体的变形和管线的受力,达到保护管线的目的。以上各种管线保护方案视现场具体情况具体实施。二、管线保护应急预案本工程施工期间,建设单位应组织施工、监理等相关单位成立管线安全控制小组,与管线权属单位密切联系,负责提供管线基本情况和技术信息资料,对现场的各类管线进行定位标示,对施工班组人员进行管线保护技术交底。并落实和实施管线保护的内容,及时检查管线的检测成果,确保管线24小时处于监控状态,保证管线安全。(一)电缆、光缆挖断,通讯线路故障等事故的应急预案1、加强教育,使作业人员掌握操作规程,清楚损坏管线后对管线所属单位及给操作者本人带来的严重后果。2、严格开挖成果脸收程序,

9、当探沟开挖一段(根拟现场实际情况或5m,或3m),由当班施工员组织验收,记录清楚开挖区域、作业人员、管线状态(是否破损及老化程度、颜色等),同时由操作者、当班施工员、监理工程师签字确认。3、由项目经理、电工和安装程师组成管线应急抢修组,一旦发生电缆、光缆挖断,通讯线路故障等事故,当班施工员应在5分钟之内电话通知安装程师、监理工程师、管线所属单位。组织人员按照管线所属单位专业工程师的要求进行抢修恢复,将损失减小到最低程度。抢修组成员应保持通讯畅通。4、管线修复完毕后,项日部组织人员及时对事故原因进行分析,制定整改措施,对作业人员进行教育,同时对相关责任人进行处理或批评教育。(二)给水管线挖断事故

10、的处理如果施工现场发生自来水管挖断或涌水等事故.现场当班施工员在5分钟之内电话通知给安全工程师、监理工权师、管线所属单位.联系自来水公司专业抢修队立即赶赴施工现场进行抢修恢复,将损失减小到最低程度。抢修组成员应保持通讯畅通,现场配备足够的防水和堵漏应急物资。项目部应急小组应启动应急预案,项目部应急抢险队人员及时到现场进行抢险堵漏,确保紧急情况时能降低险情。(三)雨水管线挖断事故的处理当施工过程中发生雨水挖断等事故,项目部区域当班施工员应及时联系安全工程师、监理工程师、管线所属单位。联系管线权属单位专业抢修队立即赶赴施工现场进行抢修恢复,将损失减小到最低程度,抢修组成员应保持通讯畅通。现场配备足够的防水和堵漏应急物资和设备,施工人员及时进行抽水和水流疏解,防止流出施工场地污染周边环境。(四)燃气管挖断、泄漏事故的处理一旦发生燃气管挖断、泄漏等事故,项目部应急小组应启动应急案,并在5分钟之内上报上级领导及燃气单位,迅速隔离事发现场,撤离无关人员及群众。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 市政工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
