幕墙隐蔽验收记录.docx

上传人:p** 文档编号:234806 上传时间:2023-04-18 格式:DOCX 页数:3 大小:16.17KB
下载 相关 举报
幕墙隐蔽验收记录.docx_第1页
第1页 / 共3页
幕墙隐蔽验收记录.docx_第2页
第2页 / 共3页
幕墙隐蔽验收记录.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《幕墙隐蔽验收记录.docx》由会员分享,可在线阅读,更多相关《幕墙隐蔽验收记录.docx(3页珍藏版)》请在第壹文秘上搜索。

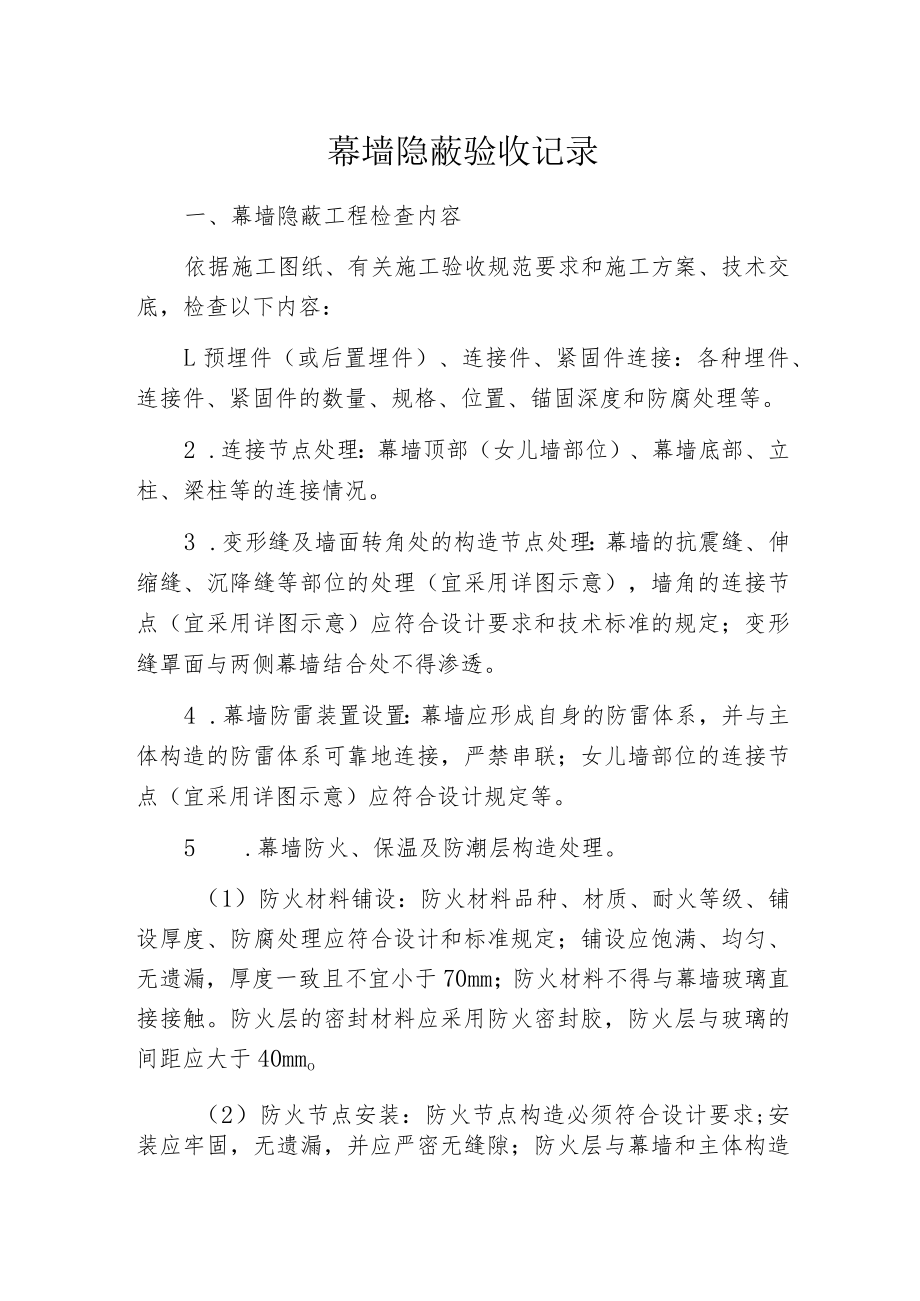

1、幕墙隐蔽验收记录一、幕墙隐蔽工程检查内容依据施工图纸、有关施工验收规范要求和施工方案、技术交底,检查以下内容:L预埋件(或后置埋件)、连接件、紧固件连接:各种埋件、连接件、紧固件的数量、规格、位置、锚固深度和防腐处理等。2 .连接节点处理:幕墙顶部(女儿墙部位)、幕墙底部、立柱、梁柱等的连接情况。3 .变形缝及墙面转角处的构造节点处理:幕墙的抗震缝、伸缩缝、沉降缝等部位的处理(宜采用详图示意),墙角的连接节点(宜采用详图示意)应符合设计要求和技术标准的规定;变形缝罩面与两侧幕墙结合处不得渗透。4 .幕墙防雷装置设置:幕墙应形成自身的防雷体系,并与主体构造的防雷体系可靠地连接,严禁串联;女儿墙部

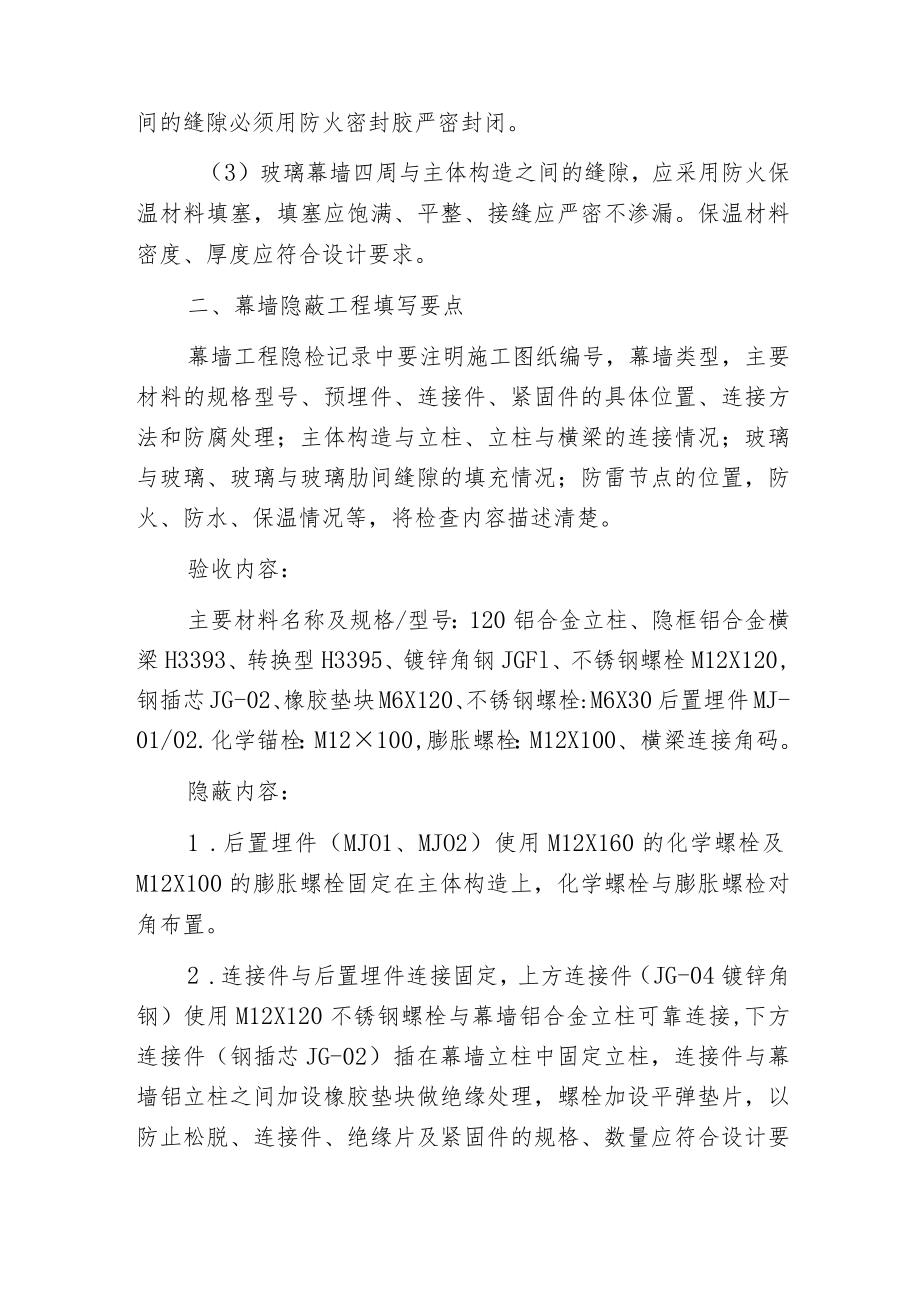

2、位的连接节点(宜采用详图示意)应符合设计规定等。5 .幕墙防火、保温及防潮层构造处理。(1)防火材料铺设:防火材料品种、材质、耐火等级、铺设厚度、防腐处理应符合设计和标准规定;铺设应饱满、均匀、无遗漏,厚度一致且不宜小于70mm;防火材料不得与幕墙玻璃直接接触。防火层的密封材料应采用防火密封胶,防火层与玻璃的间距应大于40mmo(2)防火节点安装:防火节点构造必须符合设计要求;安装应牢固,无遗漏,并应严密无缝隙;防火层与幕墙和主体构造间的缝隙必须用防火密封胶严密封闭。(3)玻璃幕墙四周与主体构造之间的缝隙,应采用防火保温材料填塞,填塞应饱满、平整、接缝应严密不渗漏。保温材料密度、厚度应符合设计

3、要求。二、幕墙隐蔽工程填写要点幕墙工程隐检记录中要注明施工图纸编号,幕墙类型,主要材料的规格型号、预埋件、连接件、紧固件的具体位置、连接方法和防腐处理;主体构造与立柱、立柱与横梁的连接情况;玻璃与玻璃、玻璃与玻璃肋间缝隙的填充情况;防雷节点的位置,防火、防水、保温情况等,将检查内容描述清楚。验收内容:主要材料名称及规格/型号:120铝合金立柱、隐框铝合金横梁H3393、转换型H3395、镀锌角钢JGFl、不锈钢螺栓M12X120,钢插芯JG-02、橡胶垫块M6X120、不锈钢螺栓:M6X30后置埋件MJ-01/02.化学锚栓:M12100,膨胀螺栓:M12X100、横梁连接角码。隐蔽内容:1

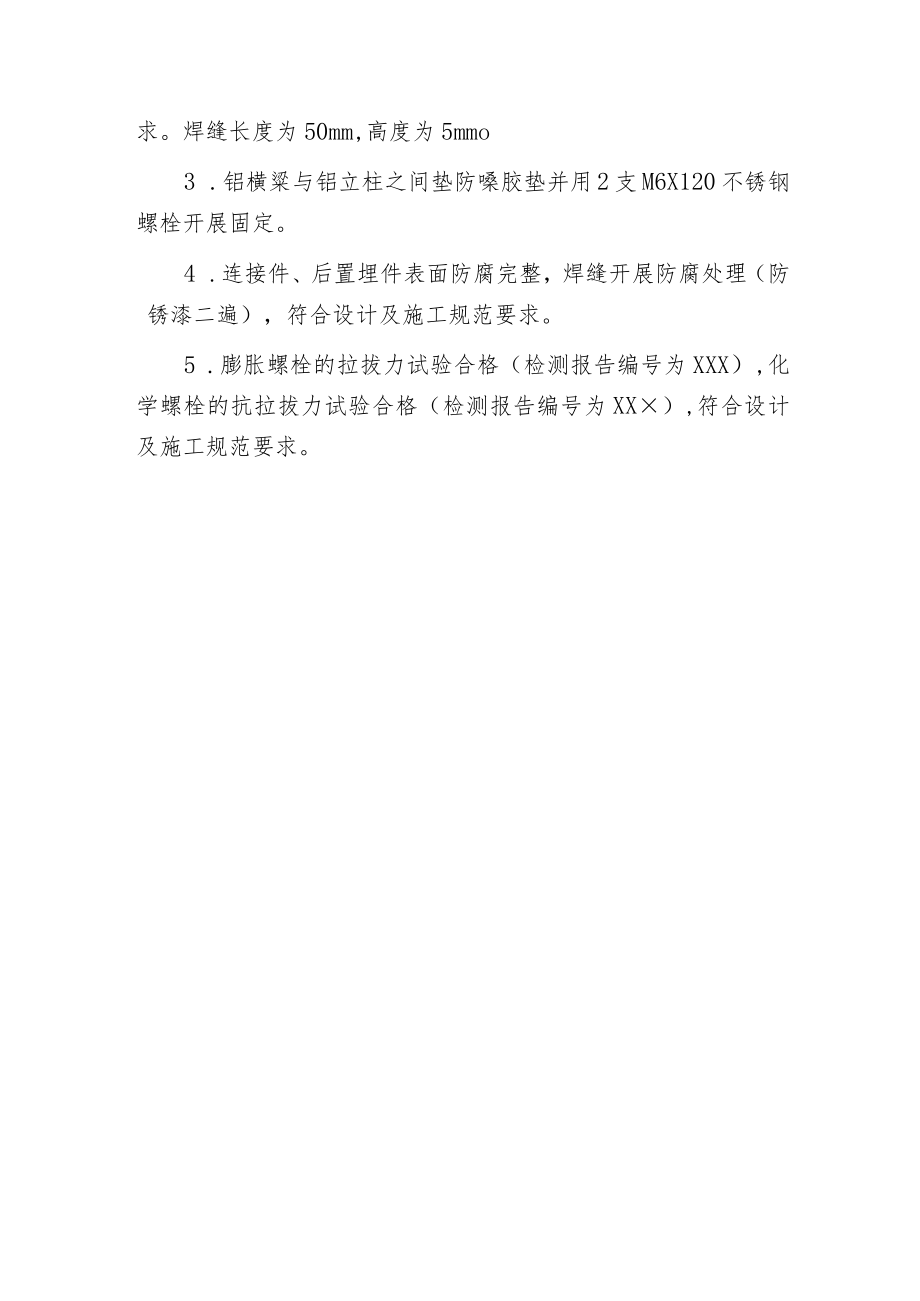

4、.后置埋件(MJO1、MJO2)使用M12X160的化学螺栓及M12X100的膨胀螺栓固定在主体构造上,化学螺栓与膨胀螺检对角布置。2 .连接件与后置埋件连接固定,上方连接件(JG-04镀锌角钢)使用M12X120不锈钢螺栓与幕墙铝合金立柱可靠连接,下方连接件(钢插芯JG-02)插在幕墙立柱中固定立柱,连接件与幕墙铝立柱之间加设橡胶垫块做绝缘处理,螺栓加设平弹垫片,以防止松脱、连接件、绝缘片及紧固件的规格、数量应符合设计要求。焊缝长度为50mm,高度为5mmo3 .铝横粱与铝立柱之间垫防嗓胶垫并用2支M6X120不锈钢螺栓开展固定。4 .连接件、后置埋件表面防腐完整,焊缝开展防腐处理(防锈漆二遍),符合设计及施工规范要求。5 .膨胀螺栓的拉拔力试验合格(检测报告编号为XXX),化学螺栓的抗拉拔力试验合格(检测报告编号为XX),符合设计及施工规范要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
