建筑装饰面砖施工工艺及质量控制.docx

上传人:p** 文档编号:237266 上传时间:2023-04-18 格式:DOCX 页数:6 大小:20.41KB
下载 相关 举报
建筑装饰面砖施工工艺及质量控制.docx_第1页
第1页 / 共6页
建筑装饰面砖施工工艺及质量控制.docx_第2页
第2页 / 共6页
建筑装饰面砖施工工艺及质量控制.docx_第3页
第3页 / 共6页
建筑装饰面砖施工工艺及质量控制.docx_第4页
第4页 / 共6页
建筑装饰面砖施工工艺及质量控制.docx_第5页
第5页 / 共6页
建筑装饰面砖施工工艺及质量控制.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑装饰面砖施工工艺及质量控制.docx》由会员分享,可在线阅读,更多相关《建筑装饰面砖施工工艺及质量控制.docx(6页珍藏版)》请在第壹文秘上搜索。

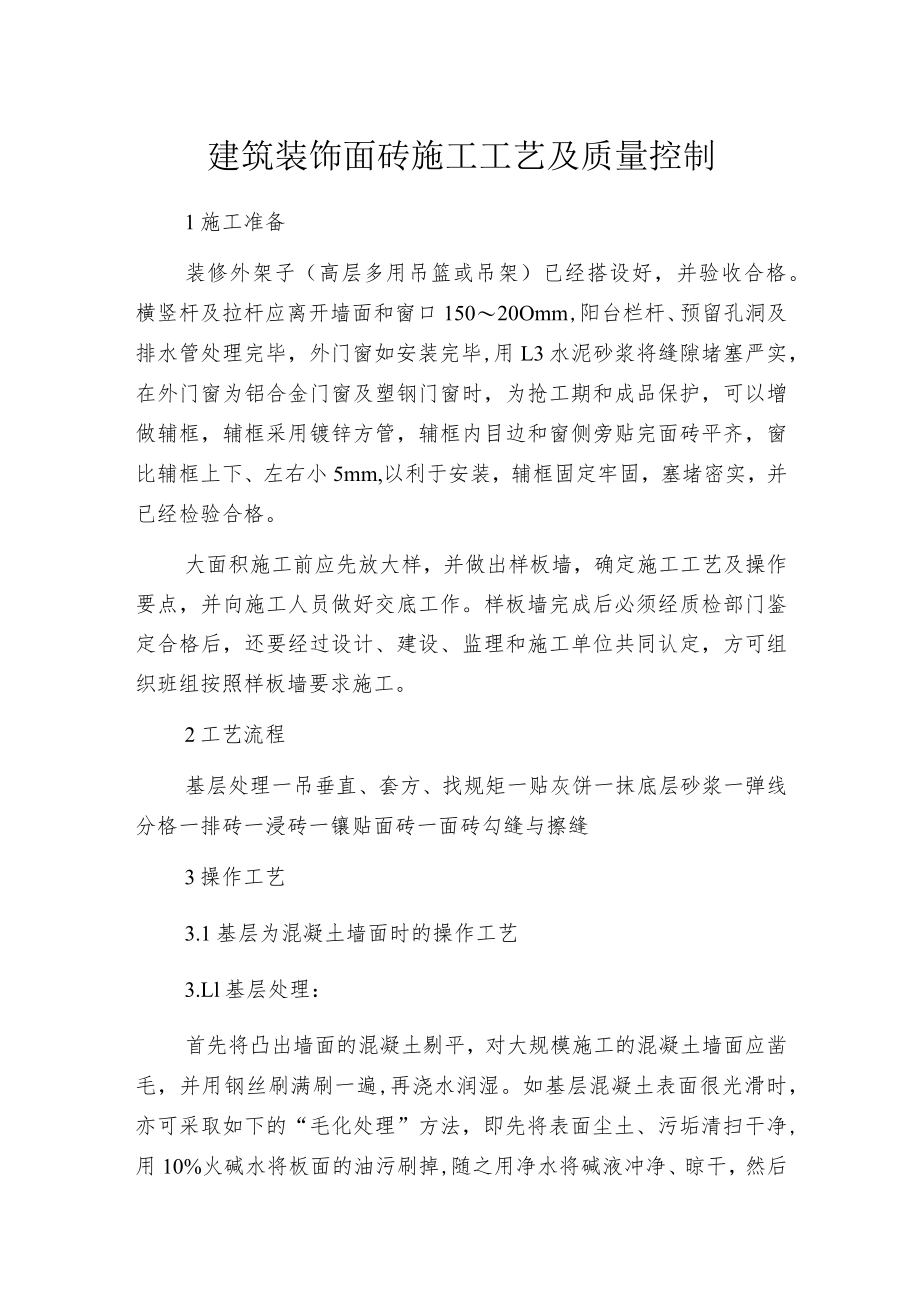

1、建筑装饰面砖施工工艺及质量控制1施工准备装修外架子(高层多用吊篮或吊架)已经搭设好,并验收合格。横竖杆及拉杆应离开墙面和窗口15020Omm,阳台栏杆、预留孔洞及排水管处理完毕,外门窗如安装完毕,用L3水泥砂浆将缝隙堵塞严实,在外门窗为铝合金门窗及塑钢门窗时,为抢工期和成品保护,可以增做辅框,辅框采用镀锌方管,辅框内目边和窗侧旁贴完面砖平齐,窗比辅框上下、左右小5mm,以利于安装,辅框固定牢固,塞堵密实,并已经检验合格。大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、建设、监理和施工单位共同认定,方可组

2、织班组按照样板墙要求施工。2工艺流程基层处理一吊垂直、套方、找规矩一贴灰饼一抹底层砂浆一弹线分格一排砖一浸砖一镶贴面砖一面砖勾缝与擦缝3操作工艺3.1基层为混凝土墙面时的操作工艺3.Ll基层处理:首先将凸出墙面的混凝土剔平,对大规模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水润湿。如基层混凝土表面很光滑时,亦可采取如下的“毛化处理”方法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的108胶或混凝土界面处理剂,用省帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高

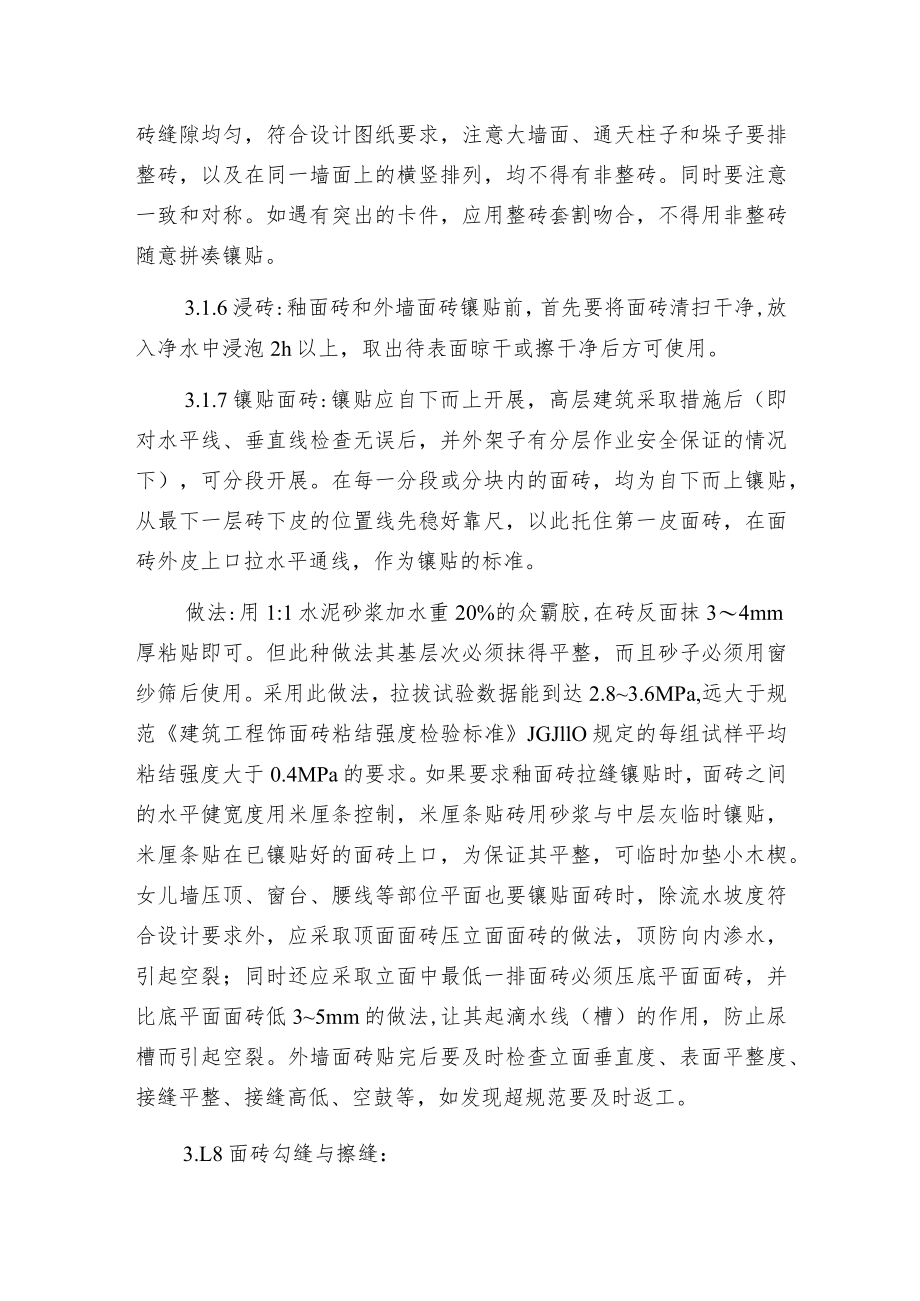

3、的强度(用手掰不动)为止。3.L2吊垂直、套方、找规矩、贴灰饼:若建筑物为高层时,应在四大角和门窗边用经纬仪打垂直线找直;如果建筑物为多层时,可从顶层开始用特制的大线坠绷钢丝吊垂直,如果有风时,可以将线坠放入装满水的水桶内(注意不要碰桶壁及桶底),以防大线坠晃动,然后根据面砖的尺寸分层设点、做灰饼。横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。每层打底时则以灰饼作为基准点开展冲筋,使其底层做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。3.L3抹底层砂浆:先刷一道掺水重10%的108胶或混凝土界面处理剂水泥索

4、浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),第一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度812mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。3.1.4 弹线分格:待基层灰六至七成千时,即可按图纸要求开展分段分格弹线,同时亦可开展面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。注意检查底层砂浆与基层是否有空鼓现象,如有及时用云石机切除修补。3.1.5 排砖:根据大样图及墙面尺寸开展横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要

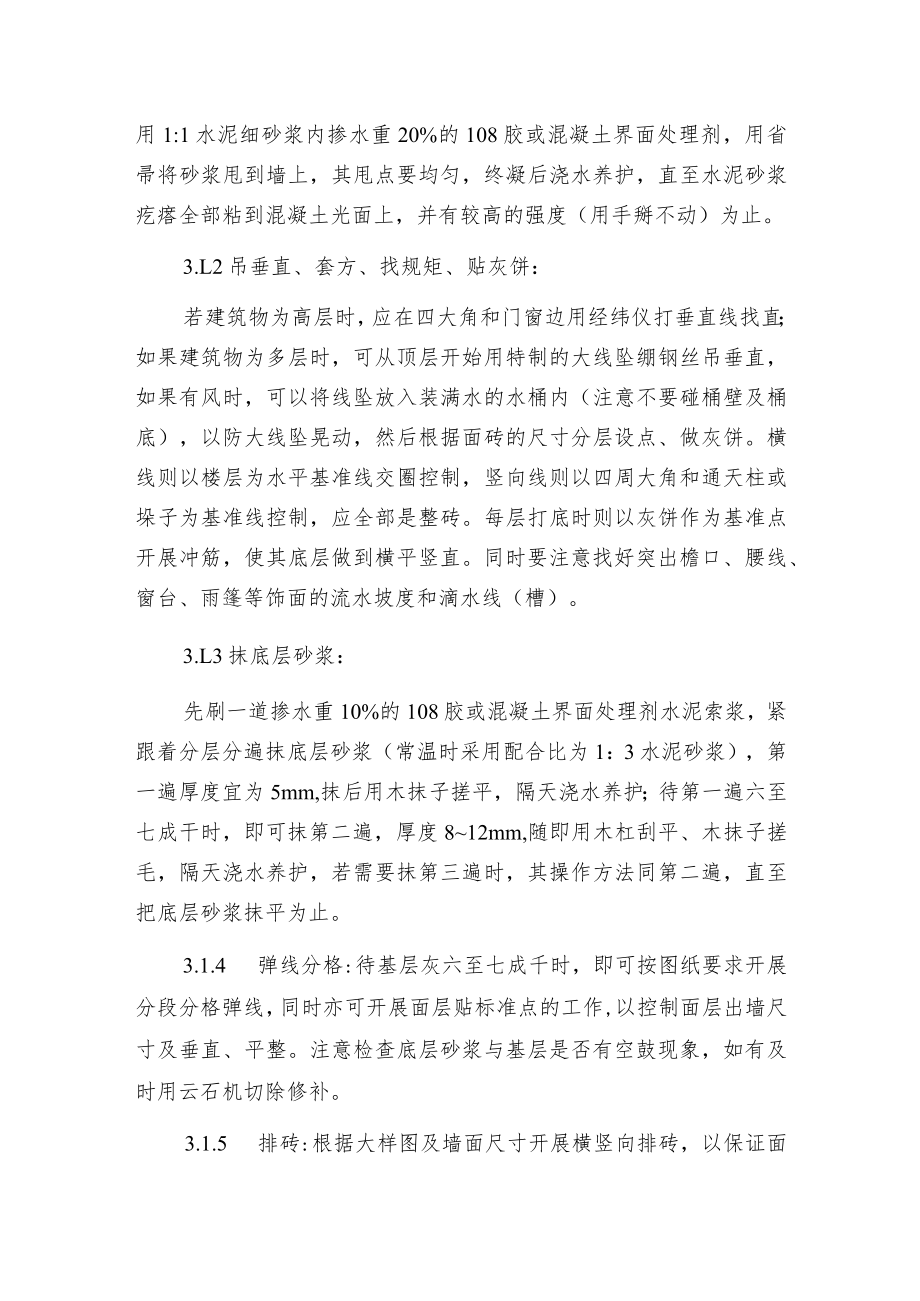

5、排整砖,以及在同一墙面上的横竖排列,均不得有非整砖。同时要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。3.1.6浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。3.1.7镶贴面砖:镶贴应自下而上开展,高层建筑采取措施后(即对水平线、垂直线检查无误后,并外架子有分层作业安全保证的情况下),可分段开展。在每一分段或分块内的面砖,均为自下而上镶贴,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖,在面砖外皮上口拉水平通线,作为镶贴的标准。做法:用1:1水泥砂浆加水重20%的众霸胶,在砖反面抹34mm

6、厚粘贴即可。但此种做法其基层次必须抹得平整,而且砂子必须用窗纱筛后使用。采用此做法,拉拔试验数据能到达2.83.6MPa,远大于规范建筑工程饰面砖粘结强度检验标准JGJllO规定的每组试样平均粘结强度大于0.4MPa的要求。如果要求釉面砖拉缝镶贴时,面砖之间的水平健宽度用米厘条控制,米厘条贴砖用砂浆与中层灰临时镶贴,米厘条贴在已镶贴好的面砖上口,为保证其平整,可临时加垫小木楔。女儿墙压顶、窗台、腰线等部位平面也要镶贴面砖时,除流水坡度符合设计要求外,应采取顶面面砖压立面面砖的做法,顶防向内渗水,引起空裂;同时还应采取立面中最低一排面砖必须压底平面面砖,并比底平面面砖低35mm的做法,让其起滴水

7、线(槽)的作用,防止尿槽而引起空裂。外墙面砖贴完后要及时检查立面垂直度、表面平整度、接缝平整、接缝高低、空鼓等,如发现超规范要及时返工。3.L8面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1水泥砂浆勾缝(根据几个工程的总结:勾缝材料可采用加粉煤灰,可以提高外墙的勾缝效果,增加比照度,但一定要控制好配比,溜缝勾子采用同缝宽的塑料板镶在木板上做成板状,保证手握舒适),先勾水平缝再勾竖缝,勾好后要凹进面砖外表面3mmo若横竖缝为干挤缝,或小于3mm时应用白水泥配颜料开展擦缝处理,面砖缝子勾完后,用棉丝蘸稀盐酸擦洗干净。溜缝完毕后应浇水养护,待勾缝材料有一定强度时(L2MPa)要及时检查有无空鼓。3.2基层

8、为砖墙面时的操作工艺3.2.1抹灰前,墙面必须清扫干净,浇水润湿。3.2.2大墙面和四角、门窗口边弹线找规矩,必须由顶层到底层一次开展,弹出垂直线,并决定面砖出墙尺寸,分层设点、做灰饼。横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天垛、柱子为基准线控制。每层打底时则以灰饼作为基准点开展冲筋,使其底层灰做到横平竖直。同时要注意找好突出槽目、腰线、窗台、雨篷等饰面的流水坡度。3.2.3抹底层砂浆:先把墙面浇水润湿,然后用1:3水泥砂浆刮一遍约6mm厚,紧跟着用同强度等级的砂浆与所冲的筋抹平,随即用木杠刮平,木抹子搓毛,隔天浇水养护。3. 2.4余下做法同基层为混凝土墙面做法。3.3基层为

9、加气混凝土墙面时,可酌情选用下述两种方法中的一种:3.3.1用水润湿加气混凝土表面,修补缺棱掉角处,修补前,先刷一遍聚合物水泥浆,然后用水泥:白灰膏:砂子为1:3:9混合砂浆分层补平,隔天刷聚合物水泥浆并抹1:1:6混合砂浆打底,木抹子搓平,隔天浇水养护。3.3.2用水润湿加气混凝土表面,在缺棱掉角处刷聚合物水泥浆一遍,用1:3:9混合砂浆分层补平,待干燥后,钉金属网一层并绷紧。在金属网上分层抹1:1:6混合砂浆打底(最好用木抹子轻轻搓平,隔天浇水养护)。3.3.3其他做法同混凝土墙面。3. 4夏季镶贴室外饰面板、饰面砖,应有防止曝晒的可靠措施。特别是要有遮阳、并覆益防火帘,洒水养护,保持湿润

10、。3.5冬期施工一般只在冬期初期施工,严寒阶段不得施工。砂浆的使用温度不得低于5寸,砂浆硬化前,应采取防冻措施;用冻结法砌筑的墙,应待其解冻后再抹灰;镶贴砂浆硬化初期不得受冻,气温低于5。C时,禁止外墙砖施工。4质量控制4. 1空鼓、脱落:5. 1.1因冬季温度低,砂浆易受冻,到来年春天化冻后容易发生脱落。因此在开展室外贴面砖操作时应保持正温,尽量不在冬期施工。6. 1.2基层表面偏差较大,基层处理或施工不当,如每层抹灰跟得太紧,面砖勾缝不实,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。7. 1.3砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的

11、配合比砂浆,因而产生不同的干缩,亦会出现空鼓,因此,应严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。4.2面不平:主要是构造施工期间,几何尺寸控制不好,造成外墙面垂直度、平整度偏差大,而装修前对基层处理又不够认真,应加强对基层打底工作的检查,合格后方可开展下道工序。4.3分格缝不匀、不直:主要是施工前没有认真按照图纸尺寸,核对构造施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面豉规格尺寸偏差大,施工中选砖不细,分级少,操作不当等造成。4.4墙面脏:主要原因是勾完缝后没有及时擦净砂浆,以及其他工种污染所致,可用棉丝蘸稀盐酸加20%的水刷洗,然后用自来水冲净,同时应加强成品保护。随拆外架子随清洗外墙面。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
