《悬挑式脚手架专项检查表.docx》由会员分享,可在线阅读,更多相关《悬挑式脚手架专项检查表.docx(2页珍藏版)》请在第壹文秘上搜索。

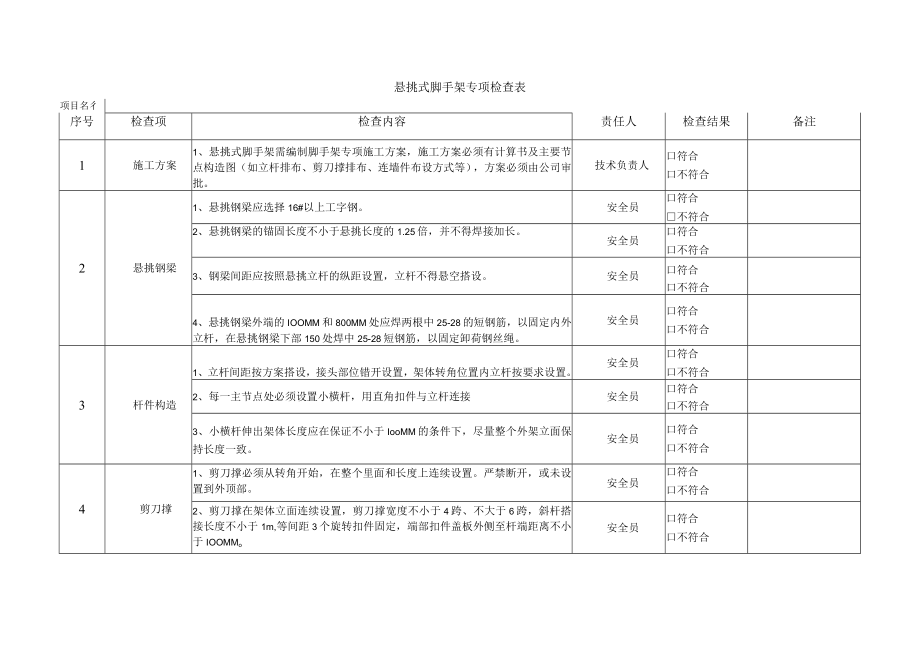

1、悬挑式脚手架专项检查表项目名彳序号检查项检查内容责任人检查结果备注1施工方案1、悬挑式脚手架需编制脚手架专项施工方案,施工方案必须有计算书及主要节点构造图(如立杆排布、剪刀撑排布、连墙件布设方式等),方案必须由公司审批。技术负责人口符合口不符合2悬挑钢梁1、悬挑钢梁应选择16#以上工字钢。安全员口符合不符合2、悬挑钢梁的锚固长度不小于悬挑长度的1.25倍,并不得焊接加长。安全员口符合口不符合3、钢梁间距应按照悬挑立杆的纵距设置,立杆不得悬空搭设。安全员口符合口不符合4、悬挑钢梁外端的IOOMM和800MM处应焊两根中25-28的短钢筋,以固定内外立杆,在悬挑钢梁下部150处焊中25-28短钢筋
2、,以固定卸荷钢丝绳。安全员口符合口不符合3杆件构造1、立杆间距按方案搭设,接头部位错开设置,架体转角位置内立杆按要求设置。安全员口符合口不符合2、每一主节点处必须设置小横杆,用直角扣件与立杆连接安全员口符合口不符合3、小横杆伸出架体长度应在保证不小于IooMM的条件下,尽量整个外架立面保持长度一致。安全员口符合口不符合4剪刀撑1、剪刀撑必须从转角开始,在整个里面和长度上连续设置。严禁断开,或未设置到外顶部。安全员口符合口不符合2、剪刀撑在架体立面连续设置,剪刀撑宽度不小于4跨、不大于6跨,斜杆搭接长度不小于1m,等间距3个旋转扣件固定,端部扣件盖板外侧至杆端距离不小于IOOMMo安全员口符合口

3、不符合5架体拉结1、架体必须采用钢性拉结。安全员口符合不符合2、转角处及立面拉节点数量是否符合要求。安全员符合口不符合3、分片或分段脚手架,应在脚手架两端对连墙件进行加强处理安全员口符合不符合6脚手板1、脚手架首层、作业层、拆模层必须满铺脚手板,并应按照要求在错座层脚手板下方挂设安全平网。安全员口符合口不符合2、脚手板必须固定绑扎在架体上,用不少于10#铁丝双股绑扎,绑扎点不少于4处,要求绑扎牢固,交接处平整,无探头板,不留间隙。安全员口符合口不符合7安全网1、安全网不可以平接必须采用搭接,搭接长度不小于40CMo安全员符合不符合2、未保证大角处方正顺直,在转交位置应设置双立杆。安全员符合不符合3、安全网应采用合格阻燃材料,并固定在外立杆内侧,安全网挂设必须达到大面平整,绷紧顺直,要求安全网每个网眼绑扎牢固,安全网是否污染、破损严重。安全员符合口不符合8架体隔离、防护1、架体内立杆与结构之间每三层且不大于10米,必须用安全评网或者钢板网进行层间隔离。安全员口符合口不符合2、架体底部硬隔离和层间隔离上垃圾和材料应定时清理,施工期间严禁随意拆除。安全员符合口不符合3、脚手架搭设高度高于平屋面女儿墙1.5M,斜屋面斜挑檐L8M。安全员符合口不符合检查时间:检查人员:
