技术质量及创优保证措施.docx

上传人:p** 文档编号:239232 上传时间:2023-04-18 格式:DOCX 页数:6 大小:20.32KB
下载 相关 举报
技术质量及创优保证措施.docx_第1页
第1页 / 共6页
技术质量及创优保证措施.docx_第2页
第2页 / 共6页
技术质量及创优保证措施.docx_第3页
第3页 / 共6页
技术质量及创优保证措施.docx_第4页
第4页 / 共6页
技术质量及创优保证措施.docx_第5页
第5页 / 共6页
技术质量及创优保证措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《技术质量及创优保证措施.docx》由会员分享,可在线阅读,更多相关《技术质量及创优保证措施.docx(6页珍藏版)》请在第壹文秘上搜索。

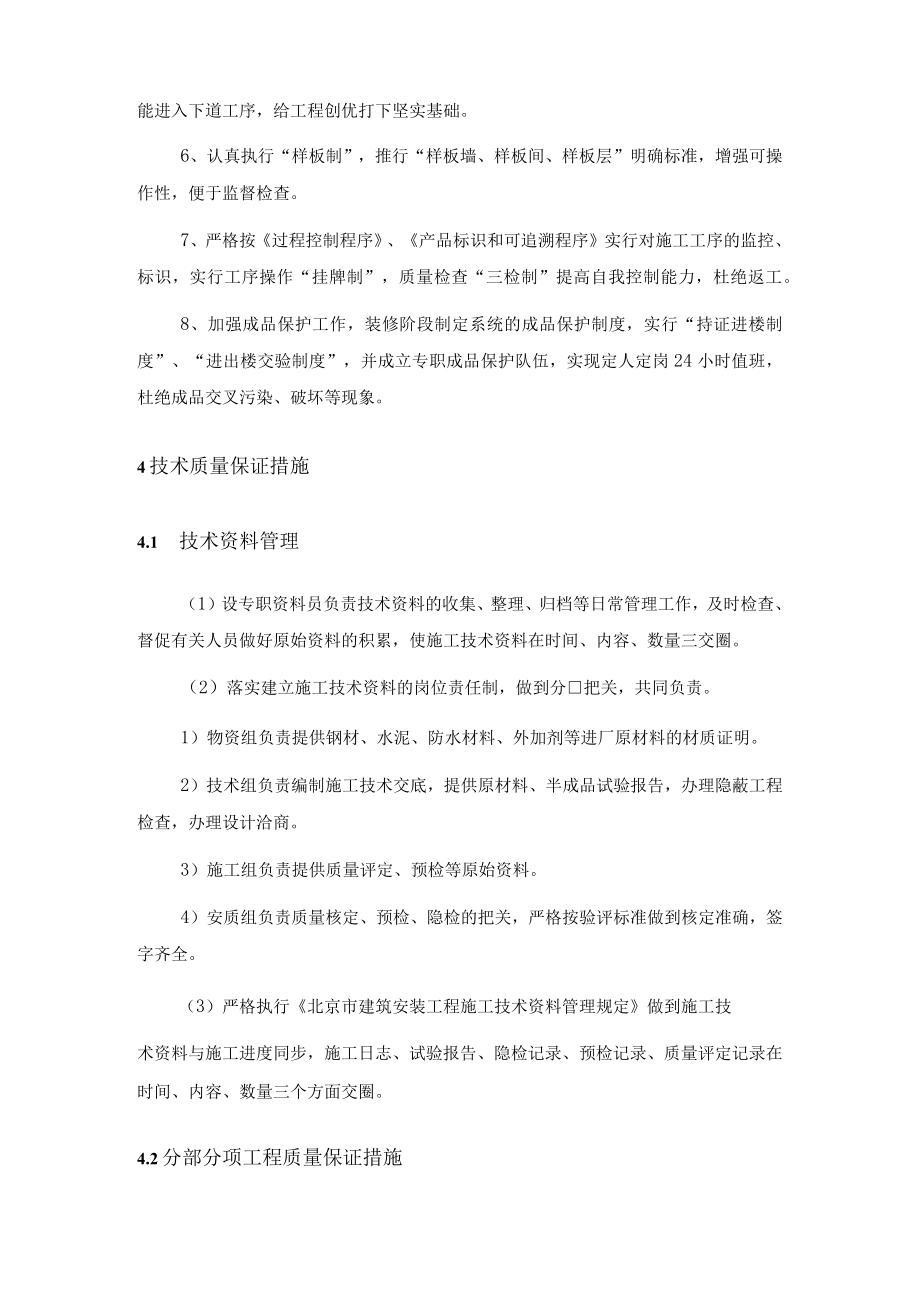

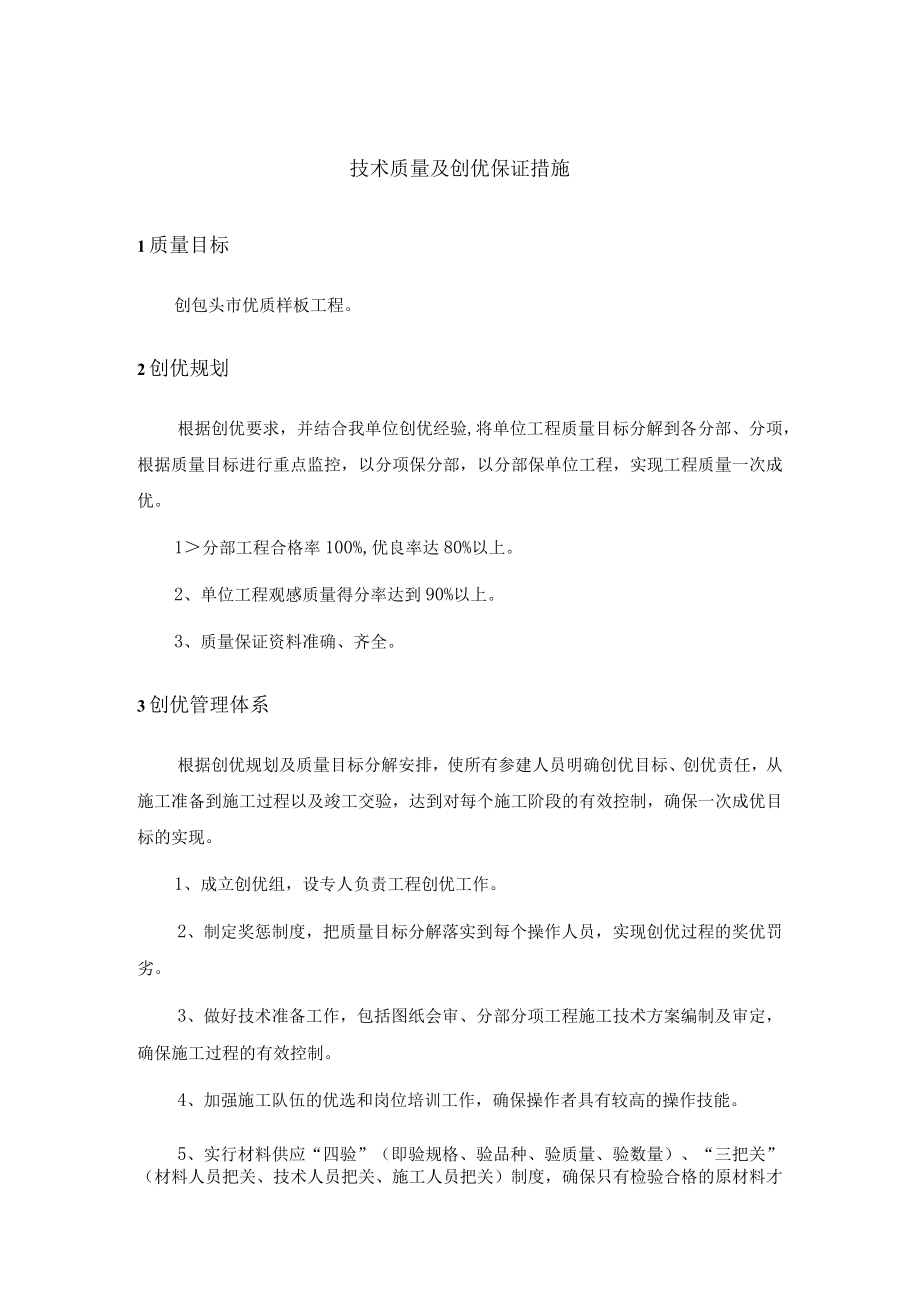

1、技术质量及创优保证措施1质量目标创包头市优质样板工程。2创优规划根据创优要求,并结合我单位创优经验,将单位工程质量目标分解到各分部、分项,根据质量目标进行重点监控,以分项保分部,以分部保单位工程,实现工程质量一次成优。1分部工程合格率100%,优良率达80%以上。2、单位工程观感质量得分率达到90%以上。3、质量保证资料准确、齐全。3创优管理体系根据创优规划及质量目标分解安排,使所有参建人员明确创优目标、创优责任,从施工准备到施工过程以及竣工交验,达到对每个施工阶段的有效控制,确保一次成优目标的实现。1、成立创优组,设专人负责工程创优工作。2、制定奖惩制度,把质量目标分解落实到每个操作人员,实

2、现创优过程的奖优罚劣。3、做好技术准备工作,包括图纸会审、分部分项工程施工技术方案编制及审定,确保施工过程的有效控制。4、加强施工队伍的优选和岗位培训工作,确保操作者具有较高的操作技能。5、实行材料供应“四验”(即验规格、验品种、验质量、验数量)、“三把关”(材料人员把关、技术人员把关、施工人员把关)制度,确保只有检验合格的原材料才能进入下道工序,给工程创优打下坚实基础。6、认真执行“样板制”,推行“样板墙、样板间、样板层”明确标准,增强可操作性,便于监督检查。7、严格按过程控制程序、产品标识和可追溯程序实行对施工工序的监控、标识,实行工序操作“挂牌制”,质量检查“三检制”提高自我控制能力,杜

3、绝返工。8、加强成品保护工作,装修阶段制定系统的成品保护制度,实行“持证进楼制度”、“进出楼交验制度”,并成立专职成品保护队伍,实现定人定岗24小时值班,杜绝成品交叉污染、破坏等现象。4技术质量保证措施4.1 技术资料管理(1)设专职资料员负责技术资料的收集、整理、归档等日常管理工作,及时检查、督促有关人员做好原始资料的积累,使施工技术资料在时间、内容、数量三交圈。(2)落实建立施工技术资料的岗位责任制,做到分把关,共同负责。1)物资组负责提供钢材、水泥、防水材料、外加剂等进厂原材料的材质证明。2)技术组负责编制施工技术交底,提供原材料、半成品试验报告,办理隐蔽工程检查,办理设计洽商。3)施工

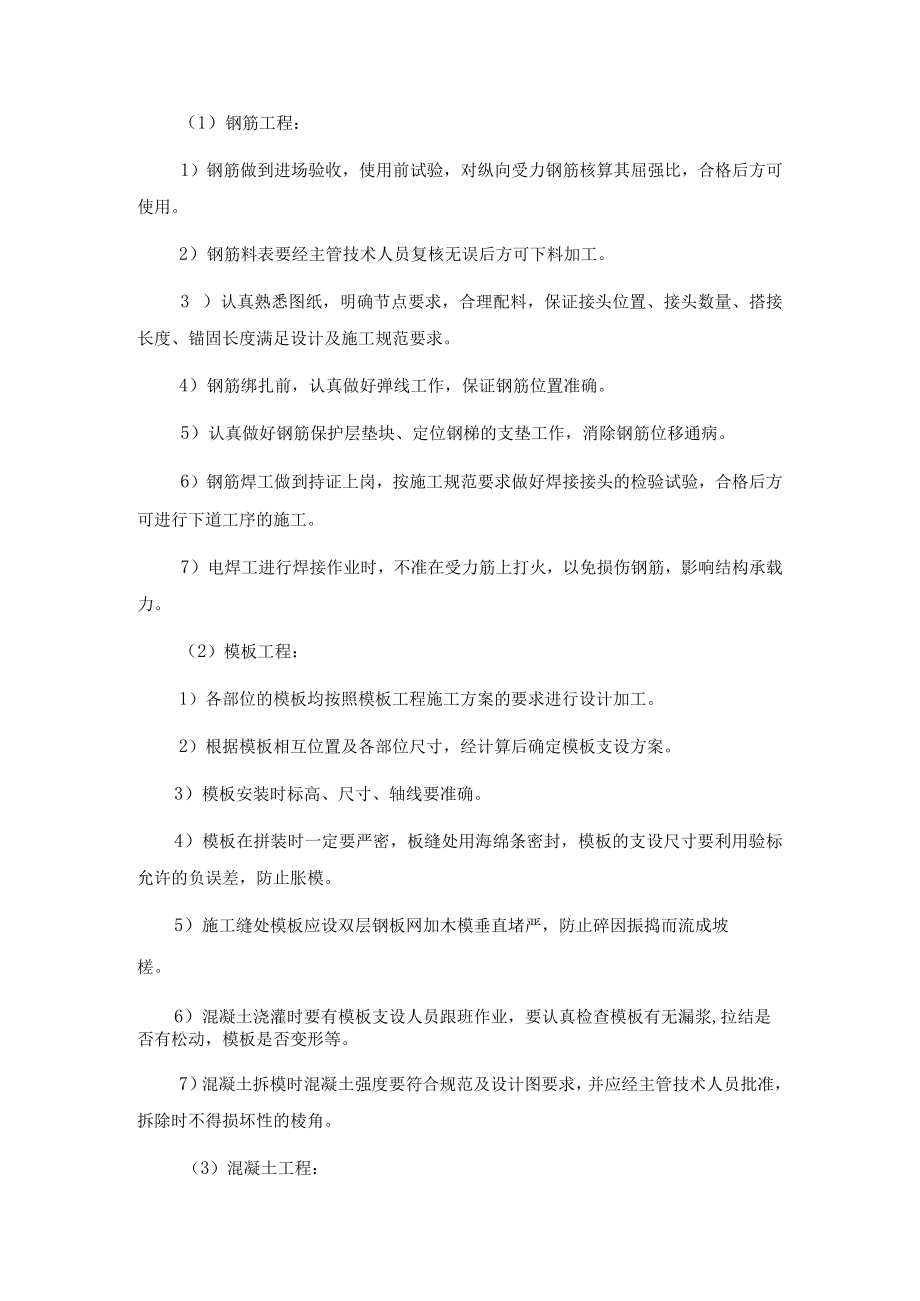

4、组负责提供质量评定、预检等原始资料。4)安质组负责质量核定、预检、隐检的把关,严格按验评标准做到核定准确,签字齐全。(3)严格执行北京市建筑安装工程施工技术资料管理规定做到施工技术资料与施工进度同步,施工日志、试验报告、隐检记录、预检记录、质量评定记录在时间、内容、数量三个方面交圈。4.2分部分项工程质量保证措施(1)钢筋工程:1)钢筋做到进场验收,使用前试验,对纵向受力钢筋核算其屈强比,合格后方可使用。2)钢筋料表要经主管技术人员复核无误后方可下料加工。3 )认真熟悉图纸,明确节点要求,合理配料,保证接头位置、接头数量、搭接长度、锚固长度满足设计及施工规范要求。4)钢筋绑扎前,认真做好弹线工

5、作,保证钢筋位置准确。5)认真做好钢筋保护层垫块、定位钢梯的支垫工作,消除钢筋位移通病。6)钢筋焊工做到持证上岗,按施工规范要求做好焊接接头的检验试验,合格后方可进行下道工序的施工。7)电焊工进行焊接作业时,不准在受力筋上打火,以免损伤钢筋,影响结构承载力。(2)模板工程:1)各部位的模板均按照模板工程施工方案的要求进行设计加工。2)根据模板相互位置及各部位尺寸,经计算后确定模板支设方案。3)模板安装时标高、尺寸、轴线要准确。4)模板在拼装时一定要严密,板缝处用海绵条密封,模板的支设尺寸要利用验标允许的负误差,防止胀模。5)施工缝处模板应设双层钢板网加木模垂直堵严,防止碎因振捣而流成坡槎。6)

6、混凝土浇灌时要有模板支设人员跟班作业,要认真检查模板有无漏浆,拉结是否有松动,模板是否变形等。7)混凝土拆模时混凝土强度要符合规范及设计图要求,并应经主管技术人员批准,拆除时不得损坏性的棱角。(3)混凝土工程:1)做试配时要明确水泥品种、水灰比、外加剂、初凝时间、坍落度、终凝时间、抗渗要求、混凝土强度等级等,确保混凝土质量。2)混凝土搅拌前各种骨料必须过秤。3)按每一流水段每IOOm3,每一工作班留置一次混凝土试块,每次均需留置标养、同条件养护、标养备用试块。4 )混凝土浇筑前,应将摸板内杂物清理干净。5)混凝土浇筑时要先确定其浇筑高度,浇筑高度=层高一板厚(梁高)+浮浆层厚度+5mm,使施工

7、缝留在梁板内,以便在下次浇筑前剔除其表面的浮浆和松动石子后,施工缝位置与规范要求相吻合,旦便于施工。6 )混凝土应分层浇筑(400mm),分层振捣(并伸入下层混凝土50mm),振点交错均匀排列(间距不大于400mm),振捣时要快插慢拔,严格控制混凝土振捣时间,以表面泛浆且不再下沉为原则。7 )施工缝处理:施工缝处接缝前要剔除原混凝土表面浮浆和松动石子,用风泵吹净,并浇筑30-50mm厚的同配比的减石子水泥砂浆,以确保施工缝处的质量。8 )混凝土养护:混凝土终凝后立即洒水养护,养护时间不得少于7天。9 )拆除碎模板时,要先行试压同条件养护试块,达到要求后,提出拆模申请,经主管人员申请后,方可拆模

8、。(4)防水工程:1 )选用的防水施工队伍应取得北京市建委颁发的施工企业资质等级证书(在有效期内)。施工人员应持证上岗,杜绝无证作业。2 )防水材料应有“三证一标志”,即市建委颁发的准用证、材料使用说明书、材料检测报告,同时还应有防伪标志。3 )防水材料进场后及时送试,并按规定进行有见证取样,检验合格后方可使用。4)进行防水层施工时,基层处理和每一道防水层完成后均指定专人进行检查并做好隐检记录。5)防水卷材铺贴时要用橡胶刮板朝卷材横向顺序用力刮压一遍,彻底排除卷材与基层间的空气。6)每次作业后应将卷材长边、短边接缝处用胶进行粘结,并用手持压辑认真用力滚压一遍。7)防水卷材搭接时上下两层和相邻两

9、幅卷材应错开1/2幅宽。卷材铺贴接缝应严密、不皱褶、鼓泡和翘边。上下两层卷材不得垂直铺贴,搭接缝距墙根应大于60Onmb重叠部位用密封膏封闭。8)防水层未固化前不得上人走动。9)防水层施工完后,禁止用小车腿、铁锹等硬物砸碰防水层。(5)暖卫工程:1)在施工中与各专业密切配合,严格执行自检,互检、交接检,做好预留、预埋工作。2)浇筑孔洞,堵抹墙洞工作应在土建精装修前完成,所用混凝土或砂浆强度不得低于原结构强度。3)所有材料应严格执行进场检验和试验程序,用水器具须有“准用证”。4)型钢支架开孔应采用专用机具,必须用气焊开孔、切割的,应做到表面光洁,孔径规范。5 )管井支架应统一制作,统一布置,以达到稳固、合理、检修方便的目的。卡架固定应牢靠,稳固,非现浇墙上的卡架要预埋。6 )支管管径小于DN25,管中距墙不超过60mm的均用单管卡做托架,管卡扁钢须不小于253mm。7 )为保证厕浴防水质量,所有立管,套管根部均做防水台度,套管高度应保证50mm。套管制做完毕后,内壁与切口应马上防腐,埋设前外壁除锈应彻底。固定牢固,标高准确。管道试压合格后及时堵塞。8 )进行保温施工时须保证保温层厚度,保温应严密、光滑、无漏损。9 )施工中加强过程控制,严格执行过程检验和试验程序。10 )施工前要制定专项和整体成品保护措施,防止交叉污染和成品受损。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
