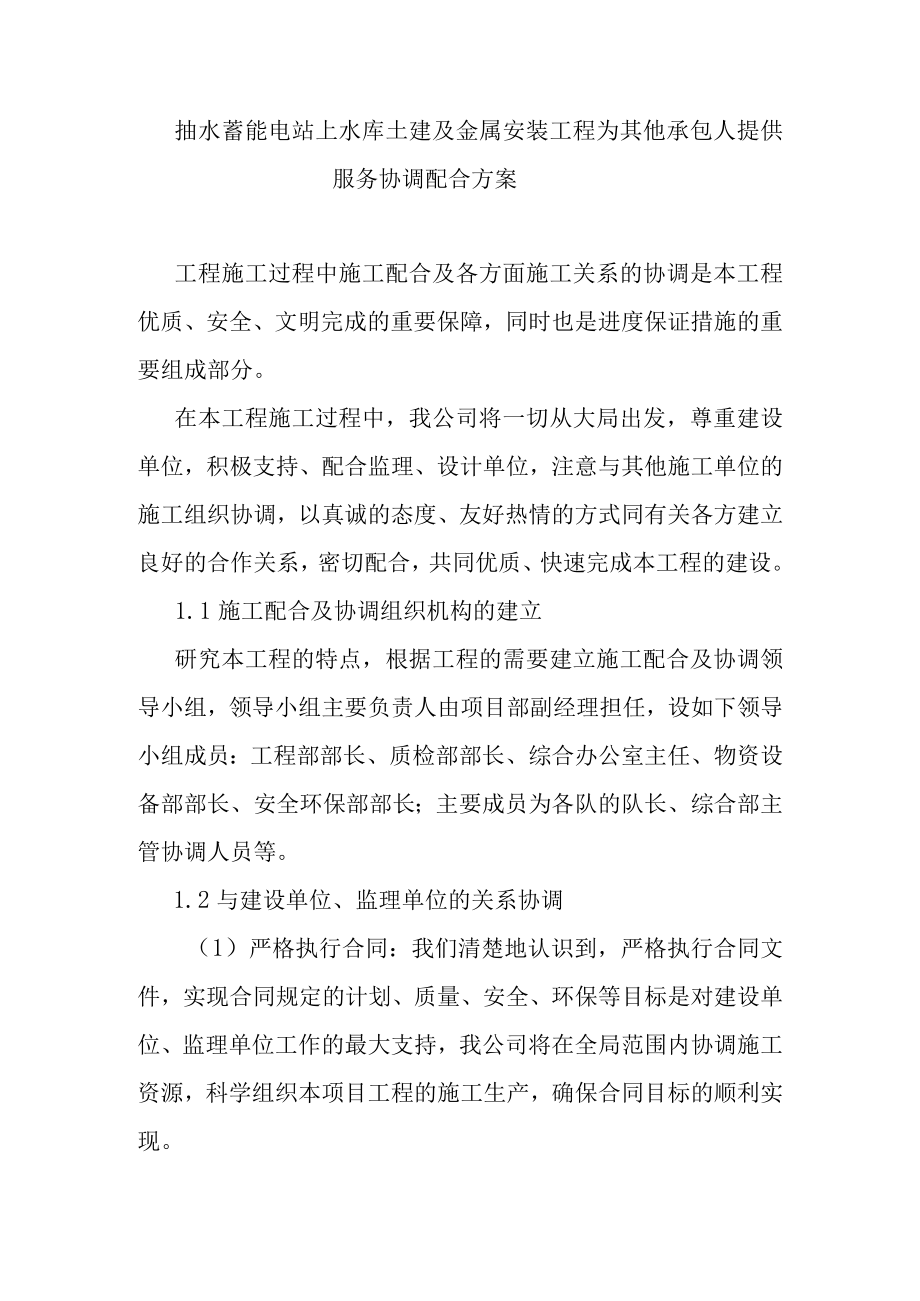

《抽水蓄能电站上水库土建及金属安装工程为其他承包人提供服务协调配合方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站上水库土建及金属安装工程为其他承包人提供服务协调配合方案.docx(17页珍藏版)》请在第壹文秘上搜索。

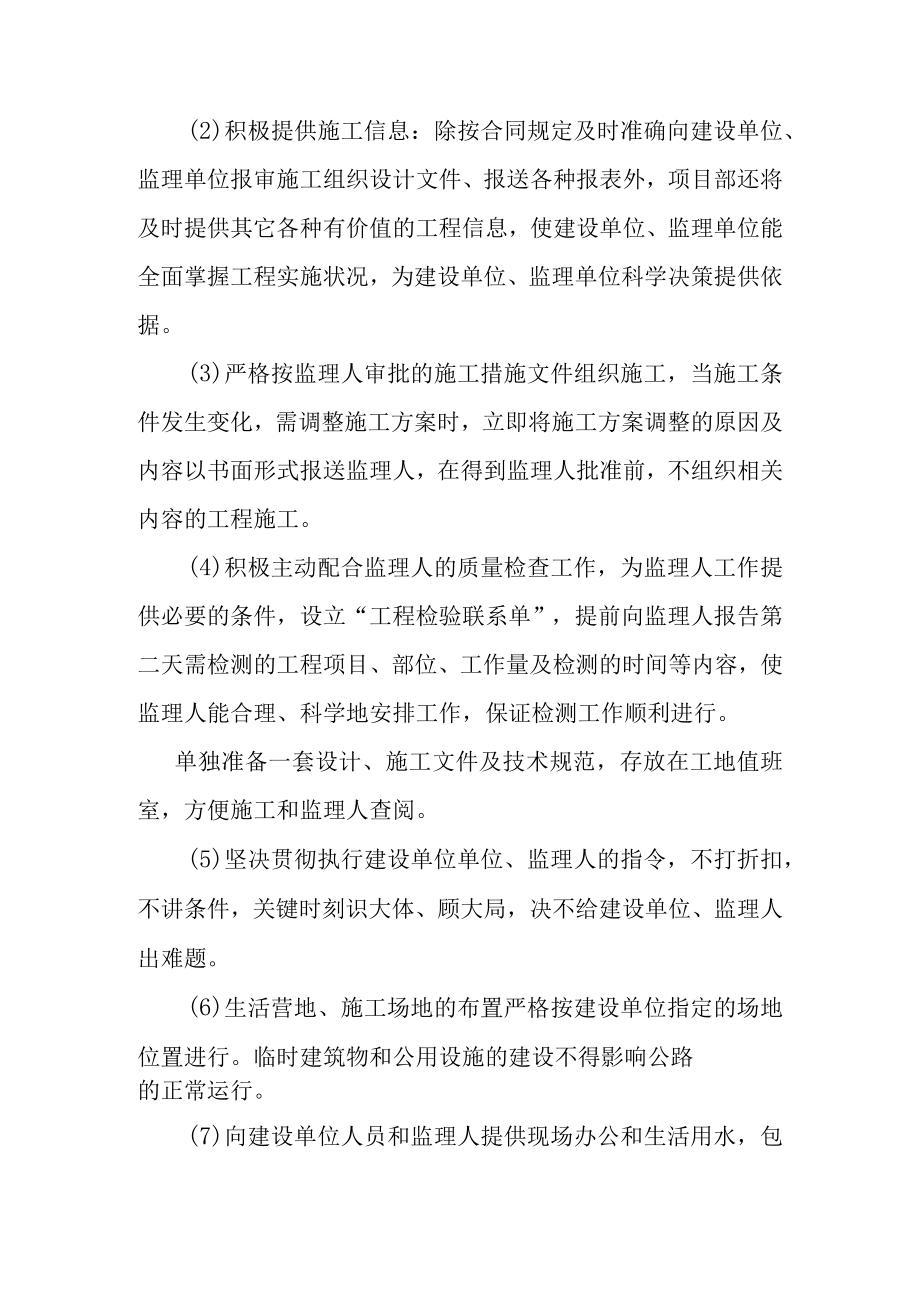

1、抽水蓄能电站上水库土建及金属安装工程为其他承包人提供服务协调配合方案工程施工过程中施工配合及各方面施工关系的协调是本工程优质、安全、文明完成的重要保障,同时也是进度保证措施的重要组成部分。在本工程施工过程中,我公司将一切从大局出发,尊重建设单位,积极支持、配合监理、设计单位,注意与其他施工单位的施工组织协调,以真诚的态度、友好热情的方式同有关各方建立良好的合作关系,密切配合,共同优质、快速完成本工程的建设。1.1施工配合及协调组织机构的建立研究本工程的特点,根据工程的需要建立施工配合及协调领导小组,领导小组主要负责人由项目部副经理担任,设如下领导小组成员:工程部部长、质检部部长、综合办公室主任
2、、物资设备部部长、安全环保部部长;主要成员为各队的队长、综合部主管协调人员等。1.2与建设单位、监理单位的关系协调(1)严格执行合同:我们清楚地认识到,严格执行合同文件,实现合同规定的计划、质量、安全、环保等目标是对建设单位、监理单位工作的最大支持,我公司将在全局范围内协调施工资源,科学组织本项目工程的施工生产,确保合同目标的顺利实现。(2)积极提供施工信息:除按合同规定及时准确向建设单位、监理单位报审施工组织设计文件、报送各种报表外,项目部还将及时提供其它各种有价值的工程信息,使建设单位、监理单位能全面掌握工程实施状况,为建设单位、监理单位科学决策提供依据。(3)严格按监理人审批的施工措施文

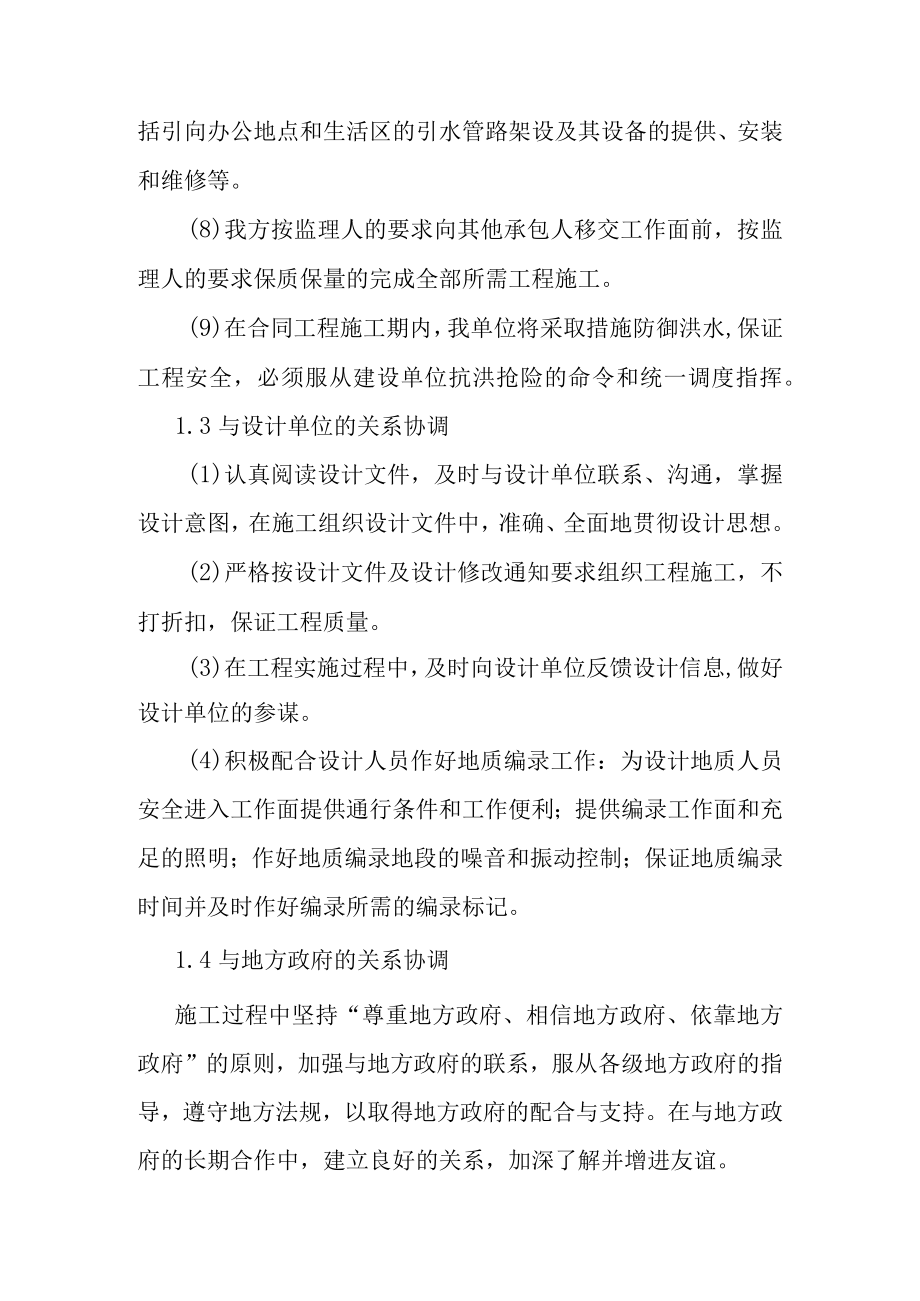

3、件组织施工,当施工条件发生变化,需调整施工方案时,立即将施工方案调整的原因及内容以书面形式报送监理人,在得到监理人批准前,不组织相关内容的工程施工。(4)积极主动配合监理人的质量检查工作,为监理人工作提供必要的条件,设立“工程检验联系单”,提前向监理人报告第二天需检测的工程项目、部位、工作量及检测的时间等内容,使监理人能合理、科学地安排工作,保证检测工作顺利进行。单独准备一套设计、施工文件及技术规范,存放在工地值班室,方便施工和监理人查阅。(5)坚决贯彻执行建设单位单位、监理人的指令,不打折扣,不讲条件,关键时刻识大体、顾大局,决不给建设单位、监理人出难题。(6)生活营地、施工场地的布置严格按
4、建设单位指定的场地位置进行。临时建筑物和公用设施的建设不得影响公路的正常运行。(7)向建设单位人员和监理人提供现场办公和生活用水,包括引向办公地点和生活区的引水管路架设及其设备的提供、安装和维修等。(8)我方按监理人的要求向其他承包人移交工作面前,按监理人的要求保质保量的完成全部所需工程施工。(9)在合同工程施工期内,我单位将采取措施防御洪水,保证工程安全,必须服从建设单位抗洪抢险的命令和统一调度指挥。1.3与设计单位的关系协调(1)认真阅读设计文件,及时与设计单位联系、沟通,掌握设计意图,在施工组织设计文件中,准确、全面地贯彻设计思想。(2)严格按设计文件及设计修改通知要求组织工程施工,不打
5、折扣,保证工程质量。(3)在工程实施过程中,及时向设计单位反馈设计信息,做好设计单位的参谋。(4)积极配合设计人员作好地质编录工作:为设计地质人员安全进入工作面提供通行条件和工作便利;提供编录工作面和充足的照明;作好地质编录地段的噪音和振动控制;保证地质编录时间并及时作好编录所需的编录标记。1.4与地方政府的关系协调施工过程中坚持“尊重地方政府、相信地方政府、依靠地方政府”的原则,加强与地方政府的联系,服从各级地方政府的指导,遵守地方法规,以取得地方政府的配合与支持。在与地方政府的长期合作中,建立良好的关系,加深了解并增进友谊。在本合同工程建设中,我公司将密切与地方政府及相关各方的关系,独立处
6、理好地方事宜,保障本合同工程的顺利建设。综合部将专门负责这方面的工作,积极处理好与地方的关系,接受地方安全、环保、卫生防疫等部门的指导、监督,切实加强自身人员的管理,并根据现场情况对有可能影响工程进度的因素进行预控,争取较好的施工环境。1.5与地方人民群众的关系协调在施工过程中教育广大职工群众尊重当地的民风民情,入乡随俗,使职工与当地群众搞好关系,增进团结。施工期间,热情关心当地人民群众的利益,加深与当地人民群众的了解和感情,一旦与当地群众发生冲突,首先着眼于企业内部找原因。对群众中存在的问题采取说服教育的方法,对企业内部存在的问题要从严从快处理,决不姑息,以免影响工程的正常施工。施工过程中如
7、果沿线老百姓一致反对施工,立即停止项目建设。老百姓提出的相关问题没有彻底解决前没有县政府的同意,主体工程不得动工。我单位在雇用农民工时,将认真贯彻执行劳动和社会保障部和建设部建制定的建设领域农民工工资支付管理暂行办法,必须严格按照劳动法、工资支付暂行规定和最低工资规定等有关规定支付农民工工资,不得拖欠或克扣。必须确保足额发放所雇佣员工的劳动报酬,不得因此而发生劳动纠纷。无论出于何种原因我公司一定做好与民工的协调工作,使所雇佣的员工不得阻碍发包人或其他承包人的正常工程施工和管理工作。1.6与其他标段承包人的关系协调我公司承诺严格遵守招标文件的有关规定,使发包人免于承担因本单位借用、占用或进出其它
8、标段和工区或作业影响等所引起的索赔、诉讼费、损害赔偿及其它开支,承担与相邻标段工程施工进行配合与协调的义务。我方将严格按照监理人指示,与其它承包人开展相应的协调工作,避免因施工干扰造成工期延误。L6.1与道路工程标(YM/Q1)的协调内容(1)干扰因素道路工程标(YM/Q1)负责2号渣场挡护、排水措施的建设和先期维护管理工作,预计2017年2月1日,2号渣场的维护管理工作移交给上水库土建及金属结构安装工程施工标(YM/C1),由上水库土建及金属结构安装工程施工标(YM/C1)标负责2号渣场移交后的维护管理工作。2号道路K0+000K5+860段施工由道路工程标(YM/Q1)负责施工,K5+86
9、0K5+971.448段由上水库土建及金属结构安装工程施工标(YM/C1)负责施工。1号道路增加沥青混凝土路面由上水库土建及金属结构安装工程施工标(YM/C1)负责施工。2号道路移交前,2号道路K0+000K5+860段维护由YM/Q1标负责,2号道路移交后,2号道路维护由上水库土建及金属结构安装工程施工标(YM/C1)负责。(2)协调措施由于两标在多个作业存在分界点,在施工过程中关注施工进度,做好交界处的标识,建立协调管理制度和具体的操作办法。工作面移交时,在业主和监理的主持下,进行工作面移交的检测及验收。L6.2与引水工程准备标(YM/Q2)的协调内容(1)干扰因素上水库土建及金属结构安装
10、工程施工标(YM/C1)负责1号渣场挡护及排水工程、上水库大坝基坑开挖及坝体填筑工程,负责施工期1号渣场堆渣管理,并保证1号渣场堆渣期渣坡预留4号道路路基宽度平台,确保4号道路的畅通。关于1号渣场排水渠和4号道路界面,YM/Q2标负责修建1号渣场排水渠与4号道路交界处的涵洞工程,上水库土建及金属结构安装工程施工标(YM/C1)负责1号渣场排水渠与4号道路所建涵洞之间衔接。引水上平洞施工支洞拟于2016年8月完成,具备通车条件。(2)协调措施在施工过程中关注施工进度,做好交界处的标识,建立协调管理制度和具体的操作办法。L6.3与电站永久补水及施工供水工程标(YM/Q3)的协调内容(1)干扰因素Y
11、M/Q3标负责穿施工道路涵管的铺设、安装,并保证涵管顶部距离路基大于50cm;上水库土建及金属结构安装工程施工标(YM/C1)负责维护穿施工道路供水管段。YM/Q3标负责在63OnI高位水池预留出接口,本标承包人负责引接。(2)协调措施供水施工关系本标段施工用水能否正常进行,应对其施工进度和施工质量密切关注。L6.4与施工供电工程标(YM/Q4)的协调内容(1)干扰因素YM/Q4标负责场内1号、2号、7号至9号、11号至15号,17号至21号共15个IOKV终端杆及终端杆间IOKV线路的建设;上水库土建及金属结构安装工程施工标(YM/C1)允许在2号、7号终端杆搭接IOkV动力电源并接至承包人
12、自行设置在适当位置的IokV降压变压器。协调措施供电施工队本标段施工用电影响重大,应密切关注其施工进度。牵引点移交时,需向监理人提出申请,再进行标段内的电力牵引。1.6.5与输水发电系统土建及金属结构安装工程施工标(YM/C2标)的协调内容(1)干扰因素以引水隧洞桩号(1#/2#)引1/引2tt0+029.38m(上水库进/出水口弯管段下游侧)为界,往上水库进/出水口方向的施工由上水库土建及金属结构安装工程施工标(YM/C1)负责,往厂房方向的施工由YM/C2标负责。引水事故闸门井平台开挖及其边坡排水、防护由上水库土建及金属结构安装工程施工标(YM/C1)负责。上水库土建及金属结构安装工程施工
13、标(YM/C1)负责为YM/C2标提供引水隧洞、引水事故闸门井、压力管道(竖井施工支洞以上部位)的混凝土的生产,并负责装车、计量,YM/C2标承包人负责运输、卸料等。上水库喷淋系统设备的电源由输水发电系统土建及金属结构安装工程施工标(YM/C2标)负责引接。上水库土建及金属结构安装工程施工标(YM/C1)标段中上水库进出水口开挖施工利用引水隧洞、引水上支洞作为出渣通道,YM/C2标予以配合。上水库进出水口开挖出渣期间,引水隧洞及引水上支洞通风由YM/C2标负责。本标在上水库进出水口具备开挖条件后,应优先完成上库进/出水口开挖,已减少对YM/C2标引水隧洞钢管安装的影响。YM/C1标负责上水库进
14、/出水口的接地敷设并在引水隧洞桩号(1#/2#)引1/引2#0+029.38m(上水库进/出水口弯管段下游侧)处预留甩头,YM/C2标负责上水库进/出水口接地甩头与引水隧洞钢管焊接。(2)协调措施两标在多个作业存在分界点,在施工过程中关注施工进度,做好交界处的标识,建立协调管理制度和具体的操作办法。YM/C2标提前两天上报混凝土用量,我标段负责提供相应混凝土用量,并进行相应签证。加快进出水口施工,在业主及监理的主持下进行工作面的移交工作。L6.6与下水库工程标(YM/C4)的协调内容(1)干扰因素下水库工程标(YM/C4)负责为上水库土建及金属结构安装工程施工标(YM/C1)提供所需的混凝土(
15、含喷混凝土)骨料,并负责装车、计量,上水库土建及金属结构安装工程施工标(YM/C1)负责运输。下水库大坝坝顶公路及右岸巡视便道增加沥青混凝土路面由上水库土建及金属结构安装工程施工标(YM/C1)负责施工。(2)协调措施我标段及时向YM/C4上报生产混凝土所需骨料用量,并负责运输,两方进行现场工程量签证。在业主及监理的主持下进行工作面的移交工作,进行相应道路路基等工作面承载力检测。L6.7与进厂交通洞及通风安全洞工程标(YM/Q8)的协调内容(1)干扰因素进厂交通洞及通风安全洞工程标(YM/Q8)负责进厂交通洞及通风安全洞的沥青混凝土路面基层施工,沥青混凝土路面由上水库土建及金属结构安装工程施工
16、标(YM/C1)负责施工。(2)协调措施YM/Q8标段应提前至少两天向我标段报备沥青混凝土用量及其标号,我标段负责进行沥青混凝土生产,并对工程量进行现场签证。L6.8与机电设备安装工程标(YM/EM1)的协调内容(1)干扰因素上水库喷淋系统设备的电源由机电设备安装工程标(WEMl)负责引接。上库喷淋系统控制及启动盘柜等设备安装、调试和试验由上水库土建及金属结构安装工程施工标(YM/C1)标承包人负责,控制设备与全厂监控系统的电缆引接及调试由YM/EM1标承包人负责;(2)协调措施及时进行接口对接。L6.9与金属结构采购标(YM/EM10)的协调内容(1)干扰因素上水库进/出水口部位所有金属结构的制造和场
