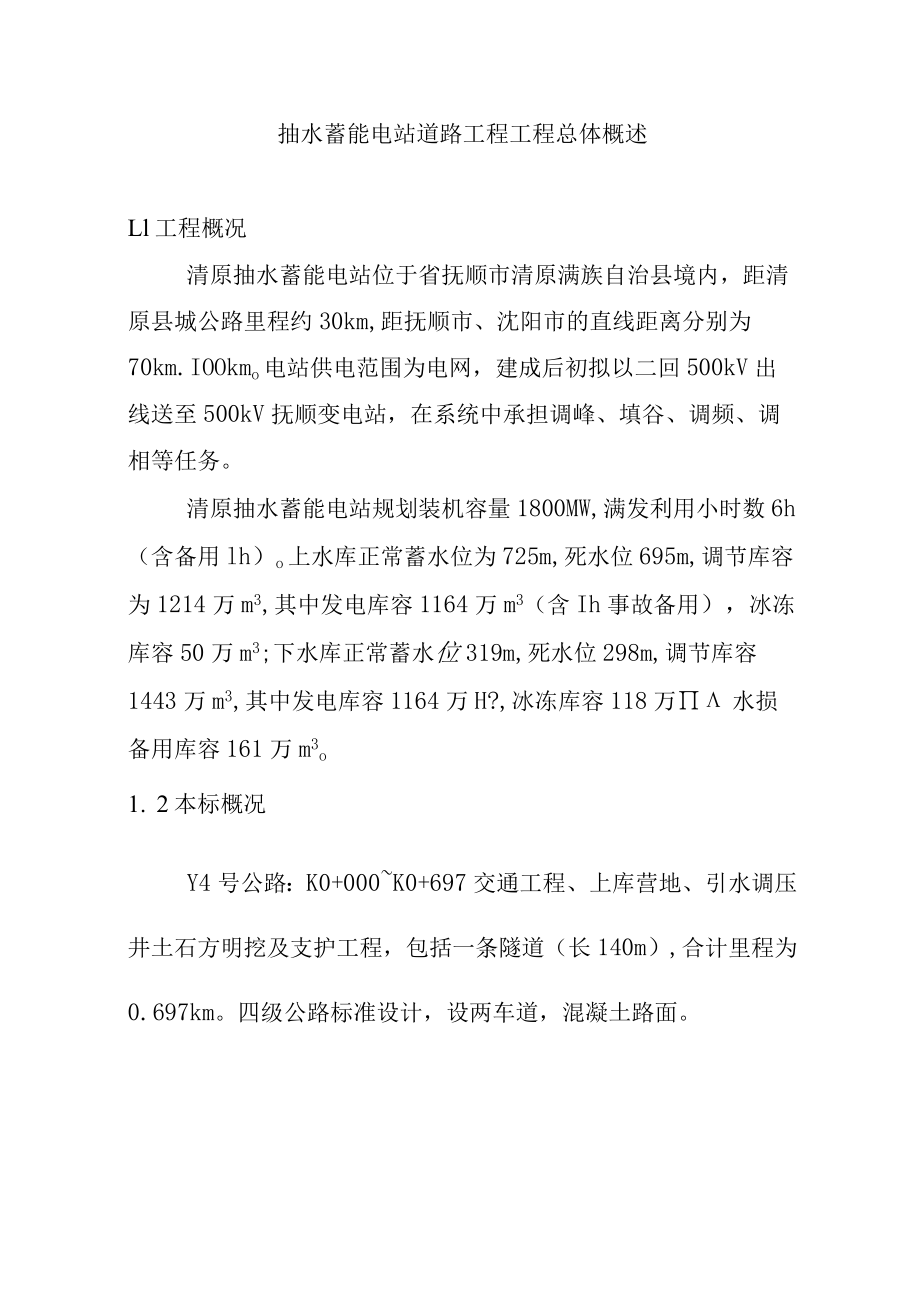

1、抽水蓄能电站道路工程工程总体概述Ll工程概况清原抽水蓄能电站位于省抚顺市清原满族自治县境内,距清原县城公路里程约30km,距抚顺市、沈阳市的直线距离分别为70km.IOOkmo电站供电范围为电网,建成后初拟以二回500kV出线送至500kV抚顺变电站,在系统中承担调峰、填谷、调频、调相等任务。清原抽水蓄能电站规划装机容量1800MW,满发利用小时数6h(含备用lh)o上水库正常蓄水位为725m,死水位695m,调节库容为1214万m3,其中发电库容1164万m3(含Ih事故备用),冰冻库容50万m3;下水库正常蓄水位319m,死水位298m,调节库容1443万m3,其中发电库容1164万H?,

2、冰冻库容118万水损备用库容161万m3o1. 2本标概况Y4号公路:K0+000K0+697交通工程、上库营地、引水调压井土石方明挖及支护工程,包括一条隧道(长140m),合计里程为0.697km。四级公路标准设计,设两车道,混凝土路面。主要工程量表编号项目单位工程量备注1明挖土方万ID?21.5自然方2明挖石方万疗15.8自然方3洞挖土方万犬0.47隧道4洞挖石方万m30.7隧道5路基及场地填筑利用土石方万疗5.86级配碎石底基层(20cm)万0.537水泥稳定碎石基层(20cm)万I20.538抗弯拉强度5.OMPa混凝土路面(26cm)万m20.619混凝土万电0.51不含喷混10钢筋

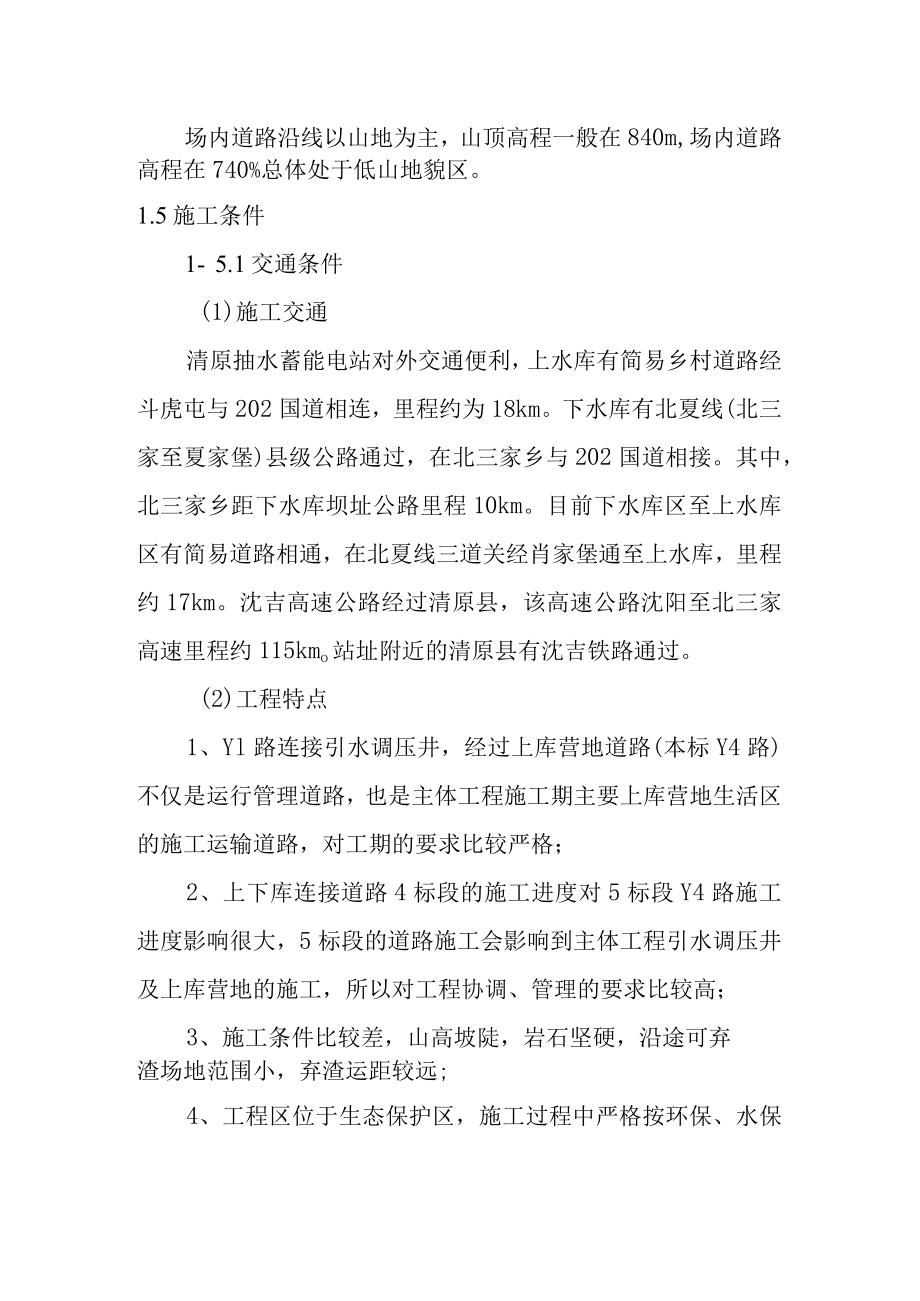

3、、钢材t43911锚杆及锚索、导管万m3.6812隧道座/米1/14013涵洞道31-1.5*1.5场内道路沿线以山地为主,山顶高程一般在840m,场内道路高程在740%总体处于低山地貌区。1.5施工条件1- 5.1交通条件(1)施工交通清原抽水蓄能电站对外交通便利,上水库有简易乡村道路经斗虎屯与202国道相连,里程约为18km。下水库有北夏线(北三家至夏家堡)县级公路通过,在北三家乡与202国道相接。其中,北三家乡距下水库坝址公路里程10km。目前下水库区至上水库区有简易道路相通,在北夏线三道关经肖家堡通至上水库,里程约17km。沈吉高速公路经过清原县,该高速公路沈阳至北三家高速里程约115
4、kmo站址附近的清原县有沈吉铁路通过。(2)工程特点1、Yl路连接引水调压井,经过上库营地道路(本标Y4路)不仅是运行管理道路,也是主体工程施工期主要上库营地生活区的施工运输道路,对工期的要求比较严格;2、上下库连接道路4标段的施工进度对5标段Y4路施工进度影响很大,5标段的道路施工会影响到主体工程引水调压井及上库营地的施工,所以对工程协调、管理的要求比较高;3、施工条件比较差,山高坡陡,岩石坚硬,沿途可弃渣场地范围小,弃渣运距较远;4、工程区位于生态保护区,施工过程中严格按环保、水保措施要求执行。1.5.2施工临时设施(1)临时生活、办公和生产设施布置根据清原抽水蓄能电站永久征地范围和场地布
5、置条件,将临时生活、办公和生产设施布置在永久征地范围内或临时征地相对容易的位置,将5标段营区和辅助企业区布置在上库营地永久征地范围内位置上,占地面积约为6000平方米,所有所地均需平整后才能使用。(2)供水、供电临时设施施工生产生活用水,标段可利用白水水库水,其中生活用水需作消毒净化处理。临时生活、办公和生产设施区附近接农用电网,同时自备发电机,道路施工全部采用自发电。(3)筑路材料供应工程所需水泥、钢材、砂石骨料和垫层料等均从建筑市场购买,土石填筑料全部利用开挖料。1.6本合同工程项目及其工作内容(1)路基:D土石方工程2)排水工程3)防护工程(2)路面:1)垫层工程2)混凝土工程(3)隧道工程(4)引水调压井工程D土石方工程2)防护工程3)闸门井平台(5)上库营地施工1) 土石方工程2)防护及排水工程1.7计划工期计划工期:16个月半。计划开工日期:2018年5月16日计划竣工日期:ZQj包年10月31日
