排水外网紧急施工实施方案.docx

上传人:p** 文档编号:240077 上传时间:2023-04-18 格式:DOCX 页数:13 大小:37.74KB
下载 相关 举报
排水外网紧急施工实施方案.docx_第1页
第1页 / 共13页
排水外网紧急施工实施方案.docx_第2页
第2页 / 共13页
排水外网紧急施工实施方案.docx_第3页
第3页 / 共13页
排水外网紧急施工实施方案.docx_第4页
第4页 / 共13页
排水外网紧急施工实施方案.docx_第5页
第5页 / 共13页
排水外网紧急施工实施方案.docx_第6页
第6页 / 共13页
排水外网紧急施工实施方案.docx_第7页
第7页 / 共13页
排水外网紧急施工实施方案.docx_第8页
第8页 / 共13页
排水外网紧急施工实施方案.docx_第9页
第9页 / 共13页
排水外网紧急施工实施方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《排水外网紧急施工实施方案.docx》由会员分享,可在线阅读,更多相关《排水外网紧急施工实施方案.docx(13页珍藏版)》请在第壹文秘上搜索。

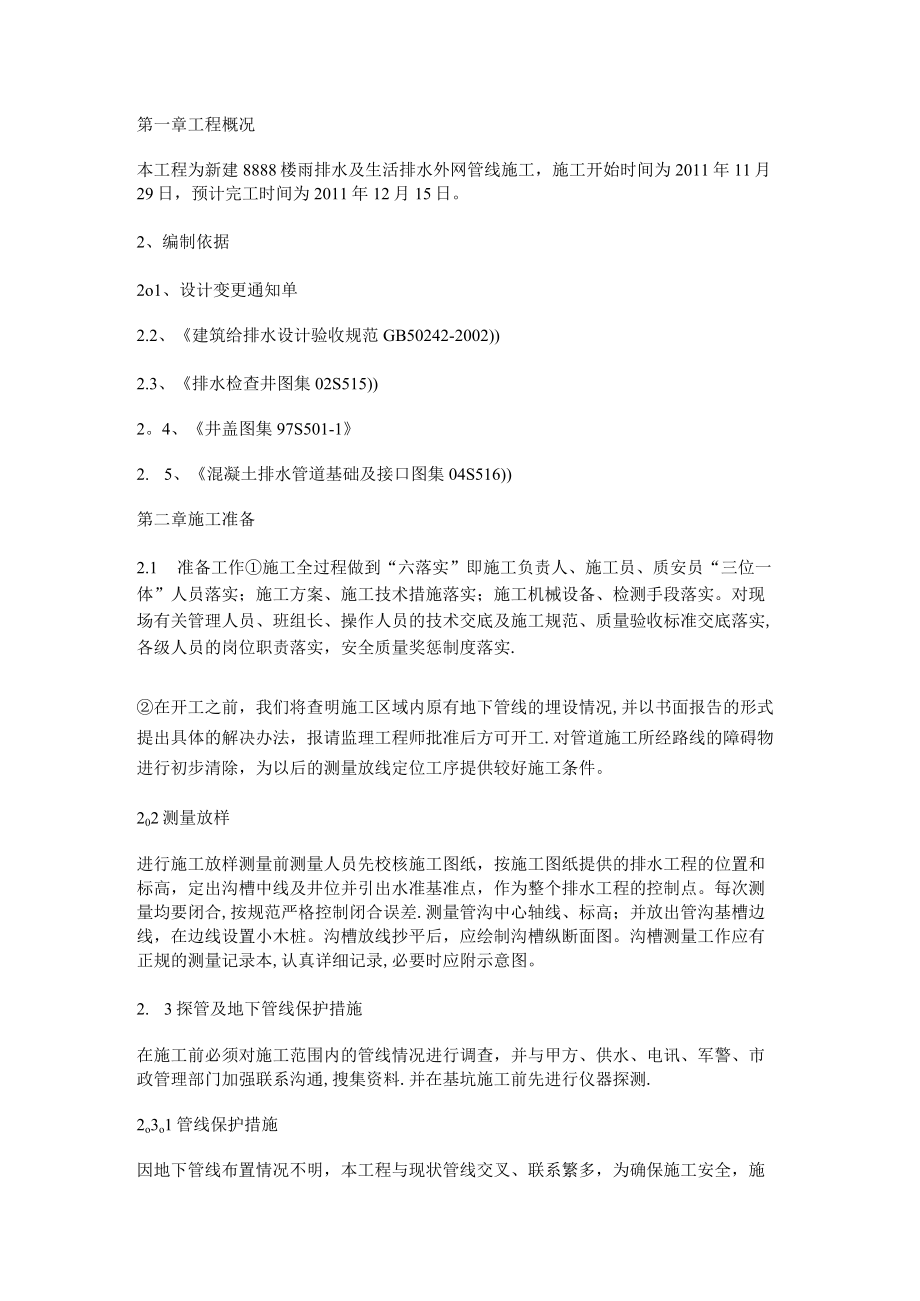

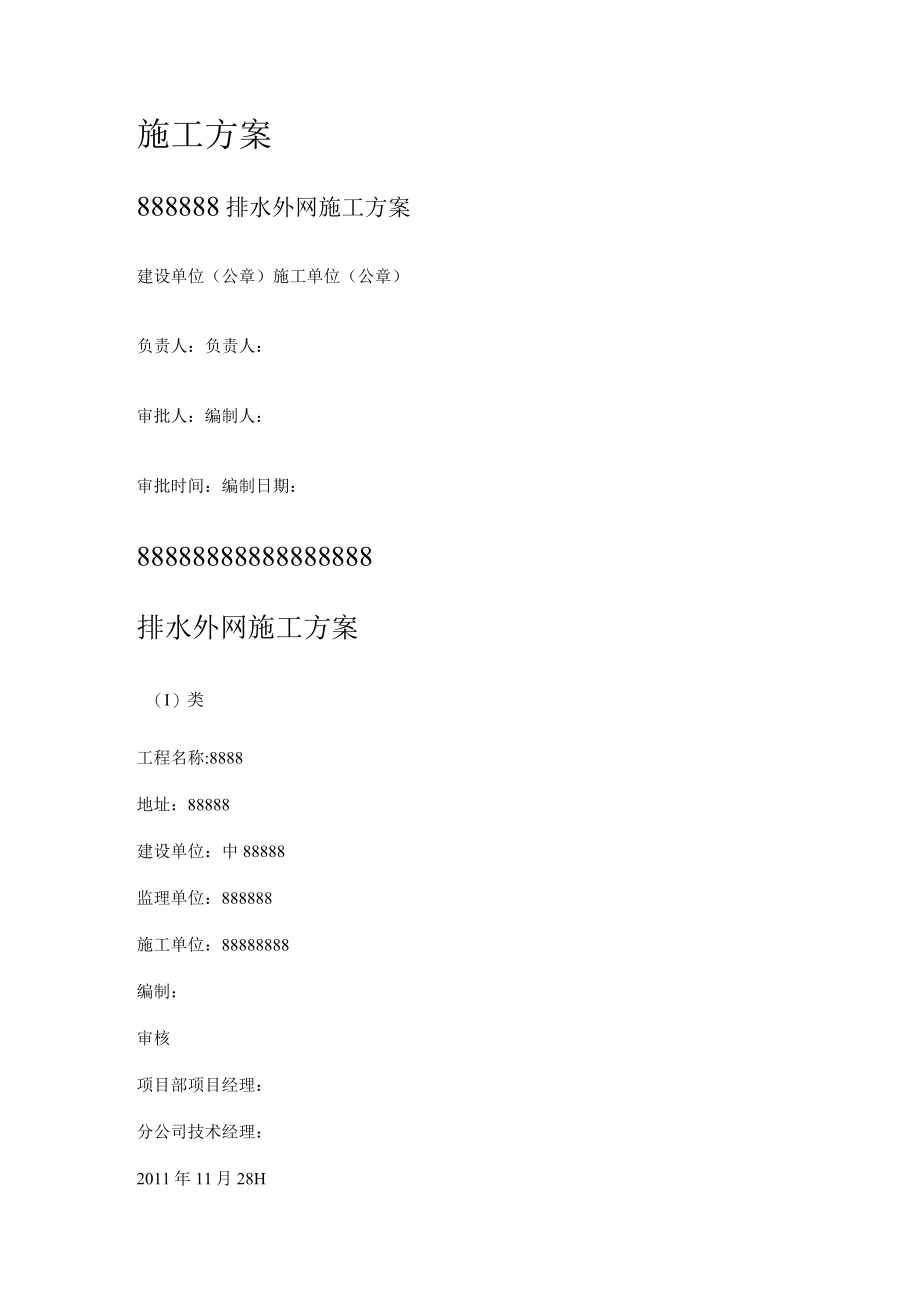

1、施工方案888888排水外网施工方案建设单位(公章)施工单位(公章)负责人:负责人:审批人:编制人:审批时间:编制日期:88888888888888888排水外网施工方案(I)类工程名称:8888地址:88888建设单位:中88888监理单位:888888施工单位:88888888编制:审核项目部项目经理:分公司技术经理:2011年11月28H第一章工程概况本工程为新建8888楼雨排水及生活排水外网管线施工,施工开始时间为2011年11月29日,预计完工时间为2011年12月15日。2、编制依据2o1、设计变更通知单2.2、建筑给排水设计验收规范GB50242-2002)2.3、排水检查井图集

2、02S515)2。4、井盖图集97S501-12. 5、混凝土排水管道基础及接口图集04S516)第二章施工准备2.1 准备工作施工全过程做到“六落实”即施工负责人、施工员、质安员“三位一体”人员落实;施工方案、施工技术措施落实;施工机械设备、检测手段落实。对现场有关管理人员、班组长、操作人员的技术交底及施工规范、质量验收标准交底落实,各级人员的岗位职责落实,安全质量奖惩制度落实.在开工之前,我们将查明施工区域内原有地下管线的埋设情况,并以书面报告的形式提出具体的解决办法,报请监理工程师批准后方可开工.对管道施工所经路线的障碍物进行初步清除,为以后的测量放线定位工序提供较好施工条件。202测量

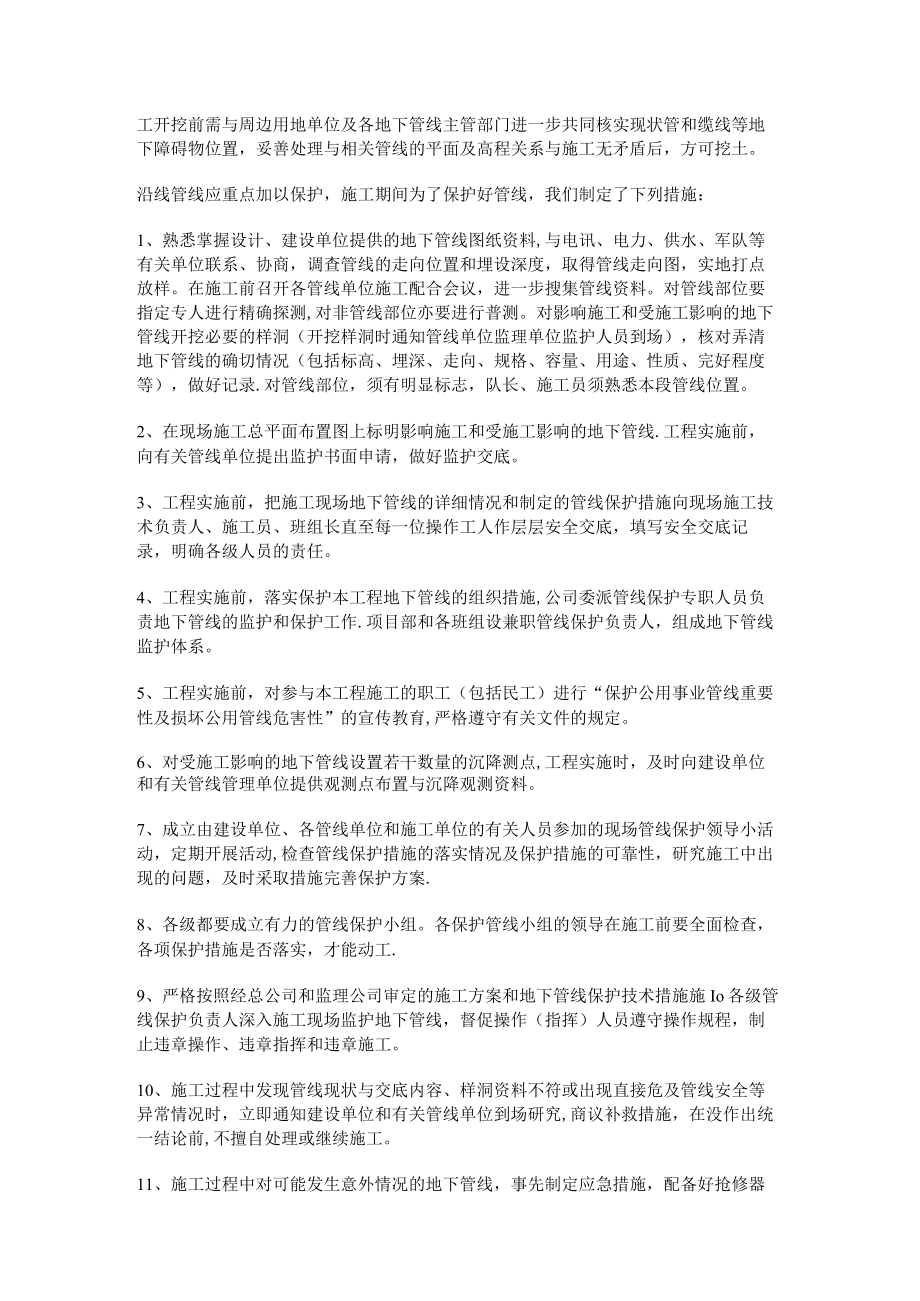

3、放样进行施工放样测量前测量人员先校核施工图纸,按施工图纸提供的排水工程的位置和标高,定出沟槽中线及井位并引出水准基准点,作为整个排水工程的控制点。每次测量均要闭合,按规范严格控制闭合误差.测量管沟中心轴线、标高;并放出管沟基槽边线,在边线设置小木桩。沟槽放线抄平后,应绘制沟槽纵断面图。沟槽测量工作应有正规的测量记录本,认真详细记录,必要时应附示意图。2. 3探管及地下管线保护措施在施工前必须对施工范围内的管线情况进行调查,并与甲方、供水、电讯、军警、市政管理部门加强联系沟通,搜集资料.并在基坑施工前先进行仪器探测.2o3o1管线保护措施因地下管线布置情况不明,本工程与现状管线交叉、联系繁多,为

4、确保施工安全,施工开挖前需与周边用地单位及各地下管线主管部门进一步共同核实现状管和缆线等地下障碍物位置,妥善处理与相关管线的平面及高程关系与施工无矛盾后,方可挖土。沿线管线应重点加以保护,施工期间为了保护好管线,我们制定了下列措施:1、熟悉掌握设计、建设单位提供的地下管线图纸资料,与电讯、电力、供水、军队等有关单位联系、协商,调查管线的走向位置和埋设深度,取得管线走向图,实地打点放样。在施工前召开各管线单位施工配合会议,进一步搜集管线资料。对管线部位要指定专人进行精确探测,对非管线部位亦要进行普测。对影响施工和受施工影响的地下管线开挖必要的样洞(开挖样洞时通知管线单位监理单位监护人员到场),核

5、对弄清地下管线的确切情况(包括标高、埋深、走向、规格、容量、用途、性质、完好程度等),做好记录.对管线部位,须有明显标志,队长、施工员须熟悉本段管线位置。2、在现场施工总平面布置图上标明影响施工和受施工影响的地下管线.工程实施前,向有关管线单位提出监护书面申请,做好监护交底。3、工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、施工员、班组长直至每一位操作工人作层层安全交底,填写安全交底记录,明确各级人员的责任。4、工程实施前,落实保护本工程地下管线的组织措施,公司委派管线保护专职人员负责地下管线的监护和保护工作.项目部和各班组设兼职管线保护负责人,组成地下管线

6、监护体系。5、工程实施前,对参与本工程施工的职工(包括民工)进行“保护公用事业管线重要性及损坏公用管线危害性”的宣传教育,严格遵守有关文件的规定。6、对受施工影响的地下管线设置若干数量的沉降测点,工程实施时,及时向建设单位和有关管线管理单位提供观测点布置与沉降观测资料。7、成立由建设单位、各管线单位和施工单位的有关人员参加的现场管线保护领导小活动,定期开展活动,检查管线保护措施的落实情况及保护措施的可靠性,研究施工中出现的问题,及时采取措施完善保护方案.8、各级都要成立有力的管线保护小组。各保护管线小组的领导在施工前要全面检查,各项保护措施是否落实,才能动工.9、严格按照经总公司和监理公司审定

7、的施工方案和地下管线保护技术措施施Io各级管线保护负责人深入施工现场监护地下管线,督促操作(指挥)人员遵守操作规程,制止违章操作、违章指挥和违章施工。10、施工过程中发现管线现状与交底内容、样洞资料不符或出现直接危及管线安全等异常情况时,立即通知建设单位和有关管线单位到场研究,商议补救措施,在没作出统一结论前,不擅自处理或继续施工。11、施工过程中对可能发生意外情况的地下管线,事先制定应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然。一旦发生管线损坏事故,立刻保护现场,24h内报上级部门和建设单位.特殊管线立即上报,通知有关管线单位要求抢修,积极组织力量协助抢修工作。12

8、、加强思想政治工作,要对全体人员(包括民工)讲清楚保护管线的重要性,明确要求。13、凡不听从指挥乱开挖造成管线损坏者,除受经济行政处分外,按情节严重的要追究刑事责任.2o3水管检查管道运到现场,可采用目测法,对管道是否有损伤进行检验,并做好记录与验收手续。如发现管道有损伤,应将该管道与其它管道分开,立即通知管道供应厂家。进行检查,分析原因并作出鉴定,以便及时妥善处理。第三章管道沟槽开挖施工方法2.1 管道沟槽开挖管道定位测量和放线结束后,经建设单位和监理单位等复测合格后,可以进行沟槽开挖。土方开挖断面图详见附图。在施工前采取挖探和钻探的方法查明与施工相关地下情况,调查的主要内容有:各沟槽段的地

9、下水位和土质情况,地下各种电缆的具体位置,施工沟渠与已建的沟渠、构筑物衔接的平面位置和高程校对等,以便合理地采取相应的措施.根据现场实际情况,沟槽开挖的方法应根据沟槽的断面形式、地下的复杂程度、土质坚硬程度、工作量和施工场地的大小以及机械配备、劳动力条件等条件确定,采用人工与机械相结合的形式开挖。即探明管线后,管线密集和机械不能到达的位置采用人工开挖.开挖沟槽采用人工开挖(Io0%)。在开挖前,现场施工员向司机及土方工详细交底(沟槽的断面,开挖的次序).在开挖过程中由管理人员在现场指挥并经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求。管沟槽底层开挖的宽度按本次管槽需要保证的工作

10、面进行开挖。开挖时,随时测量监控,保证开挖边坡、基坑尺寸,轴线、槽底的高程应达到沟槽验收规定的要求.槽底最小宽度表管径D(mm)槽底宽度B(mm)150D3002D+1100300D4502D+1100450D8002D+1100注:有支撑沟槽的支撑宽度未计入内.3. 2人工开挖时应注意下列事项:1、沟槽应分段开挖,并应确定开挖顺序和分层开挖深度,若有坡度,应由低向高处进行。2、开挖人员不应分布过密,以间隔3m为宜,在开挖过程中和敞沟期间应保持沟壁完整,防止坍塌,必要时应支撑保护.3、开挖沟槽遇有管道、电缆或其它构筑物时,应严加保护,并及时与有关单位联系,会同处理。4、沟槽检查验收:沟槽开挖完

11、成后,进行检查验收。检查项目包括开挖断面、槽底标高、轴线位置、沟槽边坡等。沟槽开挖允许偏差和检查方法见下表:沟槽开挖允许偏差和检查方法序号项目允许偏差(mm)检查频率点范围嬴检查方法1槽底高程303用水准仪测量2槽底中线每侧宽度不小于设计和施工规范规定O1A每米6挂中心线用尺量,每侧3点3沟槽边坡不陡于设计和施工规范规定6用坡度尺检验每侧计3点开挖出来的土方,其中施工道路一侧的土壤,应及时将部分直接装车清走,以便留出工作面进行下一工序和堆放材料。第五章安装与敷设5.1管道的进场堆放及运输、当管道直接放在地上时,要求地面平整,不能有石块和容易引起管道损坏的尖利物体,要有防止管道滚动的措施.、不同

12、管径的管道堆放时,应把大而重的放下边,轻的放上边,管道两侧用木楔或木板挡住。、短距离搬运,不应在坚硬不平地面或石子地面上滚动,以防损伤管道。、上下叠放运输,其高度不应超过2米。车、船与管道接触处,要求平坦,并用柔韧的带子或绳子将其固定在运输工具上,防止滚动和碰撞。5.2管道基础不良地段基础处理及垫层施工、管道施工前应先按设计要求进行软基处理,如管道地基土为淤泥则要求换土处理,地基土承载力应不低于IOOKPa0、管道基础软基处理采用打搅拌桩、抛填块石和换填碎石砂基础.抛填块石基础处理施工。5o3管道安装施工工艺(一)管材选用1、本工程的管道采用明挖施工,管材选用e300钢筋混凝土管.2、管子内、

13、外表面应光洁平整,无蜂窝、塌落、露筋、空鼓.3、混凝土管不允许有裂缝;钢筋混凝土管外表面不允许有裂缝,管内壁裂缝宽度不得超过0.05mm。(二)施工原则管道在管底标高和管基质量检查合格后,所用管材、管道配件及其材料经抽样检查(按根或件数的10%)合格后,方进行铺设,并按以下的原则进行实施:(1)管道基础、开挖、回填、管道与检查井的接驳等均按给水排水管道施工及验收规范进行施工。(2)管道施工的测量、降水、开槽、沟槽支撑和管道交叉处理等技术要求,按现行国家标准给水排水管道施工及验收规范规定执行。(3)当埋设深度小于等于2.5m时采用铁丝网水泥砂浆抹带接口90混凝土基础,当埋设深度大于等于2。5m时

14、采用铁丝网水泥砂浆抹带接口180混凝土基础.(4)管道安装验收合格立即回填,先回填到管顶以上一倍管径高度,沟槽回填从管底基础部位开始到管顶0.5m范围内人工回填。(5)沟槽回填从管道、检查井等构筑物两侧同时对称回填,确保管道及构筑物不产生移位,必要时可以对管道采取限位措施。(11)所有排污管材及其配件均须符合设计图纸及国家规定的产品质量要求。(三)施工工艺流程1、施工工艺流程图见下图:(四)沟槽检查验收沟槽开挖完成后,进行检查验收。检查项目包括开挖断面、槽底标高、轴线位置、沟槽边坡等.沟槽开挖允许偏差和检查方法见下表:序号项目允许偏差(mm)检查频率检查方法范围点数1槽底高程0,-30两3用水

15、准仪测量2槽底中线每侧宽度不小于规定井6挂中心线用尺量每侧3点3沟槽边坡不小于规定之间6用坡度尺检验每侧计3点(五)、管道铺设基本要求1、下管前,先清除管坑内杂物,加固基坑的支撑,排除基坑内的积水,然后在平基上弹放管道中线,复核平基面标高。2、管材应附有出厂合格证,安装前检查管的外观质量,不使用有裂缝、蜂窝现象的管材。3、根据管径大小和现场情况,采用人力下管和吊车下管相结合。下管时应将管道排好,然后对线校正,严格控制中线和标高,自下游向上游进行下管,并用中心线法或边线法控制管道的中线和高程.4、管道稳定后,应再复核一次流水位的高程,使管道的纵坡符合设计要求后方可进行下一工序的施工。第六章井室结构施工本工程包括检查井砌筑以及井室抹灰施工。井墙用M7。5水泥砂浆砌MUlo病。抹面、勾缝、座浆、抹三角灰用1:2防水水泥砂浆。6.1、井室砌筑1、砌筑前校核基础尺寸及高程,测放出井中及砌筑边线。灰砂砖在建筑前用水湿润,含水量为10%15%,砂浆配合比由实验室确定。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
