《新平隧道2#横洞大里程方向周报2019.6.20.docx》由会员分享,可在线阅读,更多相关《新平隧道2#横洞大里程方向周报2019.6.20.docx(7页珍藏版)》请在第壹文秘上搜索。

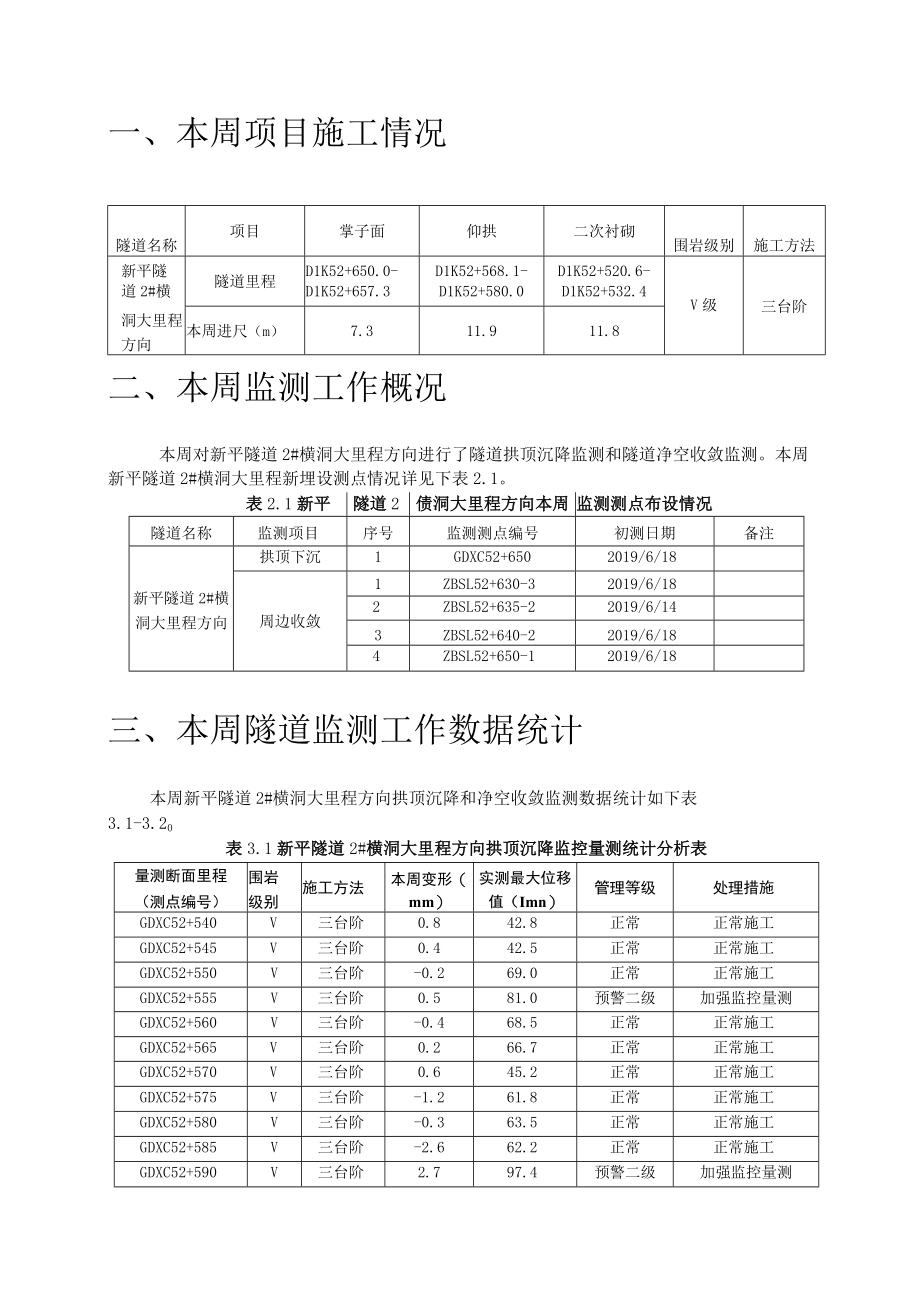

1、新建玉溪至磨憨铁路站前工程YMZQ-3标新平隧道2#横洞大里程方向监控量测周报(2019.06.14至2019.06.20)中国中铁编制:复核:工程部长:项目总工:监理工程师:中铁隧道局集团有限公司玉磨铁路三标项目经理部2019年06月20日目录一、本周项目施工情况1二、本周监测工作概况1三、本周隧道监测工作数据统计1四、监测数据分析及施工建议3五、监控量测信息化工作完成情况5六、下周监控量测计划5一、本周项目施工情况隧道名称项目掌子面仰拱二次衬砌围岩级别施工方法新平隧隧道里程D1K52+650.0-D1K52+568.1-D1K52+520.6-道2#横D1K52+657.3D1K52+58
2、0.0D1K52+532.4V级三台阶洞大里程方向本周进尺(m)7.311.911.8二、本周监测工作概况本周对新平隧道2#横洞大里程方向进行了隧道拱顶沉降监测和隧道净空收敛监测。本周新平隧道2#横洞大里程新埋设测点情况详见下表2.1。表2.1新平隧道2料债洞大里程方向本周监测测点布设情况隧道名称监测项目序号监测测点编号初测日期备注新平隧道2#横洞大里程方向拱顶下沉1GDXC52+6502019/6/18周边收敛1ZBSL52+630-32019/6/182ZBSL52+635-22019/6/143ZBSL52+640-22019/6/184ZBSL52+650-12019/6/18三、本周
3、隧道监测工作数据统计本周新平隧道2#横洞大里程方向拱顶沉降和净空收敛监测数据统计如下表3.1-3.20表3.1新平隧道2#横洞大里程方向拱顶沉降监控量测统计分析表量测断面里程(测点编号)围岩级别施工方法本周变形(mm)实测最大位移值(Imn)管理等级处理措施GDXC52+540V三台阶0.842.8正常正常施工GDXC52+545V三台阶0.442.5正常正常施工GDXC52+550V三台阶-0.269.0正常正常施工GDXC52+555V三台阶0.581.0预警二级加强监控量测GDXC52+560V三台阶-0.468.5正常正常施工GDXC52+565V三台阶0.266.7正常正常施工GDX
4、C52+570V三台阶0.645.2正常正常施工GDXC52+575V三台阶-1.261.8正常正常施工GDXC52+580V三台阶-0.363.5正常正常施工GDXC52+585V三台阶-2.662.2正常正常施工GDXC52+590V三台阶2.797.4预警二级加强监控量测GDXC52+595V三台阶-3.385.0预警二级加强监控量测GDXC52+600V三台阶1.070.4正常正常施工GDXC52+605V三台阶3.058.3正常正常施工GDXC52+610V三台阶6.439.3正常正常施工GDXC52+615V三台阶1.442.5正常正常施工GDXC52+620V三台阶5.436.5
5、正常正常施工GDXC52+625V三台阶1.953.5正常正常施工GDXC52+630V三台阶-5.628.6正常正常施工GDXC52+635V三台阶8.919.6正常正常施工GDXC52+640V三台阶8.524.4正常正常施工GDXC52+645V三台阶17.020.7正常正常施工GDXC52+650V三台阶7.57.5正常正常施工注.涮占卜升为“-”.涮占下涧为表3.2新平隧道2#横洞大里程方向周边收敛监控量测统计分析表量测断面里程(测点编号)围岩级别施工方法本周变形(mm)实测最大位移值(Inm)管理等级处理措施ZBSL52+540-1V三台阶0.972.6正常正常施工ZBSL52+5
6、40-2V三台阶0.234.7正常正常施工ZBSL52+540-3V三台阶0.015.3正常正常施工ZBSL52+545-1V三台阶-0.384.2预警二级加强监控量测ZBSL52+545-2V三台阶0.574.9正常正常施工ZBSL52+545-3V三台阶0.020.1正常正常施工ZBSL52+550-1V三台阶0.274.6正常正常施工ZBSL52+550-2V三台阶0.433.8正常正常施工ZBSL52+550-3V三台阶0.013.0正常正常施工ZBSL52+555-1V三台阶0.469.9正常正常施工ZBSL52+555-2V三台阶-0.158.8正常正常施工ZBSL52+555-3
7、V三台阶0.010.3正常正常施工ZBSL52+560-1V三台阶-0.290.3预警二级加强监控量测ZBSL52+560-2V三台阶0.383.5预警二级加强监控量测ZBSL52+560-3V三台阶0.023.1正常正常施工ZBSL52+565-1V三台阶0.474.4正常正常施工ZBSL52+565-2V三台阶-0.341.2正常正常施工ZBSL52+565-3V三台阶0.016.0正常正常施工ZBSL52+570-1V三台阶-0.371.4正常正常施工ZBSL52+570-2V三台阶3.136.2正常正常施工ZBSL52+570-3V三台阶0.714.4正常正常施工ZBSL52+575-
8、1V三台阶0.3109.8预警二级加强监控量测ZBSL52+575-2V三台阶2.325.1正常正常施工ZBSL52+575-3V三台阶-1.011.7正常正常施工ZBSL52+580-1V三台阶0.397.2预警二级加强监控量测ZBSL52+580-2V三台阶3.130.2正常正常施工ZBSL52+580-3V三台阶-0.116.4正常正常施工ZBSL52+585-1V三台阶2.1105.5预警二级加强监控量测ZBSL52+585-2V三台阶4.358.8正常正常施工ZBSL52+585-3V三台阶3.616.6正常正常施工ZBSL52+590-1V三台阶6.3109.4预警二级加强监控量测
9、ZBSL52+590-2V三台阶8.977.4预警二级加强监控量测ZBSL52+590-3V三台阶3.510.4正常正常施工ZBSL52+595-1V三台阶2.3109.6预警二级加强监控量测ZBSL52+595-2V三台阶5.989.6预警二级加强监控量测ZBSL52+595-3V三台阶0.58.9正常正常施工ZBSL52+600-1V三台阶2.6100.1预警二级加强监控量测ZBSL52+600-2V三台阶-1.450.8正常正常施工ZBSL52+600-3V三台阶1.612.6正常正常施工ZBSL52+605-1V三台阶0.388.2预警二级加强监控量测ZBSL52+605-2V三台阶-
10、4.35.5正常正常施工ZBSL52+605-3V三台阶1.96.1正常正常施工ZBSL52+610-1V三台阶3.761.5正常正常施工ZBSL52+610-2V三台阶2.024.0正常正常施工ZBSL52+610-3V三台阶6.710.7正常正常施工ZBSL52+615-1V三台阶3.567.6正常正常施工ZBSL52+615-2V三台阶3.037.8正常正常施工ZBSL52+615-3V三台阶1.0-0.3正常正常施工ZBSL52+620-1V三台阶3.246.5正常正常施工ZBSL52+620-2V三台阶6.720.3正常正常施工ZBSL52+620-3V三台阶5.810.2正常正常施
11、工ZBSL52+625-1V三台阶2.738.4正常正常施工ZBSL52+625-2V三台阶9.621.1正常正常施工ZBSL52+625-3V三台阶7.17.1正常正常施工ZBSL52+630-1V三台阶3.833.7正常正常施工ZBSL52+630-2V三台阶10.510.5正常正常施工ZBSL52+630-3V三台阶0.60.6正常正常施工ZBSL52+635-1V三台阶9.028.9正常正常施工ZBSL52+635-2V三台阶19.319.3正常正常施工ZBSL52+640-1V三台阶22.740.0正常正常施工ZBSL52+640-2V三台阶15.515.5正常正常施工ZBSL52+645-1V三台阶25.027.2正常正常施工ZBSL52+650-1V三台阶7.67.6正常正常施工注:隧道净空夕、张为“-”,内敛为“十二四、监测数据分析及施工建议本周新平隧道2#横洞大里程方向D1K52+640量测断面变化量相对较大,对该断面的监控变形分析如下:拱顶下沉测点GDXC52+640本周沉降8.5m,开累沉降24.4mm,累计变形小于监测控制值;净空收敛测线ZBSL52+640-1本周收敛22.7mm,开累收敛40.0mm,累计变形小于监测控制值;净空收敛测线ZBSL5
