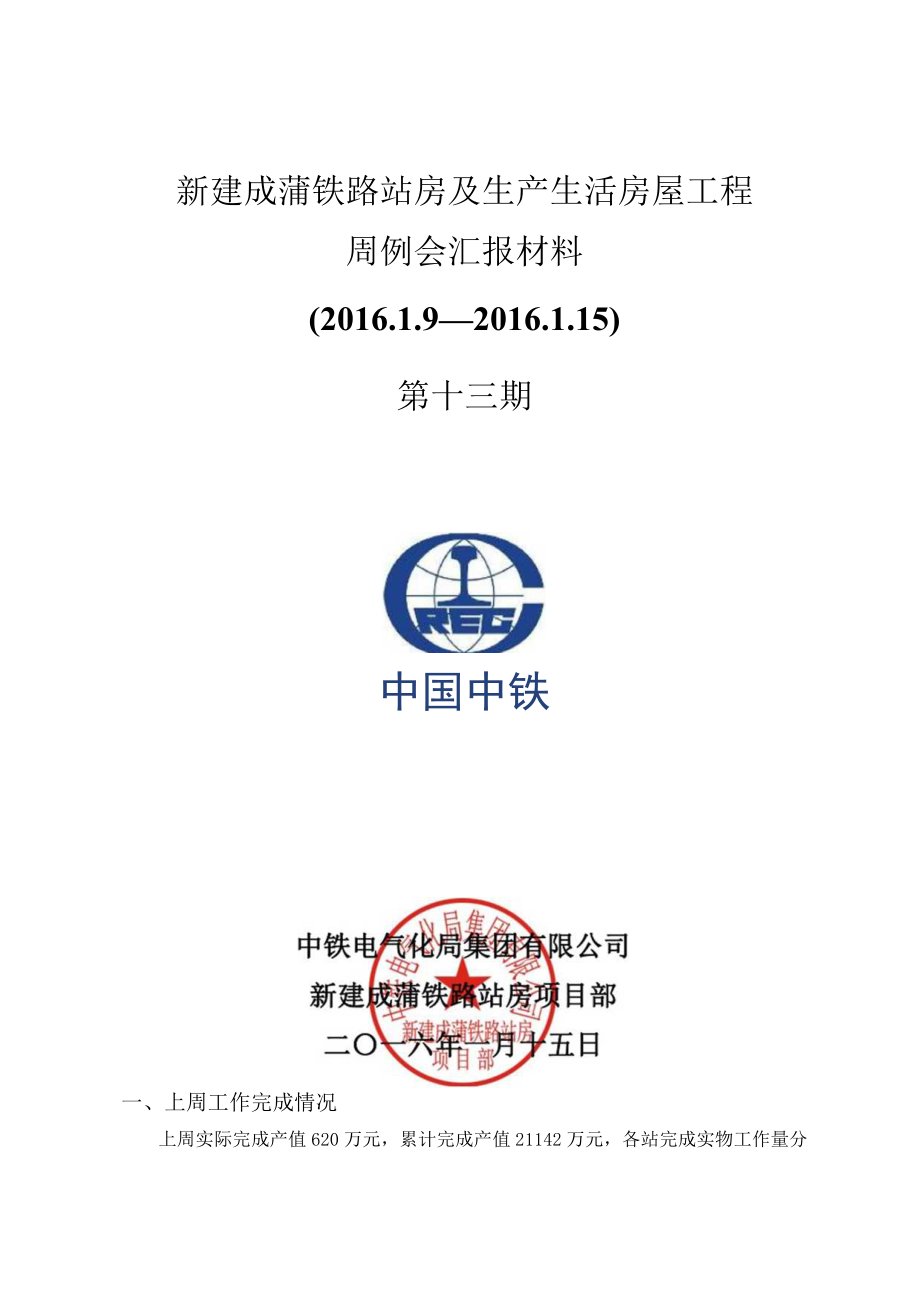

《新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十三期).docx》由会员分享,可在线阅读,更多相关《新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十三期).docx(5页珍藏版)》请在第壹文秘上搜索。

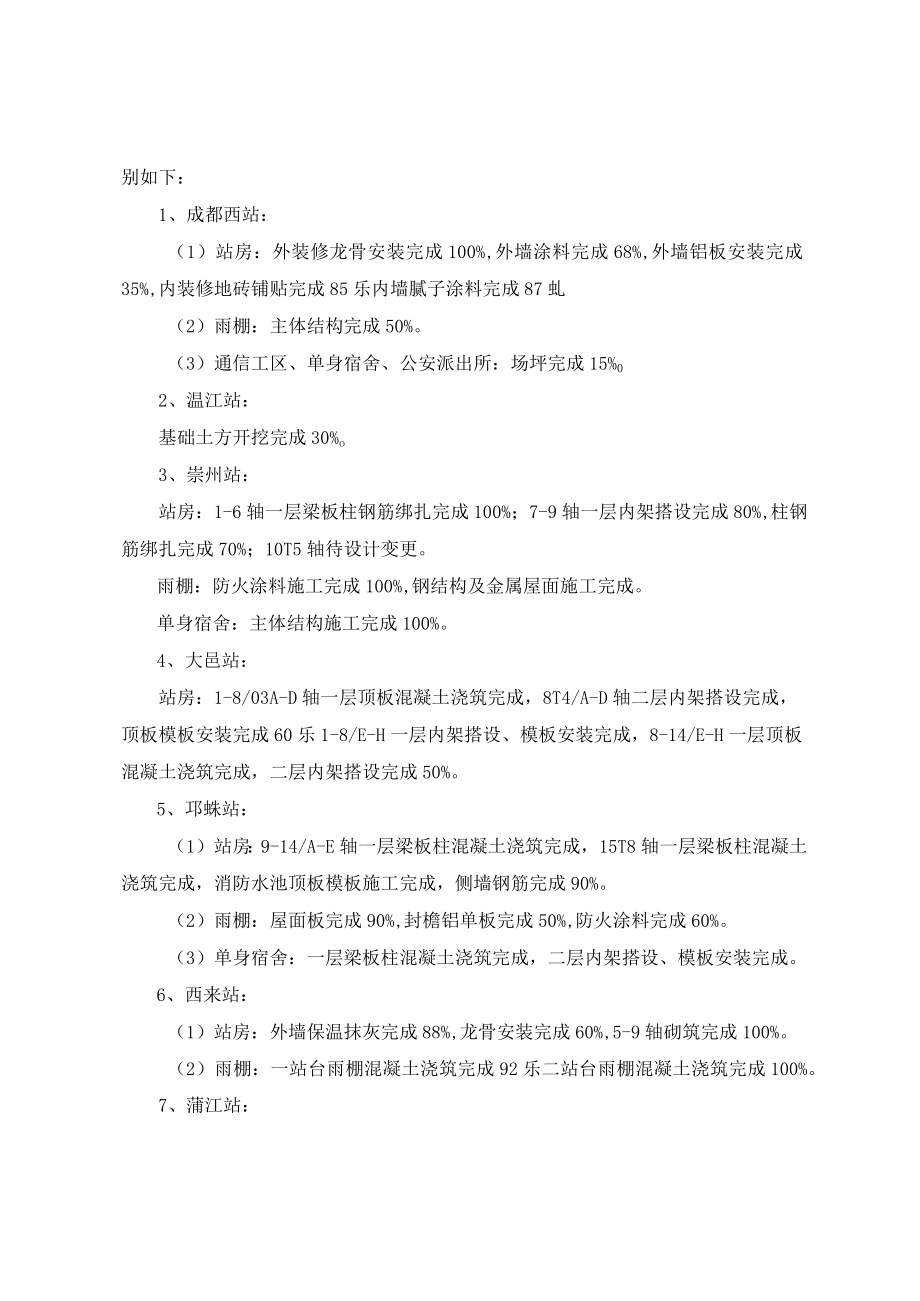

1、新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(2016.1.92016.1.15)第十三期中国中铁一、上周工作完成情况上周实际完成产值620万元,累计完成产值21142万元,各站完成实物工作量分别如下:1、成都西站:(1)站房:外装修龙骨安装完成100%,外墙涂料完成68%,外墙铝板安装完成35%,内装修地砖铺贴完成85乐内墙腻子涂料完成87虬(2)雨棚:主体结构完成50%。(3)通信工区、单身宿舍、公安派出所:场坪完成15%02、温江站:基础土方开挖完成30%o3、崇州站:站房:1-6轴一层梁板柱钢筋绑扎完成100%;7-9轴一层内架搭设完成80%,柱钢筋绑扎完成70%;10T5轴待设计
2、变更。雨棚:防火涂料施工完成100%,钢结构及金属屋面施工完成。单身宿舍:主体结构施工完成100%。4、大邑站:站房:1-8/03A-D轴一层顶板混凝土浇筑完成,8T4/A-D轴二层内架搭设完成,顶板模板安装完成60乐1-8/E-H一层内架搭设、模板安装完成,8-14/E-H一层顶板混凝土浇筑完成,二层内架搭设完成50%。5、邛蛛站:(1)站房:9-14/A-E轴一层梁板柱混凝土浇筑完成,15T8轴一层梁板柱混凝土浇筑完成,消防水池顶板模板施工完成,侧墙钢筋完成90%。(2)雨棚:屋面板完成90%,封檐铝单板完成50%,防火涂料完成60%。(3)单身宿舍:一层梁板柱混凝土浇筑完成,二层内架搭设
3、、模板安装完成。6、西来站:(1)站房:外墙保温抹灰完成88%,龙骨安装完成60%,5-9轴砌筑完成100%。(2)雨棚:一站台雨棚混凝土浇筑完成92乐二站台雨棚混凝土浇筑完成100%。7、蒲江站:(1)站房:外墙涂料完成98%,玻璃安装100%;吊顶完成100%,墙面完成100%。(2)附属房屋:累计完成98%。(3)雨棚及楼扶梯:站前单位运梁车1月7日通行完成,下周开始雨棚施工。8、朝阳湖站:(1)站房:两侧办公用房及四电用房墙体抹灰完成,四电用房墙体腻子施工完成,首层地面防水施工完成,外墙抹灰完成20%。(2)雨棚:一站台8-12轴雨棚梁板钢筋绑扎、模板安装完成95乐20-26轴脚手架搭
4、设完成,二站台1-7轴钢筋绑扎完成96%。(3)综合维修工区:室外给排水完成88%,堆场场坪硬化完成,轨道车棚高跨顶棚腻子施工完成20%o二、未完成工作原因分析及措施无三、本周工作完成计划本周计划完成产值840万元,计划完成实物工作量分别如下:1、成都西站:(1)站房:外墙涂料完成75%,外墙铝板安装完成50%,内装修地砖铺贴完成90%,内墙腻子涂料完成94%0(2)雨棚:主体结构完成51%。(3)通信工区、单身宿舍、公安派出所:场坪完成35%。2、温江站:基础土方开挖完成40%,基础垫层完成40%o3、崇州站:站房:1-6轴一层梁板柱混凝土浇筑完成;7-9轴一层内架搭设完成100%,柱钢筋绑
5、扎完成Io0%;10T5轴待设计变更。4、大邑站:站房:3-8/A-D轴二层内架完成,模板安装完成75乐8T3/A-D轴二层顶板模板安装完成100%,钢筋绑扎完成80%,1-8/E-H一层顶板混凝土浇筑完成,二层内架搭设完成80%,8-13/D-H二层内架搭设完成100%,模板安装完成80%。5、邛蝶站:(1)站房:9-14/A-E轴二层梁板柱钢筋绑扎完成,15-18轴女儿墙砌筑完成80%,消防水池混凝土结构施工完成。(2)雨棚:屋面板完成100%,封檐铝单板完成80%,防火涂料完成95%。(3)单身宿舍:二层混凝土结构完成。6、西来站:(1)站房:外墙保温抹灰完成92%,龙骨安装完成80%。

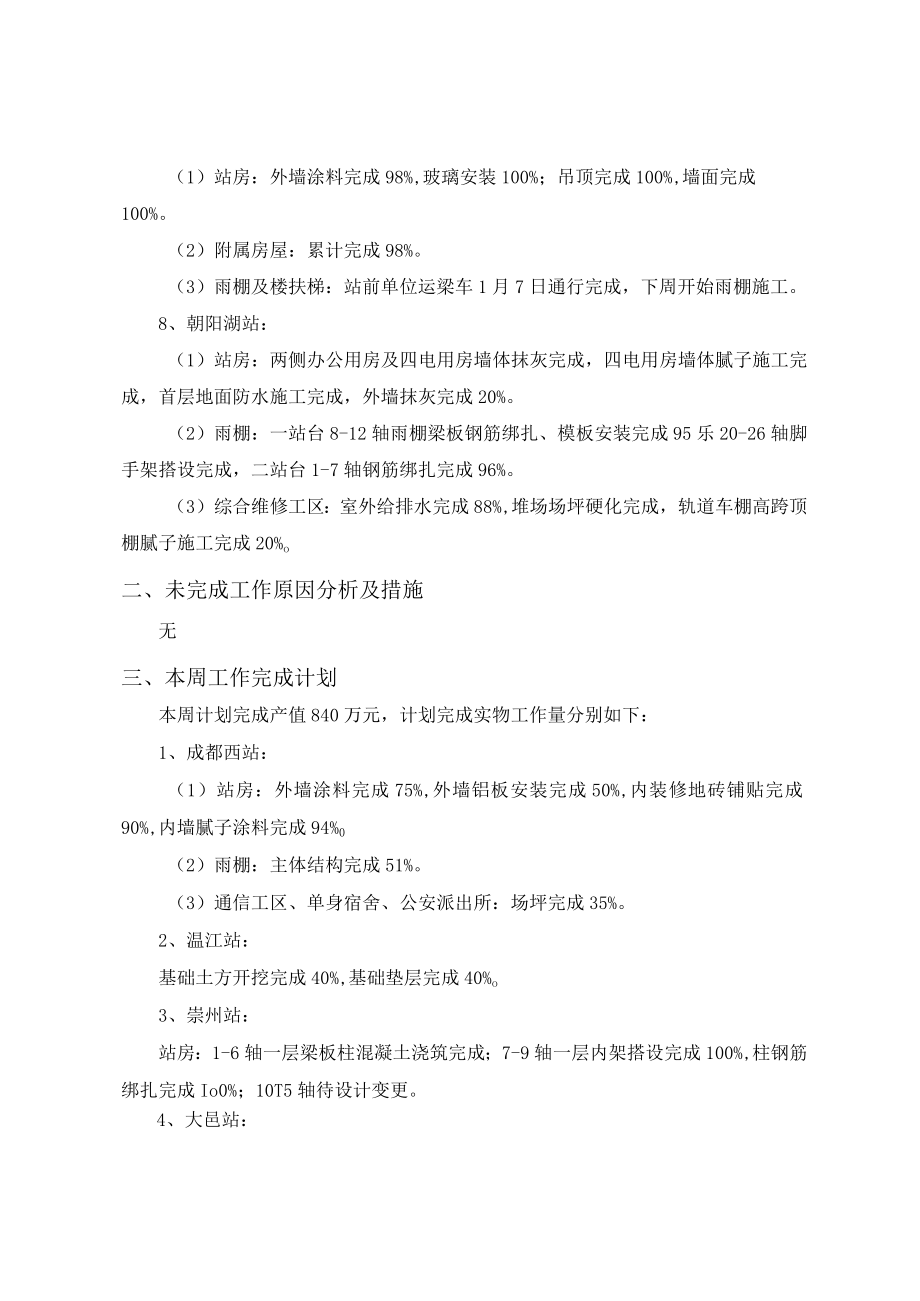

6、(2)雨棚:一站台雨棚混凝土浇筑完成100%。7、蒲江站:(1)站房:外墙涂料完成100%。(2)附属房屋:累计完成99%。(3)雨棚及楼扶梯:二站台雨棚基础承台土方开挖完成,待桩基进行检测。8、朝阳湖站:(1)站房:两侧办公用房及四电用房墙体腻子一遍完成,四电用房吊顶吊杆、地面找平施工完成,外墙抹灰完成30%。(2)雨棚:一站台雨棚主体结构完成50%,脚手架搭设完成90%,二站台1-7轴雨棚结构施工完成100乐7-13轴雨棚脚手架搭设完成。(3)综合维修工区:室外给排水完成88%,轨道车棚高跨顶棚腻子施工完成100机四、需协调解决问题1、崇州站:(1)15-16轴无法施工,望协调地方广场单位尽快施工。(2)单身宿舍正式围墙需要调整,出具调整后图纸。2、大邑站:望协调提供单身宿舍蓝图。3、朝阳湖站:(1)2#人工湿地位置未确定无法施工,望尽快确定。(2)给水所位置未确定无法施工。中铁电气化局集国博!公司成藻睛站房项目部
