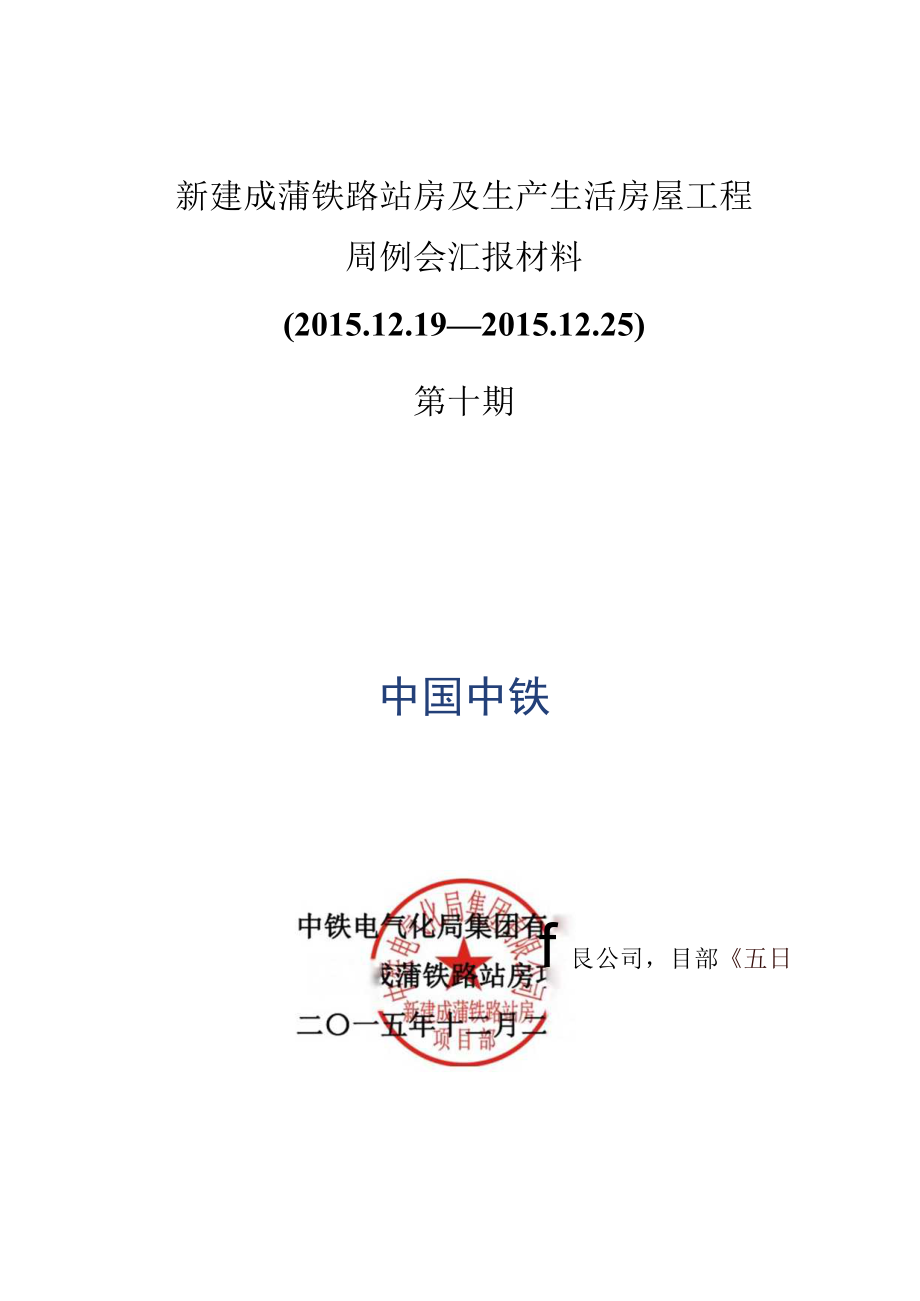

新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx

上传人:p** 文档编号:241531 上传时间:2023-04-18 格式:DOCX 页数:5 大小:49.68KB
下载 相关 举报
新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx_第1页
第1页 / 共5页
新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx_第2页
第2页 / 共5页
新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx_第3页
第3页 / 共5页
新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx_第4页
第4页 / 共5页
新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx》由会员分享,可在线阅读,更多相关《新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十期).docx(5页珍藏版)》请在第壹文秘上搜索。

1、新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(2015.12.192015.12.25)第十期中国中铁f艮公司,目部五日一、上周工作完成情况上周实际完成产值750万元,累计完成产值19472万元,各站完成实物工作量分别如下:1、成都西站:(1)站房:外装修龙骨安装完成70%,外墙涂料完成30%,地砖铺贴完成65%,内墙腻子涂料完成60%,出站通道龙骨安装完成90虬(2)雨棚:主体结构完成48%。(3)通信工区、单身宿舍、公安派出所:累计完成96%,围墙砌筑完成30%。2、崇州站:站房:1-8轴首层内架搭设完成,梁板柱模板安装完成30%,钢筋绑扎完成30%;8-16轴基础钢筋板扎和模板安装完

2、成100%,混凝土浇筑完成。雨棚:钢构雨棚防火涂料施工完成85%,金属屋面板安装50%,檐口铝单板完成35%o单身宿舍:首层内架搭设完成100羯梁板柱模板安装完成70%,钢筋绑扎完成70%o3、大邑站:站房1-8/03A-D轴土方回填至地梁底,8-14/03A-D轴基础地梁完成100%,1T4/E-H基础柱施工完成,消防水池、水泵房结构完成100%,防水完成50%。4、邛蝶站:(1)站房8-14轴地梁施工完成100乐1-8轴地梁施工完成80%,15-18轴基础回填完成90%o(2)雨棚钢结构施工完成100%,檐口龙骨完成50%。(3)单身宿舍:桩基础检测。5、西来站:(1)单身宿舍:累计完成9

3、5%。(2)站房:外墙抹灰完成50%,龙骨安装完成30%;内装1-4轴二层抹灰完成,一层抹灰完成40%,5-9轴砌筑完成20%o(3)雨棚:一站台雨棚顶板模板支设完成60乐钢筋绑扎完成50乐二站台雨棚雨棚架体搭设完成50%,模板支设完成30%,钢筋绑扎完成20%。6、蒲江站:(1)站房:外墙涂料完成80%,玻璃安装90%;吊顶完成95%,墙面完成93%,地砖地面完成95%,石材地面完成30%o(2)附属房屋:累计完成93%,围墙砌筑完成95%。(3)雨棚及楼扶梯:受站前单位运梁车通行影响雨棚暂停施工。7、朝阳湖站:站房:1-4轴砌筑施工完成90%,屋顶装饰梁支撑架搭设完成80机二、未完成工作原

4、因分析及措施无三、本周工作完成计划本周计划完成产值500万元,计划完成实物工作量分别如下:1、成都西站:(1)站房:外装修龙骨安装完成80乐外墙涂料完成45乐内装修地砖铺贴完成70%,内墙腻子涂料完成70%。(2)雨棚:主体结构完成49%。(3)通信工区、单身宿舍、公安派出所:围墙砌筑完成40%。2、温江站:场坪回填土完成,刚进场进行临建施工。3、崇州站:站房:1-6轴梁板柱模板安装完成90%,钢筋绑扎完成60%;7-9轴基础回填至地梁位置完成。雨棚:防火涂料施工完成95乐金属屋面板安装98队檐口铝单板完成100虬单身宿舍:二层梁板柱模板安装完成100%,钢筋绑扎完成80%。4、大邑站:站房1

5、-8/03A-D轴脚手架搭设完成50%,8-14/03A-D轴模板搭设完成80%,钢筋绑扎完成30%,1-8/E-H地梁钢筋完成30%,8-14/E-H地梁完成100%。5、邛蛛站:(1)站房:1-8轴地梁施工完成100%,(5T8轴脚手架搭设完成。(2)雨棚:天沟施工完成80%,钢梁防火涂料完成50%。(3)单身宿舍:承台钢筋绑扎完成。6、西来站:(1)站房:外墙保温抹灰完成75%,龙骨安装完成40%;内装1-4轴一层抹灰完成100%,5-9轴砌筑完成30%o(2)雨棚:一站台雨棚混凝土浇筑完成45乐模板支设完成90乐二站台雨棚雨棚架体搭设完成100%,模板支设完成60%,混凝土浇筑完成30

6、%。7、蒲江站:(1)站房:外墙涂料完成90%,玻璃安装95%;吊顶完成97%,墙面完成95%,地砖地面完成98%0(2)附属房屋:累计完成94%,围墙砌筑完成100%。(3)雨棚及楼扶梯:受站前单位运梁车通行影响雨棚暂停施工。8、朝阳湖站:(1)站房:屋顶装饰梁模板支设完成,钢筋绑扎完成60%,砌筑完成80%。(2)雨棚:一站台2-9轴模板支设完成,钢筋完成40%,二站台2-5轴模板支设完成50%,天桥钢管柱安装完成。四、需协调解决问题1、蒲江站:(1)望协调提供蒲江人工湿地图纸及场地移交。(2)站台楼扶梯无装修图纸。(3)首层候车大厅无闸机、安检仪排布图,地面预留管线无法施工。(4)望协调站前单位运梁车尽快通行,以便我单位开展雨棚结构施工。2、朝阳湖站:(1)维修车间单身宿舍到办公楼之间以及轨道车棚东侧场坪,站前单位没有按断面图平整到位,望督促对超出断面图标高场坪清理到位。(2)2#人工湿地位置未确定无法施工,望尽快确定。(3)给水所位置未确定无法施工。站房项目部中铁电气化局集团

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
