《施工周报4月6~4月12.docx》由会员分享,可在线阅读,更多相关《施工周报4月6~4月12.docx(2页珍藏版)》请在第壹文秘上搜索。

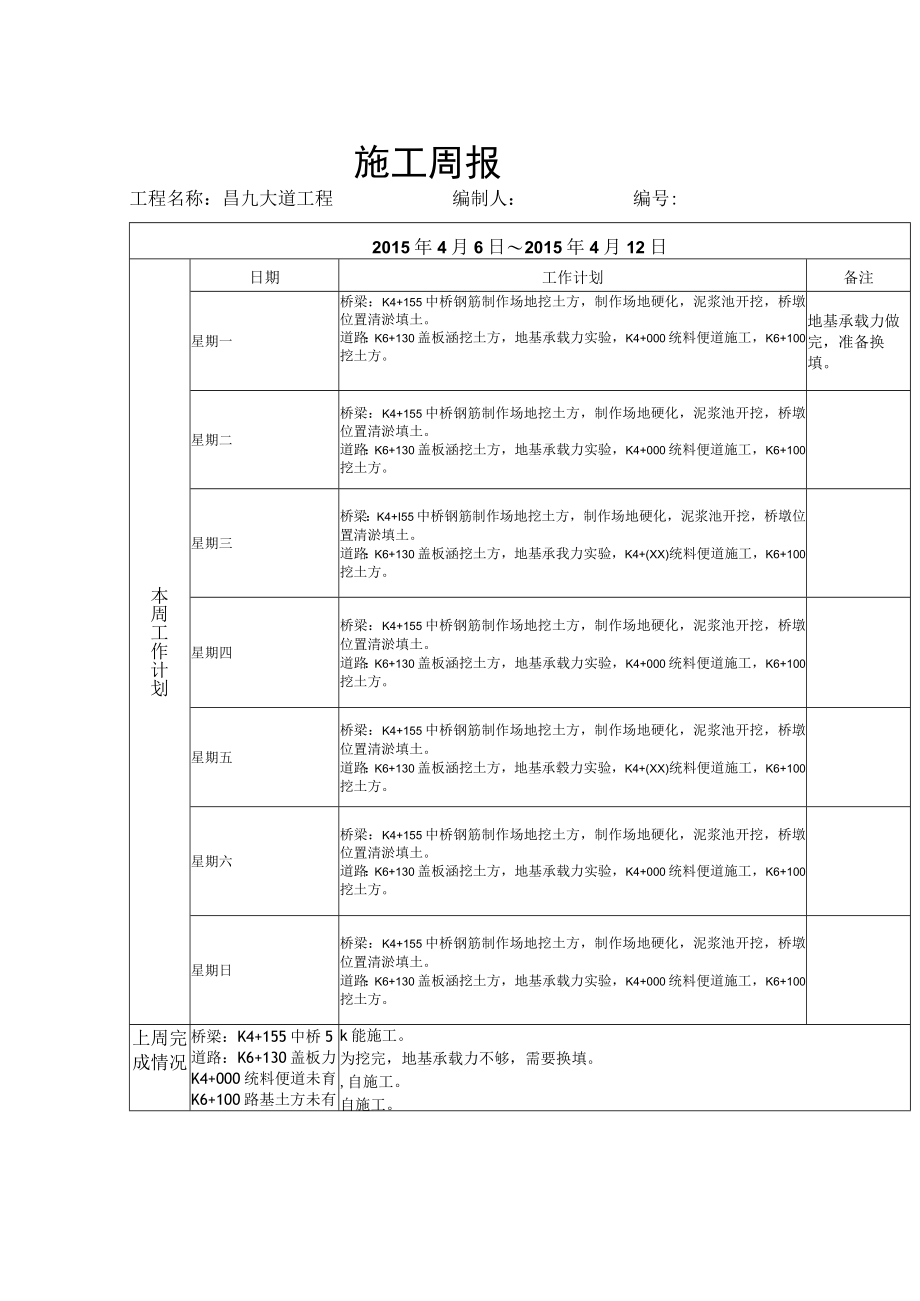

1、施工周报工程名称:昌九大道工程编制人:编号:2015年4月6日2015年4月12日本周工作计划日期工作计划备注星期一桥梁:K4+155中桥钢筋制作场地挖土方,制作场地硬化,泥浆池开挖,桥墩位置清淤填土。道路:K6+130盖板涵挖土方,地基承载力实验,K4+000统料便道施工,K6+100挖土方。地基承载力做完,准备换填。星期二桥梁:K4+155中桥钢筋制作场地挖土方,制作场地硬化,泥浆池开挖,桥墩位置清淤填土。道路:K6+130盖板涵挖土方,地基承载力实验,K4+000统料便道施工,K6+100挖土方。星期三桥梁:K4+I55中桥钢筋制作场地挖土方,制作场地硬化,泥浆池开挖,桥墩位置清淤填土。
2、道路:K6+130盖板涵挖土方,地基承我力实验,K4+(XX)统料便道施工,K6+100挖土方。星期四桥梁:K4+155中桥钢筋制作场地挖土方,制作场地硬化,泥浆池开挖,桥墩位置清淤填土。道路:K6+130盖板涵挖土方,地基承载力实验,K4+000统料便道施工,K6+100挖土方。星期五桥梁:K4+155中桥钢筋制作场地挖土方,制作场地硬化,泥浆池开挖,桥墩位置清淤填土。道路:K6+130盖板涵挖土方,地基承毂力实验,K4+(XX)统料便道施工,K6+100挖土方。星期六桥梁:K4+155中桥钢筋制作场地挖土方,制作场地硬化,泥浆池开挖,桥墩位置清淤填土。道路:K6+130盖板涵挖土方,地基承

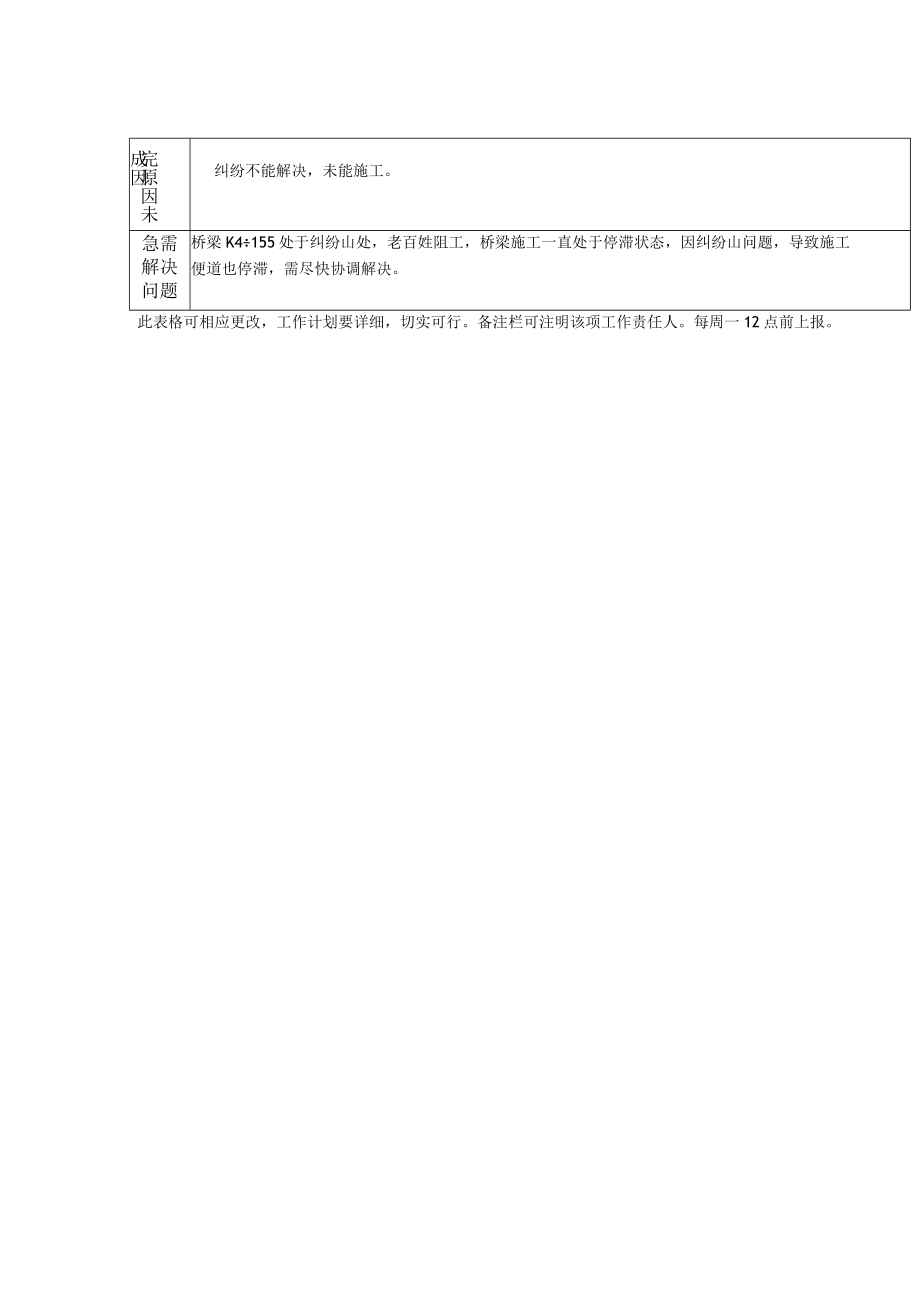

3、载力实验,K4+000统料便道施工,K6+100挖土方。星期日桥梁:K4+155中桥钢筋制作场地挖土方,制作场地硬化,泥浆池开挖,桥墩位置清淤填土。道路:K6+130盖板涵挖土方,地基承载力实验,K4+000统料便道施工,K6+100挖土方。上周完成情况桥梁:K4+155中桥5道路:K6+130盖板力K4+000统料便道未育K6+100路基土方未有k能施工。为挖完,地基承载力不够,需要换填。,自施工。自施工。完原因未成因纠纷不能解决,未能施工。急需桥梁K4155处于纠纷山处,老百姓阻工,桥梁施工一直处于停滞状态,因纠纷山问题,导致施工解决便道也停滞,需尽快协调解决。问题此表格可相应更改,工作计划要详细,切实可行。备注栏可注明该项工作责任人。每周一12点前上报。
