施工技术措施.docx

上传人:p** 文档编号:241903 上传时间:2023-04-18 格式:DOCX 页数:2 大小:14.89KB
下载 相关 举报
施工技术措施.docx_第1页
第1页 / 共2页
施工技术措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工技术措施.docx》由会员分享,可在线阅读,更多相关《施工技术措施.docx(2页珍藏版)》请在第壹文秘上搜索。

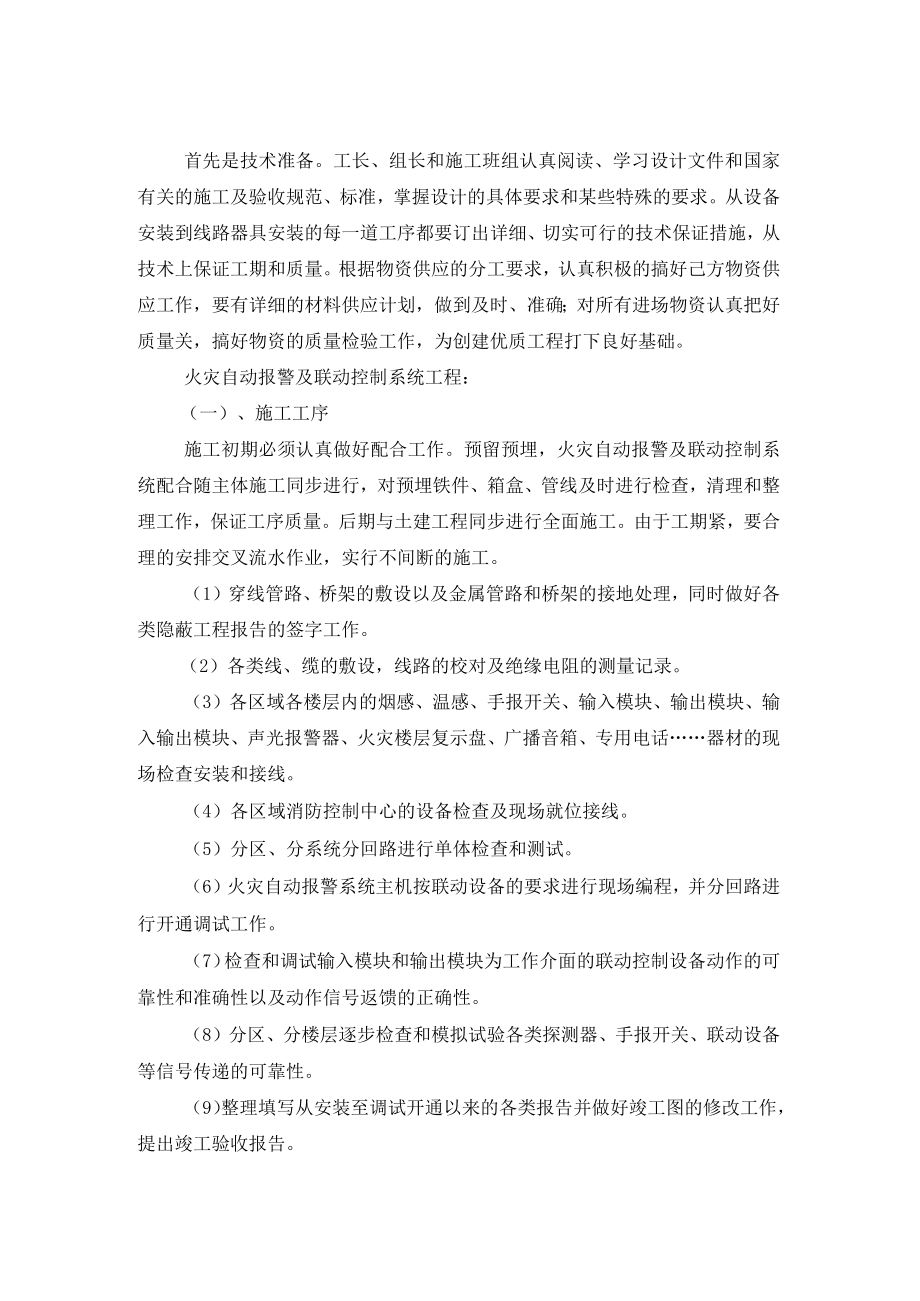

1、首先是技术准备。工长、组长和施工班组认真阅读、学习设计文件和国家有关的施工及验收规范、标准,掌握设计的具体要求和某些特殊的要求。从设备安装到线路器具安装的每一道工序都要订出详细、切实可行的技术保证措施,从技术上保证工期和质量。根据物资供应的分工要求,认真积极的搞好己方物资供应工作,要有详细的材料供应计划,做到及时、准确;对所有进场物资认真把好质量关,搞好物资的质量检验工作,为创建优质工程打下良好基础。火灾自动报警及联动控制系统工程:(一)、施工工序施工初期必须认真做好配合工作。预留预埋,火灾自动报警及联动控制系统配合随主体施工同步进行,对预埋铁件、箱盒、管线及时进行检查,清理和整理工作,保证工

2、序质量。后期与土建工程同步进行全面施工。由于工期紧,要合理的安排交叉流水作业,实行不间断的施工。(1)穿线管路、桥架的敷设以及金属管路和桥架的接地处理,同时做好各类隐蔽工程报告的签字工作。(2)各类线、缆的敷设,线路的校对及绝缘电阻的测量记录。(3)各区域各楼层内的烟感、温感、手报开关、输入模块、输出模块、输入输出模块、声光报警器、火灾楼层复示盘、广播音箱、专用电话器材的现场检查安装和接线。(4)各区域消防控制中心的设备检查及现场就位接线。(5)分区、分系统分回路进行单体检查和测试。(6)火灾自动报警系统主机按联动设备的要求进行现场编程,并分回路进行开通调试工作。(7)检查和调试输入模块和输出

3、模块为工作介面的联动控制设备动作的可靠性和准确性以及动作信号返馈的正确性。(8)分区、分楼层逐步检查和模拟试验各类探测器、手报开关、联动设备等信号传递的可靠性。(9)整理填写从安装至调试开通以来的各类报告并做好竣工图的修改工作,提出竣工验收报告。1、电气施工人员在进入现场前必须熟悉施工图纸,在土建施工佐及墙体时,预埋好管子、接线箱位置要与土建密切配合预留、预埋,以免在安装箱体时造成乱打乱砸现象,影响建筑结构。2、连接到探测器盒的墙内管子,力求做到在土建砌墙前施工,凡在现浇碎的管子及盒箱,一定要预埋绑扎牢固,并临时封堵管口,以免水泥灌浆造成焊接箱堵塞,影响穿线。焊管连接必须采用套管连接,做到防腐

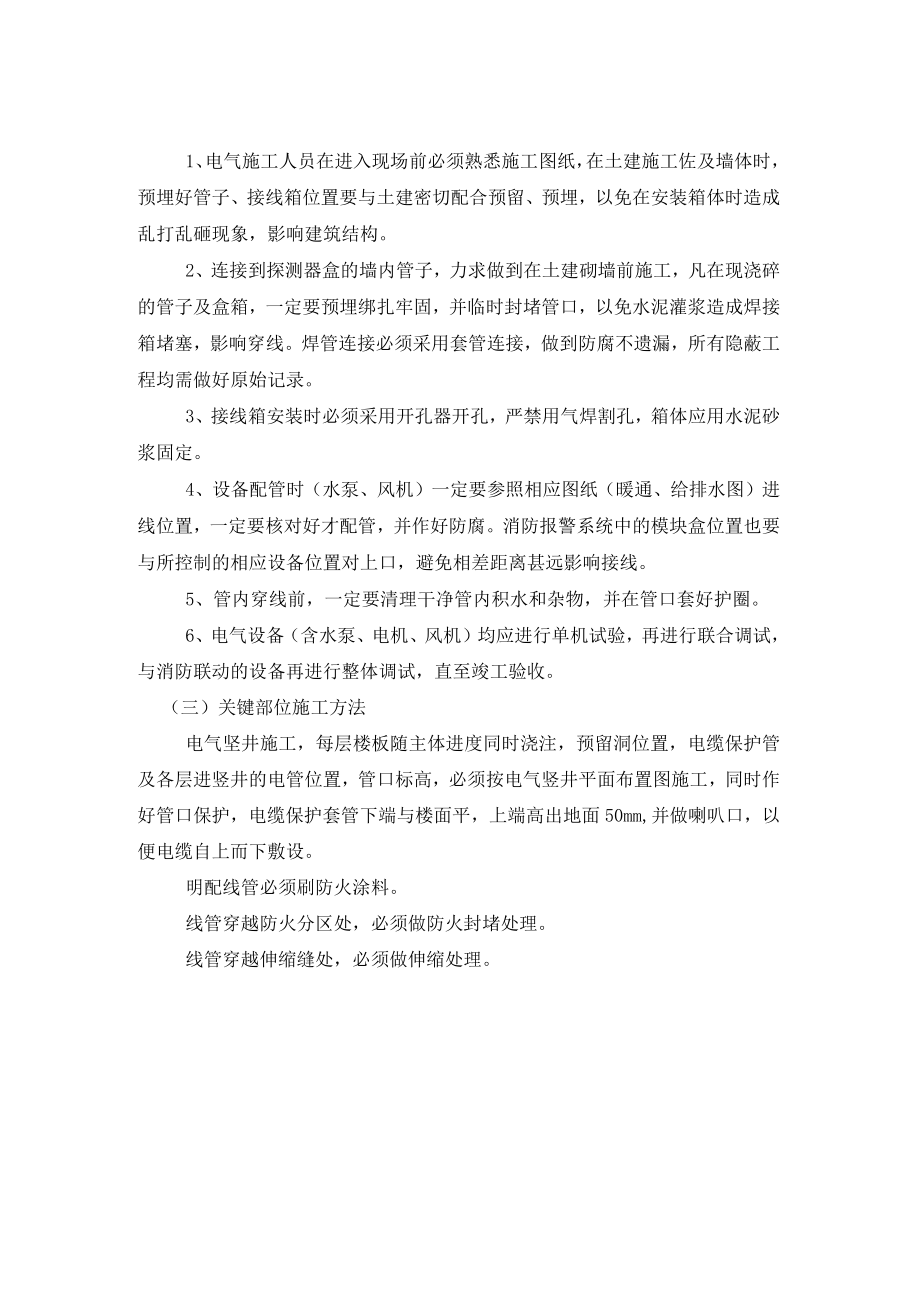

4、不遗漏,所有隐蔽工程均需做好原始记录。3、接线箱安装时必须采用开孔器开孔,严禁用气焊割孔,箱体应用水泥砂浆固定。4、设备配管时(水泵、风机)一定要参照相应图纸(暖通、给排水图)进线位置,一定要核对好才配管,并作好防腐。消防报警系统中的模块盒位置也要与所控制的相应设备位置对上口,避免相差距离甚远影响接线。5、管内穿线前,一定要清理干净管内积水和杂物,并在管口套好护圈。6、电气设备(含水泵、电机、风机)均应进行单机试验,再进行联合调试,与消防联动的设备再进行整体调试,直至竣工验收。(三)关键部位施工方法电气坚井施工,每层楼板随主体进度同时浇注,预留洞位置,电缆保护管及各层进竖井的电管位置,管口标高,必须按电气竖井平面布置图施工,同时作好管口保护,电缆保护套管下端与楼面平,上端高出地面50mm,并做喇叭口,以便电缆自上而下敷设。明配线管必须刷防火涂料。线管穿越防火分区处,必须做防火封堵处理。线管穿越伸缩缝处,必须做伸缩处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
