月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx

上传人:p** 文档编号:243241 上传时间:2023-04-18 格式:DOCX 页数:6 大小:61.89KB
下载 相关 举报
月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx_第1页
第1页 / 共6页
月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx_第2页
第2页 / 共6页
月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx_第3页
第3页 / 共6页
月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx_第4页
第4页 / 共6页
月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx_第5页
第5页 / 共6页
月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx》由会员分享,可在线阅读,更多相关《月牙田隧道1#斜井大里程方向监控量测月报2018.8.19.docx(6页珍藏版)》请在第壹文秘上搜索。

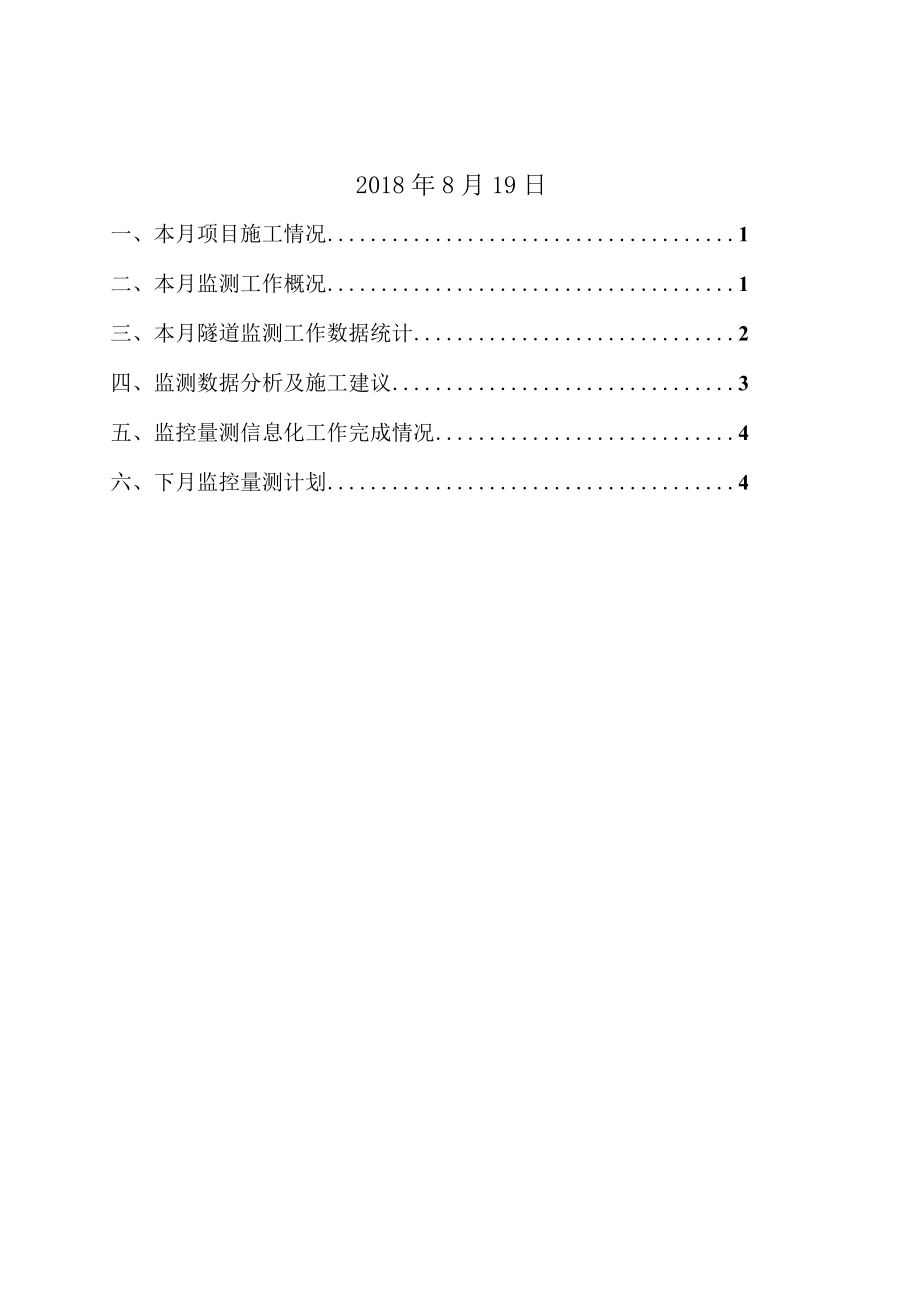

1、新建玉溪至磨憨铁路站前工程YMZQ-3标月牙田隧道1#斜井大里程方向监控量测月报(2018.7.20至2018.8.19)中国中铁编制:复核:工程部长:项目总工:监理工程师:中铁隧道集团公司玉磨铁路三标项目经理部2018年8月19日一、本月项目施工情况1二、本月监测工作概况1三、本月隧道监测工作数据统计2四、监测数据分析及施工建议3五、监控量测信息化工作完成情况4六、下月监控量测计划4本月项目施工情况隧道名称项目掌子面仰拱二次衬砌围岩等级施工方法月牙田隧道1号斜井大里程方向隧道里程D1K68+885-D1K68+966D1K68+817-D1K68+864D1K68+781-D1K68+829

2、IV台阶本月进尺(m)814748、本月监测工作概况本月对月牙田隧道1号斜井大里程方向进行了隧道拱顶沉降监测和隧道净空收敛监测。本月月牙田隧道1号斜井大里程方向新埋设测点情况详见下表2.1。表2.1月牙田隧道1号斜井大里程方向本月监测测点布设情况隧道名称监测项目序号监测测点编号初测日期备注月牙田隧道1号斜井大里程方向拱顶下沉1GDXC68+8902018/7/222GDXC68+9002018/7/253GDXC68+9102018/8/14GDXC68+9202018/8/25GDXC68+9302018/8/86GDXC68+9402018/8/117GDXC68+9502018/8/14

3、8GDXC68+9602018/8/19初测净空收敛1ZBSL68+890-12018/7/222ZBSL68+890-22018/8/123ZBSL68+900-12018/7/254ZBSL68+900-22018/8/165ZBSL68+910-12018/8/16ZBSL68+920-12018/8/27ZBSL68+930-12018/8/88ZBSL68+940-12018/8/119ZBSL68+950-12018/8/1410ZBSL68+960-12018/8/19初测三、本月隧道监测工作数据统计本月月牙田隧道1号斜井大里程方向拱顶沉降和净空收敛监测数据统计如下表3.1-3.

4、2o表3.1月牙田隧道1号斜井大里程方向拱顶沉降监控量测统计分析表量测断面里程(测点编号)围岩级别施工方法本月变形(mm)实测最大位移值(mm)管理等级处理措施GDXC68+840IV台阶-10.1-33.8正常正常施工GDXC68+850IV台阶-13.7-30.9正常正常施工GDXC68+860TV台阶-17.6-49.1正常正常施工GDXC68+870IV台阶-25.6-60.3预警二级加强监控量测GDXC68+880IV台阶-26.7-28.5正常正常施工GDXC68+890IV台阶-32.1-32.1正常正常施工GDXC68+900IV台阶-30.1-30.1正常正常施工GDXC68

5、+910IV台阶-17.8-17.8正常正常施工GDXC68+920IV台阶-52.1-52.1预警二级加强监控量测GDXC68+930IV台阶-25.3-25.3正常正常施工GDXC68+940IV台阶-21.4-21.4正常正常施工GDXC68+950IV台阶-5.9-5.9正常正常施工GDXC68+960IV台阶0.00.0正常正常施工注:测点上升为“+”,测点下沉为。表3.2月牙田隧道1号斜井大里程方向周边收敛监控量测统计分析表量测断面里程(测点编号)围岩级别施工方法本月变形(mm)实测最大位移值(ran)管理等级处理措施ZBSL68+840-1TV台阶-18.1-106.0预警一级注

6、浆加固,加强支护,尽快封闭成环ZBSL68+850-1IV台阶-28.3-87.5预警二级加强监控量测ZBSL68+860-1IV台阶-29.6-78.4预警二级加强监控量测ZBSL68+870-1IV台阶-65.3-104.9预警一级注浆加固,加强支护,尽快封闭成环ZBSL68+870-2IV台阶-110.8-113.9预警一级注浆加固,加强支护,尽快封闭成环ZBSL68+880-1IV台阶-103.3-104.4预警一级注浆加固,加强支护,尽快封闭成环ZBSL68+880-2IV台阶-21.7-21.7正常正常施工ZBSL68+890-1IV台阶-125.1-125.1预警一级注浆加固,加

7、强支护,尽快封闭成环ZBSL68+890-2IV台阶-9.9-9.9正常正常施工ZBSL68+900-1IV台阶-164.9-164.9预警一级注浆加固,加强支护,尽快封闭成环ZBSL68+900-2IV台阶-19.6-19.6正常正常施工ZBSL68+910-1IV台阶-127.2-127.2预警一级注浆加固,加强支护,尽快封闭成环ZBSL68+920-1IV台阶-68.0-68.0预警二级加强监控量测ZBSL68+930-1IV台阶-47.3-47.3正常正常施工ZBSL68+940-1TV台阶-75.5-75.5预警二级加强监控量测ZBSL68+950-1IV台阶-33.8-33.8正常

8、正常施工ZBSL68+960-1IV台阶0.00.0正常正常施工注:隧道净空外张为“+”,内敛为。四、监测数据分析及施工建议本月月牙田隧道1号斜井大里程方向D1K68+89OD1K68+91O量测断面变化量相对较大,对该断面的监控变形分析如下:拱顶下沉测点GDXC68+890本月沉降-32.1mm,开累沉降-32.1mm,小于监测控制值;净空收敛测线ZBSL68+890T本月收敛T25.1mm,开累收敛T25.1mm,累计变形已达到红色预警值;净空收敛测线ZBSL68890-2本月收敛-9.9mm,开累收敛-9.9mm,小于监测控制值;拱顶下沉测点GDXC68+910本月沉降-17.8mm,开

9、累沉降-17.8mm,小于监测控制值;净空收敛测线2851,68+910-1本月收敛-127.201111,开累收敛-127.2mm,累计变形已达到红色预警值;拱顶下沉测点、净空收敛测线历时变化曲线图如4.1-4.2所示。图4.1拱顶下沉测点历时变化曲线图11UOX-IU一Onk一M-JU4dZUU第-60SK7%IU嬴80Q1IUU-HO1o-ZBSL8+89O-l1OZBSL0f890-2*UU1dnZBSLo-日期7月20日7月25日7月30日8月4日8月9日8月14日8月19日8月24日图42周边收敛测线历时变化曲线图施工建议:从本月监测数据来看,隧道内个别测点变形达到红色预警标准。建议加强施工控制,隧道初期支护及时进行封闭,减少围岩无支护暴露时间,确保隧道结构安全和施工安全。五、监控量测信息化工作完成情况本月各洞口均严格按照玉磨铁路总公司要求开展隧道监控量测信息化工作。六、下月监控量测计划1、继续进行各隧道监控量测工作,及时进行数据分析。2、对变形较明显工作面及时采取加强监测措施,同时加强洞内外巡视。根据现场情况对监测工作做出调整以确保隧道施工安全。3、按监控量测实施细则的要求进行布设量测断面,确保量测数据及时、真实反映围岩变化。4、定期对各开工工点进行巡查,及时对破坏及覆盖测点进行恢复。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
