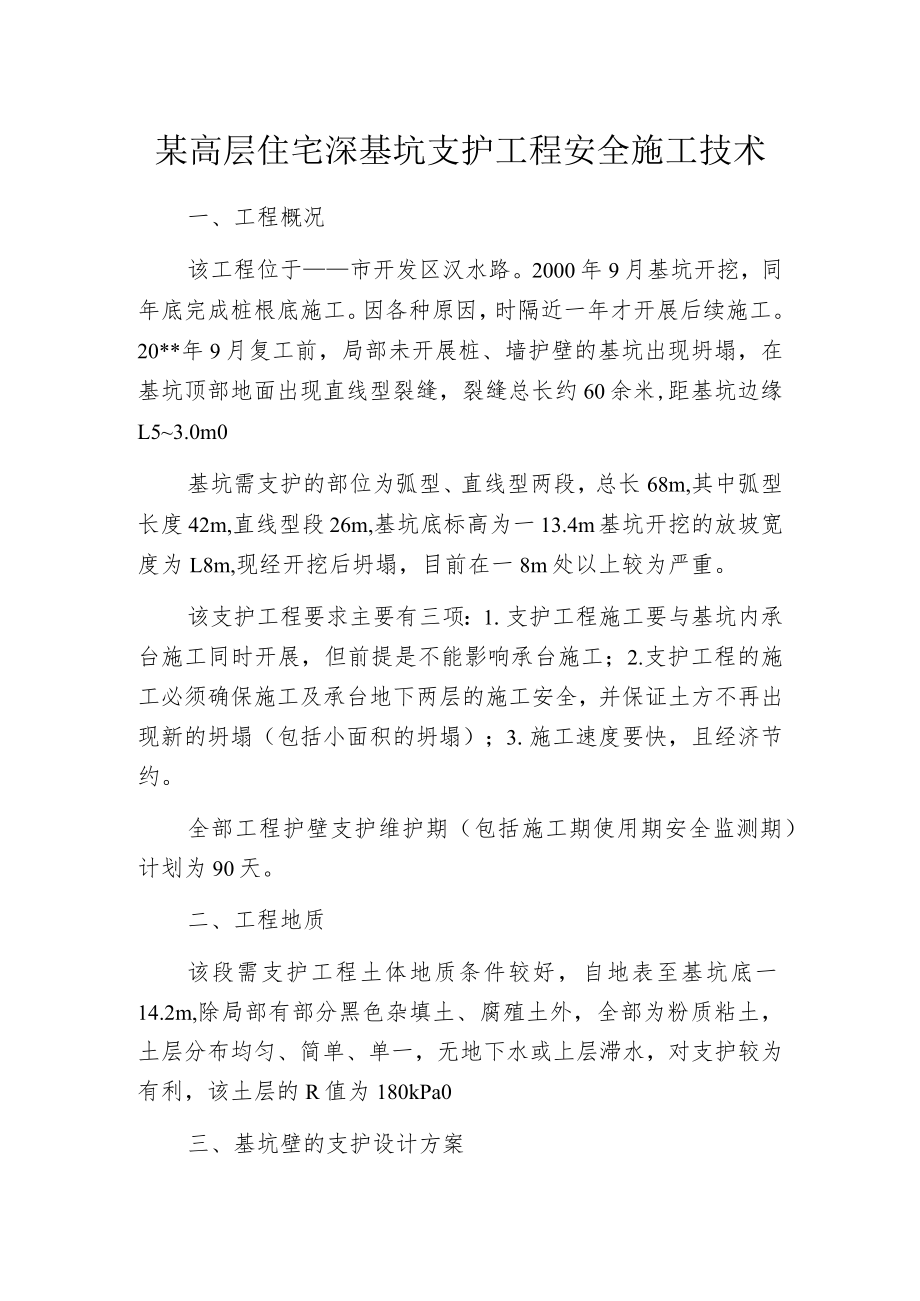

《某高层住宅深基坑支护工程安全施工技术.docx》由会员分享,可在线阅读,更多相关《某高层住宅深基坑支护工程安全施工技术.docx(6页珍藏版)》请在第壹文秘上搜索。
1、某高层住宅深基坑支护工程安全施工技术一、工程概况该工程位于市开发区汉水路。2000年9月基坑开挖,同年底完成桩根底施工。因各种原因,时隔近一年才开展后续施工。20*年9月复工前,局部未开展桩、墙护壁的基坑出现坍塌,在基坑顶部地面出现直线型裂缝,裂缝总长约60余米,距基坑边缘L53.0m0基坑需支护的部位为弧型、直线型两段,总长68m,其中弧型长度42m,直线型段26m,基坑底标高为一13.4m基坑开挖的放坡宽度为L8m,现经开挖后坍塌,目前在一8m处以上较为严重。该支护工程要求主要有三项:1.支护工程施工要与基坑内承台施工同时开展,但前提是不能影响承台施工;2.支护工程的施工必须确保施工及承台
2、地下两层的施工安全,并保证土方不再出现新的坍塌(包括小面积的坍塌);3.施工速度要快,且经济节约。全部工程护壁支护维护期(包括施工期使用期安全监测期)计划为90天。二、工程地质该段需支护工程土体地质条件较好,自地表至基坑底一14.2m,除局部有部分黑色杂填土、腐殖土外,全部为粉质粘土,土层分布均匀、简单、单一,无地下水或上层滞水,对支护较为有利,该土层的R值为180kPa0三、基坑壁的支护设计方案该段需支护的两段(孤型段及直线段)有两种不尽一样的情况,孤型段全段多处出现坍塌。且在上部一5m外形成一定的放坡,地面局部性裂缝(直线型),距现坍塌后的基坑边缘为L5m,直线段目前无坍塌,基坑壁直立,但
3、全段即26m长度内均出现直线型裂缝,直达边侧新建楼,裂缝距基坑边缘L8m,此段土层如塌落,会形成200m3的较大塌方,为较危险的地段。基于上述情况,经多种施工方案比较,决定采用钢管支撑桩及钢板网的支护方案。2具体支护方案设计(1)钢管桩锚固桩的设计 在基坑内弧型段每隔L5m,施工110钢管桩1根,共计29根,直线型段每间隔1.2%施工一根110钢管桩共24根,两段实际施工钢管桩53根,钢管的设计,采用110壁厚4m钢管,插入基坑底一4m(即埋入坑底4m)钢管每根长度6mo 连接方式为焊接,桩长为18m,桩顶固定。施工53根在基坑上地面钢管锚固桩,桩长4m,锚固桩采用75壁厚3.5mm钢管,柱灌

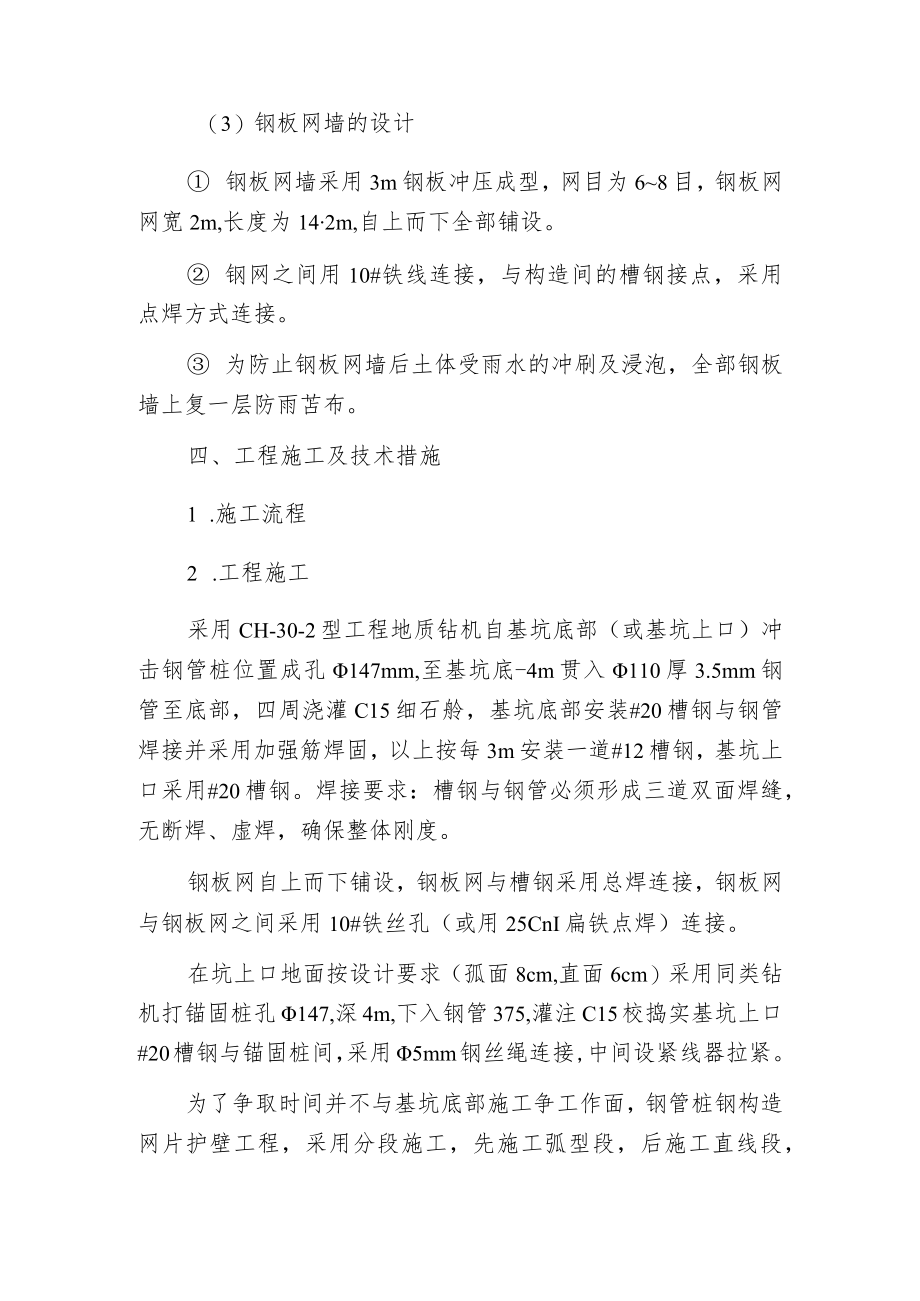

4、注周边,锚固桩与钢管桩的连接采用5mm钢丝绳,用紧线器绞接。(2)钢板网墙构造的设计 在钢管桩自下而上,在钢管桩里侧,每隔3m施工一道#12槽钢,并与钢管桩相连接,连接方式为焊接。在钢板桩的底部(基坑底面)及顶部各施工一道#20的槽钢并与钢板桩相连接,连接方式为焊接。(3)钢板网墙的设计 钢板网墙采用3m钢板冲压成型,网目为68目,钢板网网宽2m,长度为142m,自上而下全部铺设。 钢网之间用10#铁线连接,与构造间的槽钢接点,采用点焊方式连接。 为防止钢板网墙后土体受雨水的冲刷及浸泡,全部钢板墙上复一层防雨苫布。四、工程施工及技术措施1 .施工流程2 .工程施工采用CH-30-2型工程地质钻
5、机自基坑底部(或基坑上口)冲击钢管桩位置成孔147mm,至基坑底-4m贯入110厚3.5mm钢管至底部,四周浇灌C15细石舲,基坑底部安装#20槽钢与钢管焊接并采用加强筋焊固,以上按每3m安装一道#12槽钢,基坑上口采用#20槽钢。焊接要求:槽钢与钢管必须形成三道双面焊缝,无断焊、虚焊,确保整体刚度。钢板网自上而下铺设,钢板网与槽钢采用总焊连接,钢板网与钢板网之间采用10#铁丝孔(或用25CnI扁铁点焊)连接。在坑上口地面按设计要求(孤面8cm,直面6cm)采用同类钻机打锚固桩孔147,深4m,下入钢管375,灌注C15校捣实基坑上口#20槽钢与锚固桩间,采用5mm钢丝绳连接,中间设紧线器拉紧
6、。为了争取时间并不与基坑底部施工争工作面,钢管桩钢构造网片护壁工程,采用分段施工,先施工弧型段,后施工直线段,每10延长米为一施工单元。基坑壁上采用部分钢管脚架和吊篮配合使用,这样即减少基坑占用面积,施工人员戴安全带作业,又对安全有利。该护壁工程要求钢构造网片与土体形成面接触,以防止受力不均和局部坍塌,故对于不能于网片形成面接触部位,采用编织袋装砂填实。钢管桩施工必须紧贴基坑底与基坑壁的L型角部,使其发挥最大支撑力,故采用三脚架为钻塔的钻机需采用相应的技术施工手段完成,以确保工程要求。槽钢的焊接,钢板网的铺设均需高空作业,全部使用塔吊又影响根底工程的施工,因此应有切实可行的吊放方案或特制吊装设
7、备。在钢管桩施工完成铺设钢板网前应将预测坍塌的土体彻底去除至好土体。因在-14m的基坑及高空作业,应有切实可行的安全措施,确保施工安全。2.在施工时及施工完毕后的维护期内,应确定专职的技术人员24小时对周边土体开展监测,以确保3个月施工期内基坑安全,发现问题及隐患及时加固处理。五、安全技术措施管桩构造网片护壁工程是在基坑形成十个月之久,经冻融和雨水冲刷,在确保施工安全的前提下予以实施的,因此在施工过程中的安全尤为重要,施工安全技术措施应从如下几方面入手。1 .基坑上口周边地面的排水处理。基坑上口地面排水一律外排,用粘土或水泥砂浆砌砖等方法:必要时用彩条雨布,防止基坑壁再受冲刷和坍塌。2 .在施
8、工前切实清理好基坑壁上浮土,并对基坑上口周边土层开展检查,作好标记,昼夜巡查,发现问题及时组织处理,消除隐患3 .施工用脚手架规范搭设,吊篮必须采用下滑自锁装置,特殊关键部位在交接班过程中应检查移交情况。4 .施工用吊车、打桩机、电焊机等设备,使用前认真检修和调试,确保施工时运转正常。5 .各种用电设备应按规范搭接电源,杜绝违规行为。6 .特殊工作人员持证上岗,安全人员现场巡查,切实作好安全宣传教育工作,严肃查处违纪违规人员。六、雨季施工措施面临雨季,管桩钢构造网护壁施工,要求技术先进,工艺有序,措施得力,安全可靠,因此应注意如下问题。1 .防止基坑壁受雨水的浸泡。除作好排水工作外,对险要地段,用彩条防水雨布铺设2m宽防雨带,确保不再出现坍塌现象。2 .施工用的机械设备要搭好防雨棚;配电箱、柜、板设置防雨罩,电视电缆按规范腾空架设、切实作好漏电短路保护工作。3 .脚手架、吊篮及关键部位要有防水浸、防滑措施。4 .施工现场要搭设雨棚,必要时施工人员应穿防水雨衣确保施工人员及作业面不受雨淋。5 .加强雨季施工的领导和管理工作,发现问题及时解决,不留后患。
