桥式抓斗起重机安装紧急施工实施方案.docx

上传人:p** 文档编号:245401 上传时间:2023-04-19 格式:DOCX 页数:13 大小:40.33KB
下载 相关 举报
桥式抓斗起重机安装紧急施工实施方案.docx_第1页
第1页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第2页
第2页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第3页
第3页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第4页
第4页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第5页
第5页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第6页
第6页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第7页
第7页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第8页
第8页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第9页
第9页 / 共13页
桥式抓斗起重机安装紧急施工实施方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《桥式抓斗起重机安装紧急施工实施方案.docx》由会员分享,可在线阅读,更多相关《桥式抓斗起重机安装紧急施工实施方案.docx(13页珍藏版)》请在第壹文秘上搜索。

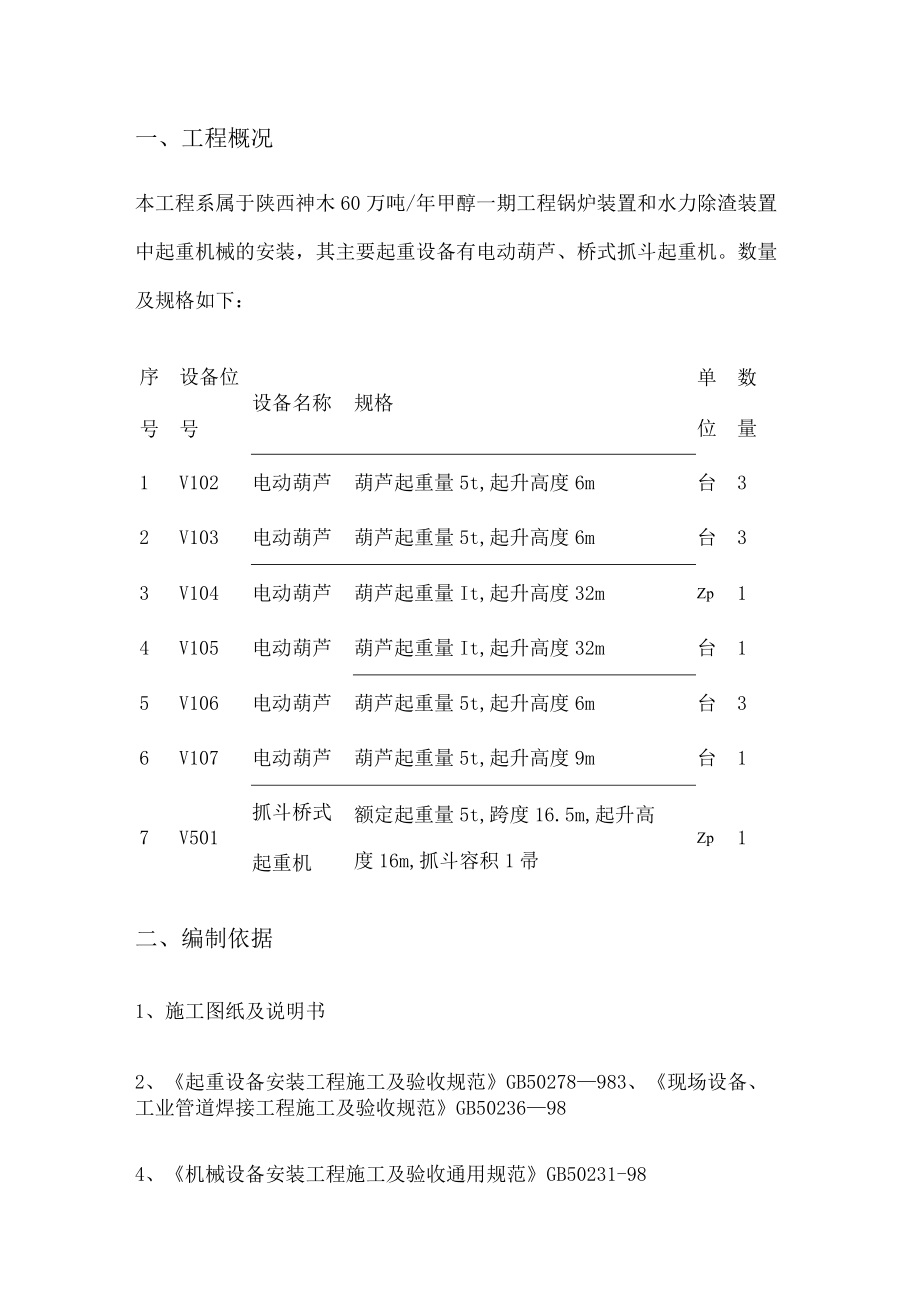

1、一、工程概况本工程系属于陕西神木60万吨/年甲醇一期工程锅炉装置和水力除渣装置中起重机械的安装,其主要起重设备有电动葫芦、桥式抓斗起重机。数量及规格如下:序号设备位号设备名称规格单位数量1V102电动葫芦葫芦起重量5t,起升高度6m台32V103电动葫芦葫芦起重量5t,起升高度6m台33V104电动葫芦葫芦起重量It,起升高度32mZp14V105电动葫芦葫芦起重量It,起升高度32m台15V106电动葫芦葫芦起重量5t,起升高度6m台36V107电动葫芦葫芦起重量5t,起升高度9m台17V501抓斗桥式起重机额定起重量5t,跨度16.5m,起升高度16m,抓斗容积1帚Zp1二、编制依据1、施

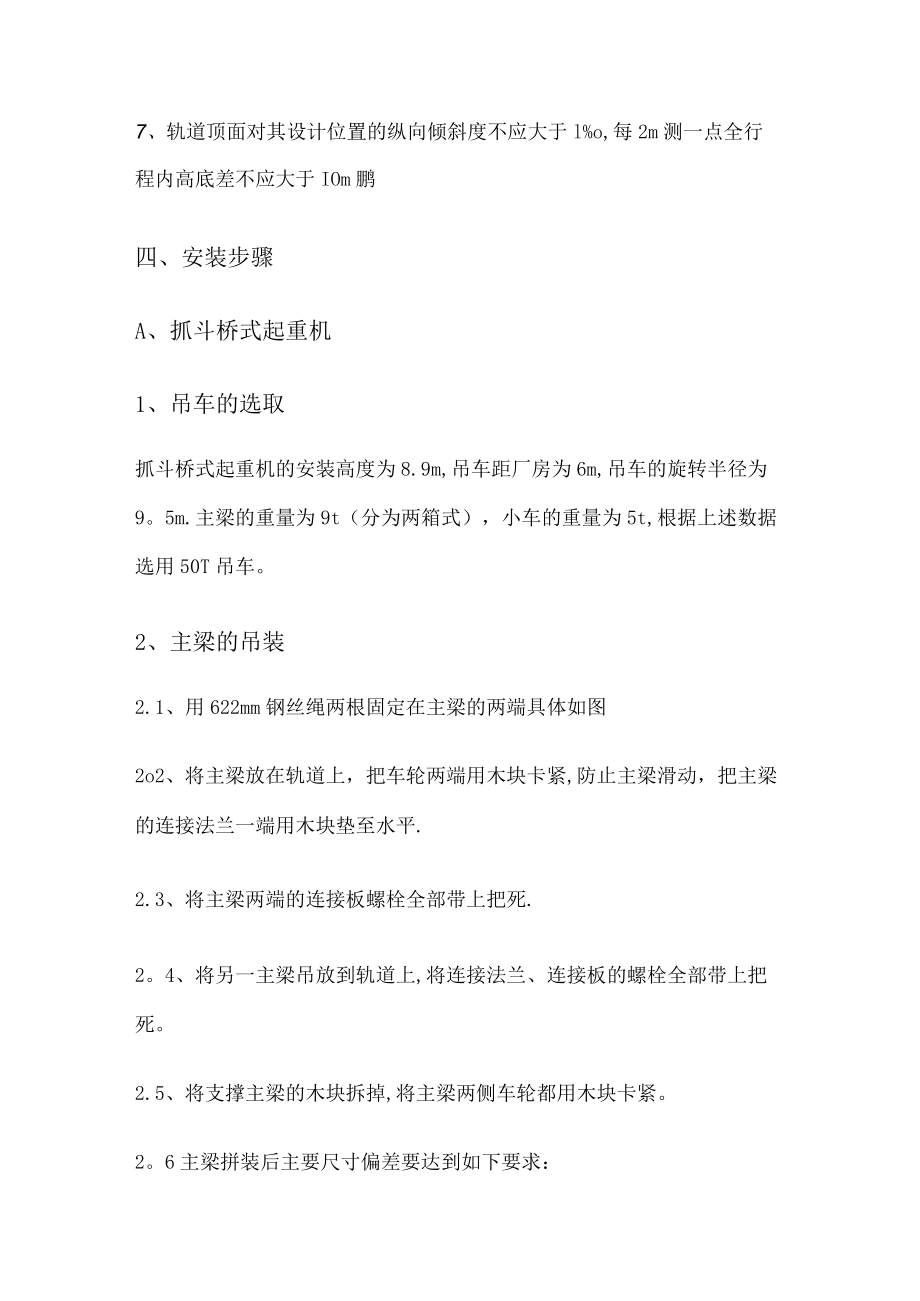

2、工图纸及说明书2、起重设备安装工程施工及验收规范GB50278983、现场设备、工业管道焊接工程施工及验收规范GB50236984、机械设备安装工程施工及验收通用规范GB50231-98三、安装前的准备条件1、设备已到场,安装现场已具备水通、路通、电通;2、设备技术文件应齐全,设备及附件应符合设计和设备技术文件的要求,并应有出厂合格证书及必要的出厂试验记录。3、起重机地面轨道基础,吊车梁和安装预埋件等的坐标位置、标高、跨度和表面的平面度均应符合设计和安装的要求。4、设备到安装前应对桥式起重机的跨度、上拱度、下翘度进行实际测量。其中跨度的测量方法为:4o1、首先将起重机水平放置,在无风、无日照情

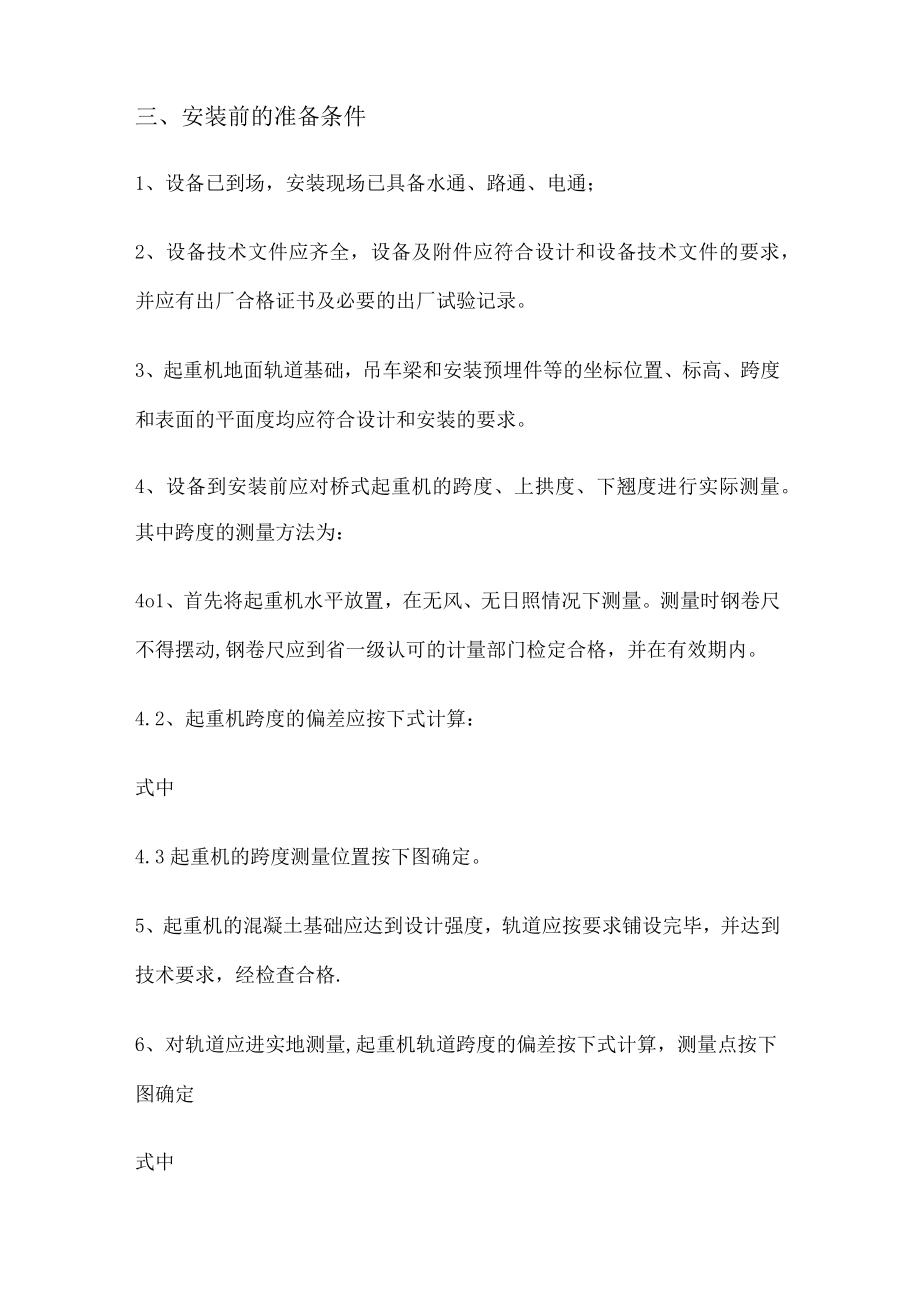

3、况下测量。测量时钢卷尺不得摆动,钢卷尺应到省一级认可的计量部门检定合格,并在有效期内。4.2、起重机跨度的偏差应按下式计算:式中4.3起重机的跨度测量位置按下图确定。5、起重机的混凝土基础应达到设计强度,轨道应按要求铺设完毕,并达到技术要求,经检查合格.6、对轨道应进实地测量,起重机轨道跨度的偏差按下式计算,测量点按下图确定式中7、轨道顶面对其设计位置的纵向倾斜度不应大于l%o,每2m测一点全行程内高底差不应大于IOm鹏四、安装步骤A、抓斗桥式起重机1、吊车的选取抓斗桥式起重机的安装高度为8.9m,吊车距厂房为6m,吊车的旋转半径为9。5m.主梁的重量为9t(分为两箱式),小车的重量为5t,根

4、据上述数据选用50T吊车。2、主梁的吊装2.1、用622mm钢丝绳两根固定在主梁的两端具体如图2o2、将主梁放在轨道上,把车轮两端用木块卡紧,防止主梁滑动,把主梁的连接法兰一端用木块垫至水平.2.3、将主梁两端的连接板螺栓全部带上把死.2。4、将另一主梁吊放到轨道上,将连接法兰、连接板的螺栓全部带上把死。2.5、将支撑主梁的木块拆掉,将主梁两侧车轮都用木块卡紧。2。6主梁拼装后主要尺寸偏差要达到如下要求:2o6.1、跨度偏差值要在5mm内。2.6.2、两主梁要有(0。9-1o4/IOOOSmm)的上拱度值。2.6o3、两主梁水平傍弯应不超1/2000Smm。2.6o4、主梁对角线偏差不得大于5

5、mm注:吊运主梁时严禁捆扎走台和重要部件,捆扎主端梁时,钢丝绳下面必须加护垫。3、抓斗的安装将抓斗吊起从主梁的中间穿过放至主梁的正下方。用钢丝绳直接安装.4、小车的安装4o1、用两根17。5mm的钢丝绳将小车的两端捆住,尽量使两端受4o2、把小车安放在拼好的桥架上,应保证小车的主动轮与轨道面在轨道全长上接触;被动轮与轨道间隙不得超过1mm;间隙区间不大于1m,间隙区的累积长度不得超过2m.4。2、将小车吊至主梁的轨道上,两端同样用木块卡紧.5、控制室的安装5o1、把控制室吊至主梁的下方。5。2、用两个5t的倒链分别固定到控制室的四角,和主梁对接,用螺栓把紧。6、钢丝绳的缠绕7、制动器的调整7.

6、1、制动瓦块的退距调整到两边基本均匀。调整时可通过调节退距螺栓来达到。制动瓦块在松闸时与制动轮平行,在抱闸时应贴紧制动轮。注意:制动轮表面一定要洁净,不得有油污。7o2、制动力矩调整调节螺杆可控制制动弹簧的制动力矩。7.3、制动瓦块间距的调整调节螺杆即可调节瓦块间的距离。当制动衬垫磨损后,通过调节此螺杆可消除其磨损量。7.4、在保证闸瓦最小退距的情况下,推动器的工作行程愈小愈好,因此,必要时可调节推动器的高度。7.5、试车前必须给用油部位注入油液,使油面高度达到油标的规定高度。周围环境温度油液规格部位+40一15CDB-25变压器油推动器15-2510号航空液压油推动器GB443-84机械油N

7、lOO减速机7.6、起升限位器的调整:抓斗与钢丝绳装好后,将抓斗升至极限位置,然后调整限位器,打开偏盖,松开固定螺栓,将控制凸轮的凸起最高点调至顶住控制臂上的凸出部位,此时控制常闭点应断开.起升接触器线圈断电,实现起升限制作用.B、电动葫芦1、电动葫芦车轮轮缘内侧与工字钢轨道翼缘间的间隙应为3-5mmo2、链式电动葫芦的链轮槽应保持在同一铅垂面上。链条在运行时不应有歪扭、卡住和严重磨损现象.五、试运转A、抓斗桥式起重机试车前用手转动制动轮,使最后一根传动轴旋转一周,不得有卡住现象,和异常响声。然后检查两运行电机的转向是否一致,制动瓦块与制动轮的间隙是否合适,各减速机内油量是否充足,各油咀、油管

8、、油路是否畅通,确认各系统无误后,关闭端梁栏杆门、仓门、控制手柄板在零位,合上保护盘的刀形开关和紧急开关,然后接下启动按钮,起重机进入工作预备状态。注:进行负荷试验时应用标准的重力试块。1、试验前的准备工作1.1、关闭电源,检查所有连接部位的紧固情况。K2、检查钢丝绳在卷筒、滑轮组中的缠绕状况是否正常.1.3、用兆欧表检查电路系统和所有电气设备的绝缘电阻是否符合技术要求。1.4、对各润滑点加注油脂,检查各减速器、制动器、液压缸,按规定加油.Io5、清除大车运行轨道上、起重机及试验区域内妨碍负荷试验的一切物品。1.6准备好负荷试验用的物料(测量被抓取物料的容重及粒度大小,不得超过规定的数值。额定

9、起重量包括抓斗本身重量)。1.7指定专门的试验人员,与试验无关的人员必须离开起重机试验现场。2、空负荷试验经过对桥式起重机整机安装质量进行全面检查后,在确认无误的前提下进行空负荷试验,并按下列程序进行大、小车运行和起升机构试验.2o1、分别用手转动大车运行、小车运行、主、副起升机构的制动轮,使传动系统中最后1根轴(如卷筒轴和行走车轮轴)转动1周时,整个传动系统动作平稳,不得有异常振动,卡阻和碰擦声响.2.2、 分别开动起重机各个机构,先以低速档试动转,再以额定速度运转。同时观察各机构的驱动装置、传运装置、支承装置、工作装置应能平稳地工作,不得有振动与冲击现象。2.3、 起重机沿大车轨道全长、小

10、车沿小车轨道全长,各往返运行5次,检查桥式起重机和小车运行情况,可以对异常情况进行调整,双梁桥式起重机主动小车轮应在轨道全长上接触,从动车轮与轨道的间隙不超过Irnm,间隙长度范围不大于1m,有间隙区间累计长度不超过2m。2.4、 、副起升机构在起升高度范围内以各档速度无负荷(空吊具)运转数次,检查起升和下降情况。2.5、 进行各种开关的试验.主要包括吊具上、下限位开关,舱口盖和栏杆门上的开关,大小车运行终点开关,操纵室紧停开关等。3、静负荷试验3.1、 5075%负荷试验将为额定负荷的5075%的重物起升距地面Inl左右,小车在全行程上运行4次的放下重物。3.2、 额定起重量负荷试验将为额定

11、负荷的重物起升距地面Im左右,重复上述动作。3o3、桥架下挠度测量架设好测量桥架弹性变形量用的钢丝,在跨度中心位置测出钢丝到主梁上盖板的垂直距离;再将额定起重量(负荷)的重物起升至离地面约100mm,悬停IOmin左右,再测钢丝到主梁上盖板的垂直距离;放下重物,再测钢丝到主梁上盖板的距离,如仍为,则说明桥架为弹性变形,变形量等于一。按规定,桥架的变形不得超过L/700(L二起重机跨度)。在同一位置测量上述数据,可以不考虑钢丝自重产生的下挠。3。4、超负荷静负荷试验按下述方法进行1。25倍额定负荷(即超负荷25%)的静负荷试验。小车仍然停在桥架中间位置,将L25倍额定负荷的重物起升至地面约IOO

12、mm,悬停IOnIin,并用桥架下挠度测量的方法测量桥架变形量,然后放下重物.按此重复试验3次,桥架应无永久变形,在记录表上记录桥架变形量.静负荷试验后,应全面检查金属结构的焊接质量和机械连接质量;并检查电动机、制动器、卷筒轴承座及各减速器等的固定螺栓有无松动现象,如发现松动应立即紧固.4、动负荷试验以为额定负荷110%的重物进行试验.应使桥式起重机同时开动两个机构(如小车运行与起升、大车运行与起升、小车和大车运行)试验。试验起升机构时,应反复起升和下降;试验大、小车运行机构时,应往返反复运行。累计开动时间IOmino在试验中检查各机构运动是否平稳,各制运器、安全装置、限位装置的工作是否灵敏、

13、准确、可靠,各轴承处及电动、液动、气动元件的温升是否正常。动负荷试验完毕后,应再次检查金属结构的焊接质量和机械连接的质量,并检查各部连接螺栓的紧固情况。B、电动葫芦1、空负荷试验时,电动葫芦小车制动距离应满足下列要求:式中一小车制动距离(m);一小车运行速度(mmin);K-系数,宜为28003900;2、电动葫芦在进行额定负荷试验时,在制动时间内的下滑距离按下式计算:式中-下滑距离(m)一起升速度(mmin)5仪表工名26起重工名2七、安装、试车机具配备一览表序号机具名称规格单位数量备注1汽车吊50T12倒链3Tz13钢丝绳22米204钢丝绳17o5米185钳子把26手锤5磅把17活扳手12

14、寸把2八、安装、试车组成人员组长:李庆中副组长:栗庆芳、董军组员:宋连普、王飞、肖宇、张志峰、董斌、李广晋、郝文义九、安全注意事项1、试车过程中,试车范围内严禁非工作人员进入现场。2、进入施工现场,施工人员必须戴安全帽,高空作业系安全带。3、施工搭设脚手架要绑扎牢固,不可使用跳头板。4、在试运转过程中,试车人员不可嬉戏、打闹;试车前试车人员不得喝酒。4、试车过程中,要统一指挥,施工人员必须服从指挥,试车过程中,试车人员要坚守岗位,不可擅自脱离工作岗位。5、正式吊装前应进行试吊,试吊中检查全部机具的受力情况,发现问题先将设备放回地面,故障排除后重新试吊,确认一切正常,方可正式吊装。6、吊装时,应

15、动作平稳.吊装过程中如因故暂停,必须及时采取安全措施,并加强现场警戒,不得使设备长时间处于悬吊状态。7、试运转过程中,如出现故障,切不可在运行过程中进行维修处理,要待切断电源,停止运转后,再进行处理.十、质量保证措施1、试车前要成立试车小组,分工明确,责任到人。2、试车前要对参与试车人员进行试车技术交底,使每位试车人员熟悉试车程序。3、试车过程中,建设单位、监理单位、施工单位的相关人员要全部到场。4、试车过程中要作好试车相关记录。十一、环境保护及文明施工措施1、试运转过程中产生的废料、废汽油、废机油、废机油桶、钳工所用的纱布、抹布、接电产生的电线皮、所有的包装袋、清扫出来的灰渣等都要按项目部指定地点堆放

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
