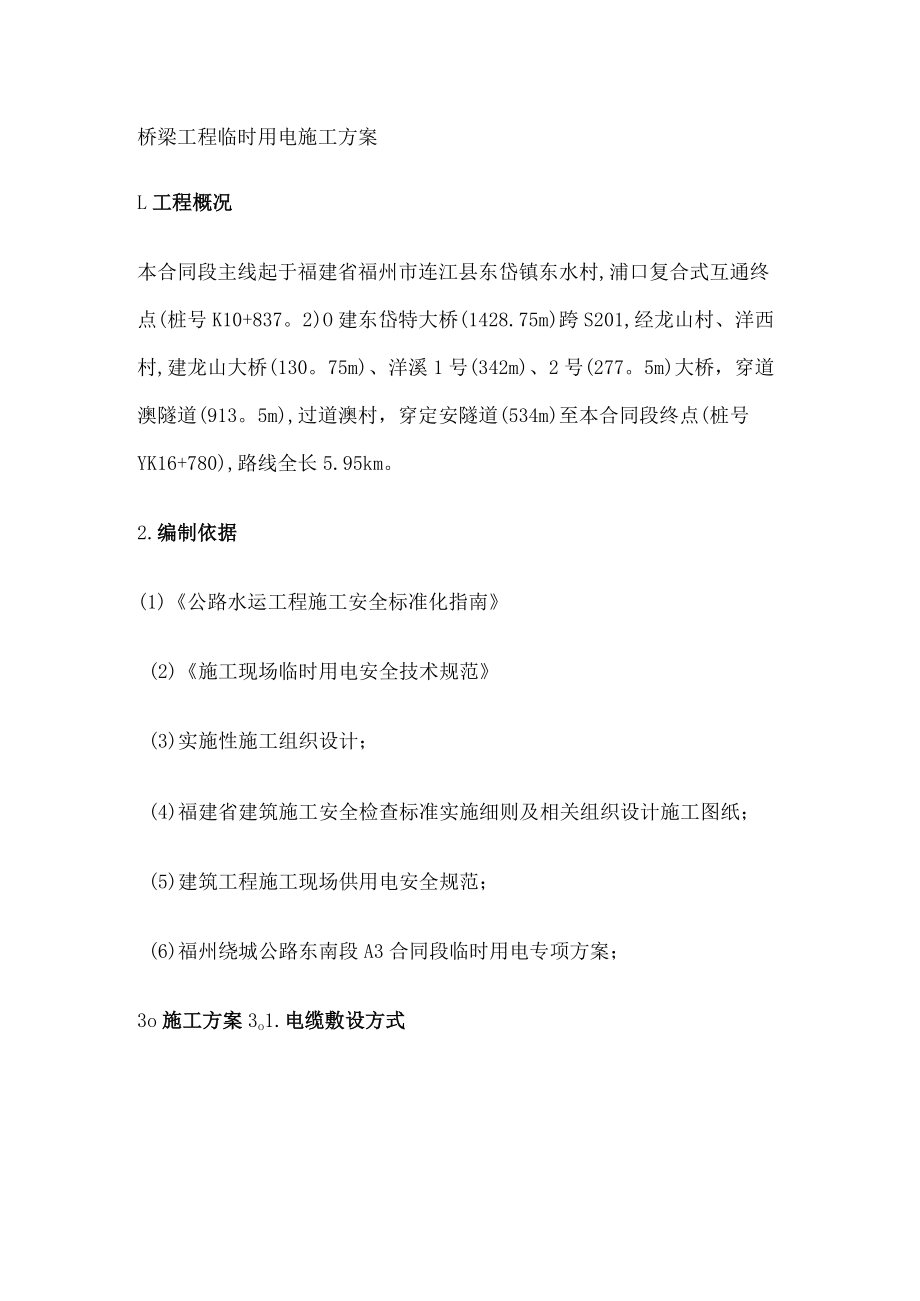

《桥梁临时用电紧急施工实施方案.docx》由会员分享,可在线阅读,更多相关《桥梁临时用电紧急施工实施方案.docx(8页珍藏版)》请在第壹文秘上搜索。
1、桥梁工程临时用电施工方案L工程概况本合同段主线起于福建省福州市连江县东岱镇东水村,浦口复合式互通终点(桩号K10+837。2)O建东岱特大桥(1428.75m)跨S201,经龙山村、洋西村,建龙山大桥(130。75m)、洋溪1号(342m)、2号(277。5m)大桥,穿道澳隧道(913。5m),过道澳村,穿定安隧道(534m)至本合同段终点(桩号YK16+780),路线全长5.95km。2.编制依据(1)公路水运工程施工安全标准化指南(2)施工现场临时用电安全技术规范(3)实施性施工组织设计;(4)福建省建筑施工安全检查标准实施细则及相关组织设计施工图纸;(5)建筑工程施工现场供用电安全规范;

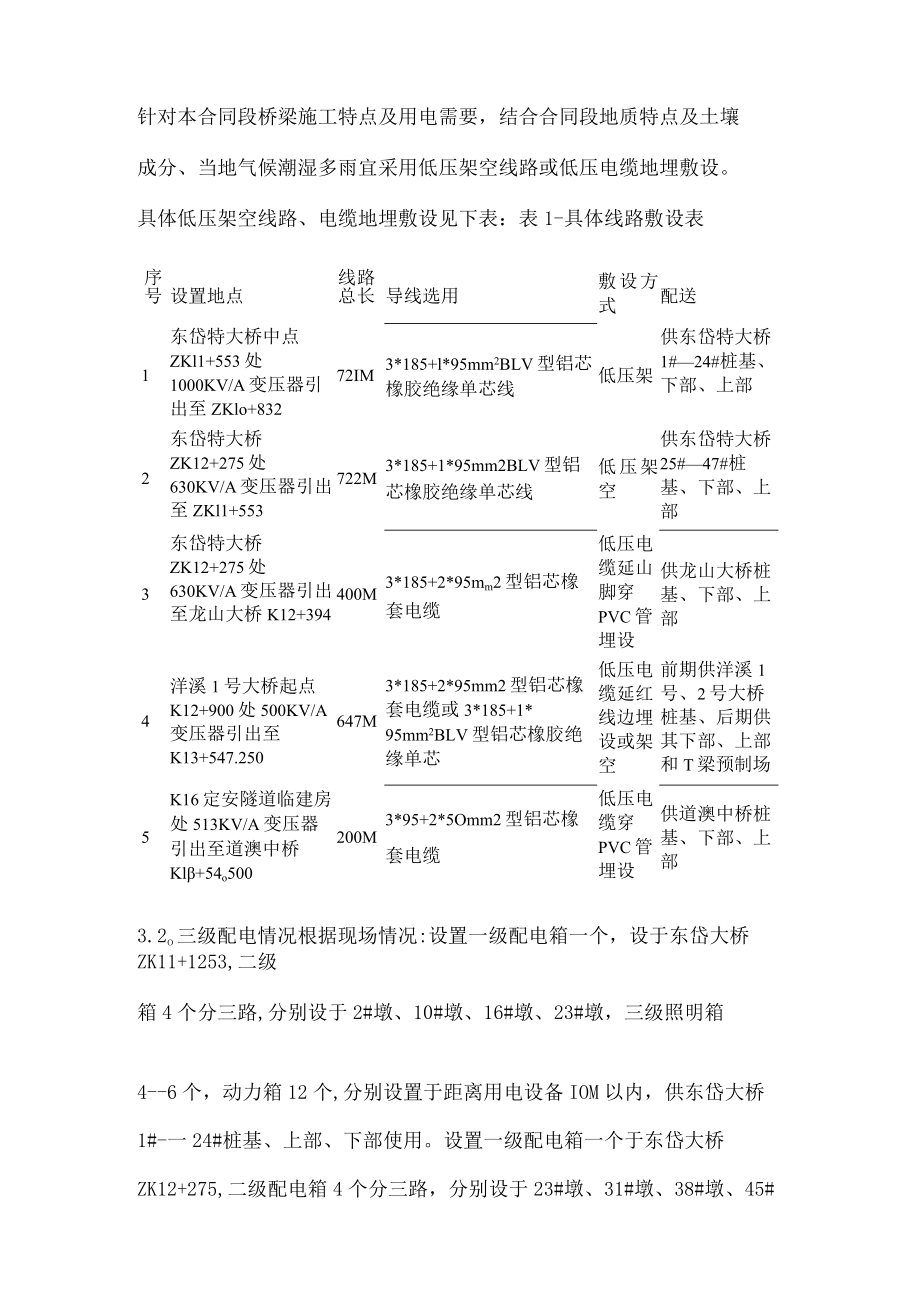

2、(6)福州绕城公路东南段A3合同段临时用电专项方案;3o施工方案3o1.电缆敷设方式针对本合同段桥梁施工特点及用电需要,结合合同段地质特点及土壤成分、当地气候潮湿多雨宜采用低压架空线路或低压电缆地埋敷设。具体低压架空线路、电缆地埋敷设见下表:表1-具体线路敷设表序号设置地点路长线总导线选用敷设方式配送1东岱特大桥中点ZKl1+553处1000KV/A变压器引出至ZKlo+83272IM3*185+l*95mm2BLV型铝芯橡胶绝缘单芯线低压架供东岱特大桥1#24#桩基、下部、上部2东岱特大桥ZK12+275处630KV/A变压器引出至ZKl1+553722M3*185+1*95mm2BLV型铝
3、芯橡胶绝缘单芯线低压架空供东岱特大桥25#47#桩基、下部、上部3东岱特大桥ZK12+275处630KV/A变压器引出至龙山大桥K12+394400M3*185+2*95mm2型铝芯橡套电缆低压电缆延山脚穿PVC管埋设供龙山大桥桩基、下部、上部4洋溪1号大桥起点K12+900处500KV/A变压器引出至K13+547.250647M3*185+2*95mm2型铝芯橡套电缆或3*185+1*95mm2BLV型铝芯橡胶绝缘单芯低压电缆延红线边埋设或架空前期供洋溪1号、2号大桥桩基、后期供其下部、上部和T梁预制场5K16定安隧道临建房处513KV/A变压器引出至道澳中桥Kl+54o500200M3*
4、95+2*5Omm2型铝芯橡套电缆低压电缆穿PVC管埋设供道澳中桥桩基、下部、上部3.2o三级配电情况根据现场情况:设置一级配电箱一个,设于东岱大桥ZK11+1253,二级箱4个分三路,分别设于2#墩、10#墩、16#墩、23#墩,三级照明箱4-6个,动力箱12个,分别设置于距离用电设备IOM以内,供东岱大桥1#-一24#桩基、上部、下部使用。设置一级配电箱一个于东岱大桥ZK12+275,二级配电箱4个分三路,分别设于23#墩、31#墩、38#墩、45#墩,三级照明箱46个,动力箱12个,分别设置于距离用电设备IOM以内,供东岱大桥25#-47#号桩基、上部、下部使用,设置一级配电箱一个于龙山

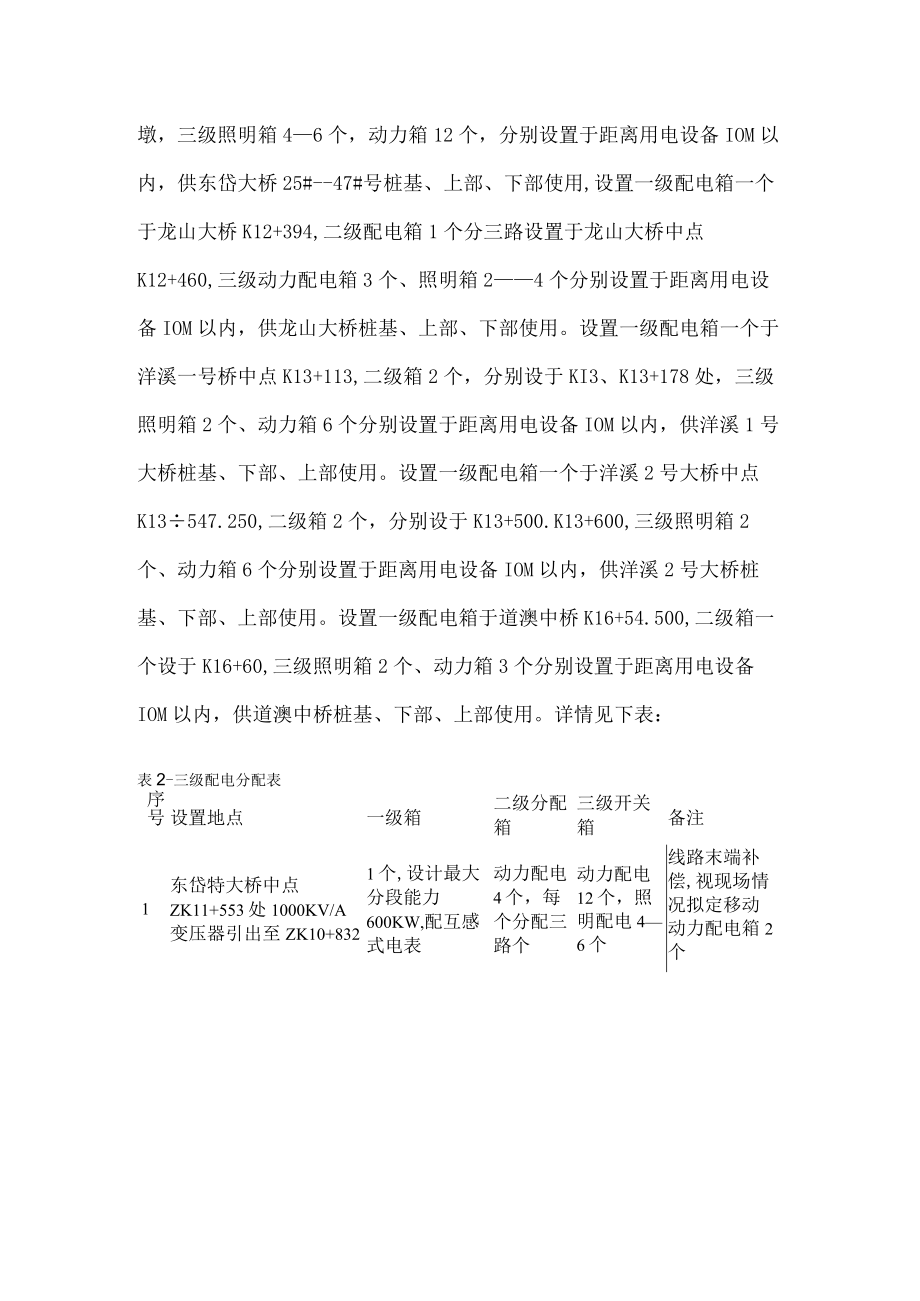

5、大桥K12+394,二级配电箱1个分三路设置于龙山大桥中点K12+460,三级动力配电箱3个、照明箱24个分别设置于距离用电设备IOM以内,供龙山大桥桩基、上部、下部使用。设置一级配电箱一个于洋溪一号桥中点K13+113,二级箱2个,分别设于KI3、K13+178处,三级照明箱2个、动力箱6个分别设置于距离用电设备IOM以内,供洋溪1号大桥桩基、下部、上部使用。设置一级配电箱一个于洋溪2号大桥中点K13547.250,二级箱2个,分别设于K13+500.K13+600,三级照明箱2个、动力箱6个分别设置于距离用电设备IOM以内,供洋溪2号大桥桩基、下部、上部使用。设置一级配电箱于道澳中桥K16
6、+54.500,二级箱一个设于K16+60,三级照明箱2个、动力箱3个分别设置于距离用电设备IOM以内,供道澳中桥桩基、下部、上部使用。详情见下表:表2-三级配电分配表序号设置地点一级箱二级分配箱三级开关箱备注1东岱特大桥中点ZK11+553处1000KV/A变压器引出至ZK10+8321个,设计最大分段能力600KW,配互感式电表动力配电4个,每个分配三路个动力配电12个,照明配电46个线路末端补偿,视现场情况拟定移动动力配电箱2个2东岱特大桥ZK12+275处630KV/A变压器引出至ZKl1+5531个,设计最大分段能力500KW,配互感式电表动力配电4个,每个分配三路动力配电12个,照
7、明配电46个线路末端补偿,视现场情况拟定移动动力配电箱2个3东岱特大桥ZK12+275处630KV/A变压器引出至龙山大桥K12+3941个,设计最大分段能力120KW,配互感式电表动力配电1个,每个分配三路动力配电箱3个,照明配电箱24个线路末端补偿,视现场情况拟定移动动力配电箱2个4洋溪1号大桥起点K12+900处500KV/A变压器引出至洋溪2号大桥中点K13+547。2502个,设计最大分段能力500KW,配互感式电表动力配电4个,每个分配三路动力配电箱12个,照明配电箱2-4个线路末端补偿,视现场情况拟定移动动力配电箱4个5K16定安隧道临建房处513KV/A变压器引出至道澳中桥K1
8、6+54。5001个,设计最大分段能力120KW,配互感式电表动力配电1个,每个分配三路动力配电箱3个,照明配电箱2个视现场情况拟定移动动力配电箱1个施工现场所有临电均采用TNS接零保护系统、二级漏电保护系统、三级配电系统.因施工现场场地原因,分别采用电缆埋设与架空方式。架空采用三相四线制TNS系统架设,总架设长度为2090M,立杆10米水泥杆42根,档距49。76M,使用*185+1*95mm2BLV型铝芯橡胶绝缘单芯线进行架设。电缆埋设总长度为600M,采用3*185+2*95mm2型铝芯橡套电缆穿PVC管埋设。一、二、三级配电箱均采用统一制作的配电箱,内置隔离开关、设两级漏电保护,一级箱
9、漏保动作电流不大于IOOmA,其余的动作电流均不使用不大于30mA符合要求的漏保,制作要求按施工现场临时用电安全技术规范JGJ46要求执行。4o配电系统4.1 三级配电三级配电,从变压器出线,设总配电箱、分配电箱,最后到末级开关箱,详情见下图:4.2 接地系统根据施工现场临时用电安全技术规范,我部桥梁全部统一采用TN-S系统接地(见图一),不参杂其他任何系统,详情见下图:5.方案预估算51东岱特大桥中点ZK11+553处IoooKV/A变压器引出至ZKlo+832段,见下图:项目规格单位数量单价金额电杆IoM硅杆根15113016950立杆电杆上部配套设施成套套17536o759124075架
10、线电缆3*185+l*95mmLV型铝芯橡胶绝缘单芯线米76040.931084电缆配件成套套1564960一级国标成套带表套155005500配电二级国标成套套422008800箱末级动力国标成套套125806960末级照明国标成套套44601840回路一级3*185+2*95mm2型铝芯橡套电缆米3042.81284电缆二级3*120+2*70mm-型铝芯橡套电缆米16032O55200三级3*502*25mm2型铝芯橡套电缆米18020.53960人工费12000合计金额103662.75见下图:项目规格单位数量单价金额立杆电杆IOM碎杆根15113016950电杆上部配套设施成套套17
11、536o759124o75架线电缆3*185+l*95mm2BLV型铝芯橡胶绝缘单芯线米76040.931084电缆配件成套套1564960配电箱一级国标成套带表套155005500二级国标成套套422008800末级动力国标成套套125806960末级照明国标成套套44601840回一级3*185+2*95m2型铝芯橡套电缆米3042.81284路二级3*120+2*7Omm2型铝芯橡套电缆米16032.55200电缆三级3*50+2*25mm2型铝芯橡套电缆米18020.53960人工费12000合计金额103662o75项目规格单位数量单价金额PVC管200mm根100323200埋设配
12、套部件成套套43281312电缆3*185+2*95mn?型铝芯橡套电缆米40042.817120配电箱一级国标成套带表套155005500二级国标成套套122002200末级动力国标成套套35801740末级照明国标成套套44601840回路电缆二级3*120+2*7Omm2型铝芯橡套电缆米8032o52600三级3*50+2*25m2型铝芯橡套电缆米12020.52460人工费8000合计金额45972项目规格单位数量单价金额立杆电杆IOM硅杆根13113014690电杆上部配套设施成套套15536.755051。25架线电缆3*185+l*95mmLV型铝芯橡胶绝缘单芯线米68040.9
13、27812电缆配件成套套1364832配电箱一级国标成套带表套2550011000二级国标成套套422008800末级动力国标成套套125806960末级照明国标成套套44601840回路电缆一级3*185+2*95mm2型铝芯橡套电缆米3042.81284二级3*120+2*70mm2型铝芯橡套电缆米16032O55200三级3*50+2*25mm2型铝芯橡套电缆米18020o53960人工费IOOOO合计金额97429o25项目规格单位数量单价金额埋设PVC管200mm根50321600配套部件成套套2328656电缆3*185+2*95m)2型铝芯橡套电缆米20042.88560配电箱一级国标成套带表套155005500二级国标成套套122002200末级动力国标成套套35801740末级照明国标成套套246092
