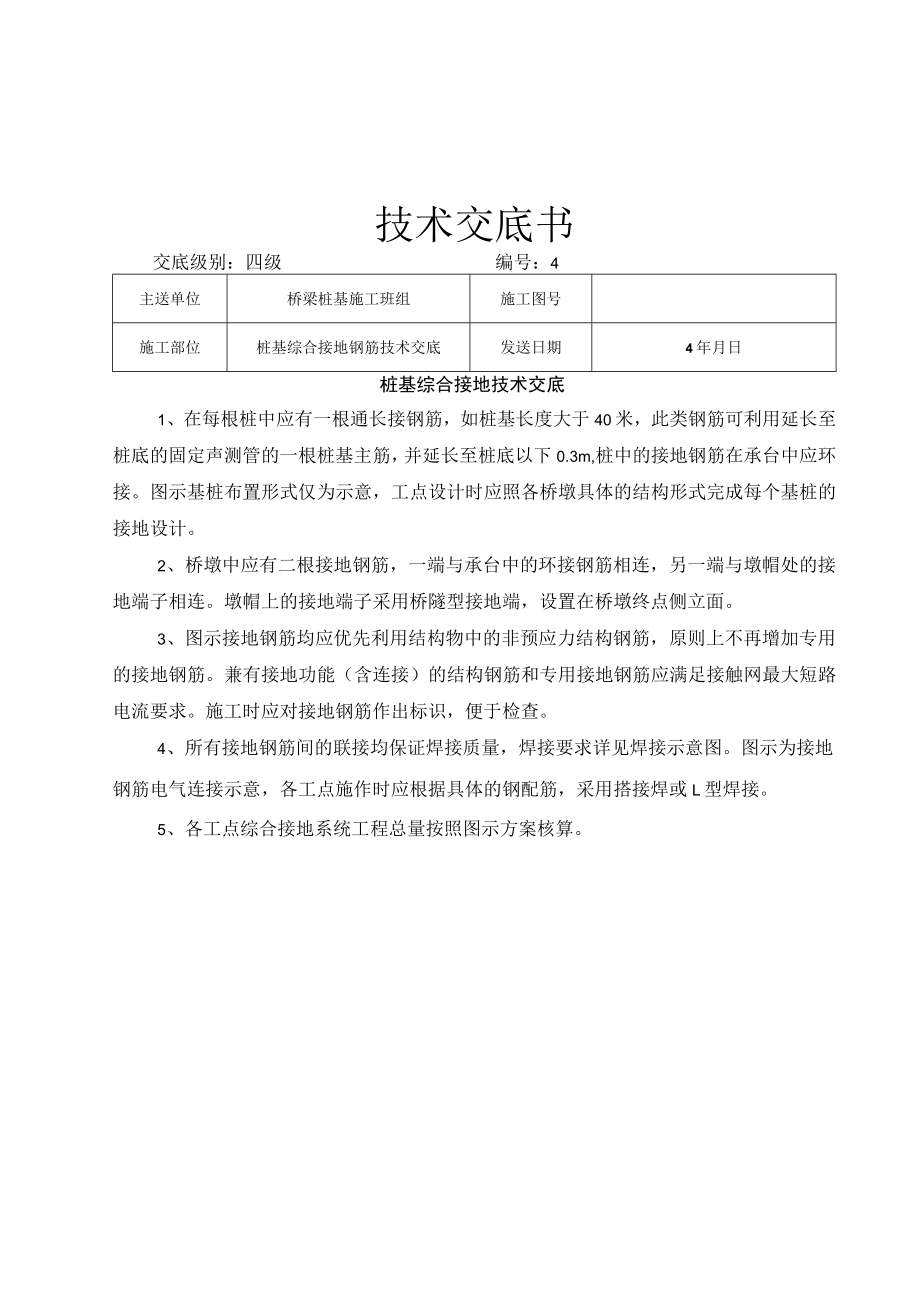

1、技术交底书交底级别:四级编号:4主送单位桥梁桩基施工班组施工图号施工部位桩基综合接地钢筋技术交底发送日期4年月日桩基综合接地技术交底1、在每根桩中应有一根通长接钢筋,如桩基长度大于40米,此类钢筋可利用延长至桩底的固定声测管的一根桩基主筋,并延长至桩底以下0.3m,桩中的接地钢筋在承台中应环接。图示基桩布置形式仅为示意,工点设计时应照各桥墩具体的结构形式完成每个基桩的接地设计。2、桥墩中应有二根接地钢筋,一端与承台中的环接钢筋相连,另一端与墩帽处的接地端子相连。墩帽上的接地端子采用桥隧型接地端,设置在桥墩终点侧立面。3、图示接地钢筋均应优先利用结构物中的非预应力结构钢筋,原则上不再增加专用的接

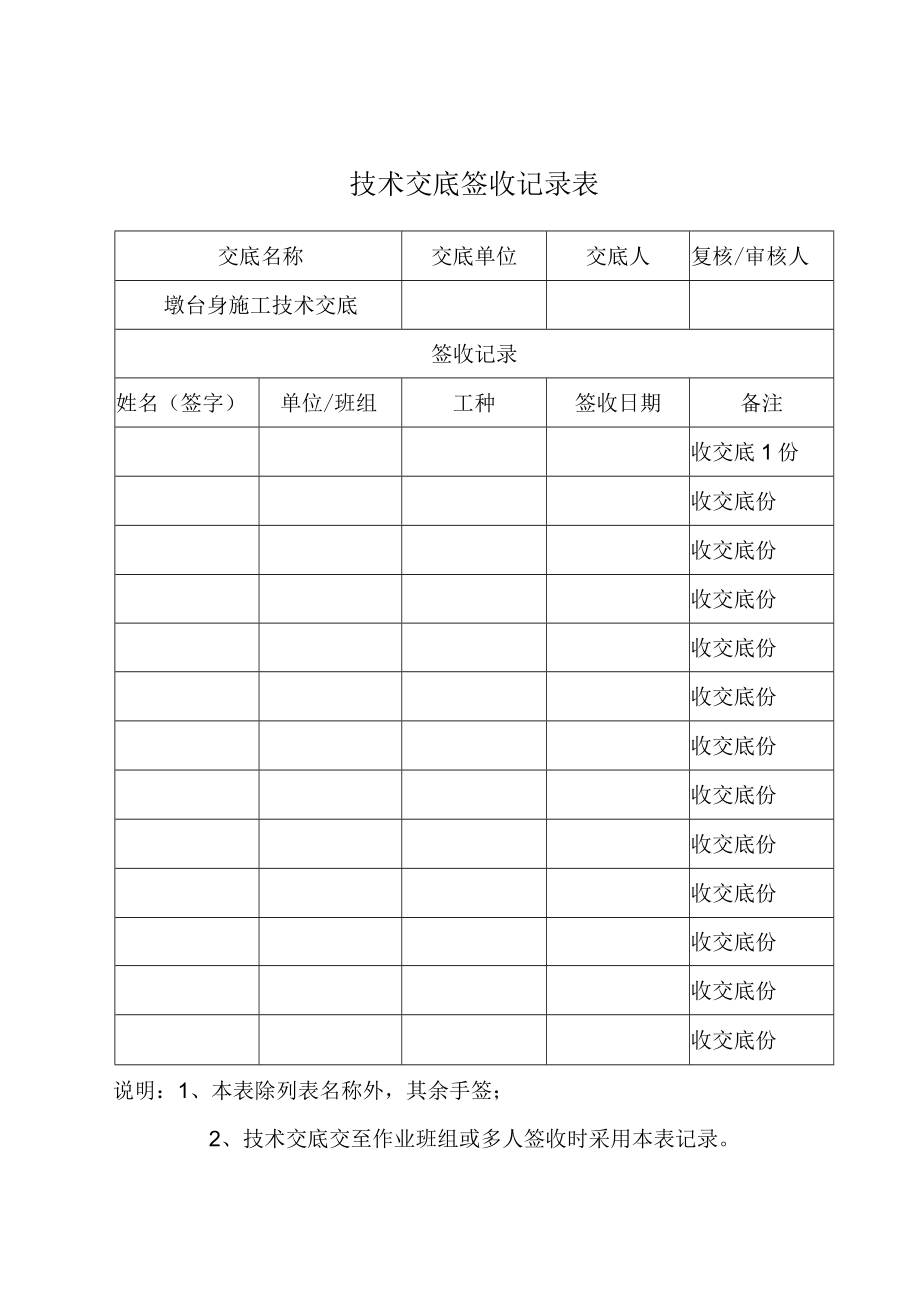

2、地钢筋。兼有接地功能(含连接)的结构钢筋和专用接地钢筋应满足接触网最大短路电流要求。施工时应对接地钢筋作出标识,便于检查。4、所有接地钢筋间的联接均保证焊接质量,焊接要求详见焊接示意图。图示为接地钢筋电气连接示意,各工点施作时应根据具体的钢配筋,采用搭接焊或L型焊接。5、各工点综合接地系统工程总量按照图示方案核算。技术交底签收记录表交底名称交底单位交底人复核/审核人墩台身施工技术交底签收记录姓名(签字)单位/班组工种签收日期备注收交底1份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份说明:1、本表除列表名称外,其余手签;2、技术交底交至作业班组或多人签收时采用本表记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
