梁混凝土浇筑施工安全技术交底内容.docx

上传人:p** 文档编号:245667 上传时间:2023-04-19 格式:DOCX 页数:3 大小:21.67KB
下载 相关 举报
梁混凝土浇筑施工安全技术交底内容.docx_第1页
第1页 / 共3页
梁混凝土浇筑施工安全技术交底内容.docx_第2页
第2页 / 共3页
梁混凝土浇筑施工安全技术交底内容.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《梁混凝土浇筑施工安全技术交底内容.docx》由会员分享,可在线阅读,更多相关《梁混凝土浇筑施工安全技术交底内容.docx(3页珍藏版)》请在第壹文秘上搜索。

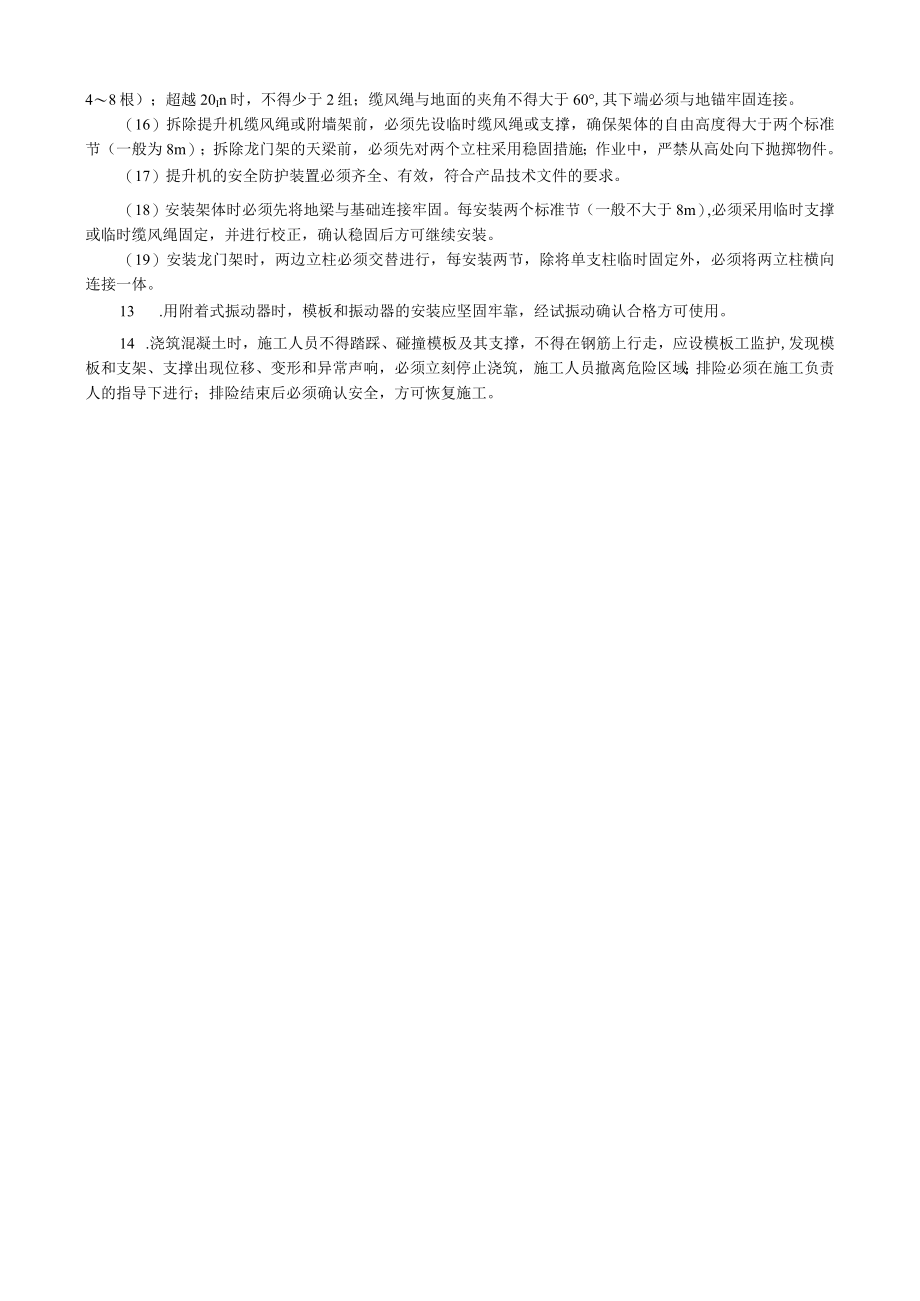

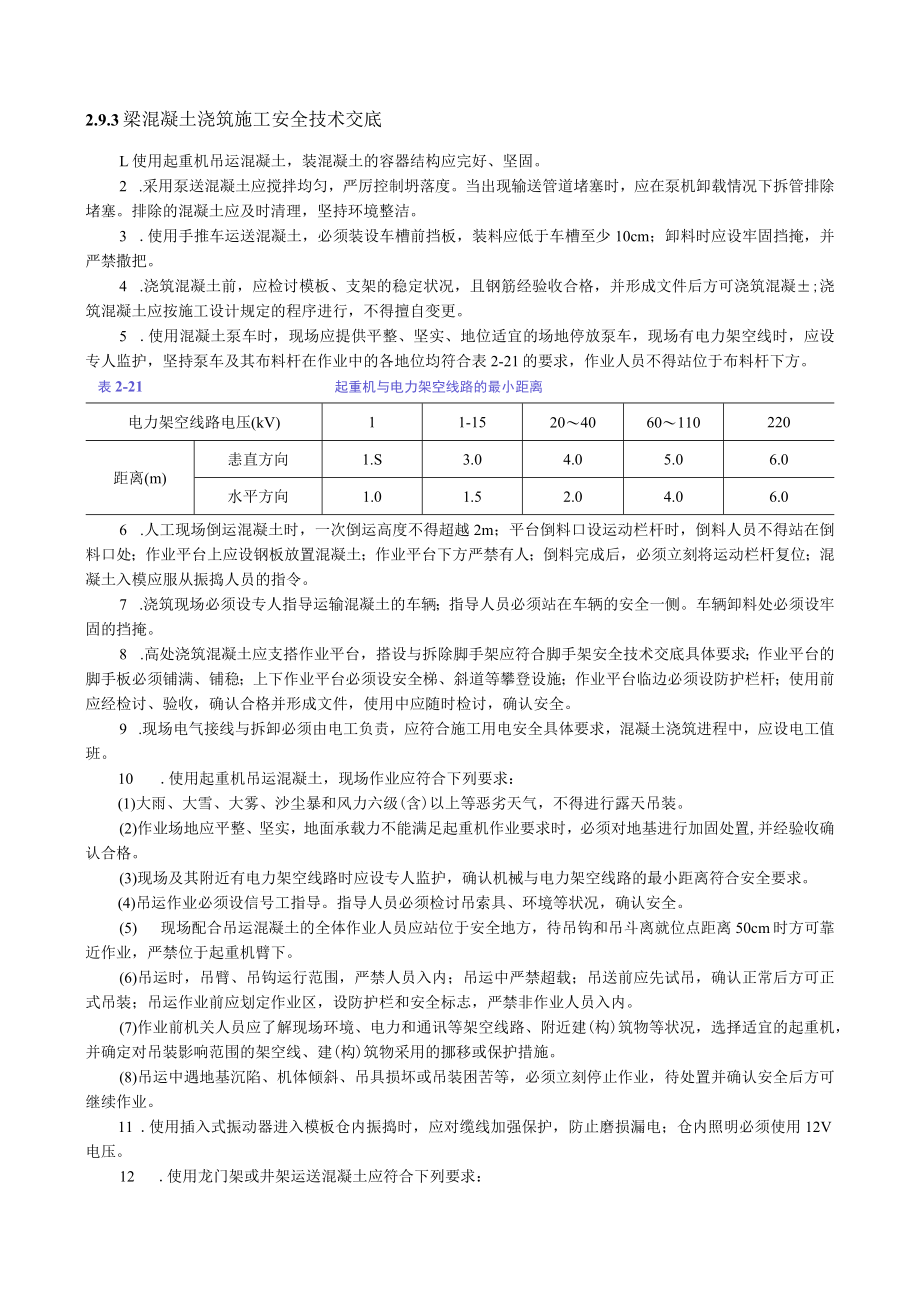

1、2.9.3梁混凝土浇筑施工安全技术交底L使用起重机吊运混凝土,装混凝土的容器结构应完好、坚固。2 .采用泵送混凝土应搅拌均匀,严厉控制坍落度。当出现输送管道堵塞时,应在泵机卸载情况下拆管排除堵塞。排除的混凝土应及时清理,坚持环境整洁。3 .使用手推车运送混凝土,必须装设车槽前挡板,装料应低于车槽至少10cm;卸料时应设牢固挡掩,并严禁撒把。4 .浇筑混凝土前,应检讨模板、支架的稳定状况,且钢筋经验收合格,并形成文件后方可浇筑混凝;浇筑混凝土应按施工设计规定的程序进行,不得擅自变更。5 .使用混凝土泵车时,现场应提供平整、坚实、地位适宜的场地停放泵车,现场有电力架空线时,应设专人监护,坚持泵车及

2、其布料杆在作业中的各地位均符合表2-21的要求,作业人员不得站位于布料杆下方。表2-21起重机与电力架空线路的最小距离电力架空线路电压(kV)11-15204060110220距离(m)恚直方向1.S3.04.05.06.0水平方向1.01.52.04.06.06 .人工现场倒运混凝土时,一次倒运高度不得超越2m;平台倒料口设运动栏杆时,倒料人员不得站在倒料口处;作业平台上应设钢板放置混凝土;作业平台下方严禁有人;倒料完成后,必须立刻将运动栏杆复位;混凝土入模应服从振捣人员的指令。7 .浇筑现场必须设专人指导运输混凝土的车辆;指导人员必须站在车辆的安全一侧。车辆卸料处必须设牢固的挡掩。8 .高

3、处浇筑混凝土应支搭作业平台,搭设与拆除脚手架应符合脚手架安全技术交底具体要求;作业平台的脚手板必须铺满、铺稳;上下作业平台必须设安全梯、斜道等攀登设施;作业平台临边必须设防护栏杆;使用前应经检讨、验收,确认合格并形成文件,使用中应随时检讨,确认安全。9 .现场电气接线与拆卸必须由电工负责,应符合施工用电安全具体要求,混凝土浇筑进程中,应设电工值班。10 .使用起重机吊运混凝土,现场作业应符合下列要求:(1)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。(2)作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处置,并经验收确认合格。(3)现场

4、及其附近有电力架空线路时应设专人监护,确认机械与电力架空线路的最小距离符合安全要求。(4)吊运作业必须设信号工指导。指导人员必须检讨吊索具、环境等状况,确认安全。(5) 现场配合吊运混凝土的全体作业人员应站位于安全地方,待吊钩和吊斗离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。(6)吊运时,吊臂、吊钩运行范围,严禁人员入内;吊运中严禁超载;吊送前应先试吊,确认正常后方可正式吊装;吊运作业前应划定作业区,设防护栏和安全标志,严禁非作业人员入内。(7)作业前机关人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采

5、用的挪移或保护措施。(8)吊运中遇地基沉陷、机体倾斜、吊具损坏或吊装困苦等,必须立刻停止作业,待处置并确认安全后方可继续作业。11 .使用插入式振动器进入模板仓内振捣时,应对缆线加强保护,防止磨损漏电;仓内照明必须使用12V电压。12 .使用龙门架或井架运送混凝土应符合下列要求:(1)新制作的架体垂直偏差不得超越架体高度的L5%。;多次使用的架体不得超越3%。,且不得超越20Omn1;井架截面内,两对角线长度公差不得超越最大边长的名义尺寸的3%。;导轨接头错位不得大于1.5mm;吊篮导靴与导轨的间隙应为5mm10mm0(2)附墙架的设置应符合产品技术文件要求,其间隔不宜大于9m;附墙架和架体与

6、构筑物之间,均应采用刚性件连接,形成稳定结构,不得连接在脚手架上,严禁使用铅丝绑扎。(3)架体应远离现场电力架空线路;需靠近时,应符合施工用电安全技术交底的具体要求。(4)基础应能可靠地承受作用在其上的全部荷载;架体基础结构应经设计确定;架体地基应高于附近地面,确保不积水。(5)安装与拆除前,应依据设施情况和现场环境状况编制施工方案,制定安全技术措施;作业前,现场应设作业区,并设专人值守。(6)架体各节点的连接螺栓必须符合孔径要求,严禁扩孔和开孔、漏装或以铅丝代替,螺栓必须紧固。(7)提升架宜由有资质的企业生产,具有质量合格证和相关的技术文件。(8)地锚结构应依据土质和受力情况,经计算确定;一

7、般宜采用水平式地锚;土质坚硬,地锚受力小于15kN时,可选用桩式地锚。(9)安装与拆除架体应采用起重机,宜在白天进行,夜间作业必须设充分的照明;作业时必须设信号工指导,并应符合起重机安全技术交底具体要求。(10)卷扬机设置应符合下列要求:1)钢丝绳在卷筒中间地位时,架体底部的导向滑轮应与卷筒轴心垂直,否则应设置辅助导向滑轮,并用地锚、钢丝绳连接牢固。2)卷扬机必须与地锚连接牢固,严禁与树木、电杆、建(构)筑物连接。3)宜选用可逆式卷扬机;提升高度超越了30m时,不得选用摩擦式卷扬机。4)钢丝绳运行时应架起,不得拖地和被水浸泡;穿越路线时,应挖沟槽并设保护措施;严禁在钢丝绳穿行的区域内堆放物料。

8、5)卷扬机应安装在平整、坚实的地基上,宜远离作业区,视线应良好;由于条件限制,需安装在作业区内时,卷扬机操作棚的顶部应设防护棚,其结构强度应能承受IokPa的均布静荷载。(11)提升机架体地面进料口的顶部必须设防护棚,其宽度应大于架体外缘;棚体结构应能承受IOkPa的均布静荷载。(12)提升机的总电源必须设短路保护和漏电保护装置;电动机的主回路上应同时装设短路、失压、过电流保护装置;电气设施的绝缘电阻值(含对地电阻值)必须大于0.5MQ,运行中必须大于IOOOQ/V。(13)架体及其提升机安装完成后,必须经检讨、试运行、验收合格,并形成文件后方可交付使用。(14)使用提升机应符合下列要求:1)

9、运送混凝土的质量必须符合提升机的使用要求,严禁超载;严禁人员攀登、穿越提升机架体和吊篮上下。2)使用前和使用中应对架体、附墙架、缆风绳、地锚、安全防护装置、电气设施、信号装置、钢丝绳等的安全状况进行检讨,确认安全。3)提升机运行时,必须设专人指导,信号不清时不得开机,有人发出警急停车信号时应立刻停机;提升高度超越30In时,应配备通讯装置进行上、下联系4)闭合主电源前或作业中忽然断电时,必须将一切开关扳同零位,恢复作业前,必须在确认提升机动作正常后,方可使用。5)采用摩擦式卷扬机为动力的提升机,吊篮下降时,应在吊篮降至离地面Im2m处,控制缓慢落地,不得自由落下降至地面。6)发现安全防护装置、

10、通讯装置失灵时,必须立刻停机。7)使用前应制定操作规程,树立管理制度和检修制度;使用提升机必须配备具有资质的操作工,持证上岗。8)作业后,应将吊篮降至地面,各控制开关扳至零位,切断主电源,固锁闸箱。(15)提升高度在30m(含)以下,由于条件限制无法设置附墙架时,应采用缆风绳稳固架体;缆风绳应选用圆股钢丝绳,并经计算确定,且直径不得小于9.3mm;提升架在20m(含)以下时,缆风绳不得少于1组(48根);超越20In时,不得少于2组;缆风绳与地面的夹角不得大于60,其下端必须与地锚牢固连接。(16)拆除提升机缆风绳或附墙架前,必须先设临时缆风绳或支撑,确保架体的自由高度得大于两个标准节(一般为

11、8m);拆除龙门架的天梁前,必须先对两个立柱采用稳固措施;作业中,严禁从高处向下抛掷物件。(17)提升机的安全防护装置必须齐全、有效,符合产品技术文件的要求。(18)安装架体时必须先将地梁与基础连接牢固。每安装两个标准节(一般不大于8m),必须采用临时支撑或临时缆风绳固定,并进行校正,确认稳固后方可继续安装。(19)安装龙门架时,两边立柱必须交替进行,每安装两节,除将单支柱临时固定外,必须将两立柱横向连接一体。13 .用附着式振动器时,模板和振动器的安装应坚固牢靠,经试振动确认合格方可使用。14 .浇筑混凝土时,施工人员不得踏踩、碰撞模板及其支撑,不得在钢筋上行走,应设模板工监护,发现模板和支架、支撑出现位移、变形和异常声响,必须立刻停止浇筑,施工人员撤离危险区域;排险必须在施工负责人的指导下进行;排险结束后必须确认安全,方可恢复施工。

展开阅读全文
