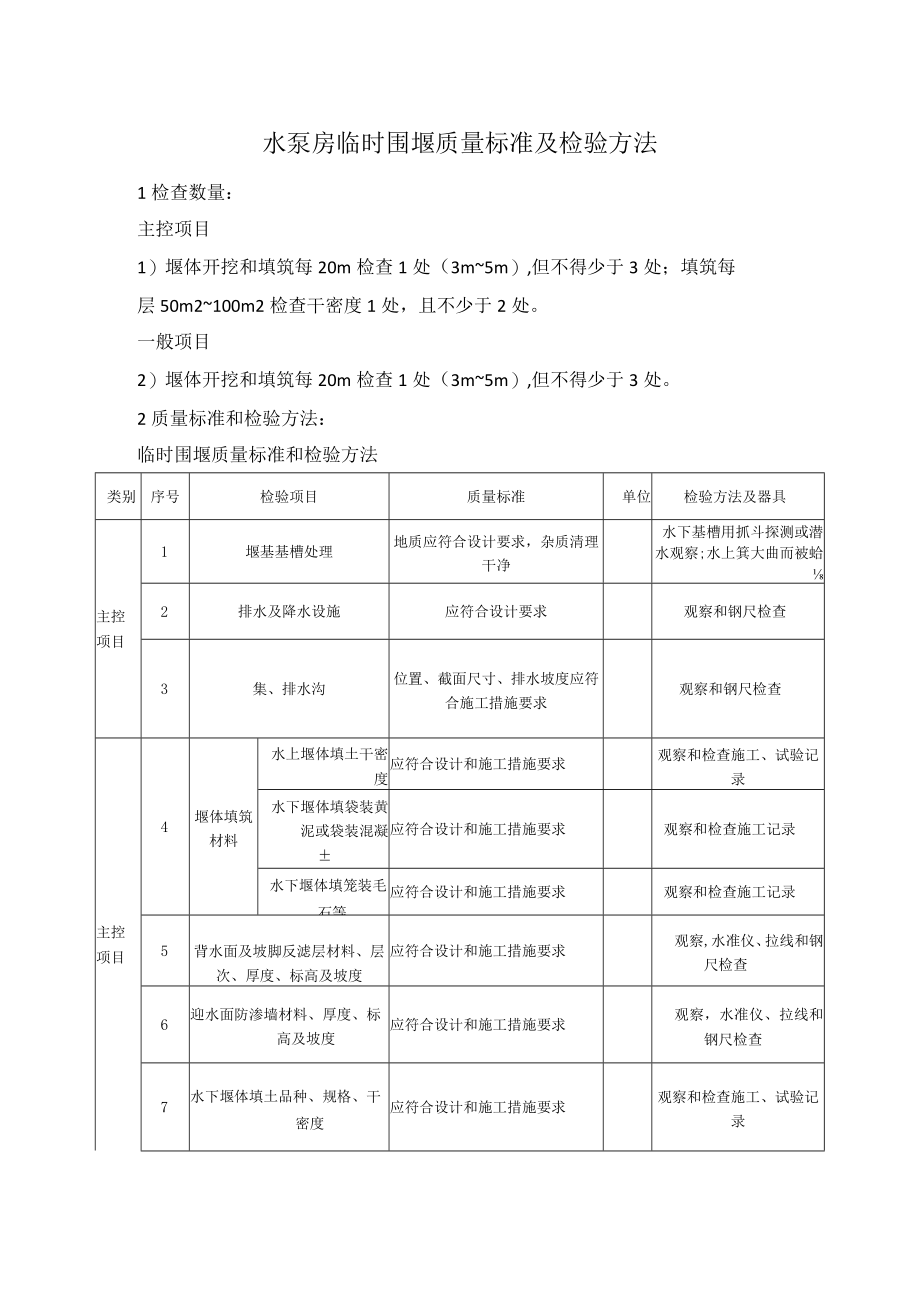

1、水泵房临时围堰质量标准及检验方法1检查数量:主控项目1)堰体开挖和填筑每20m检查1处(3m5m),但不得少于3处;填筑每层50m2100m2检查干密度1处,且不少于2处。一般项目2)堰体开挖和填筑每20m检查1处(3m5m),但不得少于3处。2质量标准和检验方法:临时围堰质量标准和检验方法类别序号检验项目质量标准单位检验方法及器具主控项目1堰基基槽处理地质应符合设计要求,杂质清理干净水下基槽用抓斗探测或潜水观察;水上箕大曲而被蛤2排水及降水设施应符合设计要求观察和钢尺检查3集、排水沟位置、截面尺寸、排水坡度应符合施工措施要求观察和钢尺检查主控项目4堰体填筑材料水上堰体填土干密度应符合设计和施

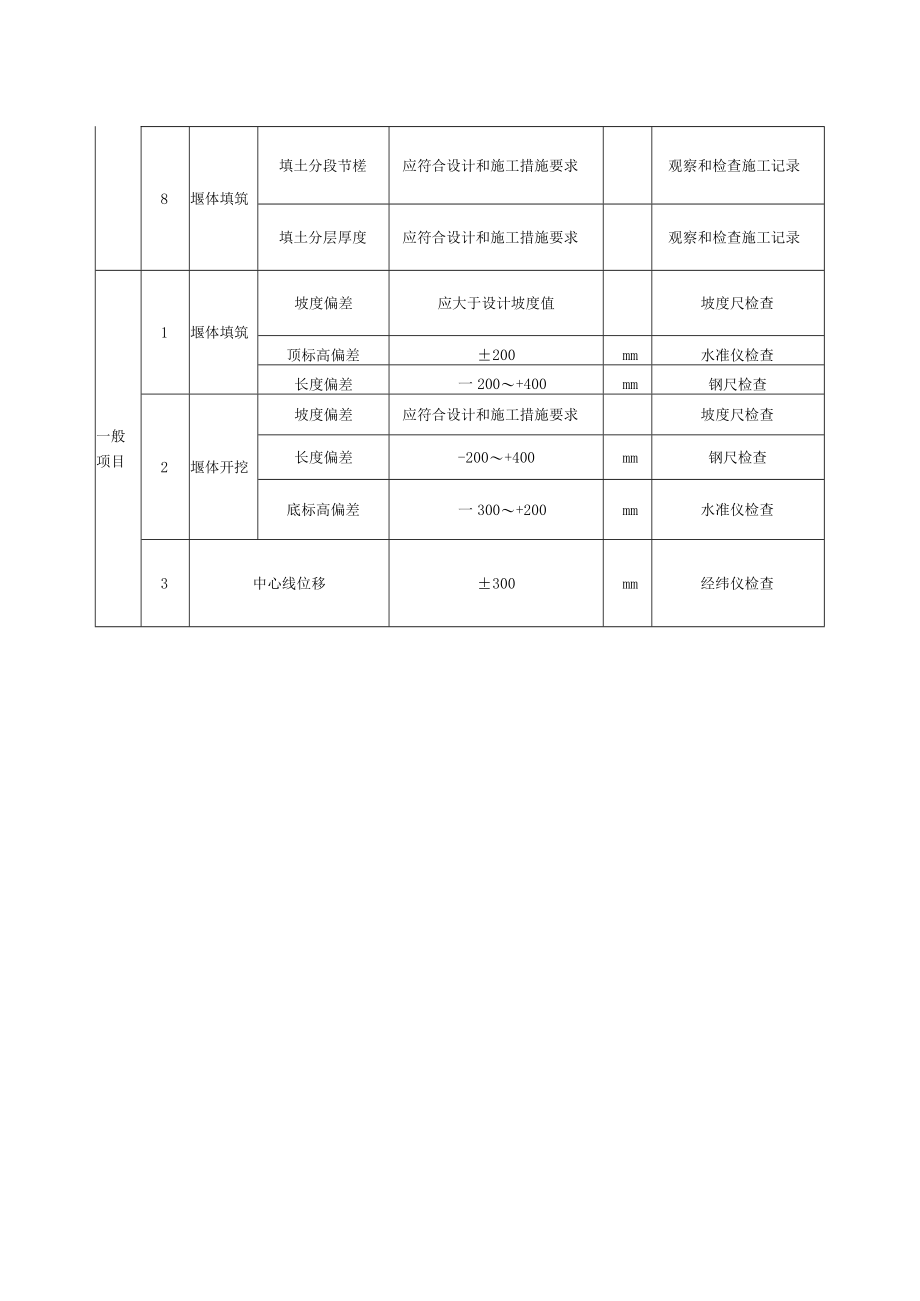

2、工措施要求观察和检查施工、试验记录水下堰体填袋装黄泥或袋装混凝应符合设计和施工措施要求观察和检查施工记录水下堰体填笼装毛石等应符合设计和施工措施要求观察和检查施工记录5背水面及坡脚反滤层材料、层次、厚度、标高及坡度应符合设计和施工措施要求观察,水准仪、拉线和钢尺检查6迎水面防渗墙材料、厚度、标高及坡度应符合设计和施工措施要求观察,水准仪、拉线和钢尺检查7水下堰体填土品种、规格、干密度应符合设计和施工措施要求观察和检查施工、试验记录8堰体填筑填土分段节槎应符合设计和施工措施要求观察和检查施工记录填土分层厚度应符合设计和施工措施要求观察和检查施工记录一般项目1堰体填筑坡度偏差应大于设计坡度值坡度尺检查顶标高偏差200mm水准仪检查长度偏差一200+400mm钢尺检查2堰体开挖坡度偏差应符合设计和施工措施要求坡度尺检查长度偏差-200+400mm钢尺检查底标高偏差一300+200mm水准仪检查3中心线位移300mm经纬仪检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
