污水处理站及厂外管网建设工程管网设计说明.docx

上传人:p** 文档编号:247187 上传时间:2023-04-19 格式:DOCX 页数:11 大小:36.35KB
下载 相关 举报
污水处理站及厂外管网建设工程管网设计说明.docx_第1页
第1页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第2页
第2页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第3页
第3页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第4页
第4页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第5页
第5页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第6页
第6页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第7页
第7页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第8页
第8页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第9页
第9页 / 共11页
污水处理站及厂外管网建设工程管网设计说明.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《污水处理站及厂外管网建设工程管网设计说明.docx》由会员分享,可在线阅读,更多相关《污水处理站及厂外管网建设工程管网设计说明.docx(11页珍藏版)》请在第壹文秘上搜索。

1、管网设计说明1、工程概况项目名称:污水处理站及厂外管网建设工程项目业主:建设地点:2、设计依据与规范2.1 主要依据2.1.1 我方与甲方签订的本工程设计合同;2.1.2 业主给我单位提供的1:500地形图;2.1.3 业主提供的其他相关设计资料;2.1.4 建设方意见及实地踏勘情况;2.2 主要规范(1)室外排水设计规范(GB500142006(2016版);(2)给水排水工程构筑物结构设计规范(GB500692002);(3)给水排水工程管道结构设计规范(GB50332-2002):(4)给水排水管道工程施工及验收规范(GB5O268-2OO8);(5)给水排水构筑物工程施工及验收规范(G

2、B50141-2008);(6)室外绐水排水和燃气热力工程抗震设计规范(GB50032-2016);(7)城镇给水排水技术规范GB50078-2012o(8)建筑排水用高密度聚乙海(HDPE)管材及管件CJT25O2OO7(9)建筑排水用硬聚氯乙烯(PVCU)管件GBfT58362-20063、排水工程设计3.1 设计标准及参数(I)排水体制:采用而污分流制。(2)污水系统设计参数区内污水的组成主要是生活污水,生活污水量根据城镇综合生活日用水量确定,粽合生活污水排放系数取0.85。3.2 平面布置管道布置于建筑物生活污水排出一侧,尽量靠近建筑物、避开乔木及地下管线,不可穿越建筑物。根据实际情况

3、,布置于绿化带、人行道或车行道上。距离建筑物水平净距大于2.5m;与乔木净距不小于1.5m;与各地下管线水平净距,详见室外排水设计规范GB5i4-2006(2016)附录B规定。检查井最大距离:管径DN200mm-DN400mm,最大间矩40m;管径DN500mm-DN700mm,最大间距为60m。管道转弯和交界处,其水流转角不应小于90。,当管径小于或等于300mm,跌水水头大于03m时,可不受此限制。污水管道、合流管道与生活给水管道相交时,应敷设在生活给水管道的下面。3.3 纵断面布置污水管道尽量地形纵坡方向敷设管道,尽量避免逆坡敷设管道及压力方式输送污水;管道断面形式采用圆形断面,设计图

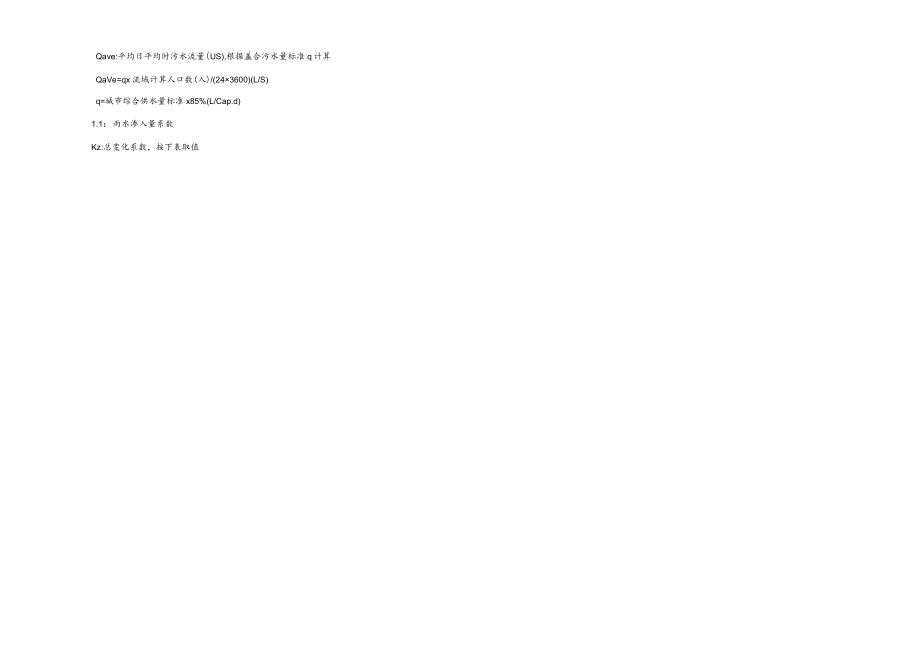

4、中排水管道以DN表示公称直径;最小管径为DN3(X)mm,最小设计坡度0.003,当管道坡度大于18%时,必须采取防止管道下滑措施;最大设计充满度,管径DN2OODN3OO时为0.55、管径DN350DN450时为0.65、管径DN500DN900时为0.75;管道采用压力流时,流速为0.7m/s2.0m/s;人行道管顶最小覆土深度0.6m。当跌落水头大于LOm、管内计算流速超过最大设计流速时设置跌水井。当污水管道与其他管线交叉时,需根据实际情况对其他管线进行保护,满足城市工程管线综合规划规范(GB50289-2016)瑕新版的相关规定。3.4 污水水量计算本设计污水量按城镇综合污水量计算,城

5、镇综合污水量计算以城镇综合供水量标准为基础,排污系数按90%考虑。分流制污水管道设计流量计算公式:Qmax=1.1QaveKz(L/S)式中Qmax:设计污水流量(US)最高日最高时污水秒流量。Qave:平均日平均时污水流量(US),根据盖合污水量标准q计算QaVe=qx流域计算人口数(入)/(243600)(L/S)q=城市综合供水量标准x85%(L/Cap.d)1.1:雨水渗入量系数Kz:总变化系数,按下表取值用标准的管材。4.1.3 管道基础:管顶覆土深度在0.73.0m的HDPE钢塑复合缠绕排水管采用120。砂石垫层基础:覆土在3.06.0m的HDPE钢塑复合袋绕排水管采用180。砂石

6、垫层基础:车行道下管道采用C20硅包封加固基础。4.1.4 地基处理:污水管道地基处理应满足排水管道对压实度和承载力的要求,尽量减小不均匀沉降。管道地基承载力不小于80KPa,构筑物地基承载力不小于120KPa.沟槽在填方地段或沟槽超挖的,管道基础以下必须分层夯实回填,密实度不小于90%。当开挖沟槽基础为岩石时,槽底应超挖200mm,采用砂砾石回填至设计高程后,再施工管道基础。时于地质条件较差地段,应按本工程结构专业设计要求进行处理。4.1.5 沟槽回填:管道及构筑物沟槽回填必须在混凝土及砂浆达到80%以上设计强度后方可进行。回填要求分层压实、对称均匀回填,密实度按管道沟槽开挖断面图执行。在道

7、路范围内,压实度应达到道路路基密实度要求,同时必须符合给水排水管道工程施工及验收规范(GB5026828)相关规定。管区(沟槽底至管顶以上Lom范围内禁止采用推土机等大型机械进行回填。管顶严禁使用重锤夯实。支管检查并若位于车行道时,检查并周围Im宽范围内路面结构层以下LOm的回填材料采用6%预拌石灰土。4.2埋地管道检查井4.2.1 污水检查井。井深W1.300米检查井用混凝土模块检查井,具体做法详见图集06MS201-4,第10页,井室尺寸700mnrL300米V井深W2(X)0米检查并用混凝土模块检查井,具体做法详见图集06MS201Y,第13页,井室尺寸900mm;井深2.000米时检查

8、并采用现浇钢硅检查井,具体做法详见检查井大样图,井盖及井座采用球墨铸铁成品井盖及盖座。车行道上的井盖及井座承载力不低于400KN等级,人行道及野外上的井盖及井座承载力不低于125KN等级,具体详检查井盖(GBr23858-2OO9),井盖刻有“污水”字样,检查井爬梯采用成品塑钢爬梯。4.2.2 为避免在检查井盖损坏或缺失时发生行人坠落检查井的事故,规定排水检查并应安装防坠落装置。防坠落装置应牢固可靠,具有一定的承重能力(R50kg),并具备较大的过水能力。目前国内已使用的检查井防坠落装置包括防坠落网、肪坠落并算等。当井深小于1米时按井深1米实施。位于田地的检查井井面应高出地面10cm。污水平均

9、日流量(US)5154070125001000总变化系数KZ2.32.01.81.71.61.51.41.34管材及附属设施4.1 管材、接口及基础4.1.1 断面形式:污水管道采用圆形断面。4.1.2 管材:埋地污水管道采用HDPE钢塑复合缠绕排水管,HDPE钢塑复合缠绕排水管环刚度不应小于8kN,HDPE钢塑复合缠绕排水管采用承插式连接方式,接口采用承插式弹性密封檬股圈接口,其性能应符合现行行业标准橡胶密封件给排水管及污水管用接口密封图材料规范(HGT3091)OHDPE钢塑复合缠绕排水管管材质量、性能应符合建筑排水用高密度聚乙埔(HDPE)管材及管件CJ“250-2007行业标准的要求:

10、架空管道采用焊接钢管,壁厚IOmm,架空钢管管材强度等级不低于Q235,质量标准应符合现行国家标准碳素结构钢(GB/T700)及普通碳素钢钢号和一般技术条件规定的要求;管材不宜采用Q235沸腾钢。钢管的焊接材料应符合以下要求:手工焊接焊条采用E43型焊条,应符合现行国家标准碳钢焊条(GB/T5117)的吸纳高管规定,自动焊和半自动焊应采用与钢管管材相适应的焊丝和焊剂,应符合现行国家标注埋瓠焊用碳钢焊丝和焊剂(GB/T5293)的相关规定。要求钢管对接焊缝的抗拉、抗弯强度设计值不小于215MPa。焊接钢管必须做防腐处理:焊接钢管管道内防腐采用液体环氧树脂防腐涂料特加强级防腐,液体环氧树脂防腐涂料

11、的性能应达到钢质管道液体环氧涂料内防腐层技术标准(SY/T4057-2000),且干膜厚度大于0.3mm;管道外部防腐采用环氧煤沥青防腐涂料防腐,建议做法为“底漆+石棉布+面漆“.环氧煤沥青防腐管技术质量指标应符合埋地钢质管道环氧煤沥青涂层技术标准SY/T0447-96,且干膜厚度大于04mm;钢管对接焊缝应予焊透,焊健质量等级按照国家标准钢结构工程施工质量验收规范(GB50205)所规定的二级焊缝的要求执行。钢管制作的椭圆度W1%D,在管节安装端W5%D:对接管节的管端切口角应吻合,误差不应超过壁厚的1/4,管端口间隙量不的大于2.5廊。对接管口的中心偏差不得大于Imn1,平面偏差不的大于1

12、.5mo排水管道坡度大于19%的管道管材采用球磨铸铁管,球磨铸铁管采用承插式连接,球塞铸铁管应符合水及燃气用球墨铸铁管、管件和附件(GB/T13295-2013)要求,及行业产品标准及安装操作手册。所选材料应为符合国家及省、市有关部门相关标准、规范的合格产品,优先采用具有国家通3)进入施工现场必须佩戴好安全帽,作业前必须检查工具、设备、现场环境等,确认安全后方可作业,作业时必须按规定正确使用好劳动保护用品。4)作业人员要服从领导和安全检查人员的指挥,工作思想集中,坚守作业岗位,严禁酒后作业。5)使用挖掘机时严禁铲斗从运输车驾驶室上空越过,卸料时要尽量降低卸料高度,防止偏载、超载或砸坏运输车辆。

13、6)在各类管道Im范围内、直埋缆线2m范围内必须由人工开挖,严禁机械开挖,并约请管理单位派人现场进行监护。7)沟槽边堆土距离不小于1m,堆土高度不大于1.5米。8)进入沟槽作业前必须检查槽帮有无裂缝、水浸或坍塌的危险隐患,确定无危险后方可作业。9)人员上下沟槽作业需使用梯子或爬梯,不得攀跳上下。10)作业时两人横向间距不得小于2米,纵向间更不得小于3米。严禁掏洞挖土、在槽内休息。11)作业中发现地下管道等构筑物、文物、不明物时,必须立即停止作业,向带班人员报告,并按要求处理或保护:作业时距上方电缆不得小于相关规范的规定距离。12)槽顶物料堆放平稳,不可放置在临边处也不可妨碍施工通行和物料装卸;

14、传递物件时严禁投掷物料。13)凡有可能坠落的任何物料一律先行撤除或加以固定,以防跌落伤人。(2)沟槽开挖施工技术方案D挖槽前认真组织人员学习图纸,进行调查研究,充分了解挖槽段的土质、地下结构物、沟槽附近地上结构物以及施工环境等情况,制订必要的安全措施,确保施工质量及安全。2)采用人工配合挖掘机挖槽,挖槽前,技术人员向挖掘机司机详细交底,并设专人指挥,及时测量槽底高程和宽度,防止超挖和欠挖。深槽挖土的边坡系数根据土质、挖深以及拟采用的支护方式确定为1:0.67,具体按边坡支护方案操作。开挖中发现土质松软地段,立即采用木板、支架、方木进行临时支护。沟槽上下均派设安全员巡视,及时观测沟槽稳定情况,及

15、时发现和排除各种险情和安全隐患,为确保槽底土壤结构不被扰动和破坏,在机械开挖时,应预留20Cm不挖,待人工抄平。人工清挖槽底时,测量人员随时观测,认真控制槽底高程和宽度,并注意不使槽底本设计检查井内污水管道无跣水情况下均采用管顶平接方式。1.1.3 跌水井管道穿越地下障碍物或管内计算流速超过最大设计流速需要采取跌水消能时,设置跌水井,跌水井具体做法详见跌水井大样图,井盖及井座采用球墨铸铁成品井盖及荽座。车行道上的井盖及井座承载力不低于400KN等级,人行道上的井盖及井座承载力不低于125KN等级,具体详检查井盖(GB/T23858-2OO9),并盖刻有“污水”字样,检查弁爬梯采用成品塑钢爬梯。1.1.4 沉泥井沉泥井具体做法井底比出口管低500mm,其它做法同普通检查井。井盖及井座采用球墨铸铁成品井盖及盖座。车行道上的井盖及井座承载力不低于400KN等级,人行道上的井盖及井座承载力不低于125KN等级,具体详检查井盖(GBT238582009),井盖刻有“污水”字样,检查井爬梯采用成品塑钢爬梯。1.1.5 架空检查井、架空支墩架空检查井、架空支墩具体做法详见其大样图,架空管道应符合图集O5S5O6-1自承式平直形架空钢

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 市政工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
