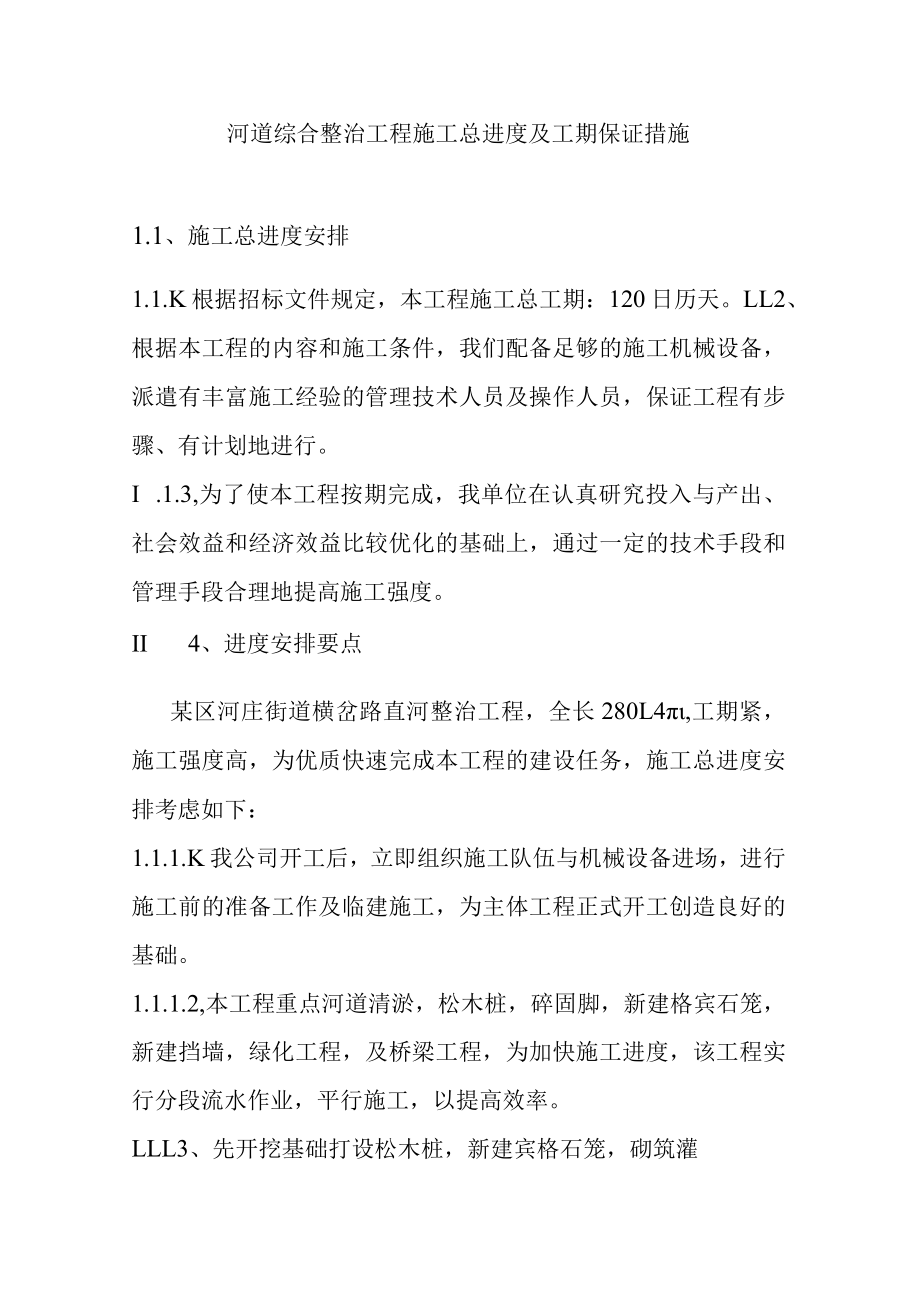

《河道综合整治工程施工总进度及工期保证措施.docx》由会员分享,可在线阅读,更多相关《河道综合整治工程施工总进度及工期保证措施.docx(5页珍藏版)》请在第壹文秘上搜索。
1、河道综合整治工程施工总进度及工期保证措施1.1、施工总进度安排1.1.K根据招标文件规定,本工程施工总工期:120日历天。LL2、根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行。I .1.3,为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度。II 4、进度安排要点某区河庄街道横岔路直河整治工程,全长280L4,工期紧,施工强度高,为优质快速完成本工程的建设任务,施工总进度安排考虑如下:1.1.1.K我公司开工后,立即组织施工队伍与

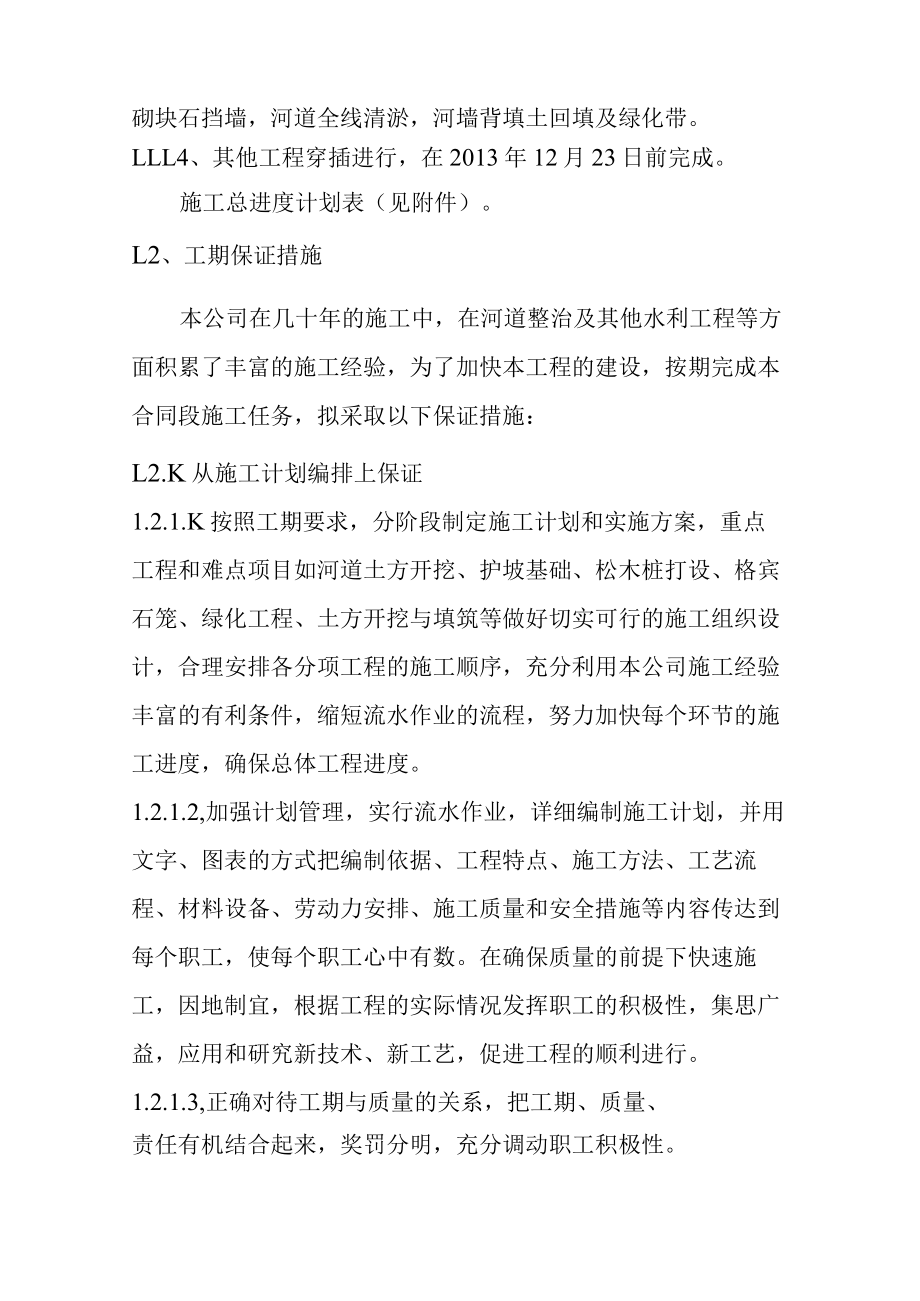

2、机械设备进场,进行施工前的准备工作及临建施工,为主体工程正式开工创造良好的基础。1.1.1.2,本工程重点河道清淤,松木桩,碎固脚,新建格宾石笼,新建挡墙,绿化工程,及桥梁工程,为加快施工进度,该工程实行分段流水作业,平行施工,以提高效率。LLL3、先开挖基础打设松木桩,新建宾格石笼,砌筑灌砌块石挡墙,河道全线清淤,河墙背填土回填及绿化带。LLL4、其他工程穿插进行,在2013年12月23日前完成。施工总进度计划表(见附件)。L2、工期保证措施本公司在几十年的施工中,在河道整治及其他水利工程等方面积累了丰富的施工经验,为了加快本工程的建设,按期完成本合同段施工任务,拟采取以下保证措施:L2.K
3、从施工计划编排上保证1.2.1.K按照工期要求,分阶段制定施工计划和实施方案,重点工程和难点项目如河道土方开挖、护坡基础、松木桩打设、格宾石笼、绿化工程、土方开挖与填筑等做好切实可行的施工组织设计,合理安排各分项工程的施工顺序,充分利用本公司施工经验丰富的有利条件,缩短流水作业的流程,努力加快每个环节的施工进度,确保总体工程进度。1.2.1.2,加强计划管理,实行流水作业,详细编制施工计划,并用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个职工,使每个职工心中有数。在确保质量的前提下快速施工,因地制宜,根据工程的实际情况发挥职

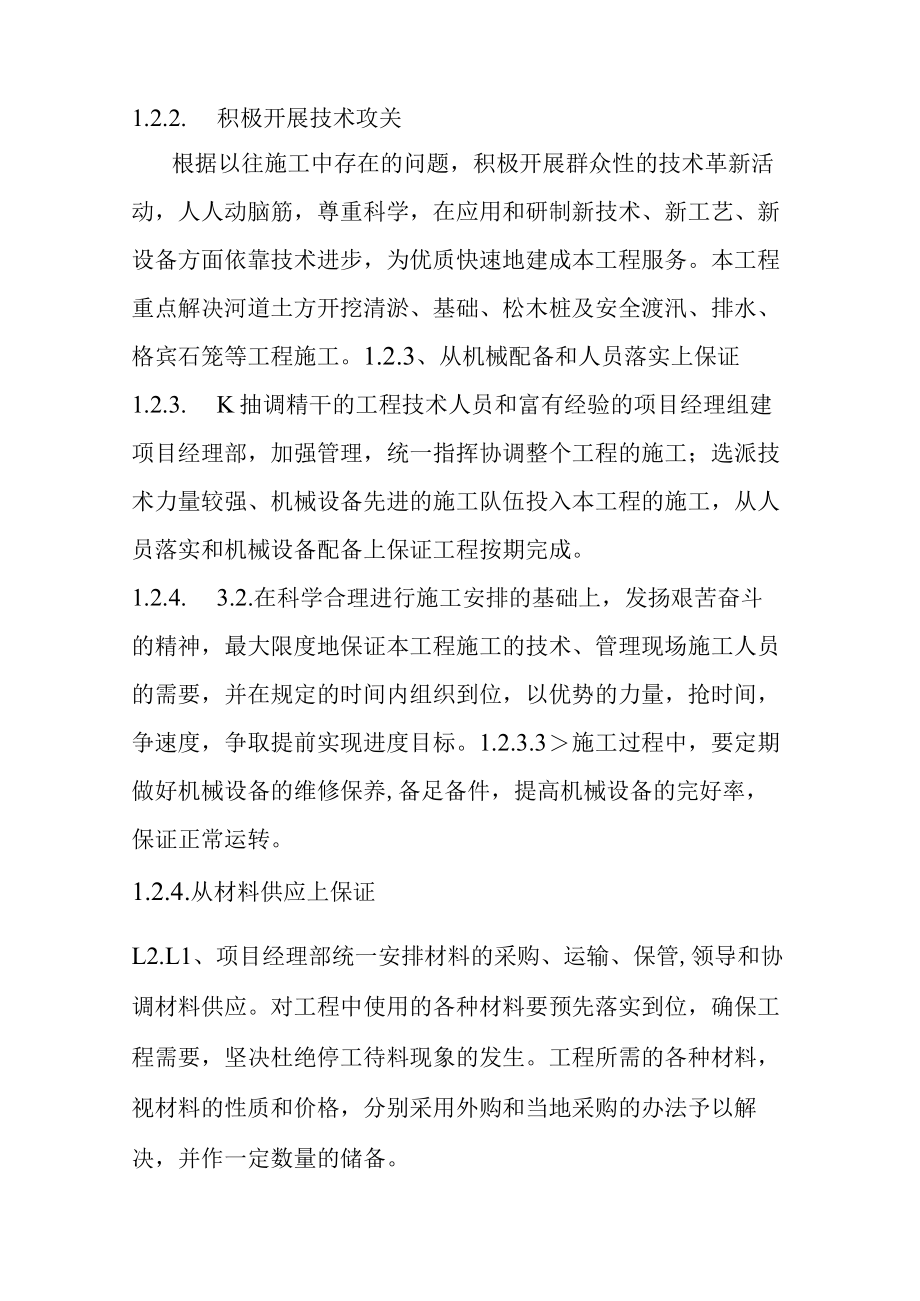

4、工的积极性,集思广益,应用和研究新技术、新工艺,促进工程的顺利进行。1.2.1.3,正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工积极性。1.2.2. 积极开展技术攻关根据以往施工中存在的问题,积极开展群众性的技术革新活动,人人动脑筋,尊重科学,在应用和研制新技术、新工艺、新设备方面依靠技术进步,为优质快速地建成本工程服务。本工程重点解决河道土方开挖清淤、基础、松木桩及安全渡汛、排水、格宾石笼等工程施工。1.2.3、从机械配备和人员落实上保证1.2.3. K抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,加强管理,统一指挥协调整个工程的施工;选派技术
5、力量较强、机械设备先进的施工队伍投入本工程的施工,从人员落实和机械设备配备上保证工程按期完成。1.2.4. 3.2.在科学合理进行施工安排的基础上,发扬艰苦奋斗的精神,最大限度地保证本工程施工的技术、管理现场施工人员的需要,并在规定的时间内组织到位,以优势的力量,抢时间,争速度,争取提前实现进度目标。1.2.3.3施工过程中,要定期做好机械设备的维修保养,备足备件,提高机械设备的完好率,保证正常运转。1.2.4.从材料供应上保证L2.L1、项目经理部统一安排材料的采购、运输、保管,领导和协调材料供应。对工程中使用的各种材料要预先落实到位,确保工程需要,坚决杜绝停工待料现象的发生。工程所需的各种
6、材料,视材料的性质和价格,分别采用外购和当地采购的办法予以解决,并作一定数量的储备。1.2.1.2、各种材料在使用前都需预先取样检验测试和配料试验,合格材料要预先签订协议落实到位,要有计划地组织材料物资到场,确保不因材料物资问题贻误工程进度。1.2.5. 从安全生产上保证1.2.6. K加强职工安全法规教育,增强安全生产意识。项目部成立安全生产小组,设专职安全员负责日常生产的安全检查、督促,保证施工的顺利进行。L2.5.2、做到防汛安全措施落实施工期按时收听、收看天气预报,提前落实各项防汛工作,落实机构人员,配备抢险队伍,物资材料,做到有备无患。重点对围堰及已完碎进行保护维修。1.2.7. 从资金落实上保证在工程施工前期,除业主支付的开工预付款以外,本承包人将投入一定数量的自有流动资金,确保前期工作的顺利展开。对其中业主支付的工程进度款,实行专款专用。业主支付给承包人的工程进度款项是材料周转和工程实施的重要保证,是广大职工生产斗志的有力保证,必须做到专款专用,不得挪作他用。1.2.8. 从后勤生活上保证加强机械设备和车辆的维修保养,保障施工机械的正常运转;搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。加强与业主的联系,尊重当地的风俗习惯,做好与当地政府和群众的协调工作,取得人民群众的支持,使工程施工进展顺利。
