《洞身开挖检验批质量验收记录.docx》由会员分享,可在线阅读,更多相关《洞身开挖检验批质量验收记录.docx(2页珍藏版)》请在第壹文秘上搜索。

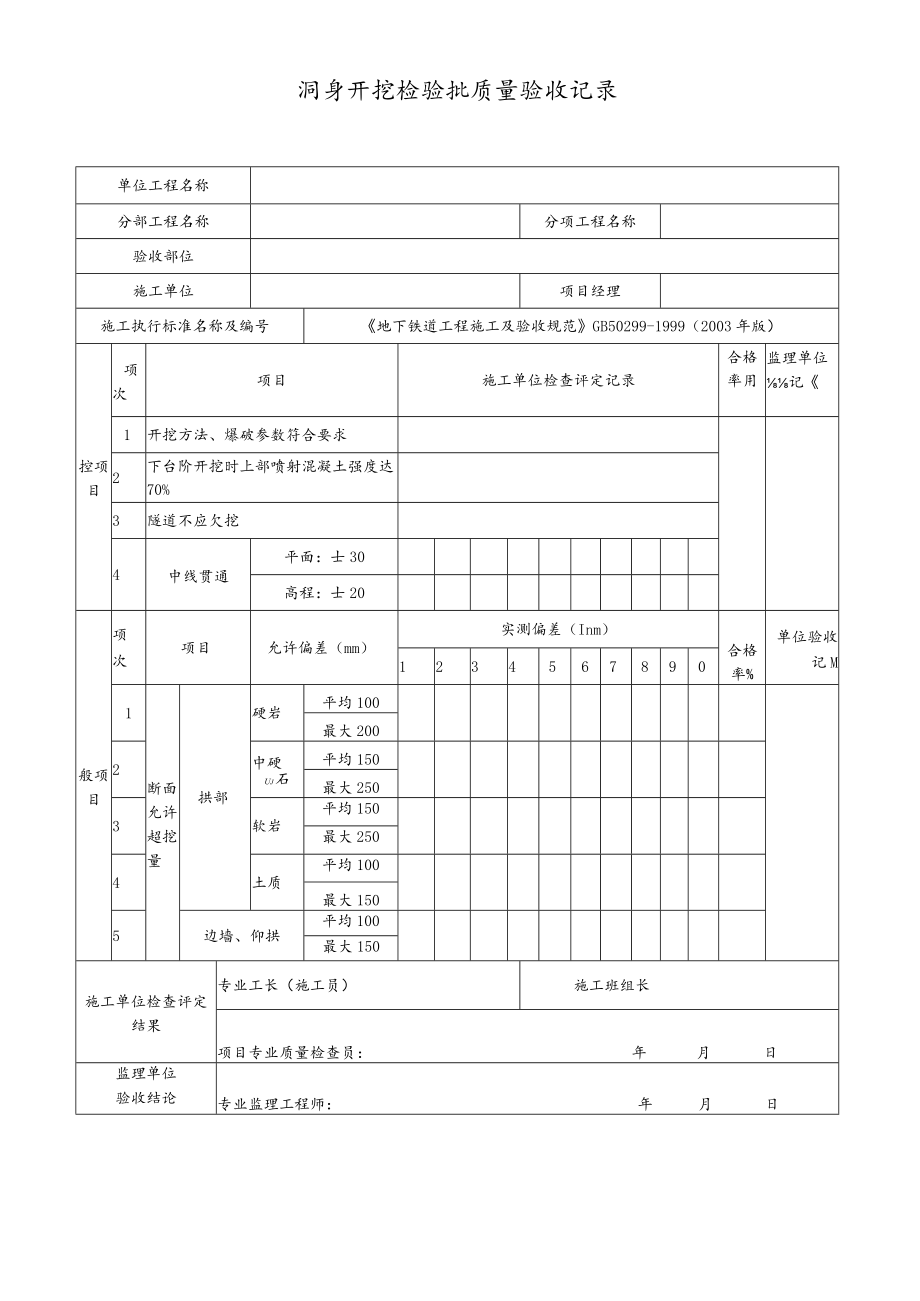

1、洞身开挖检验批质量验收记录单位工程名称分部工程名称分项工程名称验收部位施工单位项目经理施工执行标准名称及编号地下铁道工程施工及验收规范GB50299-1999(2003年版)控项目项次项目施工单位检查评定记录合格率用监理单位记1开挖方法、爆破参数符合要求2下台阶开挖时上部喷射混凝土强度达70%3隧道不应欠挖4中线贯通平面:士30高程:士20般项目项次项目允许偏差(mm)实测偏差(Inm)合格率%单位验收记M12345678901断面允许超挖量拱部硬岩平均100最大2002中硬Uj石平均150最大2503软岩平均150最大2504土质平均100最大1505边墙、仰拱平均100最大150施工单位检

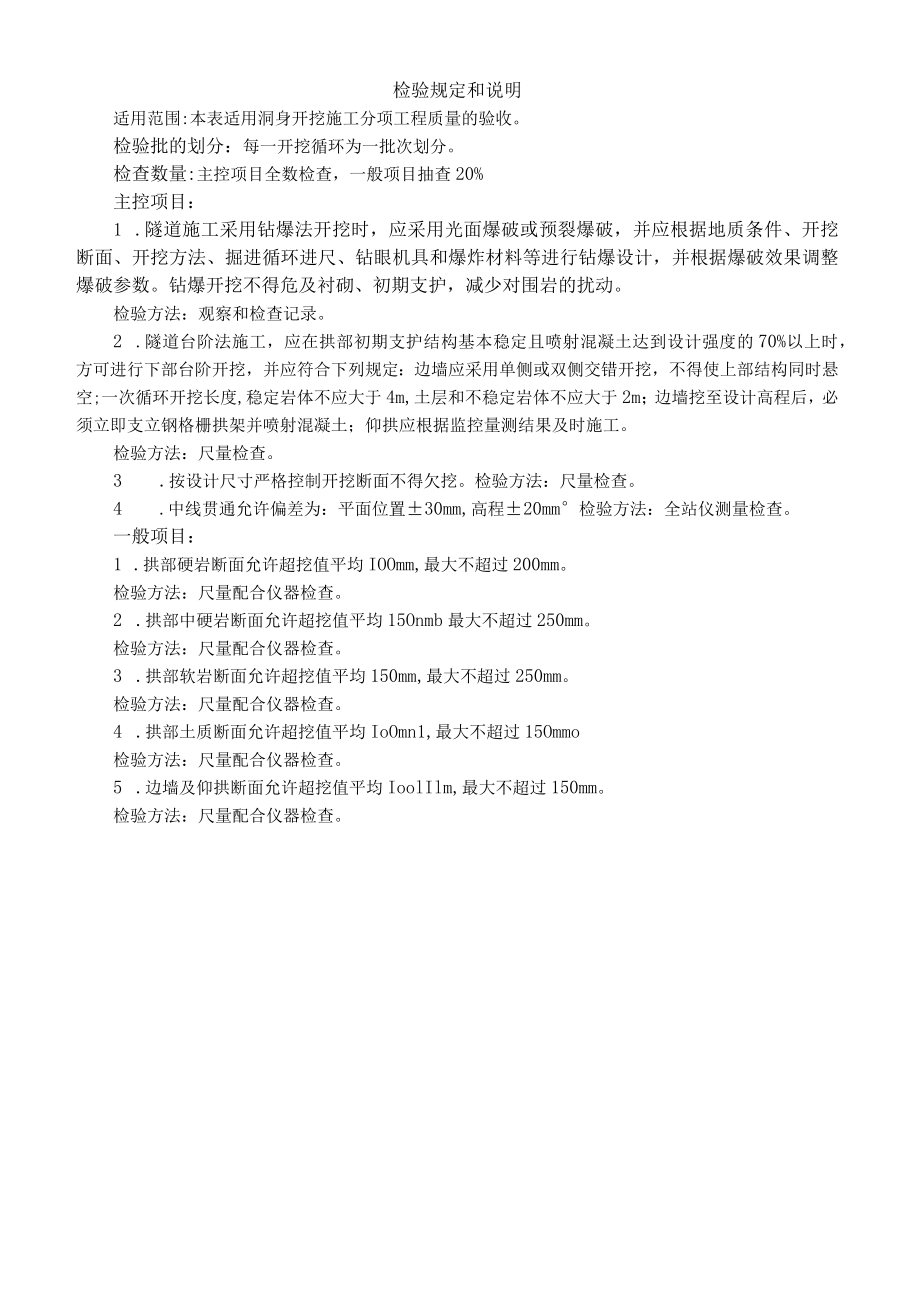

2、查评定结果专业工长(施工员)施工班组长项目专业质量检查员:年月日监理单位验收结论专业监理工程师:年月日检验规定和说明适用范围:本表适用洞身开挖施工分项工程质量的验收。检验批的划分:每一开挖循环为一批次划分。检查数量:主控项目全数检查,一般项目抽查20%主控项目:1 .隧道施工采用钻爆法开挖时,应采用光面爆破或预裂爆破,并应根据地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆炸材料等进行钻爆设计,并根据爆破效果调整爆破参数。钻爆开挖不得危及衬砌、初期支护,减少对围岩的扰动。检验方法:观察和检查记录。2 .隧道台阶法施工,应在拱部初期支护结构基本稳定且喷射混凝土达到设计强度的70%以上时,
3、方可进行下部台阶开挖,并应符合下列规定:边墙应采用单侧或双侧交错开挖,不得使上部结构同时悬空;一次循环开挖长度,稳定岩体不应大于4m,土层和不稳定岩体不应大于2m;边墙挖至设计高程后,必须立即支立钢格栅拱架并喷射混凝土;仰拱应根据监控量测结果及时施工。检验方法:尺量检查。3 .按设计尺寸严格控制开挖断面不得欠挖。检验方法:尺量检查。4 .中线贯通允许偏差为:平面位置30mm,高程20mm检验方法:全站仪测量检查。一般项目:1 .拱部硬岩断面允许超挖值平均IOOmm,最大不超过200mm。检验方法:尺量配合仪器检查。2 .拱部中硬岩断面允许超挖值平均15Onmb最大不超过250mm。检验方法:尺量配合仪器检查。3 .拱部软岩断面允许超挖值平均150mm,最大不超过250mm。检验方法:尺量配合仪器检查。4 .拱部土质断面允许超挖值平均IoOmn1,最大不超过15Ommo检验方法:尺量配合仪器检查。5 .边墙及仰拱断面允许超挖值平均IoolIlm,最大不超过150mm。检验方法:尺量配合仪器检查。
