浆砌石工程施工工艺.docx

上传人:p** 文档编号:247960 上传时间:2023-04-19 格式:DOCX 页数:5 大小:27.77KB
下载 相关 举报
浆砌石工程施工工艺.docx_第1页
第1页 / 共5页
浆砌石工程施工工艺.docx_第2页
第2页 / 共5页
浆砌石工程施工工艺.docx_第3页
第3页 / 共5页
浆砌石工程施工工艺.docx_第4页
第4页 / 共5页
浆砌石工程施工工艺.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《浆砌石工程施工工艺.docx》由会员分享,可在线阅读,更多相关《浆砌石工程施工工艺.docx(5页珍藏版)》请在第壹文秘上搜索。

1、浆砌石工程施工工艺本工程浆砌石主要为大坝工程(坝顶浆砌石、房屋基础)及溢洪道工程(边墙、基础、护坡)M7.5浆砌石施工。1浆砌石砌筑施工工序浆砌石工程工艺流程图2砌筑准备(1)测量放样测量放样:采用GPS或全站仪放样,测放出浆砌石结构边线,洒灰线标识并挂线。(2)砂浆拌制与入仓方式及石材搬运砂浆在浆砌石各砌筑施工作业面按已审批的配合比采用ZJ400L砂浆搅拌机现场拌制,采用人工桶装搬运至各施工作业面。浆砌石所需的材料外购后采用自卸汽车通过进场公路及场内施工便道运至现场后,采用人工搬运至各施工作业面。3浆砌石施工(1)原材料石料砌筑浆砌石所用的石料必须现场验收,砌石材质应坚硬新鲜,无风化及剥落层

2、或裂纹,用于表面的石材,应色泽均匀。石材表面无污垢、水锈等杂质。水泥和水水泥品种和强度等级应符合规定,采用的普通硅酸盐水泥,禁止使用受潮结块的水泥。用水标准为适宜饮用的水均可使用,不应影响混凝土、砂浆强度的增长,水中氯化物等含量要符合规范要求,如果该水制成砂浆的抗压强度低于标准水制成的砂浆28天龄期抗压强度的90%以下时,则此水不能使用。砂砂的质量应符合有关规范的规定,砂浆采用的砂料的粒径要求为0.155mm,其最大粒径不大于5mm,细度模数2.23.O0砌筑工程的水泥砂浆砂浆的配合比必须满足施工图纸规定的强度和施工和易性要求,配合比必须通过试验的确定。施工中需改变水泥砂浆的配合比时,需重新试

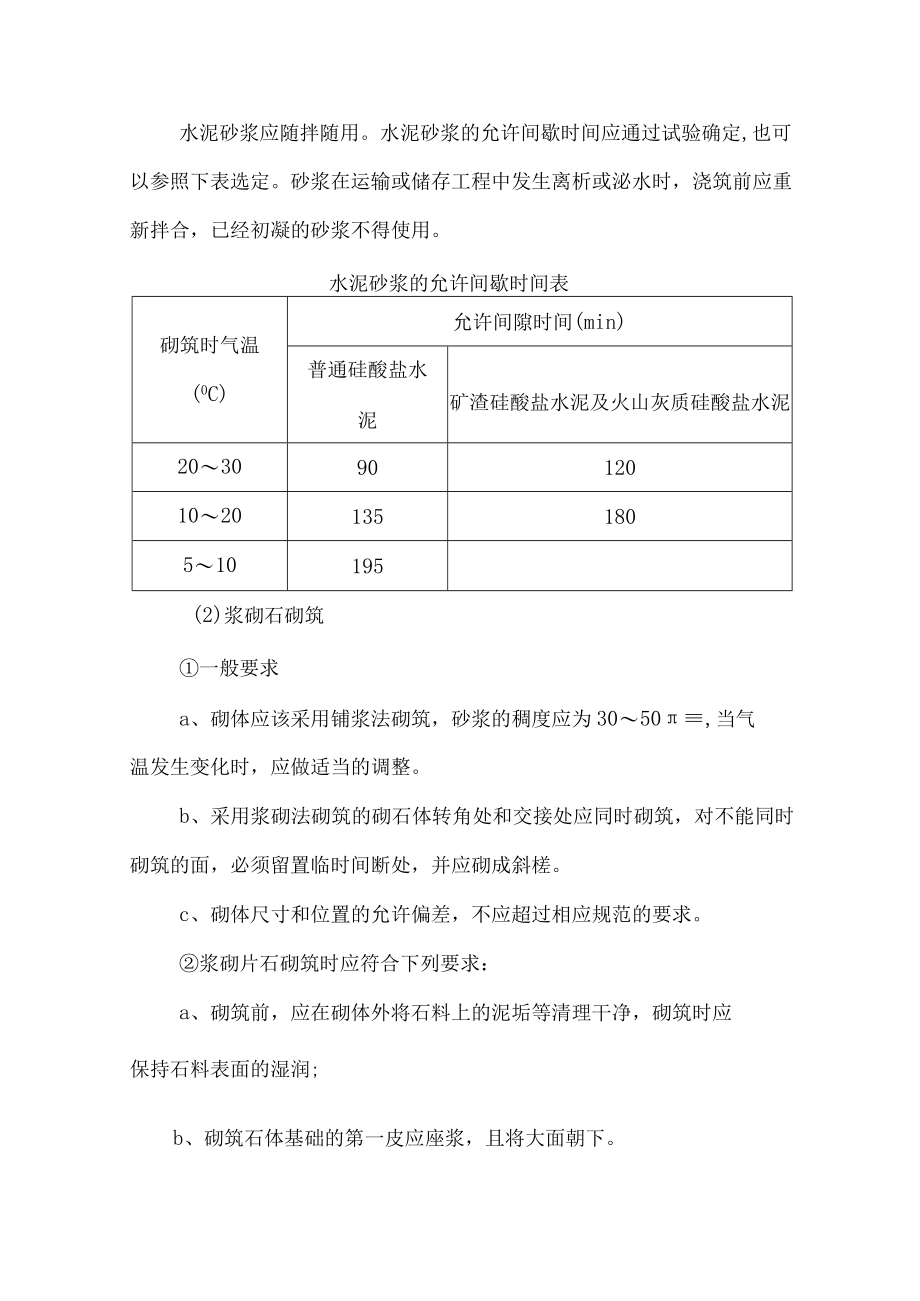

3、验,并报监理人批准。拌制砂浆时,应严格按照试验确定的配合比进行配料,配料的称量允许误差符合下列规定:水泥为2%,砂为3%,水、外加剂为土l%0水泥砂浆在拌合工程中应保持细骨料含水率的稳定性,根据骨料含水量的变化情况,随时调整用水量,以保证水灰比的准确性。水泥砂浆的拌和时间:机械拌和不少于23min,一般不应采用人工拌和。局部少量的人工拌和至少干拌三遍,再湿拌至色泽均匀,方可使用。水泥砂浆应随拌随用。水泥砂浆的允许间歇时间应通过试验确定,也可以参照下表选定。砂浆在运输或储存工程中发生离析或泌水时,浇筑前应重新拌合,已经初凝的砂浆不得使用。水泥砂浆的允许间歇时间表砌筑时气温(0C)允许间隙时间(m

4、in)普通硅酸盐水泥矿渣硅酸盐水泥及火山灰质硅酸盐水泥2030901201020135180510195(2)浆砌石砌筑一般要求a、砌体应该采用铺浆法砌筑,砂浆的稠度应为3050,当气温发生变化时,应做适当的调整。b、采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并应砌成斜槎。c、砌体尺寸和位置的允许偏差,不应超过相应规范的要求。浆砌片石砌筑时应符合下列要求:a、砌筑前,应在砌体外将石料上的泥垢等清理干净,砌筑时应保持石料表面的湿润;b、砌筑石体基础的第一皮应座浆,且将大面朝下。c、各砌层应先砌外圈定位砌块,并与里层砌块交错连成一体,定位砌块用平面较为

5、平整尺寸较大的砌块,定位砌缝应满铺砂浆。d、定位砌块施工完成后,在拱圈内底部铺一层砂浆,其厚应使片石在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。砌筑腹石时,片石间的砌缝应相互交错,咬合,砂浆密实。片石间不得无砂浆直接砌筑,也不得干填石料后铺灌砂浆。石料大小搭配,较大的石块大面朝下安放,较宽的砌缝可用小石块挤塞。挤塞时可用小锤敲打石料,将砌筑缝挤密实,不得留有孔隙。e、砌体的灰缝厚度应为203(m,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石等嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不得相互接触。f、砌体第一皮及转角处、交接处和洞口处应选用较大的平毛石砌筑。g、每砌34皮

6、为一个分层高度,每个分层高度应找平一次。h、外露面的灰缝厚度不得大于40m,两个分层高度间的错缝不得小于80mmOi、利用石料的自然形状,相互交错的衔接在一起,因此,除最下一层石块应大面朝下外,上面的石块不一定必须大面朝下,做到相互咬合,搭接紧密即可。同时在砌筑下层石块时,即应考虑上层石块如何接砌,砌筑过程中还要将石料缝子留开,保证2cm的深度,以便于勾缝。(3)水泥砂浆勾缝应勾平缝,不允许勾凸缝。清缝应在片石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深部小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。当勾缝完成和砂浆初凝

7、土后,砌体表面至少用浸湿物覆盖保持7天,在养护期间应经常洒水,是砌体保持湿润,避免碰撞和振动。(4)伸缩缝施工本工程浆砌石工程根据设计要求每隔一定距离设一道伸缩缝(具体布置情况以设计图为准),地基条件变化处增设伸缩缝,缝内为两毡三油。(5)冬季施工当室外日平均气温连续5天稳定低于5时,且最低气温低于-3C时,砌体工程的施工要按有关冬季施工的规定执行。拌制砂浆用砂,不得含有冰块和大于IonIrn的冻结块;所用的石料不得遭水浸泡(6)养护砌体外露面,在砌筑后1218h之间应及时的养护,经常保持外露面的湿润,养护期间应避免雨淋或暴晒,水泥砂浆砌体的养护时间超过7d,在养护期间避免砌体发生碰撞、振动等。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
