混凝土工程施工方案.docx

上传人:p** 文档编号:248884 上传时间:2023-04-19 格式:DOCX 页数:4 大小:19.66KB
下载 相关 举报
混凝土工程施工方案.docx_第1页
第1页 / 共4页
混凝土工程施工方案.docx_第2页
第2页 / 共4页
混凝土工程施工方案.docx_第3页
第3页 / 共4页
混凝土工程施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土工程施工方案.docx》由会员分享,可在线阅读,更多相关《混凝土工程施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

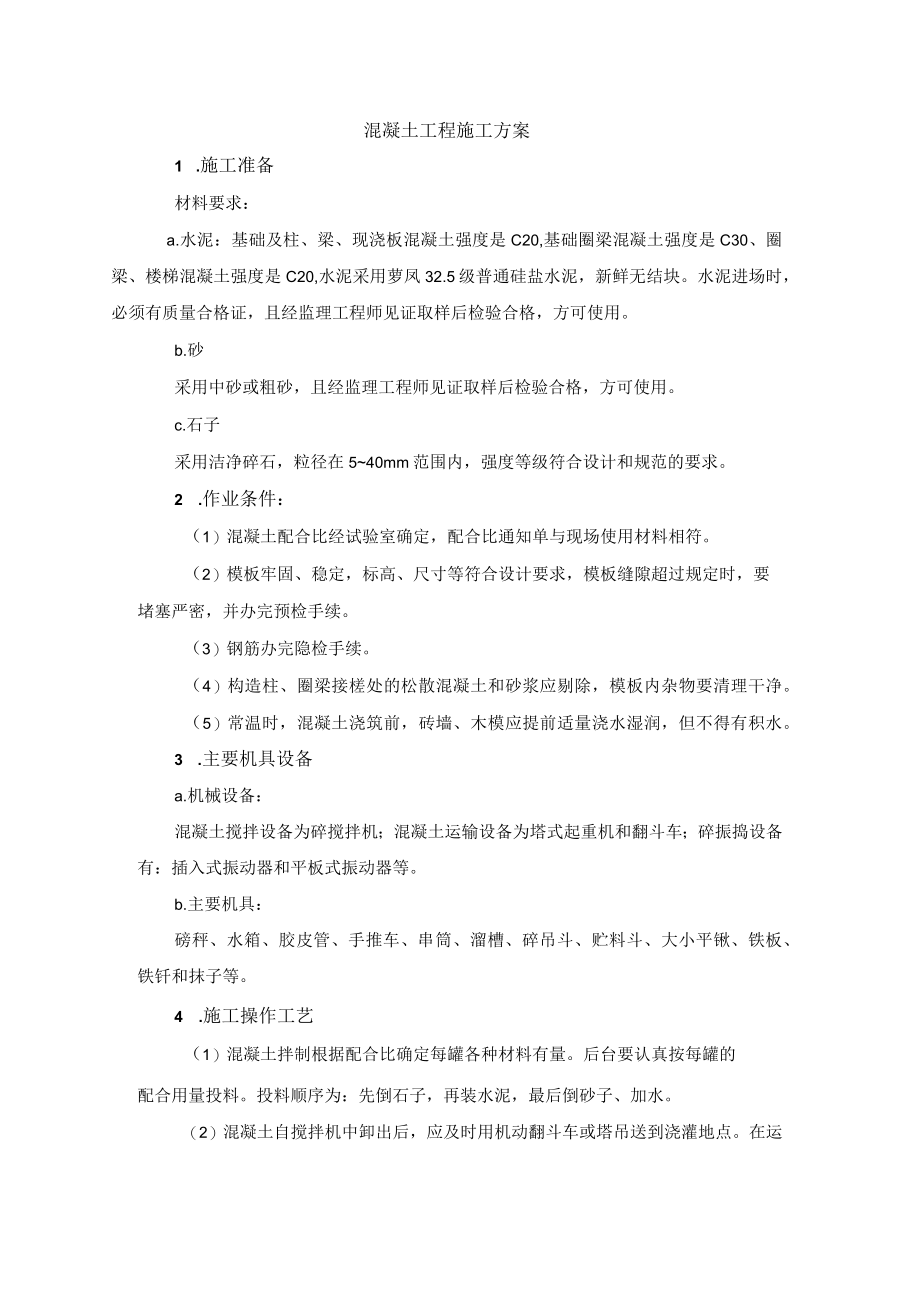

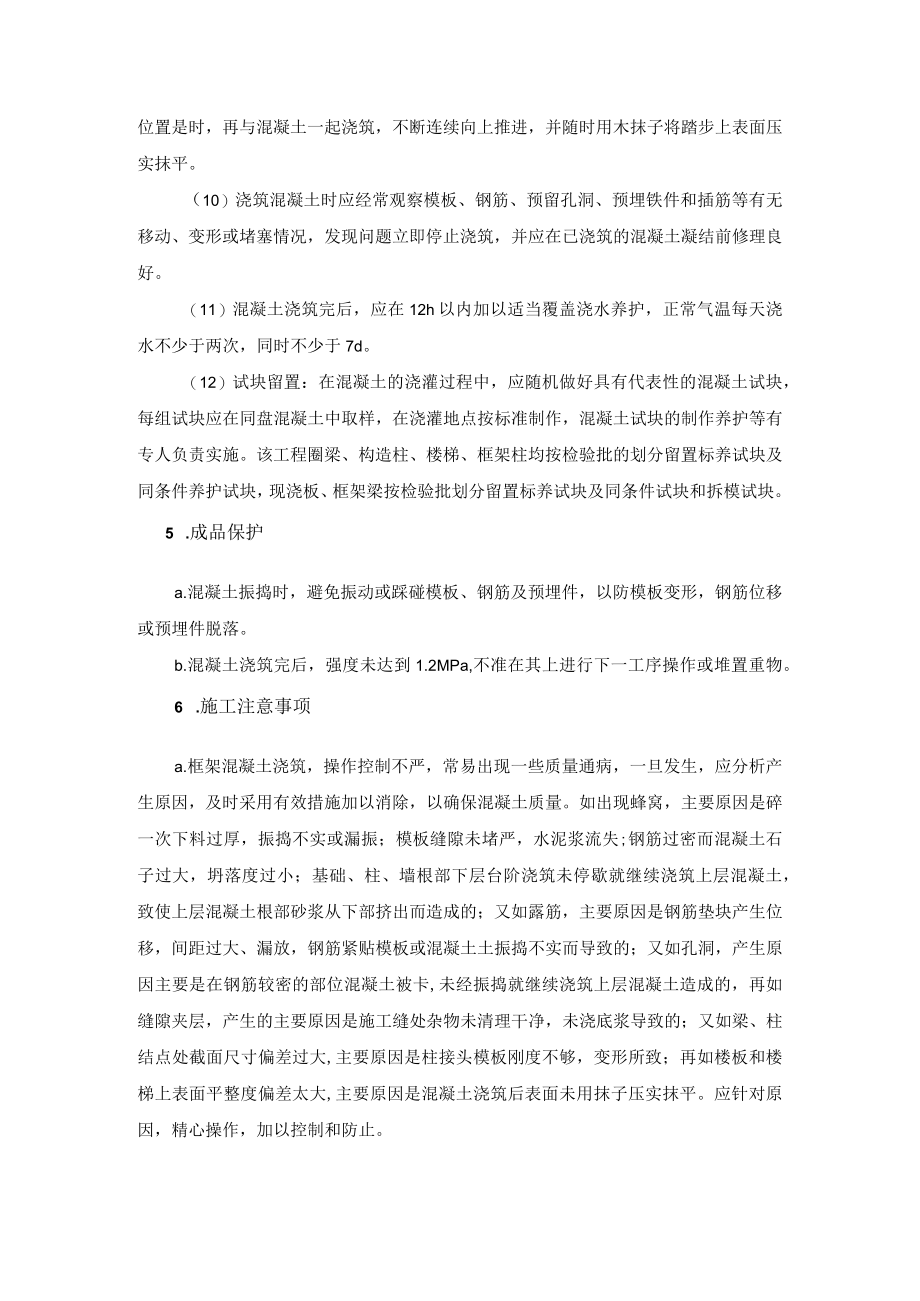

1、混凝土工程施工方案1 .施工准备材料要求:a.水泥:基础及柱、梁、现浇板混凝土强度是C20,基础圈梁混凝土强度是C30、圈梁、楼梯混凝土强度是C20,水泥采用萝凤32.5级普通硅盐水泥,新鲜无结块。水泥进场时,必须有质量合格证,且经监理工程师见证取样后检验合格,方可使用。b.砂采用中砂或粗砂,且经监理工程师见证取样后检验合格,方可使用。c.石子采用洁净碎石,粒径在540mm范围内,强度等级符合设计和规范的要求。2 .作业条件:(1)混凝土配合比经试验室确定,配合比通知单与现场使用材料相符。(2)模板牢固、稳定,标高、尺寸等符合设计要求,模板缝隙超过规定时,要堵塞严密,并办完预检手续。(3)钢筋

2、办完隐检手续。(4)构造柱、圈梁接槎处的松散混凝土和砂浆应剔除,模板内杂物要清理干净。(5)常温时,混凝土浇筑前,砖墙、木模应提前适量浇水湿润,但不得有积水。3 .主要机具设备a.机械设备:混凝土搅拌设备为碎搅拌机;混凝土运输设备为塔式起重机和翻斗车;碎振捣设备有:插入式振动器和平板式振动器等。b.主要机具:磅秤、水箱、胶皮管、手推车、串筒、溜槽、碎吊斗、贮料斗、大小平锹、铁板、铁钎和抹子等。4 .施工操作工艺(1)混凝土拌制根据配合比确定每罐各种材料有量。后台要认真按每罐的配合用量投料。投料顺序为:先倒石子,再装水泥,最后倒砂子、加水。(2)混凝土自搅拌机中卸出后,应及时用机动翻斗车或塔吊送

3、到浇灌地点。在运输过程中,要防止碎离析、水泥浆流失、坍落度降低以及出现初凝等现象。如运到浇灌地点产生离析现象,应在浇筑前进行二次拌合。混凝土从搅拌机中卸出后到浇筑完毕的延续时间为60mio混凝土试块的留置数量部分必须符合规范规定。(3)混凝土浇筑和振捣的一般要求是:a.浇筑混凝土应分段分层进行,每层浇筑高度,应根据结构特点,钢筋疏密而定,一般为振动器作用部分长度的L25倍,最大不超过50cm;b.采用插入工振动器振捣应快插慢拔,插点应均匀排列,逐点移动,顺序进行,均匀振实,不提遗漏。移动间距不大于振捣棒作用半径的L5倍,一般为3040cm0振捣上一层时应插入下层50nm,以消除两层间的接槎;平

4、板振动器的移动距离,应能保证振动器的平板覆盖已振实部分的边缘。c.浇筑应连续进行,如有间歇应在混凝土初凝前接缝,一般不超过2h,否则应按施工缝处理。(4)框架结构的浇筑顺序是:先浇筑柱子,再浇筑梁、板。一排柱子的浇筑顺序是从两端向中间推进,以防止横向推力使柱子发生倾斜。(5)柱混凝土应分层浇筑,每层厚度不大于50Cnb振捣时振动棒不得碰动钢筋;柱高在2m以内,可在柱顶直接下料浇筑;超过2m时,应用串简或在模板侧面开洞装斜溜槽分段浇筑,每段高度不超过2m,每段浇筑后将洞封严并箍牢。柱子混凝土应一次浇筑完毕,如有间歇,施工缝应留在主梁下面;柱浇筑完后,应停歇LO1.5h,使混凝土获得初步沉实,再继

5、续浇筑上部梁板。(6)梁、板混凝土同时浇筑时,应顺次梁方向。先将梁的混凝土分层浇筑,用“赶浆法”由梁一端向另一端作成阶梯形向前推进,当起始点的混凝土达到板底位置时,再与板的混凝土一起浇筑,随着阶梯的不断延伸,梁、板混凝土连续向前推进直至完成。(7)浇筑柱梁交叉处的碎时,一般钢筋较密集,宜用小直径振动棒从梁的上部钢筋较稀处插入梁端振捣,必要时,可辅以用细石子同强度等级碎浇筑,并用人工配合捣固。(8)浇筑现浇板时,虚铺厚度应大于板厚,用平板式振动器垂直浇筑方向来回振捣;板厚度较大时,亦可用插入式振动器顺浇筑方向拖拉振捣,并用铁插钎检查碎厚度,振捣完毕用长木抹子压实抹平。(9)楼梯混凝土浇筑应从楼梯

6、段下部向上浇筑,先振实底板混凝土,至达到踏步位置是时,再与混凝土一起浇筑,不断连续向上推进,并随时用木抹子将踏步上表面压实抹平。(10)浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋铁件和插筋等有无移动、变形或堵塞情况,发现问题立即停止浇筑,并应在已浇筑的混凝土凝结前修理良好。(11)混凝土浇筑完后,应在12h以内加以适当覆盖浇水养护,正常气温每天浇水不少于两次,同时不少于7d。(12)试块留置:在混凝土的浇灌过程中,应随机做好具有代表性的混凝土试块,每组试块应在同盘混凝土中取样,在浇灌地点按标准制作,混凝土试块的制作养护等有专人负责实施。该工程圈梁、构造柱、楼梯、框架柱均按检验批的划分留置

7、标养试块及同条件养护试块,现浇板、框架梁按检验批划分留置标养试块及同条件试块和拆模试块。5 .成品保护a.混凝土振捣时,避免振动或踩碰模板、钢筋及预埋件,以防模板变形,钢筋位移或预埋件脱落。b.混凝土浇筑完后,强度未达到1.2MPa,不准在其上进行下一工序操作或堆置重物。6 .施工注意事项a.框架混凝土浇筑,操作控制不严,常易出现一些质量通病,一旦发生,应分析产生原因,及时采用有效措施加以消除,以确保混凝土质量。如出现蜂窝,主要原因是碎一次下料过厚,振捣不实或漏振;模板缝隙未堵严,水泥浆流失;钢筋过密而混凝土石子过大,坍落度过小;基础、柱、墙根部下层台阶浇筑未停歇就继续浇筑上层混凝土,致使上层

8、混凝土根部砂浆从下部挤出而造成的;又如露筋,主要原因是钢筋垫块产生位移,间距过大、漏放,钢筋紧贴模板或混凝土土振捣不实而导致的;又如孔洞,产生原因主要是在钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土造成的,再如缝隙夹层,产生的主要原因是施工缝处杂物未清理干净,未浇底浆导致的;又如梁、柱结点处截面尺寸偏差过大,主要原因是柱接头模板刚度不够,变形所致;再如楼板和楼梯上表面平整度偏差太大,主要原因是混凝土浇筑后表面未用抹子压实抹平。应针对原因,精心操作,加以控制和防止。b.雨期施工应有防雨措施,及时对已浇筑混凝土的部位进行遮盖,避免雨淋、冲刷,降低强度;下大雨时应停止露天作业。7 .安全措

9、施a.混凝土搅拌开始前,应对搅拌机及配套机械进行无负荷试运转,检查运转正常,运输道路畅通,然后始可开机工作。b.搅拌机运转时,严禁将锹、耙等工具伸入罐内,必须进罐扒碎时,要停机进行。工作完毕,应将拌筒清洗干净。搅拌机应有专用开关箱,并应装有漏电保护器,停机时应拉断电闸,下班时电闸箱应上锁。C,搅拌机上料斗提升后,斗下禁止人员通行。如必须在斗下清渣时,须将升降料斗用保险链条挂牢或用木杠架住,并停机,以免落下伤人。d.使用溜槽及串筒必须牢固地固定,人员不得直接站在溜槽邦上操作。e.浇筑单梁、柱混凝土时,应设操作台,操作人员不得直接站在模板或支撑上操作,以免踩滑或踏断支撑而坠落。f.混凝土浇筑前,应对振动器进行试运转,振动器操作人员应穿胶靴、戴绝缘手套;振动器不能挂在钢筋上,湿手不能接触电源开关。g、楼面上的预留孔洞应设盖板或围栏。所有操作人员应戴安全帽,高空作业应系安全带,夜间作业有足够的照明。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
