混凝土浇注合同(定稿).docx

上传人:p** 文档编号:248984 上传时间:2023-04-19 格式:DOCX 页数:14 大小:41.52KB
下载 相关 举报
混凝土浇注合同(定稿).docx_第1页
第1页 / 共14页
混凝土浇注合同(定稿).docx_第2页
第2页 / 共14页
混凝土浇注合同(定稿).docx_第3页
第3页 / 共14页
混凝土浇注合同(定稿).docx_第4页
第4页 / 共14页
混凝土浇注合同(定稿).docx_第5页
第5页 / 共14页
混凝土浇注合同(定稿).docx_第6页
第6页 / 共14页
混凝土浇注合同(定稿).docx_第7页
第7页 / 共14页
混凝土浇注合同(定稿).docx_第8页
第8页 / 共14页
混凝土浇注合同(定稿).docx_第9页
第9页 / 共14页
混凝土浇注合同(定稿).docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《混凝土浇注合同(定稿).docx》由会员分享,可在线阅读,更多相关《混凝土浇注合同(定稿).docx(14页珍藏版)》请在第壹文秘上搜索。

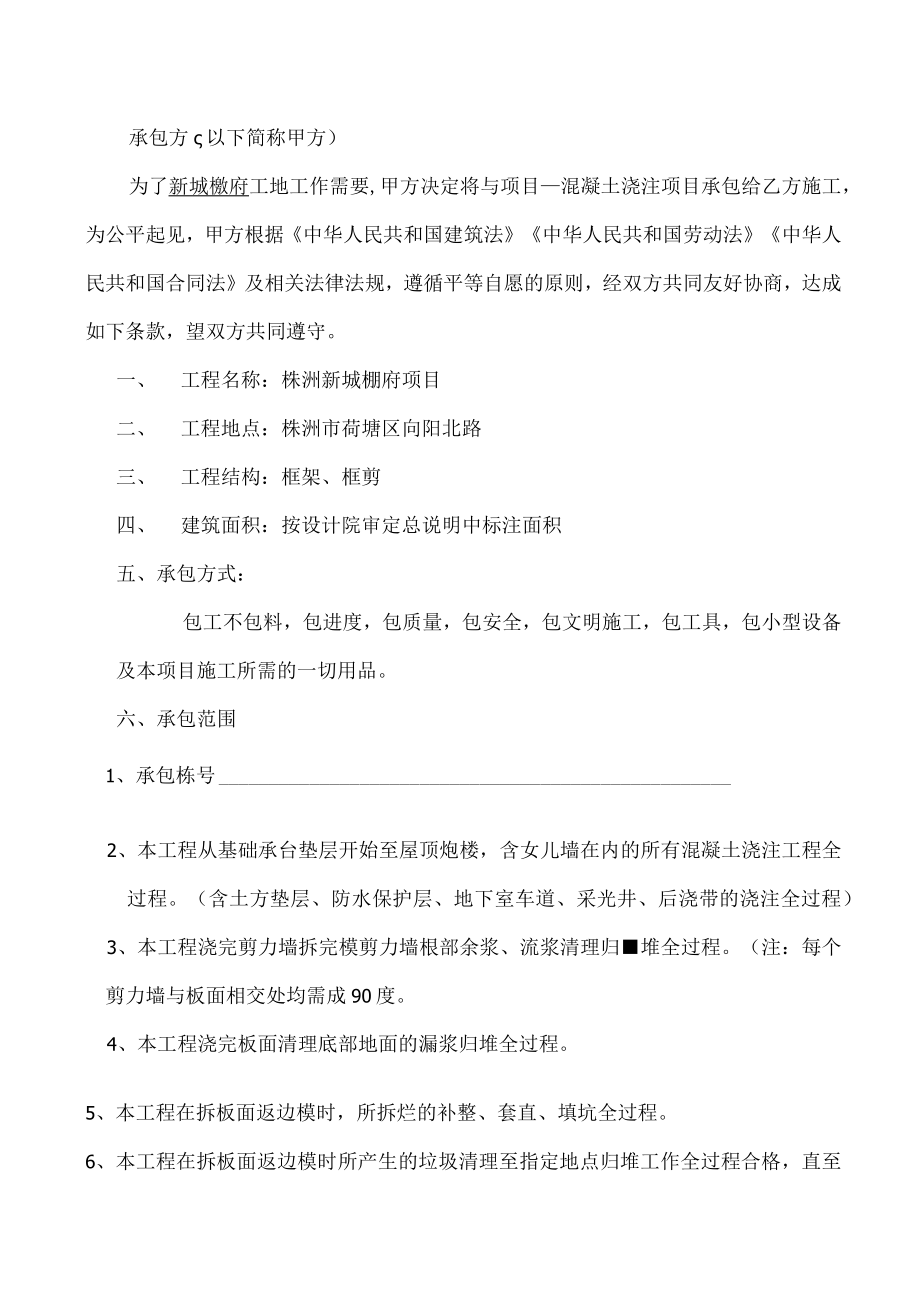

1、株洲新城檄府项目工程混凝土浇注承包合同宏林建设工程集团有限公司2018年10月混凝土浇注劳务承包合同发包方宏林建设工程集团有限公司(以下简称甲方)承包方以下简称甲方)为了新城檄府工地工作需要,甲方决定将与项目混凝土浇注项目承包给乙方施工,为公平起见,甲方根据中华人民共和国建筑法中华人民共和国劳动法中华人民共和国合同法及相关法律法规,遵循平等自愿的原则,经双方共同友好协商,达成如下条款,望双方共同遵守。一、 工程名称:株洲新城棚府项目二、 工程地点:株洲市荷塘区向阳北路三、 工程结构:框架、框剪四、 建筑面积:按设计院审定总说明中标注面积五、承包方式:包工不包料,包进度,包质量,包安全,包文明施

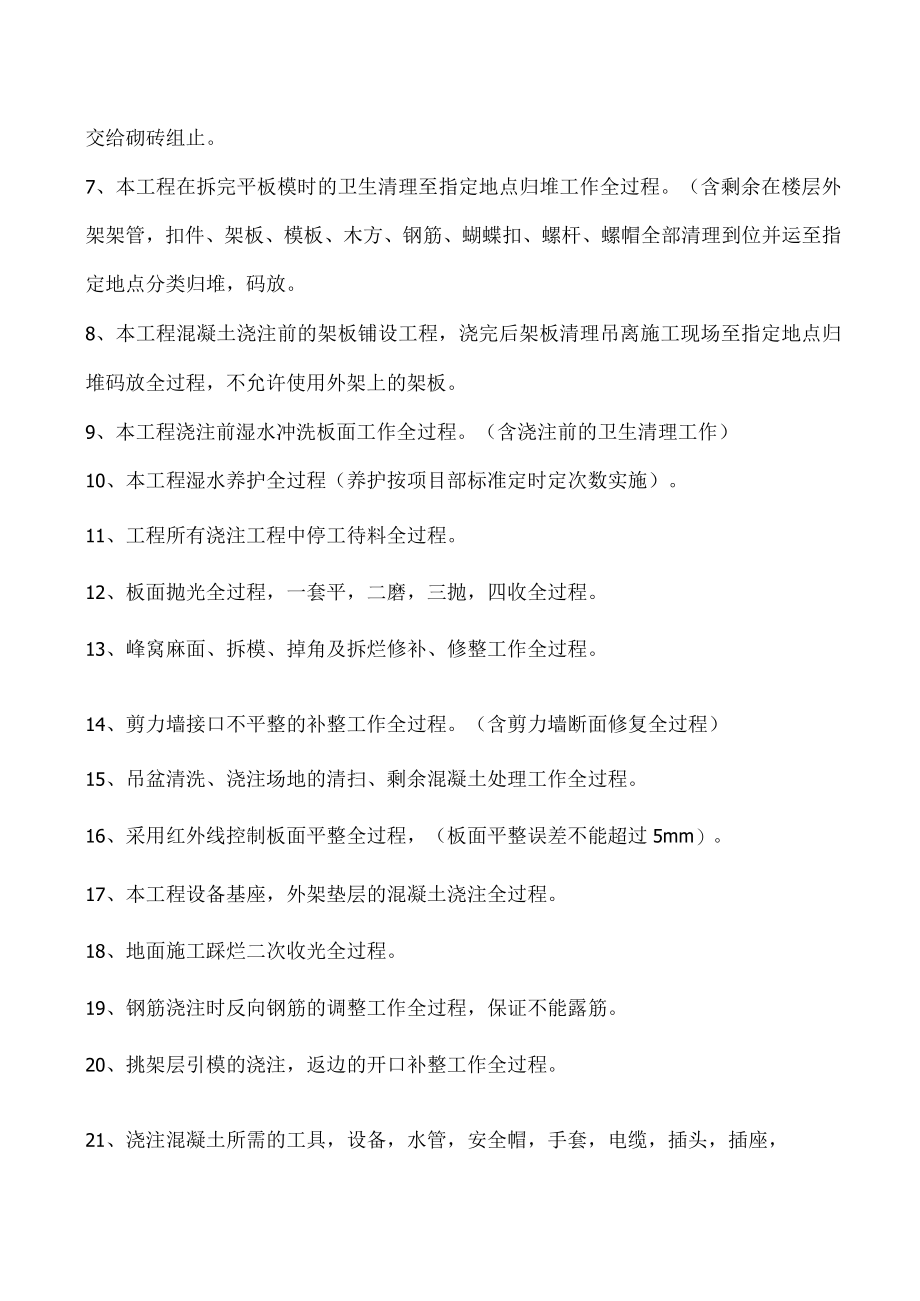

2、工,包工具,包小型设备及本项目施工所需的一切用品。六、承包范围1、承包栋号2、本工程从基础承台垫层开始至屋顶炮楼,含女儿墙在内的所有混凝土浇注工程全过程。(含土方垫层、防水保护层、地下室车道、采光井、后浇带的浇注全过程)3、本工程浇完剪力墙拆完模剪力墙根部余浆、流浆清理归堆全过程。(注:每个剪力墙与板面相交处均需成90度。4、本工程浇完板面清理底部地面的漏浆归堆全过程。5、本工程在拆板面返边模时,所拆烂的补整、套直、填坑全过程。6、本工程在拆板面返边模时所产生的垃圾清理至指定地点归堆工作全过程合格,直至交给砌砖组止。7、本工程在拆完平板模时的卫生清理至指定地点归堆工作全过程。(含剩余在楼层外架

3、架管,扣件、架板、模板、木方、钢筋、蝴蝶扣、螺杆、螺帽全部清理到位并运至指定地点分类归堆,码放。8、本工程混凝土浇注前的架板铺设工程,浇完后架板清理吊离施工现场至指定地点归堆码放全过程,不允许使用外架上的架板。9、本工程浇注前湿水冲洗板面工作全过程。(含浇注前的卫生清理工作)10、本工程湿水养护全过程(养护按项目部标准定时定次数实施)。11、工程所有浇注工程中停工待料全过程。12、板面抛光全过程,一套平,二磨,三抛,四收全过程。13、峰窝麻面、拆模、掉角及拆烂修补、修整工作全过程。14、剪力墙接口不平整的补整工作全过程。(含剪力墙断面修复全过程)15、吊盆清洗、浇注场地的清扫、剩余混凝土处理工

4、作全过程。16、采用红外线控制板面平整全过程,(板面平整误差不能超过5mm)。17、本工程设备基座,外架垫层的混凝土浇注全过程。18、地面施工踩烂二次收光全过程。19、钢筋浇注时反向钢筋的调整工作全过程,保证不能露筋。20、挑架层引模的浇注,返边的开口补整工作全过程。21、浇注混凝土所需的工具,设备,水管,安全帽,手套,电缆,插头,插座,磨光机,铝合金条,木烫子,钢烫子,塑料拖把,电锤,铲,扁担,红外线,绿外线等所有工具提供全过程,22、返边模,边模拆除后,放线前的修补计划,卫生清理工作,沉降板的边碎套直工作及凹槽填补工作全过程。23、混凝土申报计划,计算量,催混凝土工作全过程。24、地面清理

5、必须用扫把扫,并铲除所有流浆,残渣清理干净算合格,否则按2元/m2扣除。25、每15天必须清理一次外架底部垃圾及架板上的材料和垃圾,并将垃圾清至指定地堆放。26、清理完楼面,必须申请现场施工员验收,并签署现场合格资料,提供现场验收影像资料。27、接管,拆管,洗管及堵管清理,爆模、流浆的清理全过程。28、混凝土浇注场地及运行道路的清扫、冲洗全过程。29、剩余混凝土请示处理。30、返梁,引模浇至止水钢板的一半,且平整通直,模板钢筋清理干净。31、本工程采用塔吊与地泵浇注(接管,吊管,洗管和支座安装全过程)。32、堵管的清理、冲洗、重复接管全过程,如发现堵管未清理洗干净所发生的报废管全部由乙方承担。

6、33、工完后,所有管道配件清理归类至指定地点,按要求标准码放整齐。34、框架柱拆模后采用薄模包裹且密实牢固,并定期湿水养护。35、本工程局部塔机盲区采用人工浇注,清理全过程。36、剪力墙、柱浇筑前封堵墙柱下不平处缝口全过程。37、临时附属加工场地,堆放场地,施工道路,排水沟,临建设施的场地硬化。38、楼面碎浇筑时太阳过大,或大风大雨天气必须用薄膜覆盖。39、因养护不到位,造成的内粉空鼓所产生的返工工作全过程。40、地下室车道,外架垫层,施工通道,塔吊机座,电梯机座等所有跟碎有关的相关工作全过程。七、质量标准1、 振捣密实,返边、梁、柱上口平整、平边光滑。2、 板面表面光滑,平整无藏水现象,(平

7、整误差不能超过5mm)3、 评级标准参照混凝土评优考核细则标准4、 剪力墙柱边必须通直平整,柱内口收平,无残渣。5、 补整表面光滑,无太大色差,打磨平整。6、 卫生清理干净直至交给砌体组止。7、 楼梯梯级振捣密实,木烫平整光滑,棱角分明。8、 养护准时,不能漏次且绝对保证不能烧坏。9、 最低3次卫生清理必须按次数到位。10、 浇注场地保证时刻干净,干净设备随用随洗且干净整洁。11、 浇注清理必须按时清理干净,且充分利用进行使用,不得浪费。12、 补整必须及时,不得拖延,拆模补整一次到位。13、 役严禁随意加水,水泥罐车开始放料前必须反转2分钟后才放料,料放出1/3后,水泥罐车再反转1.5分钟后

8、再放料,料放出2/3或3/4时,水泥罐车反转1.5分钟再放料。八、结算方式1、面积按设计院审定图纸总说明中标准面积结算,误差面积,设计变更均含单价内。2、结算单价按建筑面积元/平方米进行结算,最终按混凝土评优考核细则标准进行五级单价制结算(本单价含面积误差,含高温、防寒补贴、劳保、五险一金、设计变更、人工工资、财务成本、利润等在内)3、在项目上领取二台对讲机在本项目上使用,其对讲机购机费在工程款中扣除。返还时如果对讲机完好无损可按实上交,其扣款按原价返还。九、工程款支付进度1、 一层支付完成工程量的70%o2、 一层支付完成工程量的70%o3、 封顶炮楼、女儿墙完工后支付已完工程量的80%。4

9、、 卫生工作交付且本单位所有工作全部完毕验收合格,取得验收合格考核单,办完结算,审计完成后一月内全部结清。十、乙方的权利与义务1、负责组织足够健康的人员施工。2、严格服从甲方人员的指派和安排,并随时配合有关部门的检查验收工作。3、负责教育和管理好本组人员,必须文明施工,在施工过程中,如本组人员与其它人员发生争吵,本组人员只能跟本组组长反应,并由组长出面协商处理,不得越级闹事,甲方只认可本组组长处理问题。如本组下属工人要求甲方调解的,不听从调解的则按完成工程量的60%结算,无条件清退出场。4、乙方负责管理好本组人员,不得违章施工,不得喝酒上班,不得酗酒闹事,不得打架斗殴,违者按情节轻重,不论有无

10、道理,予以重罚。按情节轻重予以500-5000元罚款,情节严重者移送公安机关处理,打架闹事者所造成的一切经济损失由肇事者全额承担,甲方概不负责。5、严禁不戴安全帽(戴安全帽未系帽带视未戴安全帽)穿短裤,穿拖鞋,打赤膊上下班。6、乙方必须自带安全帽,雨衣,若在甲方领取的,甲方一概按实在工程款中扣除;7、乙方必须安排足够施工人员并带领本组人员24小时轮班工作,做到雨天不休息,晚上必须加班,要随叫随到。8、乙方必须按时参加每周例会、公司活动,不得缺席、早退、迟到,违者按公司规定罚款,时间另定。9、乙方必须按时参加每周质量评比活动,评优者按公司规定奖励。不合格者按公司规定处罚,两次评比不合格者,坚决予

11、以辞退。10、乙方本组人员不得有偷盗行为,发现一次罚款3000元并移交公安部门处理。11、乙方必须执行五级单价及五级评优活动,严格参照混凝土评优考核细则标准及5级单价制标准执行,且混凝土评优考核细则标准及5级单价制解释权归项目部所有。项目部有增加新条款的权利,且乙方必须无条件执行。十一、安全生产要求及安全责任:1、乙方必须严格按照安全生产规范条例进行施工,应高度重视安全生产,不得违章操作,不得酗酒作业;2、违章操作所造成的工伤由乙方全额承担;3、打架斗殴所造成的伤害由乙方全额承担,并承担相应的法律责任,严重者送公安机关处理;4、工地场外的伤害由乙方全额处理,甲方概不负责;5、绝对保证本组人员不

12、出现偷盗现象,发现一次按偷盗物的IOO倍罚款,并移送公安机关处理;6、做到本组人员所带的电缆,电器,工具进入工地范围内一定要申报,并登记入册,出场如发现带有此内物品并未登记入册的按偷盗处理;7、班组长随时按时参加每周公司例会,不得随意离开工地,必须24小时留守工地组织民工施工,有事外出必须请假,否则罚款200元/次。8、因工伤住院治疗,必须通报甲方,到甲方指定医院就诊,伤者生活费自理;9、因不服从管理违章施工,不带安全帽,不穿工作服,不系带安全带,使用机械不做安全防护等违章操作行为所造成的安全事故,由乙方全额承担,甲方概不负责;10、非人为或人力不可抗拒所造成的工伤20000元以内(含2000

13、0元)由乙方承担,20000元以上由甲,乙双方共同承担,若乙方不出面协调处理,必须在乙方工程款中扣除10000元作为处理工伤事故协调费和律师费。11、及时将进场每位员工身份证交办公室购买保险否则由此带来的责任自负。12、因未办理入职登记,因工人未及时造册入保险所带来的安全责任法律经济损失金由乙方承担。13、所有班组入职人员必须在项目财务室办理入职登记手续,且按入职登记程序提供相关所有资料,并取得宿舍入住资格。14、超过年龄不能入保的工人,安全责任全款由乙方承担。十二、违约责任如乙方有以下行为者,属违约,轻者罚款IOOo元,重者清退出场。1、无足额人员施工,不能按时按质量完成甲方指定任务的;2、

14、出现质量问题,不能按时整改或整改仍然达不到验收标准的;3、在工地、宿舍单独生火做饭、用电取暖、烧水的;4、自动退场属于违约。自动退场无帐结,民工工资全部由乙方承担,甲方概不负责。5、因无足额人员施工,或不能达到工程质量标准,甲方可单方面终止合同,按工资进度款60%结算清退出场。由合同责任人自负亏赢,并承担相应的法律责任。十三、员工宿舍管理规定为了搞好员工宿舍,加强治安,保障员工有一个清洁、舒适的良好住宿环境,特规定如下:(1)入职员工由项目部主管施工员及财务统一安排房间、床位,确定电表底数,凭项目部及财务签发的住宿单到员工宿舍保卫处拿钥匙入住.(2)离职人员必须在离职3天之内搬离宿舍,由主管监

15、督、交回原领用物品,保卫收回钥匙并签字证明后,再到财务部办理手续.(3)已入住员工退场或换房间须到宿舍保卫处(钥匙)、项目部主管施工员及财务处主动结清原房间电费,注销房号,否则原房间电费还是由原班组支付(空调房间).(4)未经项目部主管施工员同意员工不准私自调房。(5)员工宿舍范围内若遇到非本公司员工有责任与义务询问其情况,以防盗贼混入宿舍内.(6)各员工应自觉养成良好的社会公德和卫生习惯,自觉维护宿舍安全,搞好室内外卫生,严禁在宿舍各出口堆放杂物。(7)垃圾及杂物一律入垃圾桶,严禁将垃圾等杂物抛出窗外。(8)自觉爱护宿舍的一切设施,若有损坏照价赔偿,并追究责任.(9)员工严禁在宿舍内做饭及烘烤衣服,违者教育,屡教不改者清退出宿舍。(10)宿舍安装空调宗旨在于改善民工住宿条件,空调的开通及使用采用自愿申请,付费使用为原则。(11)提倡节约用电,空调使用时应关闭门窗,设置合适温度,并尽量减少空调的使用时间,项目部每台空调每月补助150度电,未满一个月按天结算,超出部分由各班自行承担,人人做到人走灯关。(12)未经同意不得私用别人物品、以免造成误会,引起不必要的纠纷.偷盗他人财物之行为将受到开除并移交公安

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
