片石混凝土施工方案.docx

上传人:p** 文档编号:250360 上传时间:2023-04-19 格式:DOCX 页数:24 大小:67.35KB
下载 相关 举报
片石混凝土施工方案.docx_第1页
第1页 / 共24页
片石混凝土施工方案.docx_第2页
第2页 / 共24页
片石混凝土施工方案.docx_第3页
第3页 / 共24页
片石混凝土施工方案.docx_第4页
第4页 / 共24页
片石混凝土施工方案.docx_第5页
第5页 / 共24页
片石混凝土施工方案.docx_第6页
第6页 / 共24页
片石混凝土施工方案.docx_第7页
第7页 / 共24页
片石混凝土施工方案.docx_第8页
第8页 / 共24页
片石混凝土施工方案.docx_第9页
第9页 / 共24页
片石混凝土施工方案.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《片石混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《片石混凝土施工方案.docx(24页珍藏版)》请在第壹文秘上搜索。

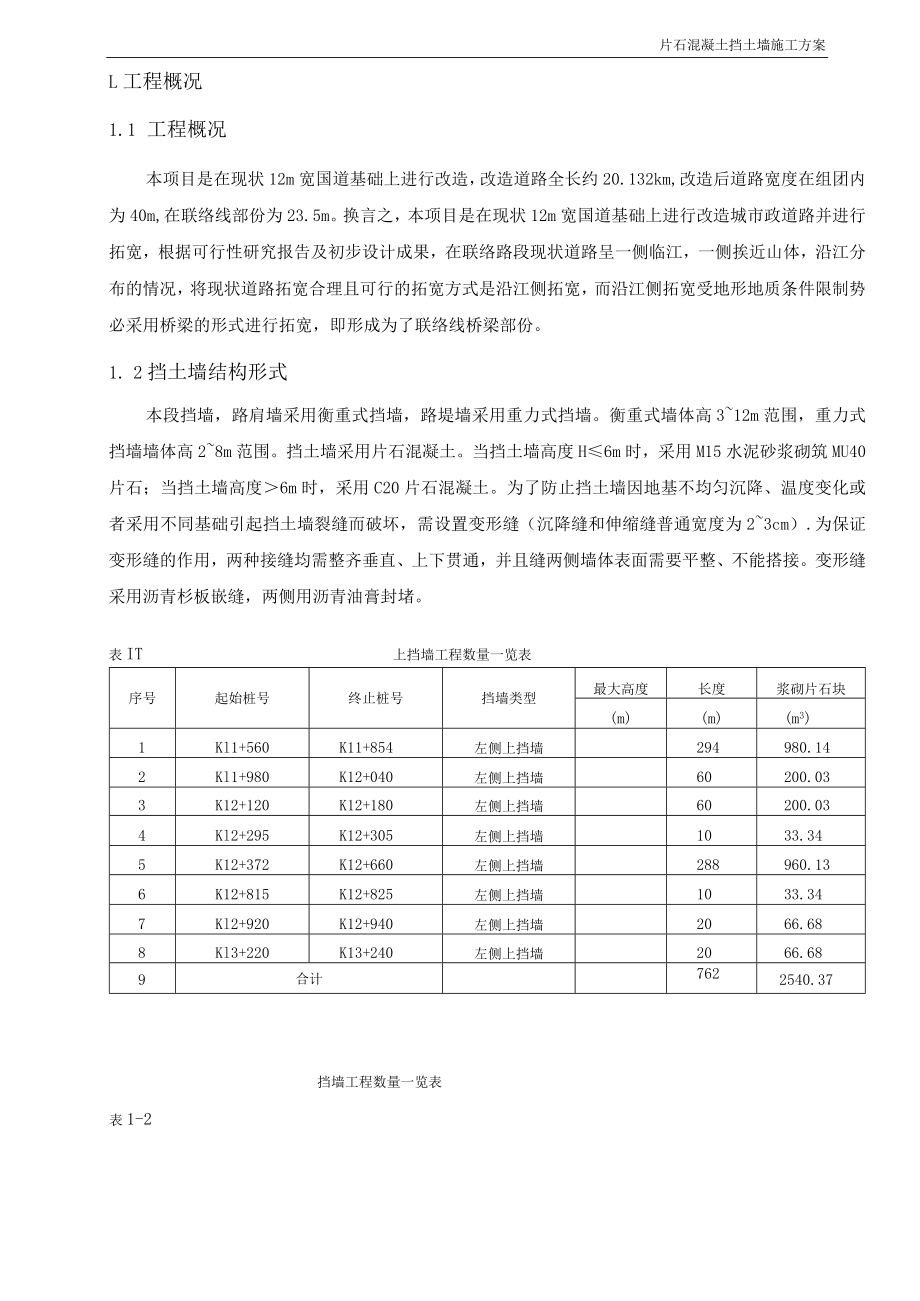

1、片石混凝土挡土墙施工方案L工程概况1.1 工程概况本项目是在现状12m宽国道基础上进行改造,改造道路全长约20.132km,改造后道路宽度在组团内为40m,在联络线部份为23.5m。换言之,本项目是在现状12m宽国道基础上进行改造城市政道路并进行拓宽,根据可行性研究报告及初步设计成果,在联络路段现状道路呈一侧临江,一侧挨近山体,沿江分布的情况,将现状道路拓宽合理且可行的拓宽方式是沿江侧拓宽,而沿江侧拓宽受地形地质条件限制势必采用桥梁的形式进行拓宽,即形成为了联络线桥梁部份。1. 2挡土墙结构形式表1-2本段挡墙,路肩墙采用衡重式挡墙,路堤墙采用重力式挡墙。衡重式墙体高312m范围,重力式挡墙墙

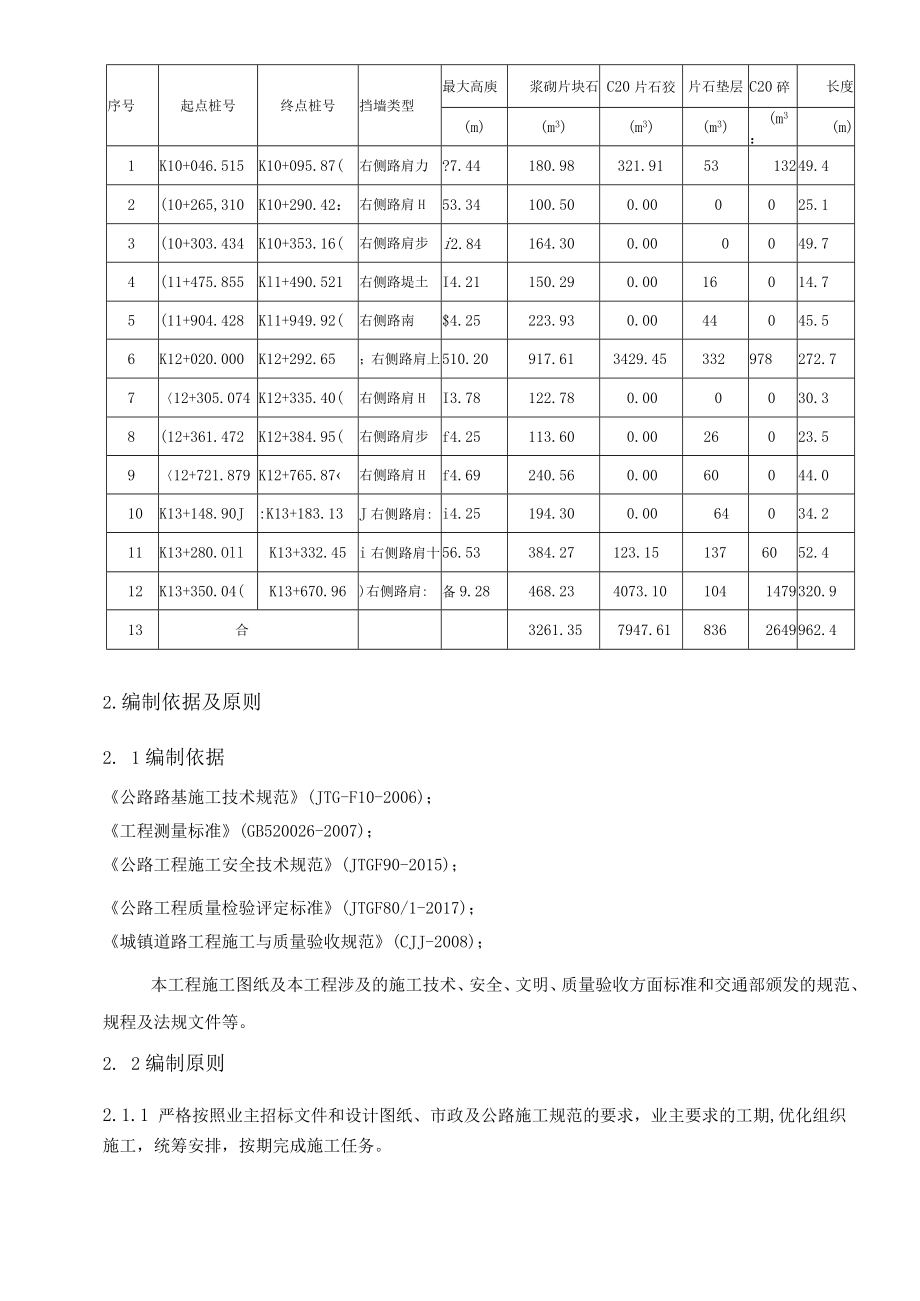

2、体高28m范围。挡土墙采用片石混凝土。当挡土墙高度H6m时,采用M15水泥砂浆砌筑MU40片石;当挡土墙高度6m时,采用C20片石混凝土。为了防止挡土墙因地基不均匀沉降、温度变化或者采用不同基础引起挡土墙裂缝而破坏,需设置变形缝(沉降缝和伸缩缝普通宽度为23cm).为保证变形缝的作用,两种接缝均需整齐垂直、上下贯通,并且缝两侧墙体表面需要平整、不能搭接。变形缝采用沥青杉板嵌缝,两侧用沥青油膏封堵。表IT上挡墙工程数量一览表序号起始桩号终止桩号挡墙类型最大高度长度浆砌片石块(m)(m)(m3)1Kl1+560K11+854左侧上挡墙294980.142Kl1+980K12+040左侧上挡墙602

3、00.033K12+120K12+180左侧上挡墙60200.034Kl2+295K12+305左侧上挡墙1033.345K12+372K12+660左侧上挡墙288960.136K12+815K12+825左侧上挡墙1033.347Kl2+920K12+940左侧上挡墙2066.688Kl3+220K13+240左侧上挡墙2066.689合计7622540.37挡墙工程数量一览表序号起点桩号终点桩号挡墙类型最大高庾浆砌片块石C20片石狡片石垫层C20碎长度(m)(m3)(m3)(m3)(m3:(m)1K10+046.515K10+095.87(右侧路肩力?7.44180.98321.9153

4、13249.42(10+265,310K10+290.42:右侧路肩H53.34100.500.000025.13(10+303.434K10+353.16(右侧路肩步i2.84164.300.000049.74(11+475.855Kl1+490.521右侧路堤土I4.21150.290.0016014.75(11+904.428Kl1+949.92(右侧路南$4.25223.930.0044045.56K12+020.000K12+292.65;右侧路肩上510.20917.613429.45332978272.7712+305.074K12+335.40(右侧路肩HI3.78122.78

5、0.000030.38(12+361.472K12+384.95(右侧路肩步f4.25113.600.0026023.5912+721.879K12+765.87右侧路肩Hf4.69240.560.0060044.010K13+148.90J:K13+183.13J右侧路肩:i4.25194.300.0064034.211K13+280.OllK13+332.45i右侧路肩十56.53384.27123.151376052.412K13+350.04(K13+670.96)右侧路肩:备9.28468.234073.101041479320.913合3261.357947.61836264996

6、2.42.编制依据及原则2. 1编制依据公路路基施工技术规范(JTG-F10-2006);工程测量标准(GB520026-2007);公路工程施工安全技术规范(JTGF90-2015);公路工程质量检验评定标准(JTGF80/1-2017);城镇道路工程施工与质量验收规范(CJJ-2008);本工程施工图纸及本工程涉及的施工技术、安全、文明、质量验收方面标准和交通部颁发的规范、规程及法规文件等。2. 2编制原则2.1.1 严格按照业主招标文件和设计图纸、市政及公路施工规范的要求,业主要求的工期,优化组织施工,统筹安排,按期完成施工任务。2.1.2 科学合理安排施工程序、施工方法、提高劳动生产率

7、,在保证质量、保证通车的前提下,确定最合理的施工组织。2.1.3 加强安全管理,做到文明施工。2.1.4 加强施工工程质量管理。3.人员和设备配置3.1主要管理人员及劳动力配置表3-1序号姓名职务负责岗位备注1小张项目经理项目奂责人2小王项目H及不贝贡人3小李质检_1_程帅质检贝贵人4小越女至贝女至贞贵人5小孙测量_L程师测量负责人6小法现场施_L施工负责人7小发验员Ill验贝责人8小进费科员质检资料负责人9小菊彳止1讪、协倜负贵人10模板工25人11混凝士_LL5人1213下前操作手55T4人20人3. 2施工机具表3-2序号机具名称型号单位数量备注1挖掘机300台22自卸翻斗车20m3辆4

8、3吊车20t辆24装载机ZL50台2550振捣棒JQ221-2支46发电机50KW台27蛙式打夯机7.5KW台28电动凿岩机平山2.5KW台39空压机15KW台210水泵台411钢模板1.5*1.2*0.02快60012推土机山推140台13. 3资源配置计划表3-3序号名称单位数量备注1安全帽顶1002安全带副1004.施工方案及方法我项目部组织技术人员认真分析招投标文件、熟悉施工图纸,精心组织强有力的施工队伍,在确保质量、安全生产、确保工程进度的前提下,按计划开展工作。4.1 施工准备4. 1.1技术准备4. 1.1.1认真熟悉设计图纸、施工规范、技术规范,严格安图施工,按规范施工。4.

9、1.1.2认真制定施工工艺,制定具体的施工方法、质量标准和检验手段。4. 1.1.3搞好施工前的技术交底和施工人员技术控制。4. 1.1.4施工方案按试验结果及现场实际情况调整和修改,做到具体合用,指导施工。4. 1.1.5搞好施工方案的优化和施工机械的配套,提高科学性和工作效率。4. 1.1.6配套实践经验丰富的测量工程师和测量技术人员,并接受监理工程师的检查和指导。4. 1.2施工作业准备4. 1.2.1图纸审核及原地貌复测,发现图纸有误或者现场与设计不符的及时上报相关人员进行复查。4. 1.2.2施工作.业前,根据施工组织设计并结合现场情况,合理配备施工人员。4. 1.2.3根据片石混凝

10、土挡土墙施工需要,配备片石混凝土挡土墙施工机具。4. 1.2.4片石应选择质地坚实、无裂纹、无夹层、无风化剥落、无裂纹且未被烧过、具有抗冻性的片石;禁止使用易崩解水解、风化岩、水锈石和凹凸片石;片石中部厚度不得小于15cm;片石形状应大致成立方体无锋棱突角,底面及顶面应大致平行;其单轴饱水抗压强度等级不低于NIU40,抗压等级不低于30MPao4. 1.2.5选择料源充足、生产能力强、信誉好、质量有保证的材料供应商。4. 1.2.6修筑暂时施工飙到、布置材料堆放场地及备料。4. 1.2.7清除挡土墙用地范围内的树桩、杂草、垃圾等所有障碍物。4. 1.2.8在基槽周围挖设排水沟,排出地表水。4.

11、 1.3材料准备主要材料:水泥、砂、碎石、片石。辅助材料:IOOPVC管以上材料数量根据设计图纸计算后,填写材料申请表,报机材部按进度计划采购。4. 2暂时设施4. 2.1便道修筑挡土墙工程施工前,利用原有场地、新修筑施工便道或者主路线基进入挡土墙工程施工工作面,施工便道宽4m0为确保施工车辆顺利出入行驶,每隔50m,应设置错车道。5. 2.2施工用水施工用水主要为混凝土养护用水;本项目所在地区雨量充沛,施工现场临近怒江,水质干净,可满足施工用水需求。6. 2.3施工用电因为挡土墙分部路线较长、较散,现场施工不具备网电供应条件,且施工用电基本为混凝土振捣用电,故施工用电由2台50KW发机电可以

12、满足施工需求,备用1台,以防止突发情况。7. 2.4测量放样首先按照设计挡土墙位置,用全站仪放样出挡土墙基础位置,然后每隔5、IOnl布设好高程和平面位置控制桩,并将控制点引到基坑开挖线以外,以便基坑开挖和基础施工时的平面位置及高程控制。4.2.5原材料检验及混凝土配合比配制挡土墙施工开工之前,试验室应提前做好各类原材料(包括水泥、片石料等)及混凝土配合比,并及时上报总监办试验室审批,满足设计及规范要求后,才干用于施工。4.2.6材料、机具设备的配备为了确保施工安全、工程质量和施工工期,材料部门和试验室应提早备好路基挡土墙施工使用的各类原材料,原材料进场之前必须做好试验检测,满足要求才干运入工

13、地现场,原材料进场后,试验室必须严格按照规范要求进行检测,各项技术指标均满足规范与设计要求后才干施工,否则,坚决清退出场。4.3施工方案和施工方法片石混凝土挡土墙施工主要工艺如下:准备工作一测量放线一基槽开挖一基底报检一基础定位测量一模板安装一浇筑片石混凝土基础一养护一墙身定位测量一模板安装一浇筑墙身片石混凝土一养护一中间交工验收一墙背回填一竣工验收。4.3.1测量放样挡土墙施工前应做好地表排水和安全生产的准备工作,施工前先将墙后地表的虚方全部清除,并将墙背原地面开挖成台阶状。首先按照设计挡土墙位置,用全站仪放样出挡土墙基础位置,然后每隔510m布设好标高和位置控制桩,并将控制点引到基坑开挖线以外,以便基坑开挖和基础施工时的位置及标高控制。若发现实地墙趾地面线与设计横断面有较大出入,应及时反馈设计部门处理。当挡土墙位于平曲线范围内时,在施工过程中应注意放样精度,按照每5m布设控制桩位使墙面顺滑过渡,放样资料及原始地面高程的数据经监理工程师确认后,才干进行下道工序。4.3.2基坑开挖按设计要求

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
