《技术交底记录-钢构件.docx》由会员分享,可在线阅读,更多相关《技术交底记录-钢构件.docx(1页珍藏版)》请在第壹文秘上搜索。

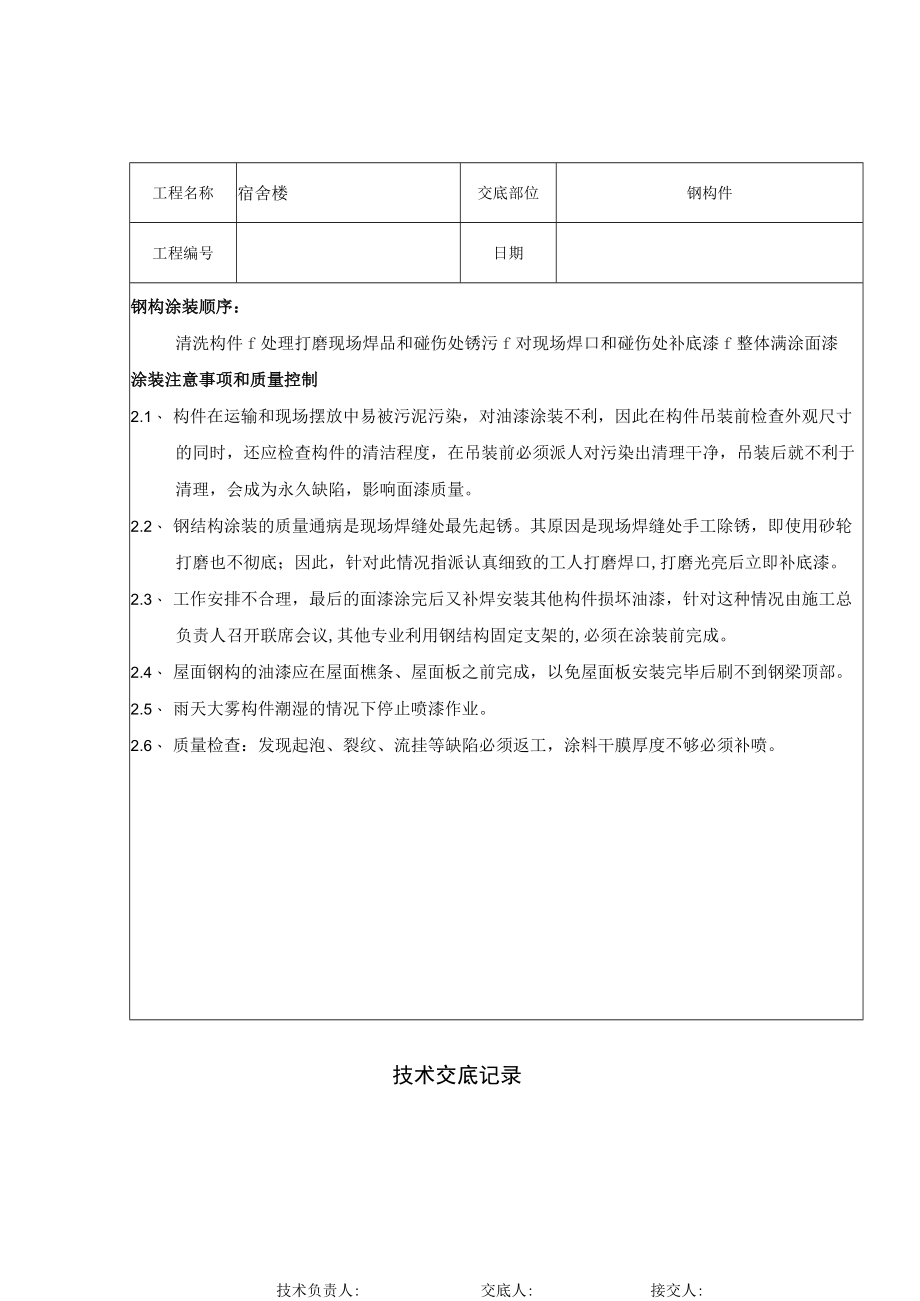

技术交底记录工程名称宿舍楼交底部位钢构件工程编号日期钢构涂装顺序:清洗构件f处理打磨现场焊品和碰伤处锈污f对现场焊口和碰伤处补底漆f整体满涂面漆涂装注意事项和质量控制2.1、 构件在运输和现场摆放中易被污泥污染,对油漆涂装不利,因此在构件吊装前检查外观尺寸的同时,还应检查构件的清洁程度,在吊装前必须派人对污染出清理干净,吊装后就不利于清理,会成为永久缺陷,影响面漆质量。2.2、 钢结构涂装的质量通病是现场焊缝处最先起锈。其原因是现场焊缝处手工除锈,即使用砂轮打磨也不彻底;因此,针对此情况指派认真细致的工人打磨焊口,打磨光亮后立即补底漆。2.3、 工作安排不合理,最后的面漆涂完后又补焊安装其他构件损坏油漆,针对这种情况由施工总负责人召开联席会议,其他专业利用钢结构固定支架的,必须在涂装前完成。2.4、 屋面钢构的油漆应在屋面樵条、屋面板之前完成,以免屋面板安装完毕后刷不到钢梁顶部。2.5、 雨天大雾构件潮湿的情况下停止喷漆作业。2.6、 质量检查:发现起泡、裂纹、流挂等缺陷必须返工,涂料干膜厚度不够必须补喷。技术负责人:交底人:接交人:
