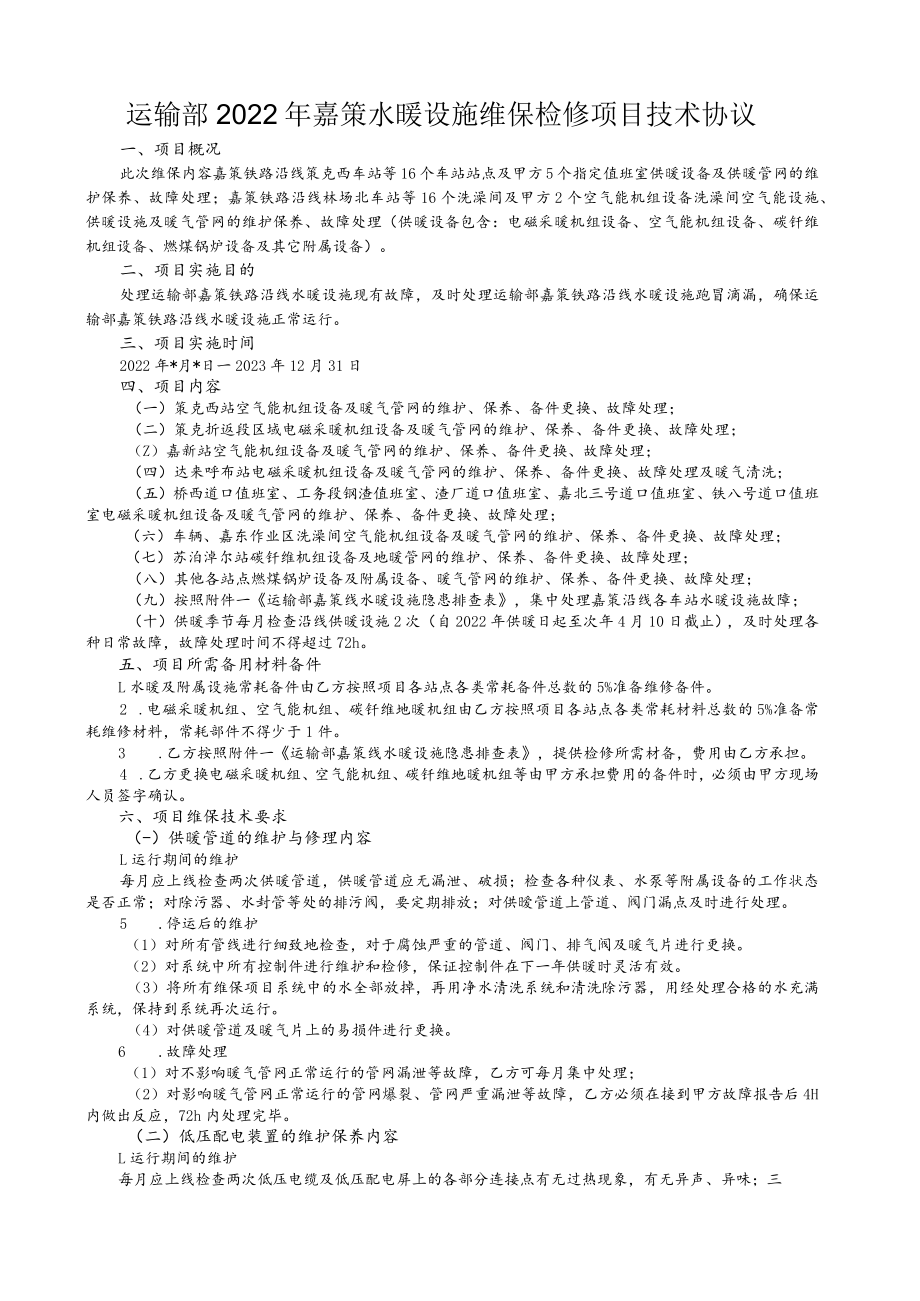

1、运输部2022年嘉策水暖设施维保检修项目技术协议一、项目概况此次维保内容嘉策铁路沿线策克西车站等16个车站站点及甲方5个指定值班室供暖设备及供暖管网的维护保养、故障处理;嘉策铁路沿线林场北车站等16个洗澡间及甲方2个空气能机组设备洗澡间空气能设施、供暖设施及暖气管网的维护保养、故障处理(供暖设备包含:电磁采暖机组设备、空气能机组设备、碳钎维机组设备、燃煤锅炉设备及其它附属设备)。二、项目实施目的处理运输部嘉策铁路沿线水暖设施现有故障,及时处理运输部嘉策铁路沿线水暖设施跑冒滴漏,确保运输部嘉策铁路沿线水暖设施正常运行。三、项目实施时间2022年*月*日一2023年12月31日四、项目内容(一)策

2、克西站空气能机组设备及暖气管网的维护、保养、备件更换、故障处理;(二)策克折返段区域电磁采暖机组设备及暖气管网的维护、保养、备件更换、故障处理;(Z)嘉新站空气能机组设备及暖气管网的维护、保养、备件更换、故障处理;(四)达来呼布站电磁采暖机组设备及暖气管网的维护、保养、备件更换、故障处理及暖气清洗;(五)桥西道口值班室、工务段钢渣值班室、渣厂道口值班室、嘉北三号道口值班室、铁八号道口值班室电磁采暖机组设备及暖气管网的维护、保养、备件更换、故障处理;(六)车辆、嘉东作业区洗澡间空气能机组设备及暖气管网的维护、保养、备件更换、故障处理;(七)苏泊淖尔站碳钎维机组设备及地暖管网的维护、保养、备件更换

3、、故障处理;(八)其他各站点燃煤锅炉设备及附属设备、暖气管网的维护、保养、备件更换、故障处理;(九)按照附件一运输部嘉策线水暖设施隐患排查表,集中处理嘉策沿线各车站水暖设施故障;(十)供暖季节每月检查沿线供暖设施2次(自2022年供暖日起至次年4月10日截止),及时处理各种日常故障,故障处理时间不得超过72h。五、项目所需备用材料备件L水暖及附属设施常耗备件由乙方按照项目各站点各类常耗备件总数的5%准备维修备件。2 .电磁采暖机组、空气能机组、碳钎维地暖机组由乙方按照项目各站点各类常耗材料总数的5%准备常耗维修材料,常耗部件不得少于1件。3 .乙方按照附件一运输部嘉策线水暖设施隐患排查表,提供

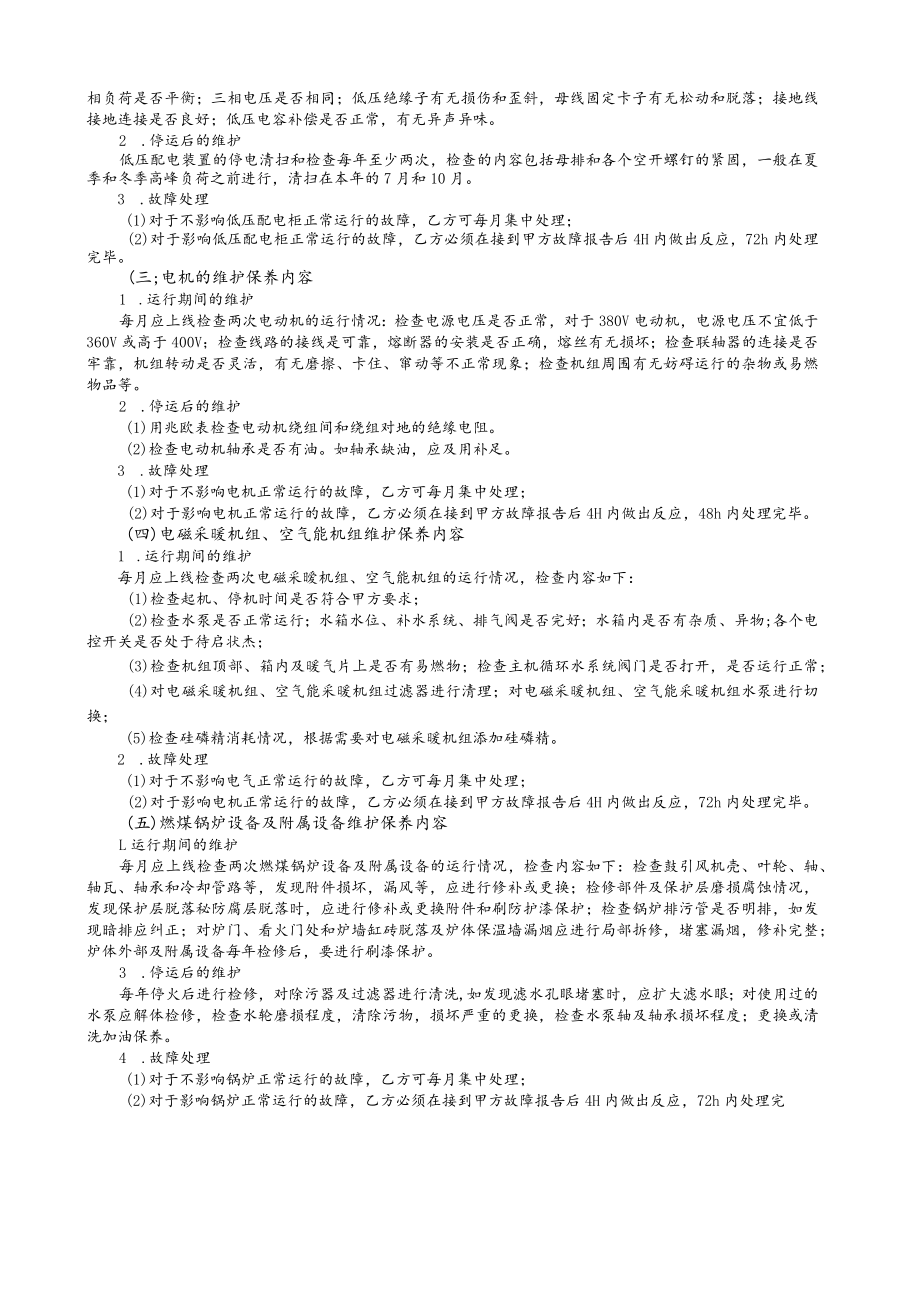

4、检修所需材备,费用由乙方承担。4 .乙方更换电磁采暖机组、空气能机组、碳钎维地暖机组等由甲方承担费用的备件时,必须由甲方现场人员签字确认。六、项目维保技术要求(-)供暖管道的维护与修理内容L运行期间的维护每月应上线检查两次供暖管道,供暖管道应无漏泄、破损;检查各种仪表、水泵等附属设备的工作状态是否正常;对除污器、水封管等处的排污阀,要定期排放;对供暧管道上管道、阀门漏点及时进行处理。5 .停运后的维护(1)对所有管线进行细致地检查,对于腐蚀严重的管道、阀门、排气阀及暖气片进行更换。(2)对系统中所有控制件进行维护和检修,保证控制件在下一年供暖时灵活有效。(3)将所有维保项目系统中的水全部放掉,

5、再用净水清洗系统和清洗除污器,用经处理合格的水充满系统,保持到系统再次运行。(4)对供暖管道及暖气片上的易损件进行更换。6 .故障处理(1)对不影响暖气管网正常运行的管网漏泄等故障,乙方可每月集中处理;(2)对影响暖气管网正常运行的管网爆裂、管网严重漏泄等故障,乙方必须在接到甲方故障报告后4H内做出反应,72h内处理完毕。(二)低压配电装置的维护保养内容L运行期间的维护每月应上线检查两次低压电缆及低压配电屏上的各部分连接点有无过热现象,有无异声、异味;三相负荷是否平衡;三相电压是否相同;低压绝缘子有无损伤和歪斜,母线固定卡子有无松动和脱落;接地线接地连接是否良好;低压电容补偿是否正常,有无异声

6、异味。2 .停运后的维护低压配电装置的停电清扫和检查每年至少两次,检查的内容包括母排和各个空开螺钉的紧固,一般在夏季和冬季高峰负荷之前进行,清扫在本年的7月和10月。3 .故障处理(1)对于不影响低压配电柜正常运行的故障,乙方可每月集中处理;(2)对于影响低压配电柜正常运行的故障,乙方必须在接到甲方故障报告后4H内做出反应,72h内处理完毕。(三;电机的维护保养内容1 .运行期间的维护每月应上线检查两次电动机的运行情况:检查电源电压是否正常,对于380V电动机,电源电压不宜低于360V或高于400V;检查线路的接线是可靠,熔断器的安装是否正确,熔丝有无损坏;检查联轴器的连接是否牢靠,机组转动是

7、否灵活,有无磨擦、卡住、窜动等不正常现象;检查机组周围有无妨碍运行的杂物或易燃物品等。2 .停运后的维护(1)用兆欧表检查电动机绕组间和绕组对地的绝缘电阻。(2)检查电动机轴承是否有油。如轴承缺油,应及用补足。3 .故障处理(1)对于不影响电机正常运行的故障,乙方可每月集中处理;(2)对于影响电机正常运行的故障,乙方必须在接到甲方故障报告后4H内做出反应,48h内处理完毕。(四)电磁采暖机组、空气能机组维护保养内容1 .运行期间的维护每月应上线检查两次电磁采暧机组、空气能机组的运行情况,检查内容如下:(1)检查起机、停机时间是否符合甲方要求;(2)检查水泵是否正常运行;水箱水位、补水系统、排气

8、阀是否完好;水箱内是否有杂质、异物;各个电控开关是否处于待启状杰;(3)检查机组顶部、箱内及暖气片上是否有易燃物;检查主机循环水系统阀门是否打开,是否运行正常;(4)对电磁采暖机组、空气能采暖机组过滤器进行清理;对电磁采暖机组、空气能采暖机组水泵进行切换;(5)检查硅磷精消耗情况,根据需要对电磁采暖机组添加硅磷精。2 .故障处理(1)对于不影响电气正常运行的故障,乙方可每月集中处理;(2)对于影响电机正常运行的故障,乙方必须在接到甲方故障报告后4H内做出反应,72h内处理完毕。(五)燃煤锅炉设备及附属设备维护保养内容L运行期间的维护每月应上线检查两次燃煤锅炉设备及附属设备的运行情况,检查内容如

9、下:检查鼓引风机壳、叶轮、轴、轴瓦、轴承和冷却管路等,发现附件损坏,漏风等,应进行修补或更换;检修部件及保护层磨损腐蚀情况,发现保护层脱落秘防腐层脱落时,应进行修补或更换附件和刷防护漆保护;检查锅炉排污管是否明排,如发现暗排应纠正;对炉门、看火门处和炉墙缸砖脱落及炉体保温墙漏烟应进行局部拆修,堵塞漏烟,修补完整;炉体外部及附属设备每年检修后,要进行刷漆保护。3 .停运后的维护每年停火后进行检修,对除污器及过滤器进行清洗,如发现滤水孔眼堵塞时,应扩大滤水眼;对使用过的水泵应解体检修,检查水轮磨损程度,清除污物,损坏严重的更换,检查水泵轴及轴承损坏程度;更换或清洗加油保养。4 .故障处理(1)对于

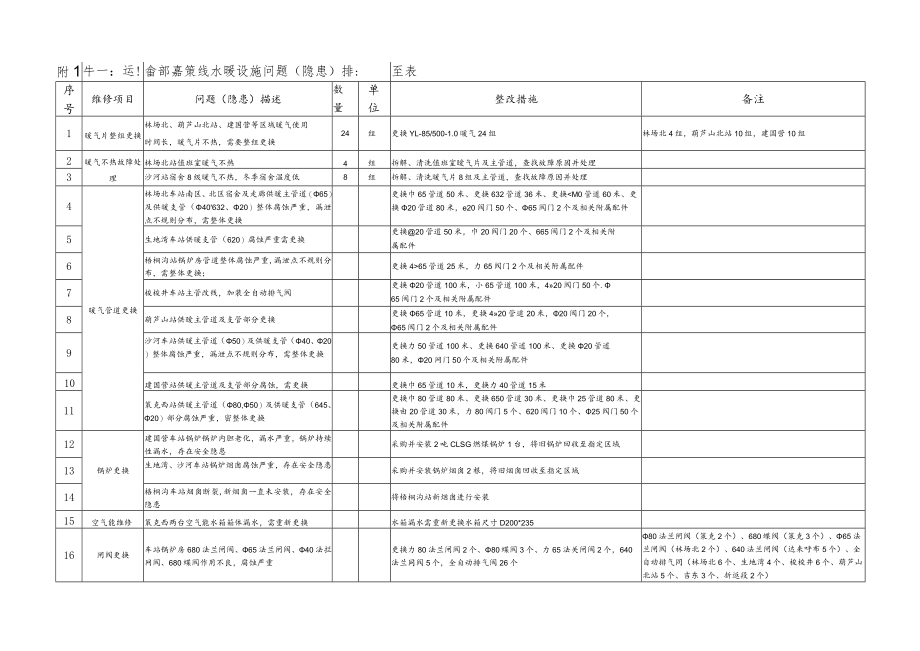

10、不影响锅炉正常运行的故障,乙方可每月集中处理;(2)对于影响锅炉正常运行的故障,乙方必须在接到甲方故障报告后4H内做出反应,72h内处理完附1牛一:运!畲部嘉策线水暖设施问题(隐患)排:至表序号维修项目问题(隐患)描述数量单位整改措施备注1暖气片整组更换林场北、葫芦山北站、建国营等区域暖气使用时间长,暖气片不热,需要整组更换24组更换YL-85/500-1.0暖气24组林场北4组,葫芦山北站10组,建国营10组2暖气不热故障处理林场北站值班室暖气不热4组拆解、清洗值班室暧气片及主管道,查找故障原因并处理3沙河站宿舍8级暖气不热,冬季宿舍温度低8组拆解、清洗暖气片8组及主管道,查找故障原因并处理

11、4暖气管道更换林场北车站南区、北区宿舍及走廊供暖主管道(65)及供暖支管(40632、20)整体腐蚀严重,漏泄点不规则分布,需整体更换更换巾65管道50米、更换632管道36米、更换65管道25米,力65阀门2个及相关附属配件7梭梭井车站主管改线,加装全自动排气阀更换20管道100米,小65管道100米,420阀门50个.65阀门2个及相关附属配件8葫芦山站供暧主管道及支管部分更换更换65管道10米,更换420管道20米,20阀门20个,65阀门2个及相关附属配件9沙河车站供暖主管道(50)及供暖支管(40、20)整体腐蚀严重,漏泄点不规则分布,需整体更换更换力50管道100米、更换640管道

12、100米、更换20管道80米,20网门50个及相关附属配件10建国营站供暖主管道及支管部分腐蚀,需更换更换巾65管道10米,更换力40管道15米11策克西站供暖主管道(80,50)及供暖支管(645、20)部分腐蚀严重,密整体更换更换巾80管道80米、更换650管道30米、更换巾25管道80米、更换由20管道30米,力80阀门5个、620阀门10个、25阀门50个及相关附属配件12锅炉更换建国营车站锅炉锅炉内胆老化,漏水严重,锅炉持续性漏水,存在安全隐患采购并安装2吨CLSG燃煤锅炉1台,将旧锅炉回收至指定区域13生地湾、沙河车站锅炉烟囱腐蚀严重,存在安全隐患采购并安装锅炉烟囱2根,将旧烟囱回

13、收至指定区域14格桐沟车站烟囱断裂,新烟囱一直未安装,存在安全隐患将梧桐沟站新烟囱进行安装15空气能维修策克西两台空气能水箱箱体漏水,需重新更换水箱漏水需重新更换水箱尺寸D200*23516闸阀更换车站锅炉房680法兰闸阀、65法兰闸阀、40法拦网阀、680蝶阀作用不良,腐蚀严重更换力80法兰闸阀2个、80蝶阀3个、力65法关闸阀2个,640法兰同阀5个,全自动排气阀26个80法兰闸阀(策克2个)、680蝶阀(策克3个)、65法兰闸阀(林场北2个)、640法兰闸阀(达来呼布5个)、全自动排气同(林场北6个、生地湾4个、梭梭井6个、葫芦山北站5个、吉东3个、折返段2个)17水泵更换葫芦山北站、建

14、国营、达来呼布、策克折返段等车站锅炉房水泵使用时问长,水泵劣化严重,需要更换更换2.2kw水泵6台、4kw水泵2台22kw水泵(葫芦山北站2台、达来呼布站2台、策克折返段2台,)、4kw水泵(建国营1台、折返段1台)18策克西站生活用水设施处理100消防主水管道、1OO下水管道、50自来水水管道腐蚀严重,需更换:挖沟换管800米地埋线路更换IOO管道200米、更换50管道70米、更换620管道30米,PVC100的12根,50的12根,管道支架10副及相关附属配件:水井至站房800米地埋水管路挖沟换管维修,检查3台深水各接头、管路状况,根据情况进行更换。19电缆更换建国营水泵电缆破损需更换更换4*4电缆30米
