XX县2021年高质量推进国土绿化美化实施方案.docx

上传人:p** 文档编号:26182 上传时间:2022-11-10 格式:DOCX 页数:6 大小:23.36KB
下载 相关 举报
XX县2021年高质量推进国土绿化美化实施方案.docx_第1页
第1页 / 共6页
XX县2021年高质量推进国土绿化美化实施方案.docx_第2页
第2页 / 共6页
XX县2021年高质量推进国土绿化美化实施方案.docx_第3页
第3页 / 共6页
XX县2021年高质量推进国土绿化美化实施方案.docx_第4页
第4页 / 共6页
XX县2021年高质量推进国土绿化美化实施方案.docx_第5页
第5页 / 共6页
XX县2021年高质量推进国土绿化美化实施方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《XX县2021年高质量推进国土绿化美化实施方案.docx》由会员分享,可在线阅读,更多相关《XX县2021年高质量推进国土绿化美化实施方案.docx(6页珍藏版)》请在第壹文秘上搜索。

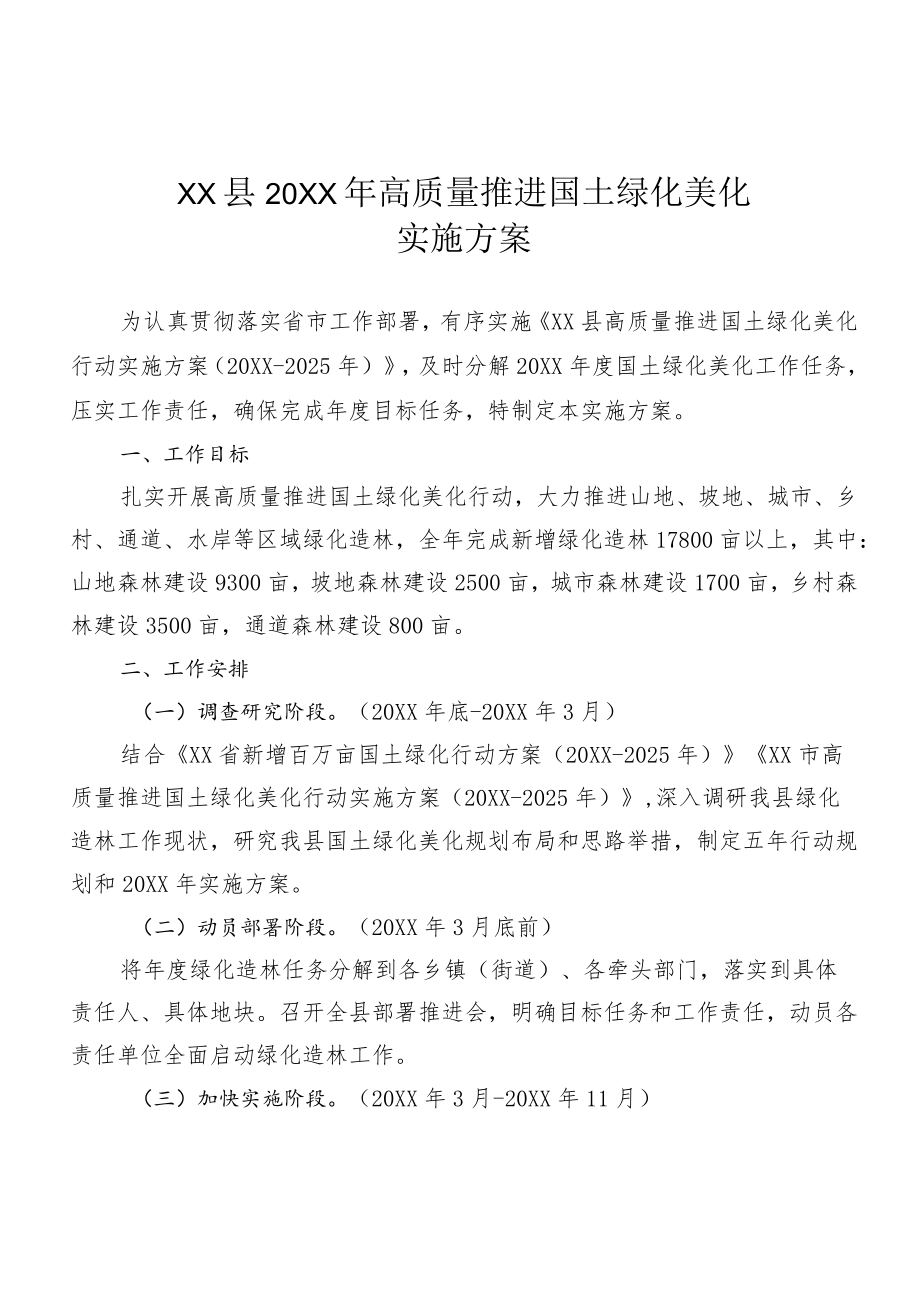

1、XX县20XX年高质量推进国土绿化美化实施方案为认真贯彻落实省市工作部署,有序实施XX县高质量推进国土绿化美化行动实施方案(20XX-2025年),及时分解20XX年度国土绿化美化工作任务,压实工作责任,确保完成年度目标任务,特制定本实施方案。一、工作目标扎实开展高质量推进国土绿化美化行动,大力推进山地、坡地、城市、乡村、通道、水岸等区域绿化造林,全年完成新增绿化造林17800亩以上,其中:山地森林建设9300亩,坡地森林建设2500亩,城市森林建设1700亩,乡村森林建设3500亩,通道森林建设800亩。二、工作安排(一)调查研究阶段。(20XX年底-20XX年3月)结合XX省新增百万亩国土

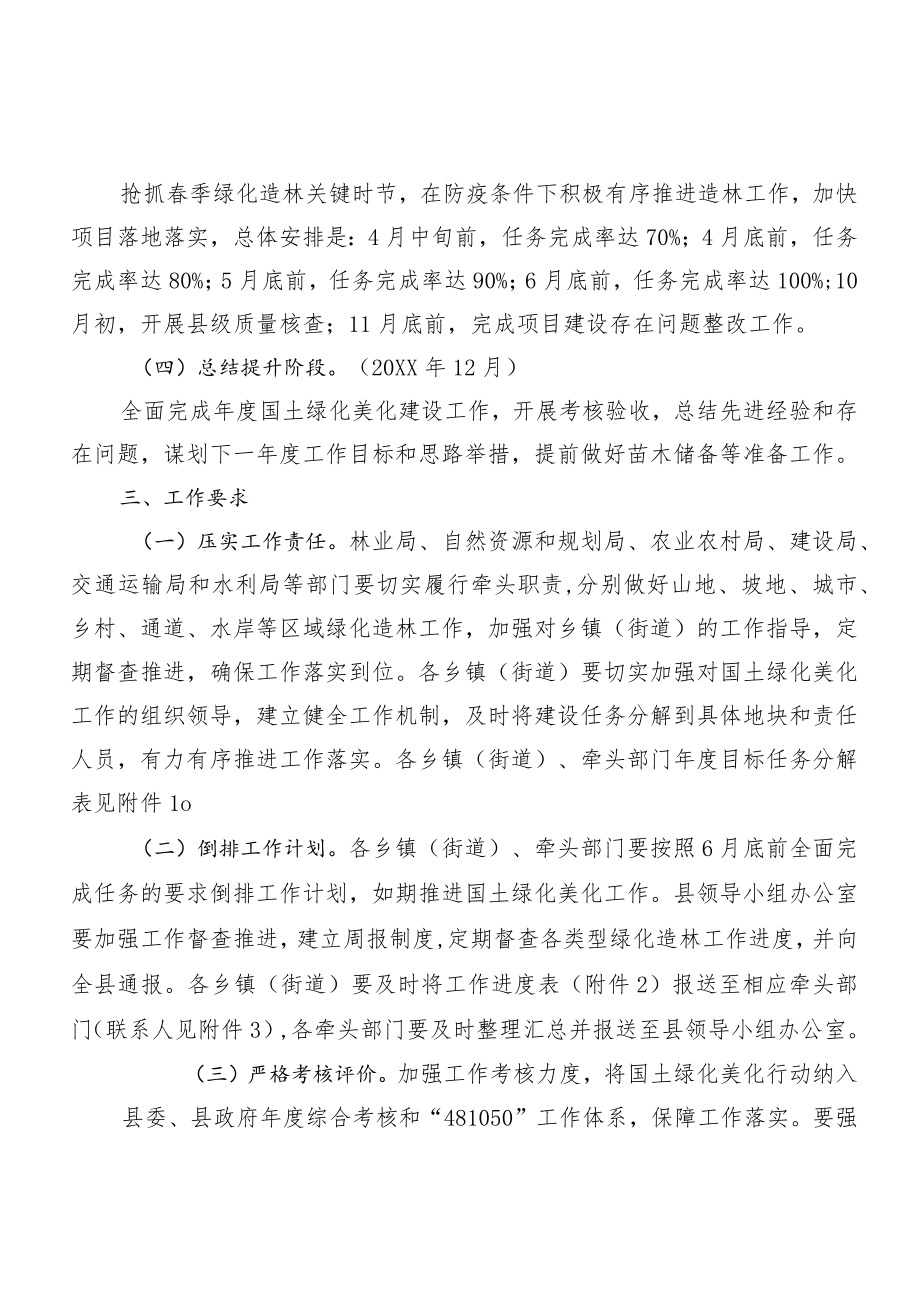

2、绿化行动方案(20XX-2025年)XX市高质量推进国土绿化美化行动实施方案(20XX-2025年),深入调研我县绿化造林工作现状,研究我县国土绿化美化规划布局和思路举措,制定五年行动规划和20XX年实施方案。(二)动员部署阶段。(20XX年3月底前)将年度绿化造林任务分解到各乡镇(街道)、各牵头部门,落实到具体责任人、具体地块。召开全县部署推进会,明确目标任务和工作责任,动员各责任单位全面启动绿化造林工作。(三)加快实施阶段。(20XX年3月-20XX年11月)抢抓春季绿化造林关键时节,在防疫条件下积极有序推进造林工作,加快项目落地落实,总体安排是:4月中旬前,任务完成率达70%;4月底前,

3、任务完成率达80%;5月底前,任务完成率达90%;6月底前,任务完成率达100%;10月初,开展县级质量核查;11月底前,完成项目建设存在问题整改工作。(四)总结提升阶段。(20XX年12月)全面完成年度国土绿化美化建设工作,开展考核验收,总结先进经验和存在问题,谋划下一年度工作目标和思路举措,提前做好苗木储备等准备工作。三、工作要求(一)压实工作责任。林业局、自然资源和规划局、农业农村局、建设局、交通运输局和水利局等部门要切实履行牵头职责,分别做好山地、坡地、城市、乡村、通道、水岸等区域绿化造林工作,加强对乡镇(街道)的工作指导,定期督查推进,确保工作落实到位。各乡镇(街道)要切实加强对国土

4、绿化美化工作的组织领导,建立健全工作机制,及时将建设任务分解到具体地块和责任人员,有力有序推进工作落实。各乡镇(街道)、牵头部门年度目标任务分解表见附件1o(二)倒排工作计划。各乡镇(街道)、牵头部门要按照6月底前全面完成任务的要求倒排工作计划,如期推进国土绿化美化工作。县领导小组办公室要加强工作督查推进,建立周报制度,定期督查各类型绿化造林工作进度,并向全县通报。各乡镇(街道)要及时将工作进度表(附件2)报送至相应牵头部门(联系人见附件3),各牵头部门要及时整理汇总并报送至县领导小组办公室。(三)严格考核评价。加强工作考核力度,将国土绿化美化行动纳入县委、县政府年度综合考核和“481050”

5、工作体系,保障工作落实。要强化造林质量监管,健全评价验收机制,确保工作实效。附件:1.20XX年XX县高质量推进国土绿化美化行动造林任务分解表2. 20XX年XX县高质量推进国土绿化美化造林进度统计表3. XX县高质量推进国土绿化美化行动负责单位人员联系表附件1:20XX年XX县高质量推进国土绿化美化行动造林任务分解表序号乡馍(街道)任务(亩)县级统一规划落实任务(亩)乡镇(街道)总任务坡地森林城市森林乡村森林通道森林山地森林1234567891011121314151617181920212223242526272829303132全县合计85002500170035008009306注:1

6、.山地森林造林任务由县林业局每年统一规划牵头落实,实施项目以政府公开招投标中标面积为准。2.坡地森林、城市森林、乡村森林、通道森林造林任务分别由县自然资源和规划局、县建设局、县农业农村局、县交通运输局和县水利局牵头负责,各乡镇(街道)具体落实。20XX年XX县高质量推进国土绿化美化造林进度统计表造林类型乡镇(街道)村庄地名地块落实(亩)完成面积(亩)种植树种备注注:(1)造林类型为:1、坡地;2、城市;3、乡村;4、通道。(2)此表格自3月30日起实行周报制度,各乡镇(街道)于每周四下午下班前将电子表格(办公助手或钉钉)报至各牵头负责单位,联系人见附件3。(3)施工进度要求:3月30日任务完成率达50%,4月15日任务完成率达70%,4月29日任务完成率达80%,5月28日任务完成率达90%,6月29日任务完成率达100%,10月初质量核查,11月份整改到位。XX县高质量推进国土绿化美化行动负责单位人员联系表牵头负责单位分管领导责任科室联系人联系电话县自然资源和规划局耕保科县建设局城市公用事业科县农业农村局社会事业发展科县交通运输局交通运输发展中心县水利局河道管理所县林业局绿化造林科

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
